通信工程定 额使用说明 (2008年

定额 定额是在合理的 劳动组织和合理地使用材料、机械和仪 器仪表的条件下 ,预先规 定完成单位合格产品的消耗的 资源数量之标准,它反映一定时期的社会生 产力或企 业水平的高低。

对于每一个施工 项目 ,都测算出用工量 ,包括基本工和其它用工。再加上这 个项 目的材料,包括基本用料和其它材料。对 于用工的单价,是当地根据当 时不同工种的 劳动力价值规定的,材料的价值是根据前期的市 场价格制定出来的 预算价格或当期 市场的实际价格。

根据每一个项目的工料用量 ,按照不同类别,汇总成册,就是定额。 工程定额根据其性质、内容、形式和用途的不同 ,可分为 4大类: 1、按管理层 次分为:全国统一定额、行业通用定 额、地方定额 和企业定额。

2、按用途分为 :概算定额(投资估算指标、预 算定额、施工定额、工期定额等。

3、按物质 内容分为:劳动 定额、材料消耗量定额、机械台班定额 和仪器仪表使用

定额。

4、按费用性 质分为:建筑工程定 额、安装工程定额、工程费 用定 额(直接费用

定 额、间接费用定额等。

现在通信行业用的定额是2008版的通信工程定 额。 通则 1. 本定额适用于新建和 扩建工程。改建工程可参照使用。本定额 用于 扩建工程 时,其人工工时按 1.1系数计取,拆除工程的人工工日 计取办法见分册的各章说明。

2. 工日中的工作内容范 围:还包括工种 间交叉配合,临时移动水电,设备调测 和超 高

搬运,施工现场范围内的器材运 输及配合质量检验等。

3. 有关项目的调整系数 ,按各册、各章规 定执行。

4. 定额中注有“X以内”或“X以下”者均包括

“XX”

本身;“X以外”或“X以上”者则不包括“X本身。

5. 定额中的材料消耗量包括直接用于安装工程中的主要材料使用量和 规定的损 耗

量;规定的损耗量指施工运 输、现场堆放和生 产过程中不可避免的合理 损耗量。

6. 施工措施性消耗部分和周 转性材料按不同施工方法、不同材质 分别列出一次 使用

量和一次 摊销量。

7. 机房的土建、改造及装修 ;市电、空调和铁塔安装的费用不得进入通信工程 费 。

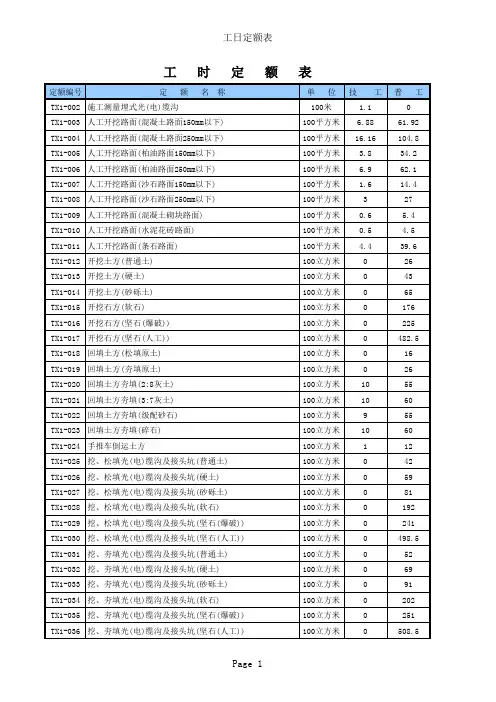

通信管道工程 1. 开挖混凝土或柏油路面段遇双 层以上时,此段工程量 ,最上层按开挖混凝土或 柏油

路面定 额,以下层建议按沙砾土定额计取。

2. 路面厚度:城镇主干道一般按250mm定额计取。次(支干道一般按150mm 定额计

取。

3. 土石方工程量 应按“自然方”未(经扰动的自然状态的土方计取。附录仅 供参

考 。

4. 管道沟底和沟口的 宽度:由设计根据规范或实际情况确定。

5. 地上、地下障碍物处 理的用工用料由 设计另列。

6. 回填土方定 额中包括回填土 ,砂,石硝 ,厂拌填充物 (水稳料等。 7. 城镇路面赔补费和修复路面定额(参照当地市政相关定 额,只能计取一项,不能 同

时计取。

8. 管道工程用水 :5立方米 /每百米段;3 立方米/人孔;1 立方米 /手孔。

9. 管道混凝土基 础、包封 ,建议套用规格 C20 的。

10. 铺设多孔复合塑料管按 标准单孔管 对待。

11. 用油毡和玻璃布作防水的作法 ,建设部已下文禁用。

通信线路(通用工程 1. 线路工程施工 测量:只计取室外的路由 长度。包括墙 挂光电缆、引上光电缆 地

下水平部分等。按就位净值计。

但在同一路由段上布放多条光 (电缆段时,施工测量只能计取一次,不能多次 计取 。例如:布放光(电缆500m和600m两条,其中同一路由400 m。那么这项线路工程施工 测量距离应为400m+(500_400m+(600-400m。

2. 敷设小口径塑料管一般是指w© 4/50mm的硅衬管。

3. 地下定向钻孔敷管中的© XXXmm是指钻孔孔径,不是指敷管的管径。

4. 地下顶管和保护管,按米/根计量。

5. 布放光(电缆:定额中已包括使用量和 规定的损耗量,但不包括 预留量。在设计

时,图纸要标明预留量,材料应据实计列。

工程实际用料=图纸净值+自然伸缩量+接头损耗量+引上用量+盘留量 6. 引上光(电缆:是指从人(手孔内至地面上水平吊挂 间的光(电缆段。定额论 条不

论长度。材料应 据 实计列。

7. 敷设金属管、塑料管、线 槽定 额中,包括安装附件

8. 光(电缆接续:接续量按小头计取。接头 器材按大 头的规格计列。 9. 吊线光(电缆附挂的,按敷设光(电缆定额的 1.2倍计取。

10. 打穿楼墙(层洞定 额中,可包括安放保 护管。

11.打穿地下室 墙(层洞,建议套用定额 TXL4 -036。

通信杆路工程 1. 挖电杆、拉线、撑杆坑等的土质 系按 综合土、软石、坚 石三类划分。其中综 合

土的构成按普通土 20%、硬土 50%、砂砾土 30%。

2. 本定 额中立电杆与撑杆、安装拉线 部分 为平原地区的定 额,用于丘陵、水田、城

区时按相应定额人工的 1.3倍计取;用于山区 时按相应定额人工的 1.6倍计取。

3. 更换电杆及拉线按本定额相关子目的 2 倍计取。

4. 高桩拉线中电杆至拉 桩间正拉线的架设,套用相应安装吊线的定额;立高桩套 用相

应立电杆的定 额。

5. 架空明线的线位间如需架设安装架空吊 线时,按相应子目人工定 额的 1.3 倍计取。 6. 敷设档距在 100米及以上的吊 线、光(电缆时,其人工按相 应定额的 2倍计取。

通信光缆工程 1.光缆中继段测试:一般按“双窗口 ”测试。

中继段:是指包括光端 设备 在内的两端之 间的全部传输介质。它是指局端至局端 ,局端至接入网之 间的线路段

2. 光缆用户段测试 :是指对包括局端或接入网至用 户端、光收发 器内的两端之 间

的全部传输介质的测试,它包括网络设备及跳线,但不包括交换机。一般按 “双窗口” 测试。

有交接设备的,交接 设备进端为一段。交接设备 出端 (按大头芯数 计至用户端为 一 段。 无交接设备的,按局端出 线芯数计为一段。 从接头设备 掏出的 ,按大头芯数 计为一段。 3. 铠装光缆埋设按相应定额的 1.2倍计取。接续 按相应定额的 1.5倍计取。

4. 布放室外通道光 缆按布放管道光 缆相应定额的 0.8 倍计取。

5. 成端光缆:是指成端接 头至配线设备端子间的光缆(尾纤。定额论 芯不论长度。

材料应据实计列。

通信电缆工程 1.布放 100对以下的成端 电缆,套用组线箱成端电缆定额。

2. 配线电缆全程测试:它是指局端至用 户端之间的全部 传输介质的测试。

有交接设备的,按交接 设备进端进线对数+出端出 线对数计取。 无交接设备的,按局端出 线对数计取。 从接头设备掏出的,按大头芯数计取。 3. 布放和改接 电缆跳线定额,只在电缆割接工程中计取。

4, 成端电缆:是指成端接头至配线设备端子间的电缆。定额论 条不论长度。材料 应据

实计列。通常进 局(箱电缆 的对数超过直列端子数的才作成端接 头。 综合布线工程 1.安装综合柜,建议套用定额 TXL7 -029。

2.安装网络箱,建议套用定额 TXL7 -031。

3.双绞线缆(五类缆链 路测试:是指要接以太网交 换机接口至信息插座之 间的带

RJ45接头的线路段测试,它包括网络设备及跳线,但不包括交换机。

4. 布放墙吊五类缆,建议套用定额 TXL4- 52布放钉固五类缆,建议套用定额TXL4 -54;布放槽道五类缆,建议套用定额TXL4- 62。

5. 布放、终接 4芯双绞线缆(五类缆,可套用布放、终 接 8芯双绞线缆(五类缆相应

定 额。

6. 双绞线缆(五类缆跳线定额(TXL7 -062中包含制作和布放。

通信电源工程 1. 通信电源工程用 仪表定额,不是按台班 ,而是按基价列出的。

2. 配电系统自动性能调测定额(TSD3- 071:是指在供电回路中 带有仪表、继电器、电 磁开关等调测元件,而且必须要进行调 测的

才能计取。

3. 蓄电池抗震架制作,套用定额TSD6-018。

4•电力电缆端头的制作安装,1KV以下的布放定额已包含(变更的另列; 1KV 以上的布放得另列。

5.穿、布放电源线(W*6mm2:建议套用定额TSD4-019或TSY1-075 6. 布放电力电缆时,2芯的按相应定额的 1.5倍计取;4芯的按相应定额的 2倍计取;5 芯的按相应定额的 2.5倍计取。

有线通信工程 1.设备拆除,包含相关 缆线的拆除和改接。

2•线缆桥架为双层时,按相应定额的2倍计取。3•安装测试PCM设备,包含

ADPCM 设备。 4.安装测试光电转换器通常是指光收 发器。

5.设备接口 转换器:通常是指网关等。 6.安装调测 ADSL 设备,套用程控电话交换设

备定额。 7.数据通信定额中的高、中、低端设备 含义,应参照当时主流设备的综合性 能指标及所

处网络位置进行划分。 无线通信工程 1.TSW1-006 定额是指空机架、柜。 2.安装调测室外天馈附属设备,按室内天馈附属设备定额的 1.3倍计取。 3.安装调测移动交换设备,套用程控电话交换设备定额。
