给排水工程作业指导书
- 格式:docx
- 大小:475.79 KB
- 文档页数:10

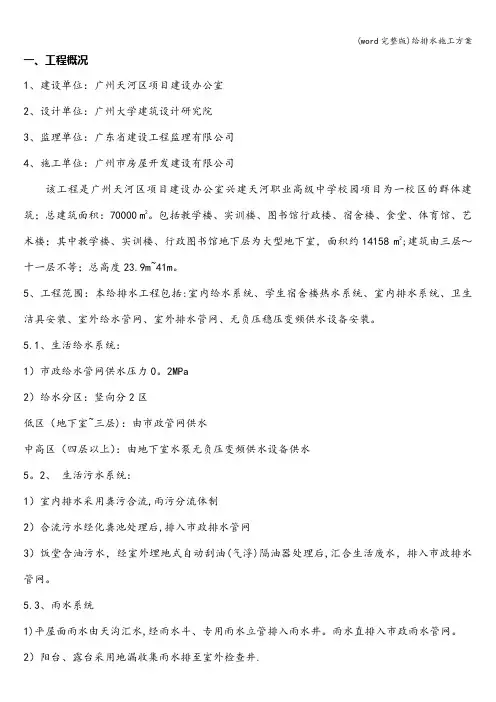

一、工程概况1、建设单位:广州天河区项目建设办公室2、设计单位:广州大学建筑设计研究院3、监理单位:广东省建设工程监理有限公司4、施工单位:广州市房屋开发建设有限公司该工程是广州天河区项目建设办公室兴建天河职业高级中学校园项目为一校区的群体建筑;总建筑面积:70000 m2。
包括教学楼、实训楼、图书馆行政楼、宿舍楼、食堂、体育馆、艺术楼;其中教学楼、实训楼、行政图书馆地下层为大型地下室,面积约14158 m2;建筑由三层~十一层不等;总高度23.9m~41m。
5、工程范围:本给排水工程包括:室内给水系统、学生宿舍楼热水系统、室内排水系统、卫生洁具安装、室外给水管网、室外排水管网、无负压稳压变频供水设备安装。
5.1、生活给水系统:1)市政给水管网供水压力0。
2MPa2)给水分区:竖向分2区低区(地下室~三层):由市政管网供水中高区(四层以上):由地下室水泵无负压变频供水设备供水5。
2、生活污水系统:1)室内排水采用粪污合流,雨污分流体制2)合流污水经化粪池处理后,排入市政排水管网3)饭堂含油污水,经室外埋地式自动刮油(气浮)隔油器处理后,汇合生活废水,排入市政排水管网。
5.3、雨水系统1)平屋面雨水由天沟汇水,经雨水斗、专用雨水立管排入雨水井。
雨水直排入市政雨水管网。
2)阳台、露台采用地漏收集雨水排至室外检查井.6、工程质量标准:确保广州市优良样板工程,争创广东省优良样板工程.7、本给排水工程施工质量严格按照国家有关标准、规程、规范进行施工验收,要求达到合格标准,本给排水工程使用主要规范为《建筑给水排水及采暖工程施工质量验收规范》GB50242—2002。
二、施工准备第一节工程投入的主要物资和施工机械设备情况及管理1、材料物资管理根据工程合同规定、承包范围、所需材料设备量按照施工图编制总体物资需要计划,年度物资需用计划,季、月及临时追加物资计划,并根据综合施工网络图中各分部分项工程进度计划日程,分类、分批进场,由项目材料员现场检验、搬运、储存、保管,为了保证材料质量合格,我公司将采取如下措施:①为了保证使用于本工程的物资满足规定要求,所有进场材料进场后都必须经过抽检证明质量合格后方可使用。
2012 年示范工程样板点施工作业指导书室外落水管及散水目录1 适用范围 (1)2 编写依据 (1)3 作业流程 (1)4 安全风险辨析及预控 (2)5 作业准备 (3)6 作业方法 (5)7 工艺质量控制措施及检验标准 (7)8 成品工艺要求 (11)9 成品展示 (12)1适用范围适用于 110~500kV 电网工程变电站内建筑物室外落水管道安装和建筑物采用碎石垫层为基层的混凝土散水以及与散水相连接的台阶和坡道施工。
2编写依据表 2-1 编写依据序号引用资料名称1GB 50242—2002《建筑给排水及采暖工程施工质量验收标准》2GB 50268—2008《给排水管道工程施工及验收规范》3GB 50164—1992《混凝土质量控制标准》4GB/T 50107—2010《混凝土强度检验评定标准》5GB 50300-2001《建筑工程施工质量验收统一标准》6DL/T 5201.1—2005《电力建设施工质量验收及评定规程》第 1 部分:土建工程7《10kV~500kV 输变电及配电工程质量验收与评定标准第 3 部分:变电土建工程》(2012版)8Q/CSG 11105—2008《南方电网工程施工工艺控制规范》9中国南方电网有限责任公司《电网建设施工作业指导书第 3 部分变电土建工程》(2012版)10《基建工程质量控制标准(WHS)第 3 分册:变电土建工程》(2012 版)11工程设计图纸、施工组织设计(方案)等技术文件3作业流程开始落水管作业(工序)流程图见图 3-1;散水作业(工序)流程图见图 3-2。
测量放线开始基层施工管线定位模板制作与安混凝土浇筑支架安装混凝土表面压管道安装养护结束结束图 3-1 落水管作业流图 3-2 散水作业流程图4安全风险辨析及预控4.1建筑物落水管工程及散水作业前,施工项目部根据该项目作业任务、施工条件,参照《电网建设施工安全基准风险指南》(下简称《指南》)开展针对性安全风险评估工作,形成该任务的风险分析表。
给排水设备设施操作规程(9篇范文)【第1篇】给排水设备设施操作规程1、开机前先检查输入电压是否正常,电控柜内的电器元件是否正常,根据电机额电流调整热继电器数值。
2、检查水泵进出口阀门有无打开,阀门的工况是否良好,水泵电柜的电气性能和机械性能是否正常,如配有气压罐,则应对气压罐的外形检查,防止变形或锈蚀。
3、接通电源,合上柜内开关,检查电源、指示灯、电压表、电流表等是否正常。
4、给水设备1)试运转时,应至少二人以上配合进行,其中一人观察水泵电机运转情况,另一人在控制柜前进行操作,将电柜操作面板上的万能开关转至手动,利用在面板上的手动按钮分别点动各台水泵电机,以确定水泵电机运行情况是否正常。
2)手动操作,将转换开关拔至手动位置,选取要运行的水泵,按起动按钮,选取的水泵起动供水,需要停止时按停止按钮,水泵停机,如需转换水泵供水,必须先停已起动的水泵,再起动需转换的水泵。
使用手动操作时,需要设专人现场监控,防止管道压力过高或过低。
3)自动操作,将转换开关拔至自动位置时,水泵进入自动运行状态,水泵将依据设定压力,自动调节水泵运转速度并自动循环转换水泵供水。
4)关机,将转换开关拔至停位置时或使用停止按钮,水泵停机,然后断开柜内总开关及总电源。
5)运行时水泵每三小时检查一次,并记录相关参数。
5、排水设备1)污水泵手动操作,将转换开关拔至手动位置,按需起动的排污泵起动按钮,选取的污水泵起动排水,需停止时按停止按钮,污水泵停止排水。
2)自动操作,将转换开关拔至自动位置时,污水泵将根据污水坑内水位情况自动排水,水位达到起泵位置的污水泵起动排水,水排完后污水泵自动停机。
3)污水泵每星期巡查一次并记录检查结果。
5、严禁将给排水设备无水运转及超压运转,避免出现危险,如出现紧急情况(如电机过热,过压、过流等其它情况),发现人应第一时间关闭此设备,并报告上级及时处理.【第2篇】物业给排水设备设施操作规程质量/环境/安全管理体系作业指导书--物业给排水设备(设施)操作规程1.0 目的正确使用设备,保证供水正常。

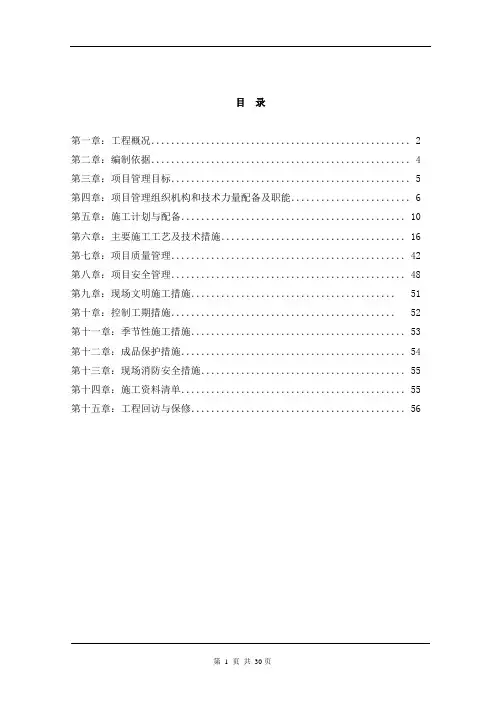

目录第一章:工程概况....................................................2 第二章:编制依据....................................................4 第三章:项目管理目标................................................5 第四章:项目管理组织机构和技术力量配备及职能........................6 第五章:施工计划与配备.............................................10 第六章:主要施工工艺及技术措施.....................................16 第七章:项目质量管理...............................................42 第八章:项目安全管理...............................................48 第九章:现场文明施工措施......................................... 51 第十章:控制工期措施............................................. 52 第十一章:季节性施工措施...........................................53 第十二章:成品保护措施.............................................54 第十三章:现场消防安全措施.........................................55 第十四章:施工资料清单.............................................55 第十五章:工程回访与保修...........................................56第一章工程概况一、概况工程名称:沈阳鼓风机集团有限公司核泵厂房给排水安装工程项目名称:给排水工程地点:业主:设计:监理:总包单位:有限公司二、工程基本状况本项目建筑地上3层, 总高度约30.9米,建筑面积为23000平方米。

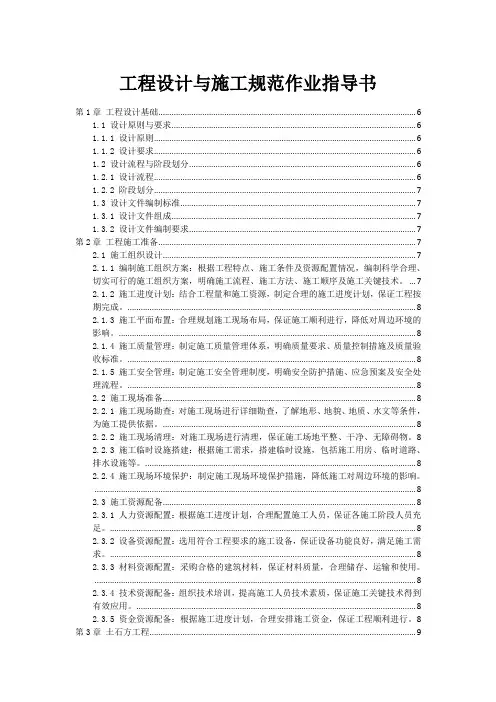

工程设计与施工规范作业指导书第1章工程设计基础 (6)1.1 设计原则与要求 (6)1.1.1 设计原则 (6)1.1.2 设计要求 (6)1.2 设计流程与阶段划分 (6)1.2.1 设计流程 (6)1.2.2 阶段划分 (7)1.3 设计文件编制标准 (7)1.3.1 设计文件组成 (7)1.3.2 设计文件编制要求 (7)第2章工程施工准备 (7)2.1 施工组织设计 (7)2.1.1 编制施工组织方案:根据工程特点、施工条件及资源配置情况,编制科学合理、切实可行的施工组织方案,明确施工流程、施工方法、施工顺序及施工关键技术。
(7)2.1.2 施工进度计划:结合工程量和施工资源,制定合理的施工进度计划,保证工程按期完成。
(8)2.1.3 施工平面布置:合理规划施工现场布局,保证施工顺利进行,降低对周边环境的影响。
(8)2.1.4 施工质量管理:制定施工质量管理体系,明确质量要求、质量控制措施及质量验收标准。
(8)2.1.5 施工安全管理:制定施工安全管理制度,明确安全防护措施、应急预案及安全处理流程。
(8)2.2 施工现场准备 (8)2.2.1 施工现场勘查:对施工现场进行详细勘查,了解地形、地貌、地质、水文等条件,为施工提供依据。
(8)2.2.2 施工现场清理:对施工现场进行清理,保证施工场地平整、干净、无障碍物。
82.2.3 施工临时设施搭建:根据施工需求,搭建临时设施,包括施工用房、临时道路、排水设施等。
(8)2.2.4 施工现场环境保护:制定施工现场环境保护措施,降低施工对周边环境的影响。
(8)2.3 施工资源配备 (8)2.3.1 人力资源配置:根据施工进度计划,合理配置施工人员,保证各施工阶段人员充足。
(8)2.3.2 设备资源配置:选用符合工程要求的施工设备,保证设备功能良好,满足施工需求。
(8)2.3.3 材料资源配置:采购合格的建筑材料,保证材料质量,合理储存、运输和使用。
1、工程概况1。
1工程简介本工程地点位于柳江县百朋镇白山水泥厂附近,总建筑面积约3400平方米,层数:3层1栋、2层1栋,其余5栋为单层结构,辅助生产用房内设夹层.本工程由中国石油集团工程设计有限责任公司华北分公司设计.工程内容包括:部分消防等工程。
本施工方案仅包括生活给水、排水。
1.2水电工程概况1。
2.1生活给水系统本工程的水源为自采地下水,水源经过水质处理后引入到各栋,生活给水管地面上采用PP-R塑铝稳态复合管。
1。
2.2排水室内污水排水采用设伸顶通气单立管及设环形通气管的方式,污水均经化粪池初步处理后排出至附近的污水检查井.化粪池的设置由总平面图统一解决。
地面上采用排水硬塑管(UPVC管),埋地部分采用钢管。
管材接口:采用粘接和热熔连接。
1.3主要工程量。
本工程的主要工程量见附表。
1.4工程特点.a、施工技术、质量要求高,比较复杂本工程不仅规模大,而且内部设施完备,技术先进,装修水准高。
b、工程施工配合面广、量大、时间紧。
本工程施工面积大,强电系统几乎全部在楼地面墙体及吊顶天棚内敷设,大量的预埋工作必须配合土建主体施工。
2、编制的依据本方案的编制依据是:a、施工组织设计;b、施工图纸;c、建筑给排水及采暖工程施工质量验收规范(GB50242-2002)。
e、建筑工程施工质量验收统一标准(GB50300—2001)。
3、给排水工程安装在基础和主体施工阶段,除配合土建预埋预留外,必须做好安装前的准备工作,如熟悉施工图、技术交底、备料、管道支架加工、管件加工、管道除锈、刷油防腐等工作.当土建主体施工达到一定程度并具备安装条件时,即可进行管道安装。
管道安装一般按自下而上、分层安装的原则进行。
本工程计划从基础开始给水横干管的安装。
3。
1管道安装工艺流程a、给水管道安装工艺流程:b、排水管道安装工艺流程:3。
2管道安装工艺要求a、各种管材、管件、阀门、设备及组件必须符合设计要求和具备产品合格证。
消防系统的设备材料必须具备国家消防主管部门颁发的生产、销售许可证和产品合格证.b、预制加工时,按设计图纸画出管道的分路、管径、预留管口和阀门位置等施工草图,在现场安装的结构位置上做好标记,按标记分段量出实际安装的准确尺寸,记录在施工草图上,然后按草图测得的尺寸预制加工。
给排水施工方案(精选)一、施工准备(1)管材应符合设计要求,并有出厂合格证。
管材不得有弯曲、锈蚀。
阀门开关灵活严密,直度和角度正确。
管件无偏扣、方扣、乱扣、断丝等现象。
(2)熟悉纸,了解供暖系统的形式及主要设备。
二、操作工艺立管安装1、布置系统立管时,应与建筑物的使用要求、供暖系统式、散热器的布置情况等配合。
要力求节省管材,便于安装和检修。
立管一般是明装。
立管明装时,应尽量布置在外墙墙角及窗间墙处。
双管系统的供水立管要布置在面向的右侧;回水立管布置在面向的左侧,两根立管中心间距为80mm。
2、暖气立管与横干管连接时,如立管直线长度小于15m时,立管与干管可用二个弯头连接,立管直线长度大于15m时,立管与干管用三个90°弯头与干管连接,横节长度应为300mm,且应有1%坡度,不应使用外丝加弯头代替管段横节作为连接方法,保证立管胀缩得以补偿。
3、住宅工程单顺序式热水供暖系统无闭合管的立管阀门可不装活接头,有闭合管的立管阀门应设活接头,但闭合管可不加活接头。
4、闭合管的准确尺寸要按散热器进水与出水的中心间距,加上散热器上、下支管的坡降值,就是闭合管具体尺寸。
5、供暖立管必须经过调直后才能安装。
调直时应用气焊局部加温的方法进行调直。
6、立管安装前,应先将散热器就位,找好平直度后,才能安装立管。
这样立管的尺寸才能准确。
7、双立管上的半圆弯应准确、平正,支管在半圆弯的中间。
不能错上或错下。
支管安装1、支管的灯叉弯的椭圆率应符要求。
管径不小于或等于100mm,允许偏差10/100;管径大于100mm,允许偏差8/100。
2、暗装或半暗装的散热器支管灯叉弯必须与散热器槽墙角相适应,达到美观。
3、连接散热器的支管应有坡度。
当支管全长小于或等于500mm时,坡降值为5mm;大于500mm为10mm。
上供下回的供水支管坡向散热器,回水支管坡向立管。
下供下回双管式在顶层供水立管上没有排气装置,供、回水支管坡向立管,其他层供水支管坡向散热器,回水支管坡向立管。
给排水、电气工程施工方案一、给水工程(1)工艺流程施工预备→管道安装→隐蔽工程验收→水压实验→冲洗及消毒(2)施工预备进行施工图纸会审,与土建专业技术人员查对预留空孔洞、套管及预埋铁件标高位置及尺寸;编写施工作业指导书;提出所需工程及方法性材料打算;召集参与施工人员进行技术及平安交底。
(3)管道安装支吊架采纳机制,严禁气割下料;管道安装前先定位放线,支吊架安装平整、牢固,与管道接触紧密;套管应大于所安装管道二个规格,穿墙套管两头与墙面平齐,穿楼板套管下底面与楼板下底面平齐,上面高出楼底面不小于20㎜,易积水房间不小于30㎜;严格依照设计及标准要求对待所用原材料进行检查,无合格证者及管材有裂纹或弯曲变形者不得采纳;给水主管和有三个以上配水点的支管始端均安装可拆卸的连接件;埋地管道防腐采纳二道环氧煤沥青漆。
(4)隐蔽工程验收埋地管道及暗装管道均需经隐蔽工程验收后方可隐蔽。
管道应先做水压实验,再进行隐蔽工程验收。
(5)水压实验管道安装完毕均应进行水压实验。
按标准规定,实验压力不小于0.6Mpa,应为工作压力的1.25倍,试压时在高点放气,加压至实验压力后,稳压10分钟,压力降低不大于0.02Mpa为合格,然后降压至工作压力,稳压进行全面检查,系统无渗漏为合格。
(6)冲洗及消毒试压完毕后,应付生活用水管进行冲洗。
冲洗介质为清洁水,除入水口与出水口外系统封锁,每次冲洗10-20分钟,直至出水口与入水口水色一致。
对饮用水管道应进行消毒;用含游离氯20-30mg/L的水灌满管道,水在系统中停留24h以上,再用清水进行水冲洗。
利用前取水样送有关部门经水质查验,符合饮用标准后方可利用。
二、排水工程(1)工艺流程施工预备→管道安装→灌水实验→通水实验2)施工预备施工预备包括施工图纸会审,材料预备,技术与平安方法的编写及交流。
(3)管道安装安装顺序为先安装埋地管,再安装排水立管,再安装排出管,然后安装横管,最后安装连接卫生器具的短管及附件。
建筑工程施工作业指导书一、工程概述本项目为XX建筑工程,位于XX地区,占地面积XX平方米,总建筑面积XX平方米。
工程包括主楼、副楼、停车场等配套设施。
建设内容包括土建工程、钢结构工程、装饰装修工程、给排水工程、电气工程、暖通工程等。
二、施工准备1. 施工人员:本项目施工队伍由具备相关专业资质的技术人员、工人组成。
施工前,应对施工人员进行安全教育和技术培训,确保施工人员熟悉施工工艺和操作规程。
2. 施工材料:根据施工图纸和工程量清单,提前组织采购各类建筑材料、构件和设备。
材料应符合国家相关标准和质量要求,并具有出厂合格证和检验报告。
3. 施工设备:根据施工需要,提前准备各类施工设备,包括挖掘机、装载机、混凝土泵、混凝土搅拌机、钢筋加工设备、模板支架、焊接设备、吊装设备等。
4. 施工图纸和技术文件:施工前,项目技术负责人应组织学习施工图纸、设计文件和技术要求,确保施工人员掌握施工图纸和设计要求。
5. 施工现场:提前平整施工现场,清除障碍物,设置临时道路、水电线路、临时办公和生活设施。
6. 施工许可证:办理施工许可证,确保工程合法施工。
三、施工工艺及操作规程1. 土建工程:(1)基坑开挖:按照设计要求进行基坑开挖,确保基坑稳定和安全。
(2)基础施工:根据设计图纸,施工钢筋混凝土基础,确保基础质量。
(3)主体结构施工:按照施工图纸和施工方案,施工钢筋混凝土框架、梁、板、柱等主体结构。
(4)砌体工程:施工砖墙、砌体墙等砌体工程,确保墙体稳定和垂直度。
(5)防水工程:施工屋面、地下室、卫生间等防水工程,确保防水效果。
2. 钢结构工程:(1)钢结构制作:在工厂内进行钢结构制作,确保钢结构质量。
(2)钢结构安装:按照施工图纸和施工方案,进行钢结构安装,确保结构安全。
3. 装饰装修工程:(1)墙面、地面、天花板的抹灰、找平、腻子施工。
(2)门窗安装:按照设计要求,安装铝合金门窗、塑钢门窗等。
(3)涂料、壁纸、地板等装饰材料施工。
目录
一.目的 (2)
二.编制依据 (2)
三.适用范围 (2)
四.施工程序和方法 (2)
五.质量控制 (7)
六.给排水管道施工工艺流程图 (8)
七.环境保护与水土保持 (9)
一.目的
明确给排水管道工程施工作业的工艺流程、操作要点和相应的工艺标准,指导给排水管道工程施工作业。
二.编制依据
2.1施工承包合同及招投标文件
2.2新建天津至保定铁路工程给排水工程津【保施水-02-01(咨)~津保施水-02-11(咨)】施工图。
2.3相关规范依据
《铁路给排水工程施工质量验收标准》(TB10422-2003)
《给水排水管道工程施工及验收规范》(GB50268-2008)
《给水排水建筑物施工及验收规范》(GB50141-2002)
《污水综合排放标准》(DB12/365-2008)
《铁路工程设计防火规范》TB10063-2007
2.4现场施工调查所获得的有关资料。
2.5各种人员、机械设备及材料的配置情况。
三.适用范围
适用于津保引入天津西站工程室外给排水管道施工。
四. 施工程序和方法
4.1.开槽
1)开槽前准备工作
①落实沟槽处是否有其他管线影响给排水管的铺设。
②根据管道开槽放坡要求施放挖槽边线和堆土界线。
2)开槽时,密切注意沟槽处的各类电信、电缆,机械挖土前要妥善处理好各类电信、电缆,避免损坏其他管线。
3)开槽过程中,随时控制高程,机械挖土至槽底以上0.2m,剩余的0.2m 厚原状土改由人工清挖,以免扰动基面。
注意不得超挖,若超挖,须还填5~40mm的碎石进行基础处理,方可进行下一步施工。
4)机械、人工清挖土方应随出土、随清理,且必须堆放在沟槽上口边线5.0m以外的地方,成槽后注意上口两边避免出现震动荷载。
5)开槽时,沟槽距离建筑物、构筑物较近的局部地段,必须采取安全措施,严禁干扰建(构)筑物基础。
4.2.管道基础施工
1)基础施工之前,应通过监理工程师对沟槽的验收并符合以下标准:
①开槽断面合理,堆土合格。
②沟槽排水通畅,槽内无杂物,基面无扰动,清底合理。
③边坡无裂缝,隐患处采取加固措施。
2)管道基础施工时应注意:
①自清底、铺砂石垫层至管道安装完毕及回填期间不允许水泡,一旦泡水,应对砂石垫层重新整铺。
对已安装完毕尚未还土而又遭水泡管段,应对管道中心线、高程和外观进行检查,如发生位移、下沉等现象时,应进
行处理或返工。
②砂砾垫层基础材料应震实,并应与管身和承口外壁均匀接触。
施工中防止砾石砂在沟底两侧挤出以影响地基处理效果。
4.3.管道安装
铸铁管、钢筋混凝土管胶圈接口:
1)验基合格后首先应将承口内面、插口外面清扫干净。
2)所配胶圈应松紧适度、平整顺滑无扭曲。
3)将管子吊入沟槽时注意逐节按设计的中心线就位,管口对齐,预留10~15mm间隙。
4)安装管道时,注意沿轴线拉动管道将插口装入承口,须做到外力释放后无回弹,胶圈与管口平顺贴紧。
5)砂石基础须保证其不受扰动,同时注意接触管底的两侧一定要密实,防止管道滚动。
4.4、塑料管安装及连接:
1)下管前,必须按管材管件产品标准逐节进行外观检验,不合格者,严禁下管敷设。
2)下管方式应根据管径大小、沟槽形式和施工机具装备情况,确定用人工或机械将管材放入沟槽。
下管时须采用可靠的吊具,平稳下沟,
不得与沟壁、槽底激烈碰撞,吊装时应有二个吊点,严禁穿心吊装。
3)承插式连接的承口应逆水流方向,插口应顺水流方向敷设。
4)接口的粘接剂必须采用符合硬聚氯乙烯材质要求的溶剂型粘接剂,
该粘接剂应由管材生产厂配套供应。
5)承插式密封圈连接、套筒连接、法兰连接等采用的密封件、套筒件、法兰、紧固件等配套件,必须由管材生产厂配套供应。
热熔、电熔、焊接连接采用的专用电器设备、挤出焊接设备和工具,当施工单位不具
备符合要求的设施和技术时,应由管材生产厂提供并进行连接技术指导。
管道连接时采用的润滑剂等辅助材料,亦应由管材生产厂提供。
6)雨季施工应采取防止管材上浮的措施。
若管道安装完毕后发生管材上浮时,应进行管内底高程的复测和外观检测,如发现位移、漂浮、
拔口等现象,应及时返工处理。
4.5、给水管道水压试验及冲洗消毒
1)管道水压、闭水试验前,应做好水源引接及排水疏导路线的工作。
2)管道正常工作压力为1.0MPa,试验压力为1.5MPa。
管道水压试验应在管道支墩、管基强度、锚固措施达到设计规定后进行。
3)管道贮满水浸泡时间严格按照《给水排水管道工程施工及验收规范》表9.2.9规定执行。
4)每段试验长度不得超过500m,试验区段不应用阀门分隔,不得有消火栓等附件。
5)给水管道水压试验后,应冲洗消毒。
冲洗清洁水流速不小于1.0m/s,当排出口水的浊度、色度与入水口一致时,冲洗结束。
6)冲洗时应保证排水管路畅通安全,冲洗后的管道,应采用氯离子浓度不低于20mg/l清洁水浸泡24h以上,消毒完毕,应再次冲洗,直至化
验合格。
7)其他未尽事宜严格按照《给水排水管道工程施工及验收规范》(GB50268-2008)进行。
4.6、沟槽回填
1)沟槽回填和回填土的密实度严格按照施工规范和标准图集04S520中的要求进行。
2)水压试验前,除接口外,管道两侧及管顶以上回填高度不应小于0.5m,在闭水试验合格后,及时回填其余部分。
3)沟槽回填,从管底基础部位开始到管顶以上0.4~0.7m范围内,必须用人工回填、夯实,严禁使用机械推土滚压回填。
管顶人工回填夯实后以上部位的回填,可采用机械从管道轴线两侧同时回填。
管顶人工回填高度必须根据施工使用的压路机型号,通过计算确定。
4)回填材料及回填要求。
①管底到管顶以上0.4m范围内的沟槽回填材料,采用原状土回填。
②设计管基支撑角2α范围内不得用沟槽土回填。
③沟槽回填土应先用中粗砂将管底腋角部位填充密实后,再往上回填。
4.7、工程检验报验
给水排水工程施工质量验收划分为单位工程、分部工程、分项工程和检验批。
单位工程应按下列原则确定:
一个完整的给水排水工程或相当规模的施工范围划分为一个单位工
程;本工程为津保铁路引入天津西站站场给排水工程。
分部工程应按一个完整部位或主要结构及施工阶段划分。
分别按水源工程、机械设备安装、管道工程、贮配水构筑物、水处理设备等几个大类进行具体划分。
本工程为给水工程、污水工程、消防工程、和自动控制工程。
分项工程应按工种、工序、材料、施工工艺等划分。
分别为管道工程、混凝土工程及设备安装工程。
检验批可根据施工及质量控制和验收需要按施工阶段或部位等划分。
具体工程及数量见附表。
施工检验报验应严格按照《铁路给排水施工质量验收标准》
【TB10422-2003/J292-2004】进行报验。
五.质量控制
5.1保证工程质量的三个方面
⑴管材质量;⑵采用人工安装,机械只能配合安装;⑶回填土应按要求回填控制。
5.2雨、雪施工防护措施
施工前,应与地方气象部门联系,掌握当地的气候变化情况,避免雨天施工,并在雨、雪天气做好防护措施。
因水对管道沟槽质量影响较大,所以必须做好雨、雪天施工防护措施。
施工前在路基(路堑)边坡范围外挖临时排水沟使雨水能及时排走,施工过程中,应保持排水临时排水系统的完善和畅通,同时应备适量的隔
水膜(布),能满足雨、雪天气时,对受雨水影响大的部位的面覆盖,使雨停后能立即恢复生产,把雨雪天气对施工的影响降到最低程度。
六.
合
格
七.环境保护与水土保持
在施工过程中各项条件都符合国家、部及地方政府有关环保的要求;排放标准达到国家、铁道部及当地政府有关规定、标准的要求。
建立以项目经理为首、安质部为主责部门、各工区为主体的生态环境保障体系。
依据有关法律、法规及新建京沪高速铁路环保有关规定,实行生态保障领导负责制。
制定详细的环境保护措施,从思想、组织、过程、检查、效果、目标、经济控制环保工作,实现环保目标。
项目经理对施工环保、水土保持工作负全面责任,监督、检查各部门环保工作、环保措施执行情况,定期进行评比、推动环保工作。
环保工程师负责具体的施工环保措施的制订、监督落实,及时上报环保工作动态,根据环保相关法规、大力抓好工地宣传教育,发动全体职工从我做起,消灭污染源头。
各作业工区负责执行各项环保措施,检查工班环保工作是否到位,是否满足环保措施要求,确保环保工作不流于形式。
保护当地自然植被,采取措施使地表植被的损失减少到最低限度。
