给排水冬季施工方案打印

  • 格式:doc
  • 大小:22.50 KB
  • 文档页数:7

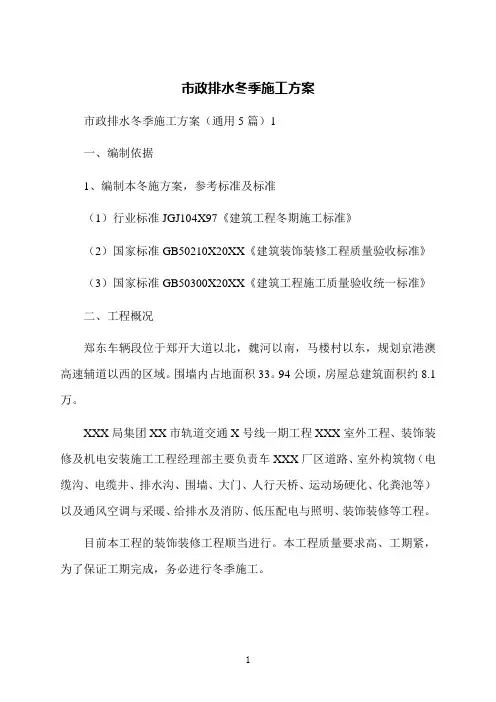

一、编制依据
1、编制本冬施方案,参考标准及规范
(1)中华人民共和国行业标准GB50268-2008《给排水管道工程施
工及验收规范》
(2)中华人民共和国国家标准GB50242-2002《建筑给水排水及采
暖工程施工质量验收规范》
(3)中华人民共和国国家标准GB50141-2008《给水排水构筑物工
程施工验收规范》
二、工程概况
XXX位于XX大道以北,XX以南,XXX以东,规划XXX高速辅道
以西的区域。围墙内占地面积33.94公顷,房屋总建筑面积约8.1万
㎡。
XXXXX集团XXXXX交通X号线一期工程XX室外工程、装饰装修
及机电安装施工项目经理部主要负责XXX厂区道路、室外构筑物(电
缆沟、电缆井、排水沟、围墙、大门、人行天桥、运动场硬化、化粪
池等)以及通风空调与采暖、给排水及消防、低压配电与照明、装饰
装修等工程。
目前本工程的给排水及消防工程顺利进行。本工程质量要求高、
工期紧,为了保证工期完成,必须进行冬季施工。
1、根据当地多年气象资料统计,当室外日平均气温连续5天稳
定低于5℃即进入冬期施工,当次年初春连续七昼夜不出现负温度时
即转入常温施工。
三、施工安排
3.1人员安排
为确保冬季施工正常进行,组织成立冬施领导小组。
组 长:XXX
副组长:XXX
组 员:XXX XXX
3.2冬施施工项目
冬施期间涉及与气温相关的施工项目有:砌筑施工、给排水管道
敷设工程等。
3.3施工进度计划
(1)冬施期间,结合本工程的特点及相关方面的指令指标,做好
各分项及整体项目的计划安排。
(2)必须冬施期间完成的分项工程做到合理安排,措施齐全。
四、冬施准备工作
4.1组织措施
(1)进行冬季施工的工程项目,在入冬前应组织专人编制冬季施
工方案。方案确定后,要组织有关人员学习,并向队组进行交底。
(2)进入冬季施工前,专门组织技术人员、施工主要负责人员进
行业务培训,学习本工作范围内的有关知识,明确职责。
(3)与当地气象台站保持联系,及时接受天气预报,防止寒流突
然袭击。
4.2图纸准备
凡进行冬季施工的工程项目,必须复核施工图纸,查对其是否能
适应冬季施工要求。对于不能适应冬季施工的工序,与有关单位进行
协商,及时做出处理和调整。
4.3材料准备
(1)液体材料、易被冻坏材料,冬施前合理储备,足量存放,综
合安排,尽可能避开低温进货。怕冻的材料设专库储存。
(2)现场冬施期间进场的材料二次搬运时做好覆盖保护工作,并
及时运到施工现场,码放整齐,远离潮湿及风寒侵袭之地。
(3)准备好对施工现场进行封堵的材料;检查施工现场,对于需
封闭之处做好封堵工作,防止室外寒气侵袭。
(4)对于易燃易爆的材料设专库存放,并按要求放置足量灭火器。
4.4机械准备
提前准备好发电、采暖、打压等机械准备。
4.5技术准备
(1)工程管理人员应认真熟悉图纸和国标GJ104-97《建筑冬期
施工规程》,并牢固掌握冬季施工的常识性知识。
(2)现场技术员及工长应结合冬施方案对施工队伍进行详细的技
术交底,使冬施方案落实到施工班组。
五、消防管道打压施工技术措施
冬施期间要做好施工场地排水工作,严禁水流入施工的沟槽和材
料堆放地,并避免沟底存水结冰。冬季施工的管道内均不得存水,防
止冻裂:
阀门水压试验应在环境温度高于5℃时进行,否则应采取措施。
在环境温度低于5℃的情况下,阀门试压应在防护棚内进行,并保证
棚内温度高于5摄℃。阀门试压完毕后,应将水及时排出防止冻裂。
排水阀敞开,不允许管道内有水过夜。
当试压介质温度低于管道材料的脆性转变温度时,试压介质必须
加温。
凡已通水的管道必须采用保温措施。
六、土方、混凝土工程冬季施工技术措施
6.1、土方开挖
地下给排水管线沟槽开挖采取机械开挖、人工开挖结合的方式进
行。
开挖面积较小的沟槽或冻土层较薄的砂质土壤、砂质粘土以及不
具备其它方法的条件下开挖土方时,采取人工开挖。
6.2、土方回填
在冬季挖土中将不冻土堆在一起加以覆盖,防止冻结,留作回填
用料。
所有回填的地方均必须排除积水,清除冰块等杂物,其中每层填铺厚
度,应比夏季小为宜,一般不超过20cm。回填土工作应连续进行,
防止基土或已填土层受冻。
6.3、土方防冻
对冬季待开挖的地基土要进行保温防冻工作。土的防冻工作必须
在冻结前进行,采取覆盖保温材料法,沟开挖完的槽土层要做好保温
防冻工作。
已挖的沟槽铺设在沟底表面,靠近沟壁处的棉毡或草袋要加厚。
未开挖的沟槽,棉毡或草袋铺设宽度为土层冻结深度的两倍与沟槽宽
度之和。
土方开挖完毕,要立即施工上部基础,防止基土遭受冻结,如有
间歇(1~2天)要覆盖岩棉被等保温,如果间歇时间较长,要在地
基上预留一层松散土层(200~300mm)不挖除,并用保温材料覆盖,
待基础施工时再清除到设计标高。冻土的一次松碎量要根据挖运能力
和气候条件确定,松碎后的冻土要挖掘清除,避免重新冻结。

六、质量保证措施
6.1、严格按照施工图纸及技术规范的要求进行施工。
6.2、使用的特殊材料,要先进行试验工作,确定出施工工艺参
数,并在施工中严格按照工艺参数进行施工。
6.3、各分项工程施工前,施工员应对作业班组进行技术交底,
质量交底,明确分项工程质量要求以及操作时应注意的事项。
6.4、在分项工程施工过程中,质检员根据施工与验收规范要求
随时检查质量。
6.5、施工过程控制是施工质量控制的关键,主要内容包括:完
善工序质量控制,把影响施工质量的因素纳入管理范围,及时检查审
核质量统计分析资料和质量控制图表,抓住关键问题进行处理和解
决。
6.6、施工过程中发现问题,应及时向技术负责人反馈,经项目
技术负责人同意后,方可继续施工。现场管理人员必须加强技术复核
及三检制等质量管理制度的执行力度,以使本工程的质量提高到一个
较高的水平。
七、安全措施
7.1、施工人员进入施工现场必须配戴安全帽。各特种作业人员
均持特种操作证上岗作业。
7.2、施工现场严禁吸烟,使用明火必须经项目管理人员同意,
并设专人看管。
7.3、电源开关、控制箱等设施要统一布置,加锁保护,严禁私
拉乱接电器,拆接电必须找电工,临时接线不得使用裸线。
7.4、涂料使用后应及时封闭存放,废料应及时清出室内,施工
时室内保持良好通风,但不宜有过堂风。
7.5、高处作业应检查马凳是否牢固,超高处施工时如有必要,
搭设满堂脚手架。
7.6、使用各种小型电动工具和其它施工机具时,必须严格按照
操作规程进行作业,避免出现安全事故。
7.7、消防措施
(1)消防保卫人员为消防安全直接负责人,负责本班组的防火
安全日常管理工作,制定措施,接受项目部的监督检查。
(2)在施工生产工作和日常活动中,要认真执行国家、市政府
法律及总包的防火规章制度,确保安全。
(3)施工现场所属人员必须遵守施工现场用火管理制度,施工
现场严禁吸烟。
(4)施工现场水源及消火栓设置明显标记。
八、成品保护措施
8.1、涂料未干前,不应打扫室内地面,严防灰尘等玷污顶面涂
料。
8.2、工人涂饰时严禁蹬踩已涂好层的部位,防止小油桶碰翻涂
料污染墙面和地面。
8.3、后续工程在地砖地面面层上施工时,必须进行遮盖、支垫,
严禁直接在地砖地面上进行施工。
8.4、卫生间、淋浴间地面面层施工时应注意不得破坏房间内的
防水层及其保护层。
8.5、冬施期间应定时进行通风,但不得出现过堂风,如遇大风
天应关闭门窗。
