管道检查井砖砌方法(1)砌筑采用M7.5水泥砂浆砖砌筑,表面要平整,无大缺角,强度符合设计要求。
砌筑时,砖要淋水湿润,并控制好含水率在10~15%左右,一般以水浸入石专内10~15mπι为宜,不可干砖上墙,以保证砂浆与砖块的粘结力。
(2)砌筑时要按皮数杆豉外挂线。
皮数杆是用来控制井室各部位的标高,并控制灰缝厚度的标准,实际上每10块砖平均调整砖缝在8~12mm 之间的厚度。
皮数杆的架设应牢固可靠,杆底要垫实、钉牢,底标高用水准仪进行摆砖,按灰缝8~10mm宽度排砖,务使丁砖摆底各皮砖的灰缝错开。
同一皮砖的砖面要水平,同一墙面上各部位组砌方法应统一,并使上下一致,排砖时由施工员和测量员反复核。
砌砖的操作方法为“三一”砌法,即“一铲灰、一块砖、一揉挤”的方法。
竖缝宜采用挤浆或加浆法,俗称“顶头灰”。
先用砖刀铺浆,双手同时拿砖分前扣挤浆砌平,做到调好准线后要“上距线,下跟棱,左右相平要对平”。
随砌随刮顶头灰,始终保持内外搭接,上下错缝(1/4砖长),严禁用水冲浆灌缝,坚持三披一吊,五皮一靠的方法,以保证砌筑质量。
支管及预埋管和铸铁爬梯尺寸,位置准确预埋,随砌砖随安装,避免事后凿补,并在砂浆凝固前不得踩踏。

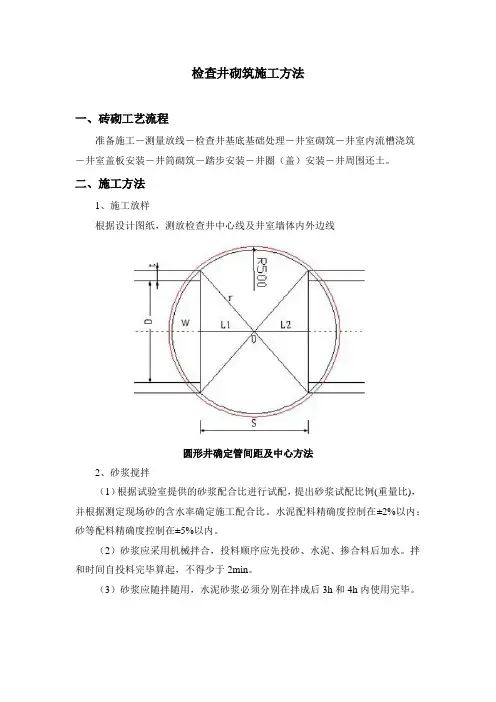

(3)在圆形检查井室砌筑收口时,每收进一层,变化一个直径。
为了保证每层直径的准确,每块豉的收进尺寸要均匀,每层内圈的边要保持圆润和顺畅。
收口部分采用六分砖砌筑,在砌砖时在接砌的一侧挑上灰浆,用挤推的方法将缝挤密实。
(4)施工抹灰前,对井身砌体进行洒水湿润,对表面凹凸部位凿平或用1:3的水泥砂浆填平补齐。
施工时要自下而上的往上抹,确定大致抹灰厚度,用贴饼控制其垂直平整度。
然后用钢抹子按贴饼厚度上灰,用直压光,磨平的压光时用力要轻重一致,方向一致。
在面层稍干手捺有轻微印痕时进行第二次压光,然后进行保养。
(5)检查井与管道的连接1)中介层做法先用毛刷或棉纱将管壁外表面清理干净,然后均匀地涂一层聚氯乙烯黏接剂,紧接着在上面甩撤一层干燥的粗砂,固化10〜20min,即形成表面粗糙的中介层。
