1、房屋带形基础土方,三类土,总体挖深2m,其中电梯井土方挖深3.1m,弃土运距300m。
1-2 1-2×1.05 1-20+1-21×2
2、某设备基础地坑土方,三类土,挖土深度2.5m,其中局部深度达到4.5m。
1-11(1-15、1-11、1-16、1-17、1-20) 1-11×1.15×2
3、某土方,底宽7m,底长21m 地坑
某土方,底宽6m,底长24m 地槽
某土方,底宽9m,底长36m 一般土方

.500
地下室底板

4、交付施工场地标高-0.300m,不放坡,三类土,采用反铲挖掘机挖土,装车。
V机=12×10×(3.5-0.3)=384m3 1-46
V下翻梁及承台=0.49×0.2+1.24×1.24×0.8=2.21m3
机械挖土1-45×1.3或者人工挖土1-2×0.9
5、反铲挖掘机在有支撑的大型基坑内挖土,挖土深度6.5m,三类土,不装车
1-40×1.4
6、自卸汽车运土,土壤含水率30%,运距8km
1-67+1-68×8
7、铲运车铲运三类土,运距150m,土壤含水率30%
1-62×1.15
8、人工装土,自卸汽车运干土2km
1-65+1-67(机械×1.1)+1-68
第二章 桩及地基基础工程
1、打预应力空心方桩,桩径450mm
2-20
2、打预应力方桩,设计桩长30m,单节长度22m,桩按购入成品考虑。
2-3×1.2+桩自身费用
打预应力方桩,设计桩长30m,单节长度22m,桩按现场预制考虑,场内运距400m。
2-3×1.2+4-263+4-418+4-419+4-446×0.5
3、沉管灌注混凝土桩,成孔和灌混凝土子目分离,但沉管灌注砂、砂石桩成孔和砂石灌注没有分离。振动式沉管灌注砂石桩,
空打,桩长11m。
2-39-(5.3×4.3+10.03×40+14.51×49+1.3×2.95)
4、旋挖桩机桩侧注浆。
2-91+(209.84+110.36)×0.2
5、SWM功法搅拌桩三搅三喷全断面套打。
2-122-(106.21+593.05)+(106.21+593.05)×1.4×1.5
6、冲抓锤成孔,穿越碎卵石层,桩长18m,采用干成孔工艺施工。
2-69-(18.3×20.5+21.5×2.95-4.96×210.52)

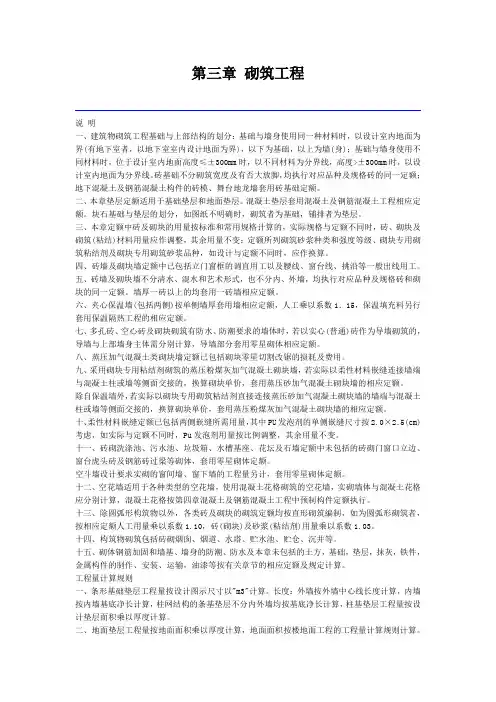

第三章 砌筑工程
1、两侧均为240厚砼实心砖夹心保温墙。
3-20+576.20×0.15
2、粘结剂砌筑蒸压粉煤灰加气砼砌块墙,以柔性材料侧面嵌缝,墙厚200mm。
3-87H(砂加气换算成蒸压粉煤灰加气砼砌块)
3、蒸压粉煤灰加气砼砌块墙墙顶与砼梁之间采用PU发泡剂嵌缝,单侧嵌缝尺寸2.5×2.5cm,现拌砂浆,300厚。
3-84-(0.1×181.75+0.5×43+0.02×58.57)+3-91+【10.5×((2.5×2.5)/(2.0×2.5)-1)】×45
第四章
1、定额子目安排将砼浇捣提前,模板放后。
2、现拌泵送砼如何套用定额,新增4-132~4-134.商品非泵送换算调整系数。
3、取消有梁板概念,梁板分别计算;取消电梯井壁模板定额,按砼墙处理,按自然层层高确定支模高度。(P118 7)
4、新增型钢劲性混凝土定额子目,砼体积工程量应扣除型钢所占体积。
5、后浇带:增加地下室底板砼浇捣及模板定额,梁板砼浇捣及模板定额合并;工程量计算P122 三 2
6、阳台、雨篷适用范围调整为:全悬挑;其余全部按梁、板分别计算。工程量计算P123 11
7、线条:
(1)线条指凸出砼柱、梁、墙面的线条。压顶、栏板扶手、单独窗台板单阶挑檐不算线条。
(2)其工程量并入依附构件内,套用砼浇捣和模板定额,同时,按照棱线延长线计取线条模板增加费。工程量计算P123 10
(3)单阶线条突出>200mm,按雨篷套用砼浇捣和模板。

(1)L1=80mm,L2=99mm,(L1<100mm且L2<100mm):算二个线条,每个线条工程量算1根棱线延长线,套用定额2道

(2)L1=100mm,L2=200mm,(100≤L1<200mm且100mm 套用定额3道楞以内(2道楞)
(3)L1=90mm,L2=150mm,工程量算2个线条,每个线条工程量按1根棱线延长线,套用定额3道楞以内(2道楞)

线条断面为外凸
弧形,一个曲面
按一道楞计

三个线条

单独砼压顶,不是线条
第十章 楼地面工程
18厚水泥砂浆楼地面
10-3 - 10-4*2/5
1、15厚水泥砂浆找平层,单独找平扫毛。
10-1-2H 781-139+4*50+50
2、250*350*8地砖,离缝铺贴,离缝10mm(查阅附录,地砖损耗率2%,砂浆损耗率2%)
10-34H,
其中,地砖消耗量96.77调整为[(0.25*0.35)/((0.25+0.01)*(0.35+0.01))]*(1+2%)*100=95.35。 0.01为缝宽,2%
为地砖损耗率
1:1砂浆消耗量0.042调整为[100-95.35/(1+2%)]*0.008*(1+2%)=0.053m,2%为砂浆损耗率,0.008为地砖的厚度。
3、某弧形地砖楼梯地面,设计要求磨边。
10-81+10-43+15-89
4、大理石弧形踢脚线。
10-64H 14575+1890*0.1+12669.86*0.02
5、硬木长条地板铺在毛地板上。
10-53H 26550+2002.5*0.05且细木工板名称、单价换为毛地板的
6、工程量注意:
(1)整体面层工程量计算规则调整同08清单。
(2)楼梯、台阶块料面层打蜡按水平投影面积计算。
(3)扶手栏杆栏板工程量按延长米计算。取消1.15系数。
(4)台阶工程量与附属台阶主体工程量一致。
(5)礓磋面层指汽车坡道。
第十一章 墙柱面工程
1、 将107胶纯水泥浆单独列项,因为这本身就是界面处理,因此,界面处理不再包含在各定额子目中,而是单独套用。
2、 增加了水泥砂浆抹底灰定额子目。
3、 “一般抹灰”和“装饰抹灰、块料镶贴”的“零星项目”定义区分。
4、 墙面抹灰砂浆遍数、厚度不同调整。
(1) 墙面水泥砂浆三遍(1:3+1:2.5(14+8)):11-2H 1202+2*【39+(210.26-228.22)*0.12】=1276
(2) 墙面水泥砂浆四遍(1:3+1:2.5(14+12)):11-2H 1202+6*【39+(210.26-228.22)*0.12】+4.89*50=1668
(3) 雨篷抹水泥砂浆,侧板高350mm。
11-29+30
(4) 檐沟外挑宽度600mm,侧板高度400mm。
【11-31+32】*6/5
(5) 檐沟外调宽度600mm,侧板高度1250mm。
11-31 *6/5 11-2
5、 装饰线条工程量计算:按中心线长度计算。100mm是线条个数的分界线,线条宽度限制在100mm-200mm之间。
装饰线条套用定额:按棱线道数套用。
单独窗台板、栏板扶手、女儿墙压顶单阶突出不算线条。
第十二章 天棚工程
1、天棚抹灰基层涂刷水泥浆。
11-2H+713*0.1
2、吊筋高度按1.5m综合考虑,设计如需做二次支撑,根据专项施工方案按实算。
3、H<=150mm,按展开面积并入灯槽工程量内套用悬挑灯槽定额;H>150mm,其龙骨和面板均按天棚侧板处理。

4、定额子目设定不再区分跌级和平面,统一按为平面和侧面分别套用定额,天棚吊顶龙骨和饰面工程量也按平面和侧面分别按
展开面积计算。

第十六章 脚手架工程
1、3.6m以内的内墙及天棚脚手架包含在综合脚手架内。
