152
铁 道 建 筑 Railway Engineering
July , 2011来自文章编号: 1003-1995 ( 2011 ) 07-0152-04
大风区铁路施工人员防风标准及措施研究
1 1 2 1 李永乐 , 王东绪 , 刘树红 , 何向东
( 1. 西南交通大学, 成都
610031 ; 2. 兰新铁路新疆公司, 乌鲁木齐
+
防风标准
防风措施
铁路施工
中图分类号: U216. 41 3
文献标识码: B 1 ) 任何一项大型 交 通 工 程 项 目, 其沿途地形多复 路基 、 桥涵及隧道 工 程 相 互 交 接, 同一时刻不同地 杂, 点或在同一地点的不 同 高 度 处 的 风 速, 都可能有较大 由 于 施 工 现 场 风 环 境 的 复 杂、 多样 差异 。 无庸置 疑, 性, 此时还以“当工 作 地 点 风 力 达 到 5 级 时, 不宜进行 起吊作业; 当风力达 到 6 级 及 以 上 或 遇 有 大 雪 、 大 风、 雷雨等恶劣天气及夜 间 照 明 不 足 的 情 况, 不得进行起 吊作业 ” 这 样 的 不 考 虑 具 体 施 工 场 址 的 笼 统 规 定, 已经远远不能反映施工场址处的具体情况 。 2 ) 施工 管 理 中 现 行 的 防 风 标 准 都 是 以 具 体 风 级 作为界定施工安全 的 标 准 。 事 实 上, 施工人员在风中 的安全性主要与其所 承 受 的 风 荷 载 有 关, 而风荷载又 与风速的平方成正比 。 若在同一风级下的最大风速与 如就 6 级大风而言, 最大风速 最小风速间的差值较大, U max = 13. 8 m / s , 最 小 风 速 U min = 10. 8 m / s , 风速比
年大风天数
2 2 U max / U min = 1. 28 , 而 风 荷 载 比 则 等 于 U max / U min , 为 [1]
1
现有防风标准概况
于 2009 年 9 月 正 式 开 工 建 设 的 兰 新 铁 路 第 二 双
途经青海 、 甘肃 、 新疆等省, 线东起兰州西至乌鲁木齐, 全线总里程1 775. 779 km ( 其中新疆境内 709. 923 km , 约占总里程 的 40% ) , 工 程 投 资 总 额 达 1 435 亿 元, 预 兰新铁路 计工期为 5 年 。 由于 处 于 特 殊 的 地 理 位 置, 第二 双 线 ( 新 疆 段 ) 近 60% 的 线 路 需 穿 越 新 疆 著 名 的 烟墩 、 百里 、 卅里和达 坂 城 四 大 风 区, 风区长度占总线 长度超过一半 。 表 1 给出了四大风区风环境观测的主 要统计结果, 其 中 年 大 风 日 以 日 平 均 风 力 ≥8 级 为 标 准 。 由表 1 可知, 若大风天气下不进行施工作业, 将大 大影响施工进度, 故大风区铁路施工中, 进行有风情况 下的施工不可避免 。
表1 风区 烟墩 百里 卅里 达坂城 四大风区风环境观测结果统计 最大风速 / ( m / s ) 29. 1 48. 0 53. 0 40. 7 208 105 157 主导风向 ESE NNW NW WNW
1. 64 。 显然, 在 6 级 大 风 下, 人员所可能受到的风荷 载, 最大风 速 时 的 要 比 最 小 风 速 下 增 加 64% 。 因 此, 此时用风级作为人员防风标准, 似乎不尽合理 。 3 ) 现有 国 内 外 相 关 规 范 、 规 程 及 文 献, 对施工人 员防风标准尚无一个 相 对 统 一 的 规 定, 甚至可以说很 多时候无法找到较为具体 、 可行 、 统一的施工人员防风 标准及措施 。 综上所述, 一方面 大 风 地 区 进 行 有 风 情 况 下 的 施 工不可避免, 另一方 面 关 于 施 工 防 风 标 准 的 已 有 规 定 存在诸多 缺 陷, 且 缺 乏 对 施 工 人 员 防 风 的 相 关 规 定。 本文针对这种现状, 从舒适性和安全性两个方面分析 了大风对施工人员的影响, 基于国内外已有研究, 结合 提出了人员防风标准及防风措施。研 铁路施工特点, 究成果对大风区铁路施工具有指导意义 。
830000 )
摘要: 本文在回顾现有防风标准缺陷的基础上, 参考国内外研究成果, 结合铁路施工特点, 从舒适性和安 在此基础上提出了施工人员 防 风 标 准 及 不 同 等 级 的 防 风 全性两个方面分析了大风对施工人员的影响, 措施 。 研究成果对大风区施工具有指导意义 。 关键词: 大风区 施工人员

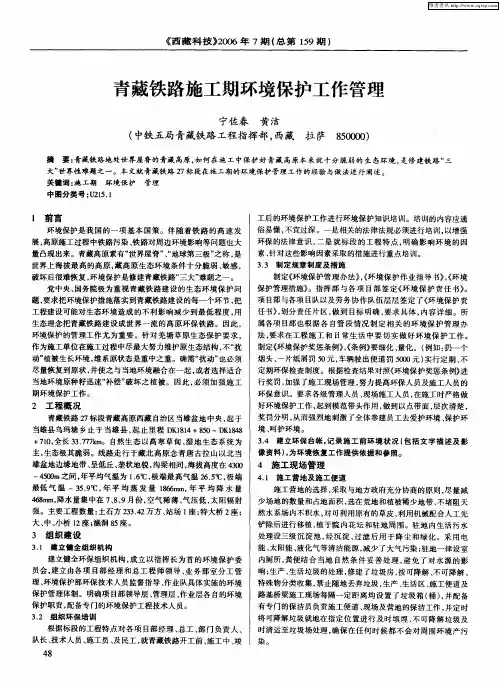

铁路施工与环境保护
