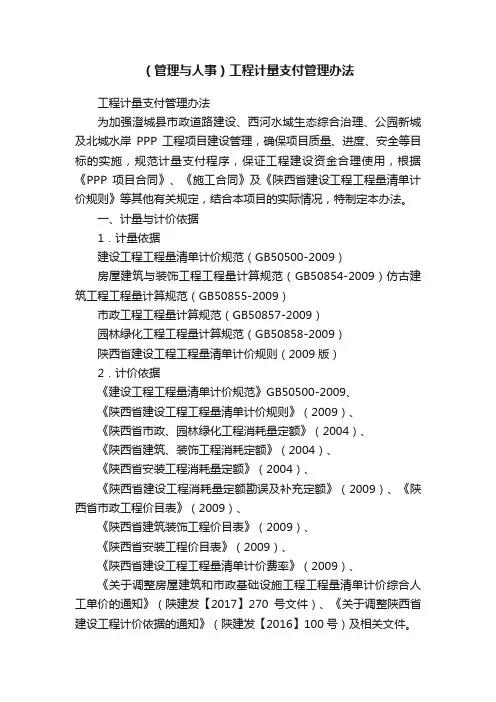

BT工程计量支付管理办法

为做好 的计量管理,明确项目部、投资单位、
监理单位、施工单位、造价单位及审计单位的权利与义务,
使工程计量规化、程序化,能真实、准确地反映投资完成情
况及对本工程建设投资的控制,特制定本办法。
一、计量围
(一)工程量清单及修订的工程量清单中的容;
(二)合同文件中规定的各项应支付费用;
(三)工程变更令中的容。
二、计量依据
(一)合同文件、技术规、工程量清单;
(二)施工设计图及变更设计图;
(三)中间交工证书、质量检验凭证;
(四)有关计量管理办法。
三、计量原则
(一)按合同文件规定的方法、围、容、单位计量;
(二)合同中未在工程量清单中填入单价或总额价的工
程项目,将被认为其已包含在本合同的其他细目的单价和总
额价中,投资单位将不另行支付;
(三)按项目部和监理单位同意的计量方法计量;
(四)对新增工程单价套用工程量清单中已有的单价,
. . . .
.... .
不再重新编制;
(五)不符合合同文件要求的工程不允许计量;
(六)工程的各种实验、检查、检测、验收手续必须齐
全,工程质量不符合要求,不允许进行计量;
(七)工程的计量应以净值为准,除非合同对部分工程
另有规定。
四、计量的一般规定
(一)工程计量应采用合同文件中的计量单位。当因工
程变更出现新的项目时,应采用变更工程相应的技术规规定
或补充技术规中的计量单位。
(二)工程计量应与合同条款、工程量清单、技术规、
施工图纸同时阅读。
(三)除有变更指令外,凡超过图纸所示的任何尺寸,
都不予计量与支付。
(四)计量方法除应符合技术规中相应章节的“计量与
支付”条款的规定外,还应符合本管理办法的规定。
五、 计量的主要资料及要求
(一)计量的主要资料
1、《分项工程开工申请批复单》;
2、《检验申请批复单》及有关经监理工程师签证的自检
资料;
3、《工程质量检验评定表》及有关质量评定资料;
. . . .
.... .
4、涉及变更的,有《工程变更令》;
5、《中间交工证书》;
6、《中间计量表》。以上五项资料为《中间计量表》的
附件。
(二)工程计量的要求
1、《中间计量表》必须清楚真实地填写计量记录结果,
并附有简图、计算式和说明,经驻地监理工程师和施工单位
代表等有关人员审核签认;
2、对一次完全计量的项目必须有《中间交工证书》;对
分次完成计量的项目,最后一次完全计量必须有《中间交工
证书》,中间分次计量的,需附质量检验凭证。
六、工程计量台帐管理
为保证工程计量的准确性,根据合同文件的要求,做到
计量结果真实可靠,不重不漏,应建立、健全工程数量台帐,
加强台帐管理。
(一)工程台帐建立的依据
1、合同文件、技术规、工程量清单;
2、施工设计图(通过计算核实数量);
3、工程变更令;
4、经审批的补充(完善)设计图(通过计算核实数量)。
(二)工程台帐建立的要求
要求施工单位、监理单位、投资单位设专人建立和管理
. . . .
.... .
台帐。
1、首先按施工设计图认真清理,统计出设计工程数量,
经核对无误后建立台帐。
2、台帐按工程量清单细目编号及细目名称建立,若有
变更新增项目,按新增细目编号及细目名称录入。
七、台帐管理
投资单位、监理单位在每月收到施工单位上报的月支付
报表时,对照工程计量台帐进行复核,复核无误后报项目部,
由项目部现场管理人员召集造价单位、审计单位进行审核。
计量支付台帐需准确反映本期完成、上期末完成及自开工累
计完成工程量情况。工程竣工结算时,工程计量台帐、工程
支付台帐、竣工数量、竣工图应“四统一”。
八、 工程月支付报表的报审
1、支付必须在质量合格和准确计量的基础上进行。
2、支付必须以合同文件中的工程量清单和技术规的要
求、原则为依据。
3、支付必须按照有关规定办理。
4、工程支付报表的报审。
(1)不论计量额度多少,施工单位每个季度将经现场
监理工程师签认的《中间计量表》(一式六份)、附件资料(一
式2份)及月支付报表电子版交监理单位的总监理工程师审
核;
. . . .
.... .
(2)总监理工程师收到施工单位的支付月报表及相关
资料后,应在3天完成对相关资料的审核,审核符合要求后
报项目部现场管理人员,由项目部现场管理人员转交造价单
位进行审核。
(3)造价单位在收到项目部现场管理人员转交的支付
报表及相关资料后,应在4个日历天完成对相关资料的审核,
审核符合要求后送给跟踪审计单位复核。
(4)跟踪审计单位在收到造价单位报送的支付报表及
相关资料后,应在4个日历天完成对相关资料的复核,复核
完成后送至项目部审核。
(5)项目部收到支付月报表及相关资料后,正常情况
下,应在5个工作日对所有数据进行审核。
(6)经项目部审核合格后,由由施工单位填写支付审
批单后报监理单位总监理工程师、投资单位项目负责人及项
目部现场管理人员会签后,由投资单位对施工单位进行支
付。
(7)工程支付手续办理完成后,支付审批单(一式四
份)盖章后,由项目部、投资单位、监理单位、施工单位各
执一份;
(8)为加快工作进展监理单位在审核时发现需要现场
核实工程数量时,可同时请项目部、投资单位、造价单位、
审计单位相关人员一同参加,并对现场核量的情况进行说
. . . .
.... .
明。
