建筑工程测量柱子安装测量柱子安装之后应满足以下设计要求:柱脚中心线必须对准柱列中心线;柱身必须竖直,柱顶面高程应与设计值相同。
具体做法如下:(1)吊装前的准备工作。

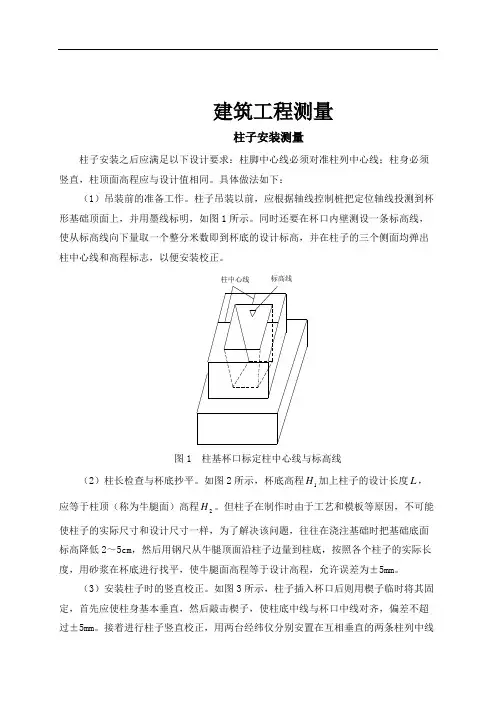

柱子吊装以前,应根据轴线控制桩把定位轴线投测到杯形基础顶面上,并用墨线标明,如图1所示。
同时还要在杯口内壁测设一条标高线,使从标高线向下量取一个整分米数即到杯底的设计标高,并在柱子的三个侧面均弹出柱中心线和高程标志,以便安装校正。
柱中心线标高线图1 柱基杯口标定柱中心线与标高线H加上柱子的设计长度L,(2)柱长检查与杯底抄平。
如图2所示,杯底高程1H。
但柱子在制作时由于工艺和模板等原因,不可能应等于柱顶(称为牛腿面)高程2使柱子的实际尺寸和设计尺寸一样,为了解决该问题,往往在浇注基础时把基础底面标高降低2~5cm,然后用钢尺从牛腿顶面沿柱子边量到柱底,按照各个柱子的实际长度,用砂浆在杯底进行找平,使牛腿面高程等于设计高程,允许误差为±5mm。
(3)安装柱子时的竖直校正。
如图3所示,柱子插入杯口后则用楔子临时将其固定,首先应使柱身基本垂直,然后敲击楔子,使柱底中线与杯口中线对齐,偏差不超过±5mm。
接着进行柱子竖直校正,用两台经纬仪分别安置在互相垂直的两条柱列中线上,离开柱子的距离约为柱高的1.5倍。
先瞄准柱子下部中心线,再抬高望远镜,检查柱中心线是否一直在同一竖直面内。
如有偏差,则指挥吊装人员用拉线进行调整。
正镜使柱子定位后,立即倒镜再测量一次,如正、倒镜观测结果有偏差,则取其中数再进行调整,直至竖直为止。
在实际工作中,往往是把数根柱子都竖起来同时进行校正。
这时,可把仪器安置15。
这样一次可以校在轴线的一侧,并尽可能的靠近轴线,与中心线的夹角β不超过︒正数根柱子。
图2 柱长检查与杯底抄平图3 安装时校正柱子的竖直性。
土建的基本步骤
土建的基本步骤包括以下步骤:
1. 测量放大线:确定建筑物的位置和大小。
2. 基坑开挖,打钎拍底:进行基础施工前的准备工作,包括清理场地、开挖土方、夯实基础等。
3. 抄平放线:确定基础的高程,并进行施工前的准备工作。
4. 混凝土基础垫层:在基础上铺设垫层,垫层的作用是找平、隔离和过渡。
5. 绑钢筋,支模板,打混凝土:按照设计要求,将钢筋绑扎在模板上,然后浇筑混凝土。
6. 测量放线(轴线,柱子定位):确定建筑物的轴线和柱子的位置。
7. 柱子钢筋绑扎,模板安装,混凝土浇筑:按照设计要求,将钢筋绑扎在模板上,然后浇筑混凝土。
8. 梁、板钢筋绑扎,模板安装,混凝土浇筑:按照设计要求,将钢筋绑扎在模板上,然后浇筑混凝土。
9. 依次进行,直到封顶:按照设计要求,依次进行梁、板、柱等部位的施工,直到建筑物封顶。
10. 二次结构,内外墙抹灰,门窗框安装,屋面防水,外墙饰面施工等等,这些可以在主体结构完成一部分后穿插施工。
11. 回填土:在建筑物完成后,进行回填土施工。
12. 安装水电管线:在混凝土结构内部预埋水电管线。
13. 验收:对完成的建筑进行验收,确保符合设计要求和质量标准。
以上是土建的基本步骤,具体施工顺序和工艺可能会因工程需求和实际情况而有所不同。
工地老师傅的放线放样技巧总结,很全面!筏板基础地基怎样放线?可以说点现场施工的放线经验:1、先是主轴线(横向和纵向控制线)、再是根据结构图设计地下室内外墙、柱、剪力墙柱、基础梁(梁板式筏基)、电梯基坑、后浇带位置等等。
2、其中墙体、柱、剪力墙柱线要用彩色油漆、一般是红色油漆在墙柱边角做“三角形”标注,以利于筏板钢筋完成后墙柱钢筋主筋就位、摆放。
应该注意的是基础线放线完成后要自检、互检、最后同监理共同验收,确认无误后方可开始钢筋绑扎施工。
施工时先放主轴线,这样再放墙柱线时要容易很多。
主要是对墙柱等细部位置的校正,因为细节往往会出现小错误的地方。
放线完成后就是做地基放线记录等工程资料了。
土建基础怎么放线?基槽开挖边线放线与基坑抄平1、基槽开挖边线放线在基础开挖前,按照基础详图上的基槽宽度和上口放坡的尺寸,由中心桩向两边各量出开挖边线尺寸,并作好标记;然后在基槽两端的标记之间拉一细线,沿着细线在地面用白灰撒出基槽边线,施工时就按此灰线进行开挖。
2、基坑抄平为了控制基槽开挖深度,当基槽开挖接近槽底时,在基槽壁上自拐角开始,每隔3~5m测设一根比槽底设计高程提高0.3~0.5m的水平桩,作为挖槽深度、修平槽底和打基础垫层的依据。
水平桩一般用水准仪根据施工现场已测设的±0标志或龙门板顶面高程来测设的。
例:槽底设计高程为-1.700m,欲测设比槽底设计高程高0.500m 的水平桩,首先在地面适当地方安置水准仪,立水准尺于±0标志或龙门板顶面上,读取后视读数为0.774m,求得测设水平桩的应读前视读数0.774+1.700-0.500=1.974m。
然后贴槽壁立水准尺并上下移动,直至水准仪水平视线读数为1.974m时,沿尺子底面在槽壁打一小木桩,即为要测设的水平桩。
砌筑建筑物基础,所挖地槽呈深坑状的叫基坑。
若基坑过深,用一般方法不能直接测定坑底标高时,可用悬挂的钢尺来代替水准尺把地面高程传递到深坑内。
3#楼墙、一、材料选择1、模板:采用优质标准模板,2、xx:7号采用经过平刨和立刨标准尺寸的木枋;5、6号楼采用标准统一截面尺寸的4m进口木枋。
二、测量放线1、根据图纸准确放出墙柱位置线,梁双侧位置线;2、在墙柱位置线边弹设200㎜控制线,模板支设完成后,每面吊双线并检查复核垂直度;3、在墙、柱钢筋根部根据墙柱位线焊接定位筋,以防砼振捣时位移跑位,同时对支设柱墙模起约束指引作用;三、墙柱垂直度和平整度控制1、在柱子底脚四周用模板钉设50㎜宽压脚条,外墙、柱在浇筑混凝土时在墙柱顶部预留螺杆,作为上层模板支设支撑点,上层模板需伸入下层墙柱200mm,利用木枋锁螺杆将其固定,防止底脚跑缝、“穿裙子”现象,造成垂直度偏差。
2、剪力墙安装过程中在模板内侧按@900mm间距安放30mmX墙厚砼内撑,保证螺杆锁紧后墙体的截面尺寸,从而保证墙柱平整度和垂直度。
3、剪力墙按550mm夹设对拉螺栓和抱箍,第一道离地面200mm ,在下一层楼板混凝土浇筑时离柱子2米~3米附近预留钢筋头,利用钢管在三分之二处双面斜撑(60度),使其保证墙体砼浇捣过程中整体刚度和稳定性。
四、墙柱与梁跨门洞45度斜角处平整度控制1、本工程设计为暗梁、暗柱,墙柱与梁截面宽度一致,根据评估要求跨门洞45度斜角检测平整度,所以对该部位模板支设和加固尤其重要。
2、梁底模铺设前用线垂吊线安装,保证梁底模边线与墙柱边线在同一直线上。
3、平台模板支设完成后,在墙体和梁边200mm弹控制线进行复核,保证墙体和梁上口截面尺寸,发现偏差及时整改,从而保证整体平整度和垂直度。
4、保证墙体和梁加固体系,梁底立杆间距不得大于1.1m,大于4m跨度xx中部要求按1.5‰起拱,避免砼浇捣时出现变形、扭曲和爆模等质量缺陷而造成平整度偏差。
五、楼板平整度控制1、平台模板支设立杆间距不得大于1200mm,顶托上采用双钢管支撑木枋。
2、在平台模板验收合格后方可进行钢筋绑扎,误差控制在±3mm,中部略起拱(+误差)。
