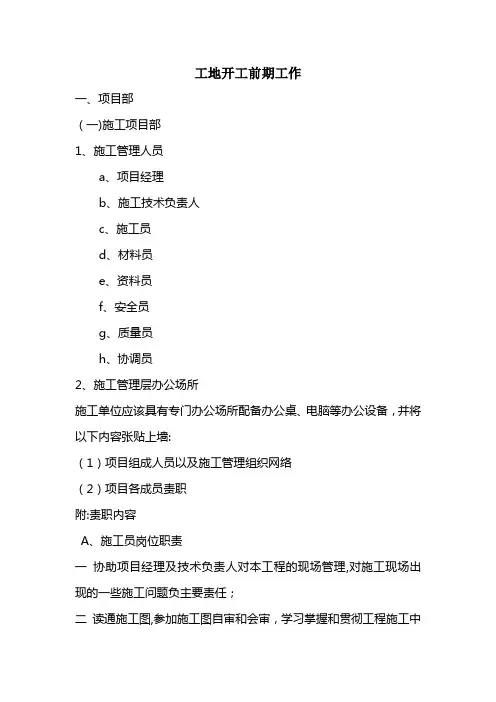

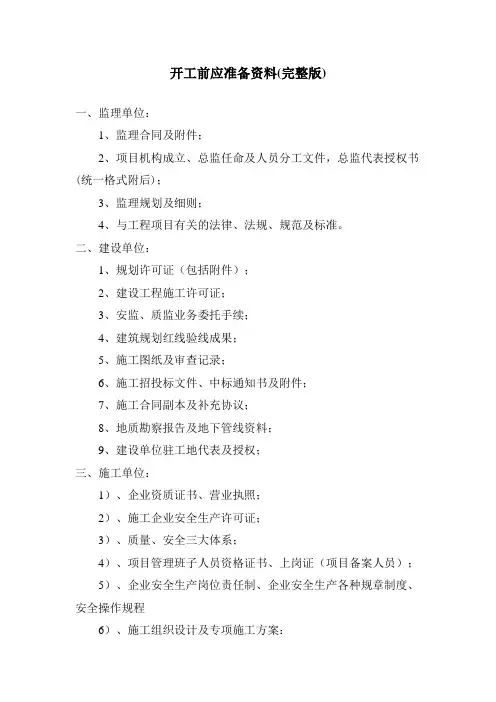

附件:开工前准备工作一览表:
检查项目 工作进展情况 完成日期 备注
1
管理人员进驻现场 通知监理和业主
测量交桩、手续办理,精密导线
2
点与水准点复测及结果上报 由业主组织
3 加密导线点、水准点复测并上报
4 车站轮廓线和线路中线放样
前
5 管线调查
6
期
周边建筑物调查
7
工
对各项前期工作应摸查清楚后列表
,按
临时施工场地移交及手续办理
8
作
紧急和重要程度排序 临时供水进展及通水日期
9 临时供电办理进展及通电日期
10 管线迁改工作进展及完成日期
11 绿化迁移工作进展及完成日期
12 交通疏解工作进展及实施情况
13
总承包合同办理及签订 由业主代表负责
盾构机采购协议或维修改造协议
14
签订 第二次预付款条件
合
钢筋、商品砼及防水材料供应协
15
同
报监理备案
议签订
16
工
报监理备案
补充勘探协议签订
17
作
管片生产厂家协议 报监理、业主备案
18
地铁工程资金专用银行帐户开设 报业主备案
19
工程管理用车落实 进场后尽快提供
20
项目架构与人员职责上报 监理审批,报业主备案
21
总体计划编制与上报 需业主复文审批
22
总体施组编制与上报 需业主复文审批
23
应急预案编制与上报 监理审批,报业主备案
24
测量方案编制与上报 需业主审批
精密导线点与水准点复测及结果
26
需
需业主复核审批
上报
27
上
按有关规定审批
专项安全方案编制与上报
28
报
方案报监理审查,报告由段长主持审查
管线调查方案及报告
29
方
案
建筑物基础调查方案及报告
方案报监理审查,报告由段长主持审查
30
补充地质勘查方案及报告 方案报监理审查,报告由段长主持审查
31
工程重难点及风险分析报告 报告由段长主持审查
保护方案(业主提供和未提供方
32
案) 监理审批,报业主备案
33
总平面布置方案 监理审批,报业主备案
34
施工现场临时用电专项方案 监理审批,报业主备案
围护工程分部工程施组编制与上
35
报 监理审批,报业主备案
36
开工报告上报与审批 需业主审批
37
质量监督登记手续办理 递交各项资料到总体部
证
安全监督登记手续是否办理 递交各项资料到总体部
38
件
淤泥渣土排放证是否办理 自行办理
39
办
占道开挖等证件办理 承包商办理,收费业主负责
40
理
41
施工许可证及夜间施工许可证 由业主负责办理
42
临时设施修建并交付使用 经监理、业主检查
43
监理管理用房落实 按合同要求
44
工地食常及卫生许可证 按有关部门要求
45
施工围蔽完成 按合同要求
46
全
施工场地硬化 按合同要求
47
面
施工便道修好
48
开
防洪措施落实
49
工
洗车槽
满足合同和文明施工要求
前
指施工标牌、组织机构牌、安全制度牌、防火管理牌、文明施工管
50
现
现场七牌一图
理牌、危险源公示牌、民工维权公示牌和施工现场平面图
51
场
会议室布置
设投影屏幕;各类图表上墙
52
准
安全管理内业档案建立
按广东省安全管理统一用表
53
备
农民工业余学校建立
按有关文件要求
工
工人进场、安全培训及平安卡办
54
作
理
按市建委要求
55
施工机具进场 报监理验收
56
材料进场及送检 监理见证取样并有检验结果
57
施工图会审 监理组织,业主主持
58
样板工序验收 监理主持
59
监
监理项目结构的上报
60
理
工
编制监理规划和监理细则
61 作 监理日志和旁站记录的准备资料
62 本工程的风险点、重难点的分析
