100m高钢筋混凝土烟囱定向爆破拆除
- 格式:pdf
- 大小:519.41 KB
- 文档页数:4
百米以上钢筋混凝土烟囱定向爆破拆除技术近年来随着电力建设高速发展,对于烟囱的爆破拆除也更加频繁,因此对爆破过程产生的问题进行一系列的探讨。
文中着重探讨了烟囱爆破技术设计原理,切口的高度和角度的选择问题,定向窗开凿问题,铺设缓冲层防止飞溅和震动问题等等,希望能够通过探讨,寻找更完善的爆破拆除技术。
标签:定向爆破;拆除;开凿技术;钢筋混凝土烟囱1.引言近年来我国的电力建设正在快速的发展,电厂需要进行改造的工程有很多,现在运用百米以上钢筋混凝土烟囱定向爆破拆除技术进行定向爆破拆除的大都是电厂的烟囱,所以这其中有很多值得借鉴的经验和教训,需要我们进行研究。
作者想通过研究定向爆破的实践,进行理论分析,探讨烟囱定向爆破的各项技术要领和问题。
2.设计原理钢筋混凝土烟囱的爆破拆除技术是根据刚性的整体绕定轴转动和倾倒的原理,将烟囱倒塌时的能量转化为动能,在烟囱倒下触地的瞬间,所受到的冲击力来使烟囱解体。
这个依据稳定性的原理是在烟囱的一侧进行的,将受到支撑力的筒壁炸开一个有一定的高度和宽度的切口,而破坏它的稳定性使得结构失稳,烟囱按照规定的方向倾倒。
3.切口高度和角度的选择3.1切口高度选择在对切口的高度进行选择时,只要能够满足烟囱倾倒时需要的高度,即在爆破切口闭合的时候,烟囱的重心要能够偏离到支点之外,根据理论公式,如果烟囱的高度为120米,壁厚为0.5米,那么切口高度的选择在1.5米左右,然而在实际情况中,我们还要考虑烟囱在爆破之后倒下时要保持适当的距离和安全系数,所以这时候切口高度应该加大到2米左右。
但是切口的高度也不宜过大,如果切口的高度过大,会导致烟囱触地时速度过快,而不能很好地控制倾倒的方向。
另外,切口的高度越高,后面的支撑壁就越高越细,这样的支撑体更容易发生断裂。
所以,切口的高度也不是越大越好,而经过不断的实践,120米的烟囱的最佳的切口高度是2米。
3.2切口角度选择根据一般经验,切口角度设置要200到240度,如果切口的角度越大,那么爆炸后的倾覆力就越大,但是烟囱后部的支撑体就越小,这样导致的结果就是烟囱倾覆时转动的速度就越快,下坐也就很可能越快发生。

复杂环境下100m烟囱控制爆破拆除摘要:高耸烟囱的爆破因重量和体积大,存在失稳倒塌的危险,虽然我们可根据常用的经验公式制定设计方案,但有时很难控制倒塌的精度,因此烟囱爆破的安全性还需要进一步的提高。
本文结合工程实例,进一步加强对复杂环境下烟囱控制爆破拆除的研究,为今后工程的爆破拆除提供一定的理论基础。
关键字:爆破拆除;工程概况;爆破参数;爆破安全一、引言爆破拆除工程是因城市发展的需要而兴起的,由于其成本低、效率高而被广泛使用,这在一定程度上促进了爆破拆除工程技术的发展。
目前根据工程经验和理论研究得出了一些经验公式,这也为工程设计提供了理论依据。
本文结合实际工程,研究复杂环境下烟囱的爆破拆除技术。
2 工程概况2.1 爆破环境待爆破拆除的旧烟囱高100m,钢筋混凝土结构,位于广州石化集团厂区内,以烟囱为中心,重点保护目标如表1所示。
表1以烟囱为中心,重点保护目标表2.2 烟囱结构拟拆除烟囱为钢筋混凝土结构,高100m,+0.0m处外径3.88、壁厚0.36m,地面以上有一处清灰口,口宽0.8m,高1.0m。
不同标高处烟囱的尺寸见表2。
表2烟囱结构参数表3 烟囱爆破设计方案3.1 烟囱爆破总体方案根据该烟囱的结构特点、周围环境和爆破施工的安全等要求,拟采用爆破定向倾倒的总体方案。
通过现场方案对比,选择北偏西45°烟囱定向倒塌方向,主要考虑该方向场地宽敞和塌落振动对周围居民房屋的影响更小。
3.2 爆破切口位置选择及预处理针对本烟囱特点及实际情况,以倒塌方向易控制和安全、方便施工为原则,综合考虑切口选在距地面标高为1.0~3.5m范围内,即切口上沿位于灰斗平台以下 1.5m处。
为了确保位置准确,此工程定位窗与辅助窗的边界采取镐头机破碎。
烟囱余留截面及爆破切口范围示意图如图1所示。
图1 烟囱余留截面及爆破切口范围示意图同时,爆破前用高压水对挡灰板上的积灰进行冲洗,防止爆破时出现较大的烟尘。
爆破前将避雷针和铁爬梯从5m标高向下用气割割断。

百米以上钢筋混凝土烟囱定向爆破拆除技术
杨年华
【期刊名称】《工程爆破》
【年(卷),期】2004(010)004
【摘要】通过对多座120m高钢筋混凝土烟囱定向爆破拆除的实践经验总结和理论分析,逐一探讨了实现高耸烟囱准确定向爆破的各项技术要领,包括爆破切口设计参数和烟囱结构对称性处理、定向窗口合理参数和开凿技巧、多种预处理设计,以及触地飞溅防护和减震措施等.针对高大烟囱爆破拆除中最难控制的定向准确性和触地飞溅防护问题,提出了科学的设计思路,分析论证了多项设计参数的合理值范围,并推荐了某些设计参数和最佳取值.
【总页数】6页(P26-30,20)
【作者】杨年华
【作者单位】中国铁道科学研究院,北京,100081
【正文语种】中文
【中图分类】TU746.5
【相关文献】
1.百米以上烟囱定向爆破拆除施工技术 [J], 赵纯木;
2.百米烟囱定向爆破拆除技术探讨 [J], 支文超
3.百米钢筋混凝土烟囱定向爆破拆除 [J], 崔晓荣;王殿国;陆华
4.钢筋混凝土烟囱8.5 m以上定向爆破拆除 [J], 赵金旺
5.百米钢筋混凝土烟囱的定向爆破拆除 [J], 周俊珍;李必红
因版权原因,仅展示原文概要,查看原文内容请购买。
ISSN 1671-2900CN 43-1347/TD采矿技术第16卷第6期Mining Technology,Vol.16,No.62016年11月Nov.2016 100 m高钢筋混凝土烟囱定向爆破拆除于明亮,林大能,喻智,何松(湖南科技大学资源环境与安全工程学院,湖南湘潭市411201)摘要:介绍了应用定向倒塌爆破技术拆除1座100 m高钢筋混凝土烟囱的实例。
按照烟囱的实际结构和受力情况,重点分析了高耸烟囱拆除爆破的缺口形状、缺口参数、卸荷槽、爆破参数、定向窗开设等关键技术。
采取了有效的安全防护措施,基于安全考虑,对烟囱的稳定性和爆破危害效应进行了计算研究。
关键词:烟囱;定向爆破;矩形缺口;爆破参数1工程概况待拆废弃烟囱位于湘潭电化集团晨峰物流建设 场地,烟囱为钢筋混凝土筒式结构,烟囱总高度为 100 m,烟囱筒身采用200#砼整体滑模浇筑,内衬为75#红砖和25#石灰水泥混合砂浆砌筑,筒壁内有50 mm厚的空气隔热层。
竖向主钢筋为$20 mm、$18 mm、®16 mm;环向钢筋为 ®18 mm、®16 mm、®14 mm、$12 mm。
钢筋保护层为30 mm,间距均为200 mm。
实测爆破缺口部位烟囱周长25.3 m,混凝土壁 厚为40 cm,内衬红砖厚24 cm。
烟囱周围环境简 单,倒塌范围内,除正东方向有民居及地下线缆需要 保护外,其它建(构)筑物已经拆除,场地较开阔,拟 倒塌的东南方向300 m范围内没有保护对象。
2爆破技术设计2.1爆破方案待拆烟囱四周环境条件较好,有多个方向可供 倒塌。
考虑到为今后苛刻条件下高烟囱爆破积累经 验,同时顾及地下线缆的分布情况,采用“向东南方 向单向定向倒塌”方案。
2.2缺口设计目前国内在控爆拆除烟囱、水塔时常用的缺口 形式有长方形、梯形、倒梯形、斜形、反斜形和反人字 形等6种,其中梯形和长方形应用较多,效果较 好[1]。

百米烟囱定向爆破拆除技术探讨一、背景介绍- 百米烟囱拆除的需求和意义- 当前拆除烟囱的主要方法和存在的问题二、定向爆破拆除技术的原理和特点- 爆破拆除技术的基本流程和步骤- 定向爆破拆除技术的原理和适用范围三、定向爆破拆除技术在百米烟囱拆除中的应用- 烟囱拆除前的准备工作- 拆除现场的安全控制- 爆破拆除过程的控制和监测四、定向爆破拆除技术存在的问题和改进措施- 爆破对周围环境的影响和防止措施- 安全风险评估和管理- 拆除后的环境处理和资源回收利用五、结论和展望- 定向爆破拆除技术在百米烟囱拆除中的优势和展望- 发展定向爆破拆除技术的重点和方向一、背景介绍烟囱是燃烧设备的重要组成部分,其在工业生产中有着重要的作用。
随着工业的发展和技术的进步,越来越多的超高烟囱建成。
这些百米乃至千米级别的高大烟囱给燃烧设备的使用和维护工作带来了极大的挑战。
同时,这些超高烟囱也成为城市的标志性建筑,拆除工作也极具挑战。
因此,百米烟囱的拆除成为工程界的难题之一。
当前,常用的拆除方法包括架设高度平台切割、爆破和爆炸控制等。
然而,这些方法都存在一定的安全隐患和环境污染等问题。
为了更好地保障施工安全并减少对周围环境的影响,定向爆破拆除技术已经成为了一种备受关注的拆除方法。
本文将探讨定向爆破拆除技术在百米烟囱拆除中的应用。
二、定向爆破拆除技术的原理和特点1. 爆破拆除技术的基本流程和步骤爆破拆除技术是利用炸药产生的爆炸力来破坏物体,实现拆除的过程。
在爆破拆除中,需要进行炸药爆炸前的物理学分析和模拟,以确定爆破参数和爆炸点的位置等参数。
通常,爆破拆除技术的基本流程如下:(1)采集现场数据:通过测量烟囱的高度、体积、材质等参数,以及现场环境的地质构造、土壤、地下水位等信息,构建模型进行分析。
(2)制定爆破方案:利用爆破工程软件进行模拟计算,确定爆炸点的位置和深度,并计算所需的炸药量和爆炸参数。
(3)铺设引爆线和炸药:在爆破点周围的烟囱表面上布置数根引爆线,利用专业设备安装炸药,并与引爆线连接。
混凝土烟囱拆除工程方案一、项目概述本次工程是拆除一座高烟囱,烟囱高度约100米,直径约5米,为混凝土结构。
本次拆除工程需要具备丰富的拆除经验和技术,以确保工程的安全和高效完成。
二、工程前期准备1. 确定拆除方案在烟囱拆除之前,需要进行详细的勘察和研究,确定拆除方案。
考虑到烟囱高度较大,周围环境较为复杂,我们决定采用爆破拆除的方式,以确保工程的安全和高效进行。
2. 安全周边区域烟囱拆除周边区域需要进行安全封锁和警示,确保人员和车辆不会进入拆除区域。
同时,需要向周边居民和单位发出警示和通告,提醒他们注意安全。
3. 设立施工现场在烟囱拆除区域设立施工现场,包括办公室、仓库、休息室等必要设施,为工程的顺利进行提供便利条件。
4. 人员培训对参与拆除工程的员工进行专业的培训和教育,确保他们了解工程的重要性和安全要求,严格遵守操作规程和安全制度。
三、拆除工程的具体步骤1. 爆破准备在拆除区域设立专门的爆破区域,确定爆破参数和方案。
对爆破物品进行仔细检查和测试,确保其稳定性和可靠性。
2. 安置爆破物品在烟囱内部安置爆破物品,确保其位置和数量均匀分布,达到拆除效果。
3. 安全封锁在爆破区域周围进行安全封锁和警示,确保人员和车辆不会进入危险区域。
4. 爆破作业确认周边区域安全后,进行爆破作业。
在爆破前,需提前通知相关部门和居民,确保其避免危险。
5. 清理拆除物完成爆破后,对拆除物进行清理和处理,确保拆除区域干净整洁。
四、工程后期处理1. 安全检查拆除工程完成后,对拆除区域进行彻底的安全检查,确保不存在任何安全隐患。
2. 环境保护对拆除工程造成的环境损害进行修复和处理,确保环境能够恢复到正常状态。
3. 信息发布对拆除工程进行总结和发布,宣传工程的安全和高效,提升公司形象和信誉。
五、总结本次混凝土烟囱拆除工程,是一项复杂的工程,需要我们具备丰富的经验和专业的技术,才能确保工程的安全和高效进行。
我们将严格按照上述方案进行工程施工,确保工程能够圆满完成。

100m高钢筋混凝土烟囱定向爆破拆除
毕卫国;王超;李媛媛;李文涛;孙明旭
【期刊名称】《工程爆破》
【年(卷),期】2013(019)005
【摘要】采用定向控制爆破技术成功拆除了100m高钢筋混凝土烟囱.预先用爆破法开设定向窗和减荷槽,在保证余留截面稳定性的前提下对切口范围内的支撑体实施爆破,使烟囱按预定方向倒塌.爆破效果表明,松软农田有利于减小烟囱前冲、降低触地振动,可为同类工程提供借鉴.
【总页数】4页(P35-37,57)
【作者】毕卫国;王超;李媛媛;李文涛;孙明旭
【作者单位】山东省土木工程防灾减灾重点实验室山东科技大学,山东青岛266590;山东省土木工程防灾减灾重点实验室山东科技大学,山东青岛266590;山东省土木工程防灾减灾重点实验室山东科技大学,山东青岛266590;山东省土木工程防灾减灾重点实验室山东科技大学,山东青岛266590;山东省土木工程防灾减灾重点实验室山东科技大学,山东青岛266590
【正文语种】中文
【中图分类】TU746.5
【相关文献】
1.苛刻条件下100m高钢筋混凝土烟囱定向爆破与震动测试 [J], 陈德志;丁帮勤
2.100 m高钢筋混凝土烟囱定向爆破拆除实践 [J], 周应军;罗鹏;李本伟;胡浩川
3.定向爆破拆除100m钢筋混凝土烟囱 [J], 谭胜禹
4.180 m高的钢筋混凝土烟囱分次定向爆破拆除 [J], 焦江南;刘翼;罗伟涛
5.紧邻既有管线100.4m高钢筋混凝土烟囱定向爆破拆除 [J], 陈飞权; 汪泽; 刘桐因版权原因,仅展示原文概要,查看原文内容请购买。
100m高钢筋混凝土烟囱定向爆破拆除于明亮,林大能,喻智,何松(湖南科技大学能源与安全工程学院,湖南湘潭 411201)摘要:介绍了应用定向倒塌爆破技术拆除1座100m高烟囱的实例。
按照烟囱的实际结构和受力情况,重点分析了高耸烟囱拆除爆破中的缺口形状、缺口参数、卸荷槽、爆破参数、定向窗开设等关键技术。
采取了有效的安全防护措施,基于安全考虑,笔者还对烟囱的稳定性和爆破危害效应进行了计算研究。
该项目的相关设计经验能为类似工程的设计与施工提供参考。
关键词:烟囱;定向爆破;矩形缺口中图分类号:TD235 文献标识码:A1 工程概况待拆废弃烟囱位于湘潭电化集团晨峰物流建设场地,烟囱为钢筋混凝土筒式结构,烟囱总高度为100m,烟囱筒身采用200#砼整体滑模浇筑,内衬为75#红砖和25#石灰水泥混合砂浆砌筑,隔热层为50mm厚的空气隔热层。
竖向主要钢筋Ф20,Ф18,Ф16;环向钢筋为Ф18,Ф16,Ф14,Ф12。
钢筋保护层为30mm,间距均为200mm。
实测爆破缺口部位烟囱周长25.3m,混凝土壁厚为40cm,内衬红砖厚24cm。
烟囱周围环境简单,倒塌范围内,除正东方向有民居及地下线缆需要保护外,其它建(构)筑物已经拆除,场地较开阔,拟倒塌的东南方向300m范围内没有保护对象。
2 爆破技术设计2.1 爆破方案定向爆破拆除高耸建(构)筑物具有施工速度快、成本低的特点。
待拆烟囱四周环境条件较好,有多个方向可供倒塌。
考虑到为今后苛刻条件下高烟囱爆破积累经验,同时顾及地下线缆的分布情况,采用“向东南方向单向定向倒塌”方案。
2.2 缺口设计目前国内在控爆拆除烟囱、水塔时常用的缺口形式有长方形、梯形、倒梯形、斜形、反斜形和反人字形等6种,其中梯形和长方形应用较多,效果较好[1]。
王斌[2]通过对比分析数值模拟结果和现场爆破工程实践,认为在常用的正梯形、倒梯形、矩形爆破切口形状中,以正梯形受力效果最好。
魏德[3]认为切口的形状应该根据现场情况综合考虑,根据工程实践经验得出结论:对于长方形或倒梯形切口,烟囱倒塌时前冲的距离较大;对于梯形切口和组合形切口,烟囱倒塌时后坐的距离较大。
复杂环境下100 m烟囱高位切口定向爆破拆除郑文富;陈少辉;张文龙【摘要】介绍了在复杂环境下,一座100 m高钢筋混凝土结构烟囱高位切口定向爆破拆除的具体工程实例,通过分析,选择了合理的爆破方案,并确定烟囱切口高度、倒塌方向、起爆网络等,同时采取有效的防护措施,取得了良好的爆破效果.【期刊名称】《采矿技术》【年(卷),期】2017(017)005【总页数】3页(P131-133)【关键词】烟囱;拆除爆破;高位切口【作者】郑文富;陈少辉;张文龙【作者单位】广东中人爆破工程有限公司, 广东广州 510640;广东中人爆破工程有限公司, 广东广州 510640;广东中人爆破工程有限公司, 广东广州 510640【正文语种】中文广东省广州市某碱业公司厂内,有一座烟囱因建设需要进行爆破拆除。
拆除烟囱为100 m高的钢筋混凝土结构,标高±0至20 m处混凝土壁厚为0.45 m,0.14 m 厚的#150陶粒砼内衬,混凝土壁与陶粒砼内衬中间还留有0.05 m厚的封闭空气隔热层。
该烟囱周围构建筑物密集,烟囱东侧45 m是蒸汽管道及厂区道路;南侧9 m处是渣池吊及渣池;西南侧65 m处有两层沙场宿舍楼,100 m外是两层的楼房;西侧29 m处是围墙及二条废污水钢管,130 m处为空置厂房;西北侧120 m处有空置厂房及二层职工宿舍;北侧105 m及东北侧80 m处为两间约7 m宽厂区内部二层配电房,环境比较复杂,四面呈夹制状,可供烟囱倒塌的最大长度为正北方向,长105 m,最大宽度为67 m。
烟囱周围环境如图1所示。
由于烟囱在厂区内,周边环境较为复杂,实施爆破拆除主要有以下几个难点。
(1) 控制倒塌方向。
由于拆除烟囱周边环境比较复杂,倒塌空间狭小,烟囱高度与倒塌距离相当,必须精准控制烟囱倒塌方向以及倒塌距离,控制烟囱倒塌对周边预留构建筑物造成的破坏。
(2) 控制飞石距离。
拆除烟囱时,爆破瞬间以及烟囱倒塌触地都会产生大量飞石,容易使周围建筑物、设备及人员造成损坏及伤害[1]。
100m高钢筋混凝土烟囱分段双向折叠爆破拆除方案研究摘要:本文主要针对100m高的钢筋混凝土烟囱爆破拆除的复杂环境,确定了两段双向控制爆破技术方案。
在理论分析与经验的基础上确定了上下时差,并采取了积极有效的防护措施,取得了较好的爆破效果,达到了设计要求,供同类工程参考。
关键词:复杂环境;两段双向;上下时差1、工程概述在某火电厂老厂及附属物的拆除工程中,有一座高度为100m的钢筋混凝土烟囱需要爆破,该烟囱位于主厂房西边33.3m处,烟囱南边19m处为一个待拆除输煤栈桥,40m处为厂区一仓库小院(待拆除),80m处为厂区围墙;西边13m处为厂区泵房。

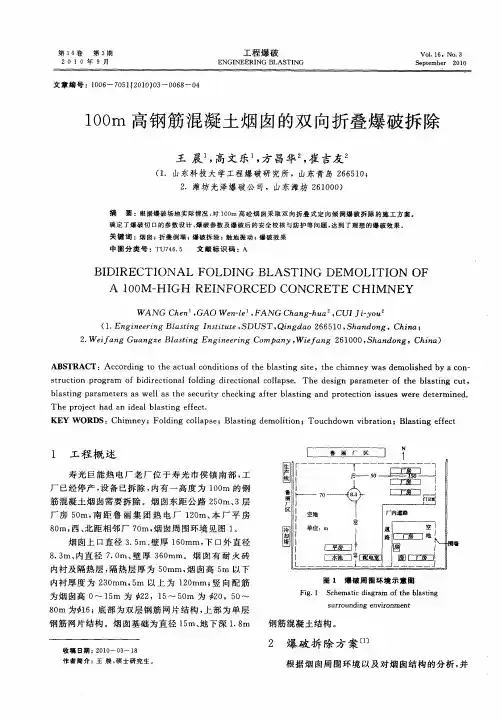

周围环境图如1所示。
钢筋配筋:1-4m高处烟囱为双层钢筋:内层竖向钢筋为168φ12,外层竖向钢筋为160φ16,内层环向钢筋为φ12@150,外层环向钢筋:0-2.5m处为φ12@150,2.5-4m处为φ16@100;烟囱4.0m以上为单层钢筋,4-8.1m处,竖向钢筋为160φ16与150φ16两种,环向钢筋为φ16@150。
图1某电厂100m烟囱周围环境示意图2、烟囱分段双向折叠爆破设计双向折叠爆破拆除其原理是上下两个爆破缺口方向相反,延时起爆,在空中倾倒过程中完成双向折叠。
根据烟囱的结构,周围环境及倒向,在烟囱根部和中部分别设计一个定向爆破缺口。
在烟囱根部正南侧距地面0.5m处设计一个定向爆破缺口,在烟囱中部55米信号平台处正北侧设计一个定向爆破缺口。
从而破坏烟囱结构的稳定性,导致整个结构失稳和重心产生位移,在本身自重作用下形成倾覆力矩,迫使烟囱按预定方向倒塌(上部首先向整北倒塌,而后下部向正南方向倒塌)。
2.1爆破缺口参数设计分底部爆破缺口爆破参数与上部爆破缺口爆破参数分别计算。
2.1.1底部缺口爆破参数设计(1)炮孔深度l:l=(0.67~0.7),mm式中:─烟囱壁厚,mm。
根部爆破缺口部位的壁厚为=420 mm,则孔深l=281.4~294mm。
