旋挖钻机施工方案
- 格式:doc
- 大小:519.00 KB
- 文档页数:22
旋挖钻机钻孔桩施工方案旋挖钻机是一种常见的钻孔设备,广泛用于各种工程领域的桩基施工。
下面将结合一些实际案例,详细介绍旋挖钻机钻孔桩施工方案。
一、施工前准备1.地质勘察:对施工现场进行地质勘察,了解地质情况,确定地层厚度、土质、地下水位等参数,为后续方案设计提供依据。
2.现场平整:对施工现场进行平整,清除杂物和障碍物。
3.设备检查:检查旋挖钻机和相关设备的工作状态,确保设备能够正常运行。
二、钻孔施工方案设计1.确定钻孔位置:根据设计要求,确定钻孔位置,并进行标示。
2.钻孔直径和深度:根据结构设计和地质情况,确定钻孔直径和深度。
3.制定钻孔顺序:根据施工需要,制定钻孔的顺序,通常是从大孔到小孔,由外向内依次施工。
4.钻孔间距:根据施工要求,确定钻孔之间的间距,保证桩之间的稳定性。
5.钻孔施工路径:根据地层情况和钻孔位置,确定钻孔施工路径,以避免地质障碍物和地下设施。
三、施工流程1.安装导杆:根据设计要求,在钻孔位置安装导杆,以引导旋挖钻机进行钻孔。
2.钻孔施工:根据设计深度,将旋挖钻机的钻头沿导杆逐渐下降,进行旋转钻孔。
3.钻孔取样:在钻孔过程中,定期取样并进行土质分析,掌握地层情况,以及时调整施工方案。
4.清理孔底:钻孔达到设计深度后,使用清孔器清理孔底的泥浆和碎屑,确保孔底清洁。
5.测量孔深:使用测深仪对已完成的钻孔进行测量,以确认钻孔深度是否符合设计要求。
四、施工注意事项1.安全防护:施工过程中,保证现场的安全防护措施,包括人员的安全帽、安全绳等。
2.施工环境保护:注意保护周围环境,防止钻孔过程中出现泥浆、碎屑等对周围环境造成污染。
3.施工时刻选择:钻孔施工时,尽量选择白天进行,以保证施工人员的安全和工作效率。
4.钻孔顶水处理:如果钻孔中发现地下水位较高,需要进行顶水处理,以保证施工的正常进行。
通过合理的施工方案设计和严格的施工操作,能够保证旋挖钻机钻孔桩施工的效率和质量。
施工人员应严格按照方案执行,注意安全和环境保护,保证施工的顺利进行。

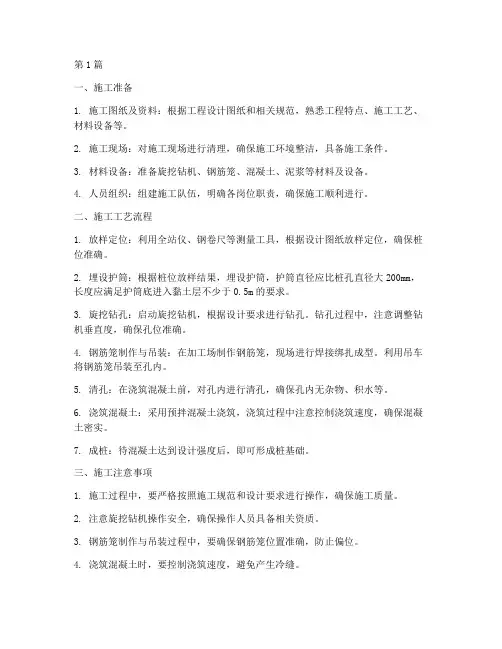

第1篇一、施工准备1. 施工图纸及资料:根据工程设计图纸和相关规范,熟悉工程特点、施工工艺、材料设备等。
2. 施工现场:对施工现场进行清理,确保施工环境整洁,具备施工条件。
3. 材料设备:准备旋挖钻机、钢筋笼、混凝土、泥浆等材料及设备。
4. 人员组织:组建施工队伍,明确各岗位职责,确保施工顺利进行。
二、施工工艺流程1. 放样定位:利用全站仪、钢卷尺等测量工具,根据设计图纸放样定位,确保桩位准确。
2. 埋设护筒:根据桩位放样结果,埋设护筒,护筒直径应比桩孔直径大200mm,长度应满足护筒底进入黏土层不少于0.5m的要求。
3. 旋挖钻孔:启动旋挖钻机,根据设计要求进行钻孔。
钻孔过程中,注意调整钻机垂直度,确保孔位准确。
4. 钢筋笼制作与吊装:在加工场制作钢筋笼,现场进行焊接绑扎成型。
利用吊车将钢筋笼吊装至孔内。
5. 清孔:在浇筑混凝土前,对孔内进行清孔,确保孔内无杂物、积水等。
6. 浇筑混凝土:采用预拌混凝土浇筑,浇筑过程中注意控制浇筑速度,确保混凝土密实。
7. 成桩:待混凝土达到设计强度后,即可形成桩基础。
三、施工注意事项1. 施工过程中,要严格按照施工规范和设计要求进行操作,确保施工质量。
2. 注意旋挖钻机操作安全,确保操作人员具备相关资质。
3. 钢筋笼制作与吊装过程中,要确保钢筋笼位置准确,防止偏位。
4. 浇筑混凝土时,要控制浇筑速度,避免产生冷缝。
5. 施工过程中,要密切关注桩基质量,发现问题及时处理。
四、施工总结旋挖钻桩基施工工程具有较高的施工质量和效率,广泛应用于各类建筑工程中。
通过优化施工工艺、加强施工管理,可以有效提高旋挖钻桩基施工质量,确保工程顺利进行。
在实际施工过程中,要充分认识到旋挖钻桩基施工的特点,注重施工细节,确保施工质量。
第2篇一、施工准备1. 施工图纸和方案:在施工前,需根据设计图纸和施工方案,对施工现场进行详细勘察,了解地质条件、周边环境等因素,确保施工顺利进行。
2. 施工设备:旋挖钻桩基施工需要以下设备:旋挖钻机、钢筋笼制作设备、混凝土搅拌运输车、吊车、护筒等。
目录1概述............................................................................................................... - 1 -1.1编制目的....................................................................................................................- 1 -1.2 编制依据...................................................................................................................- 1 - 2工程概况....................................................................................................... - 1 -2.1 标段概况...................................................................................................................- 1 -2.2水文地质条件............................................................................................................- 1 -3 旋挖钻机施工工艺简介.............................................................................. - 2 -3.1旋挖桩机施工的优点................................................................................................- 2 -3.2 干成孔法施工工艺...................................................................................................- 2 -3.3旋转钻机选择............................................................................................................- 3 - 4施工准备....................................................................................................... - 7 -4.1旋挖钻机运输与安装................................................................................................- 7 -4.2施工前的检查与准备................................................................................................- 8 -5 旋挖钻机施工方法...................................................................................... - 9 -5.1施工流程....................................................................................................................- 9 -5.2施工方法....................................................................................................................- 9 -5.3 干法钻进.................................................................................................................- 11 -5.4旋挖钻机开挖..........................................................................................................- 11 -5.5旋挖钻机施工操作工艺..........................................................................................- 12 - 6安全预控措施与维修、保养..................................................................... - 13 -6.1安全预控措施..........................................................................................................- 13 -6.2维修保养 ...................................................................................................................- 15 - 附录A:阻旋转钢丝绳中达到报废程度的最少可见断丝数..........................................- 15 -附录B:与架空输电线路最小垂直和水平距离..............................................................- 17 -附录C:钻头选用参考表..................................................................................................- 17 -1概述1.1编制目的为保证本标段在基础施工过程中认真执行国家规程、规范,做到施工机械化、技术先进、经济合理、安全适用、确保质量,特编制本施工方案。

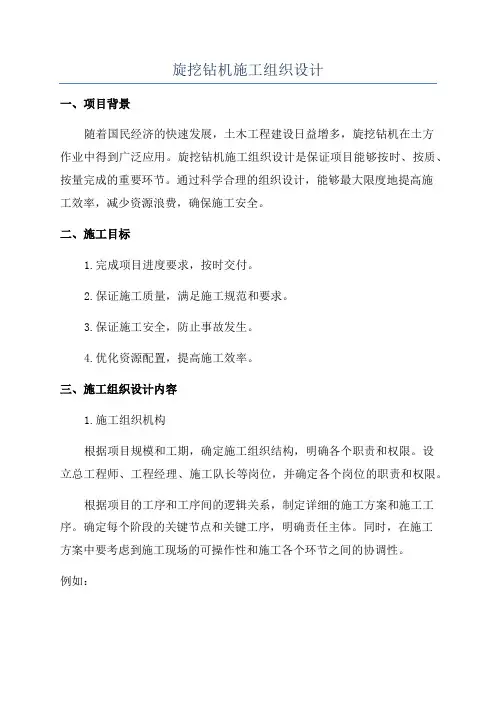

旋挖钻机施工组织设计一、项目背景随着国民经济的快速发展,土木工程建设日益增多,旋挖钻机在土方作业中得到广泛应用。
旋挖钻机施工组织设计是保证项目能够按时、按质、按量完成的重要环节。
通过科学合理的组织设计,能够最大限度地提高施工效率,减少资源浪费,确保施工安全。
二、施工目标1.完成项目进度要求,按时交付。
2.保证施工质量,满足施工规范和要求。
3.保证施工安全,防止事故发生。
4.优化资源配置,提高施工效率。
三、施工组织设计内容1.施工组织机构根据项目规模和工期,确定施工组织结构,明确各个职责和权限。
设立总工程师、工程经理、施工队长等岗位,并确定各个岗位的职责和权限。
根据项目的工序和工序间的逻辑关系,制定详细的施工方案和施工工序。
确定每个阶段的关键节点和关键工序,明确责任主体。
同时,在施工方案中要考虑到施工现场的可操作性和施工各个环节之间的协调性。
例如:(1)工地平整与准备工作:清理施工场地,确定施工区域的边界,搭建必要的临时设施。
(2)围挡搭设:根据现场情况,确定围挡的位置和材料,保障工地的安全和环境卫生。
(3)基坑开挖:根据设计图纸确定基坑的尺寸和施工要求,并选择合适的旋挖钻机进行开挖。
(4)土方回填:根据设计要求,选取合适的土方回填材料,并按照一定的层次、压实度进行回填作业。
(5)预压桩基础施工:确定桩基施工的位置和尺寸,选择合适的旋挖钻机进行施工。
(6)桩基检测和验收:对已施工的桩基进行质量检测和验收。
3.施工资料准备和管理对施工所需的图纸、数据和文件进行整理、归档和管理。
确保施工人员能够随时获取所需的资料以及正确地理解和应用。
4.项目人员配置根据施工工序的需要,合理配置项目人员,包括技术人员、施工人员和管理人员等。
确保施工队伍能够满足项目要求并协调配合,避免人员过剩或短缺的情况出现。
5.施工设备的选择与管理根据项目需求和工序要求,选择适当的旋挖钻机和其他施工设备,并对其进行日常维护和管理。
在施工前,对设备进行检测和试运行,确保设备能够正常使用。

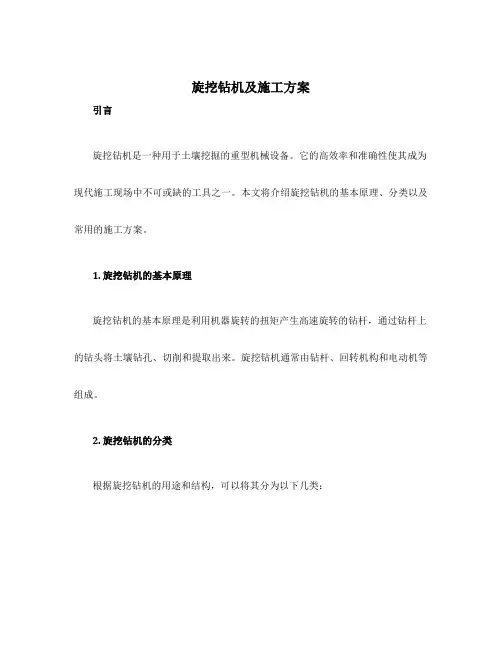

旋挖钻机及施工方案引言旋挖钻机是一种用于土壤挖掘的重型机械设备。
它的高效率和准确性使其成为现代施工现场中不可或缺的工具之一。
本文将介绍旋挖钻机的基本原理、分类以及常用的施工方案。
1. 旋挖钻机的基本原理旋挖钻机的基本原理是利用机器旋转的扭矩产生高速旋转的钻杆,通过钻杆上的钻头将土壤钻孔、切削和提取出来。
旋挖钻机通常由钻杆、回转机构和电动机等组成。
2. 旋挖钻机的分类根据旋挖钻机的用途和结构,可以将其分为以下几类:2.1 单旋挖钻机单旋挖钻机是最常见的一种旋挖钻机。
它通常由一个旋转的钻杆和一个固定的钻头组成。
单旋挖钻机适用于小型土方工程和基础设施建设。
2.2 双旋挖钻机双旋挖钻机是一种具有更高效率和灵活性的旋挖钻机。
它拥有两个旋转的钻杆,可以同时进行钻孔和土壤切割。
双旋挖钻机通常用于大型土方工程和基础设施施工。
2.3 特种旋挖钻机除了单旋挖钻机和双旋挖钻机,还有一些专门针对特定工程任务设计的特种旋挖钻机。
例如,岩石旋挖钻机用于钻孔和爆破岩石,桩机则用于钻孔和浇筑桩基。
这些特种旋挖钻机能够满足特殊工程要求。
3. 旋挖钻机的施工方案旋挖钻机在不同的土壤条件和工程需求下,有多种施工方案可供选择。
以下是常见的几种施工方案:3.1 钻孔施工钻孔施工是旋挖钻机最常见的应用场景之一。
在钻孔施工中,旋挖钻机钻入土壤并将土壤切割排除。
这种施工方案适用于基坑开挖、桩基施工等工程任务。
3.2 岩石爆破对于需要在岩石地层中进行施工的工程,岩石旋挖钻机是一个理想的选择。
岩石旋挖钻机通过旋转的钻杆和强大的钻头,将岩石钻孔和切割,并使用爆破技术破坏岩石。
3.3 桩基施工旋挖钻机也适用于桩基施工。
在桩基施工中,旋挖钻机钻孔到预定深度后,再注入混凝土形成桩。
这种施工方案广泛应用于建筑和基础设施工程中。
3.4 地下管道施工旋挖钻机还可以用于地下管道施工。
在地下管道施工中,旋挖钻机可以钻孔和切割地下管道的通道,然后安装管道。
结论通过本文的介绍,我们了解了旋挖钻机的基本原理和分类,并了解了不同施工方案的应用。

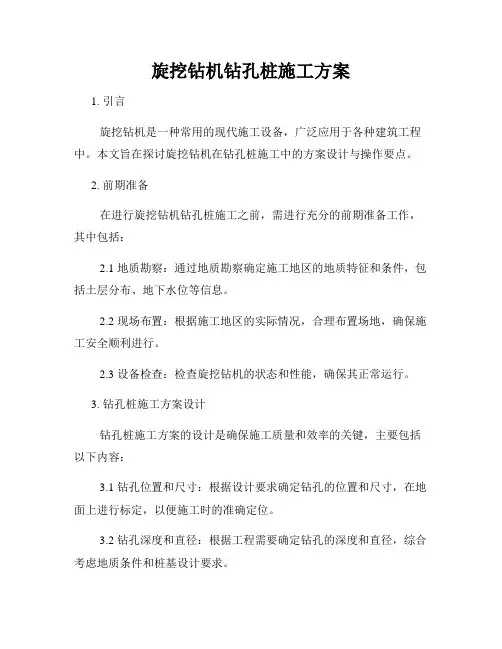

旋挖钻机钻孔桩施工方案1. 引言旋挖钻机是一种常用的现代施工设备,广泛应用于各种建筑工程中。
本文旨在探讨旋挖钻机在钻孔桩施工中的方案设计与操作要点。
2. 前期准备在进行旋挖钻机钻孔桩施工之前,需进行充分的前期准备工作,其中包括:2.1 地质勘察:通过地质勘察确定施工地区的地质特征和条件,包括土层分布、地下水位等信息。
2.2 现场布置:根据施工地区的实际情况,合理布置场地,确保施工安全顺利进行。
2.3 设备检查:检查旋挖钻机的状态和性能,确保其正常运行。
3. 钻孔桩施工方案设计钻孔桩施工方案的设计是确保施工质量和效率的关键,主要包括以下内容:3.1 钻孔位置和尺寸:根据设计要求确定钻孔的位置和尺寸,在地面上进行标定,以便施工时的准确定位。
3.2 钻孔深度和直径:根据工程需要确定钻孔的深度和直径,综合考虑地质条件和桩基设计要求。
3.3 钻孔施工顺序:根据工程的具体情况确定钻孔的施工顺序,合理安排施工进度,以确保施工的连贯性和协调性。
3.4 钻孔桩的类型选择:根据工程需要,选择合适的钻孔桩类型,包括灌注桩、钻孔灌注桩等。
4. 施工操作要点在旋挖钻机钻孔桩施工过程中,需要注意以下操作要点:4.1 施工前的准备:检查并调整旋挖钻机的工作状态,确保其性能符合施工要求,同时对施工现场进行安全检查。
4.2 钻孔操作:根据设计要求,将旋挖钻机准确对准钻孔位置,掌握好钻杆的进给和回收速度,保持合适的钻孔姿态。
4.3 钻孔桩清理:钻孔完成后,需进行钻孔桩底部的清理,以确保桩的质量和承载力。
4.4 护壁施工:根据需要,在钻孔桩的周围进行护壁施工,以防止土体塌方和桩身变形。
5. 施工质量控制在旋挖钻机钻孔桩施工中,施工质量的控制至关重要,主要包括以下方面:5.1 桩身垂直度:通过仪器测量和施工操作控制,保证钻孔桩的垂直度满足设计要求。
5.2 桩孔直径和形状:采用合适的检测手段,对钻孔桩的直径和形状进行检测,确保其符合设计要求。
旋挖钻机及施工方案旋挖钻机是一种施工机械,广泛应用于地基桩基施工领域。
本文将介绍旋挖钻机的基本原理和施工方案。
旋挖钻机是一种通过回转钻杆的旋转和推进钻杆的推进来实现钻孔的一种机械。
它由钻塔、回转座、钻杆、钻头等组成。
旋挖钻机通过旋转钻杆和推进钻杆的方式,将钻头推进地下,同时通过旋转钻杆使钻头实现钻孔作业。
旋挖钻机的施工方案可以分为以下几个步骤:1. 地面预处理:施工前需要对地面进行预处理,清理杂物和碎石,确保施工现场平整。
2. 安装旋挖钻机:将旋挖钻机运送到施工现场后,按照操作手册的要求进行吊装和安装。
3. 钻杆组装:根据需要的钻孔深度和直径,组装好相应长度的钻杆,然后将钻杆与旋挖钻机连接。
4. 钻孔操作:根据设计要求和施工图纸,在选定的位置开始进行钻孔作业。
在钻孔过程中,需要根据土层情况选择合适的钻头类型和钻孔参数。
5. 孔壁处理:在钻孔完成后,需要进行孔壁处理,清理钻孔中的碎石和泥浆,以保证后续工作的顺利进行。
6. 钢筋安装:根据设计要求,在钻孔完成后,进行钢筋的安装。
钢筋的安装需要根据孔壁的深度和直径进行计算,确保钢筋的稳固性。
7. 灌注浆液:在钢筋安装完成后,通过管道将浆液注入钻孔中。
浆液的选用和注入量需要根据设计要求和施工图纸进行确定。
8. 钻杆拆除:在浆液固化后,需要将钻杆拆除。
拆除时要注意保护孔壁和钢筋的完整性。
9. 清理施工现场:在施工完成后,需要对施工现场进行清理,清除杂物和泥浆,保持施工现场的整洁。
以上就是旋挖钻机的施工方案。
通过合理的施工方案和正确的操作,可以保证钻孔的质量和施工的安全性。

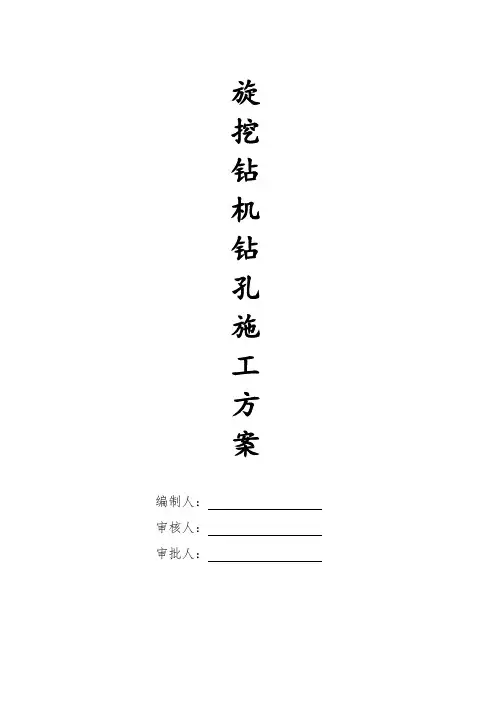

旋挖钻机钻孔施工方案编制人:审核人:审批人:目录第一节工程概况第二节旋挖钻机施工工艺原理第三节旋挖钻机施工方案第四节人员、机械配置第五节施工进度计划第六节旋挖钻机施工操作注意事项及要点第七节旋挖钻机施工中出现的问题分析及处理措施附件一:人工开挖孔桩与旋挖钻机施工成孔综合对比附件二:施工图片旋挖钻机钻孔施工方案第一节工程概况Xxxxxxxx区基础均有部分基础位于边坡上口附近,基础距边坡的距离1.5~2.5米不等。
现xxxxx边坡高度9米高,xxxx段边坡高度19~21米。
为满足基础因高差大的刚性角问题,设计已将该部分基础改为孔桩,孔桩深度3~15米不等。
根据地勘资料及已施工完成的边坡情况来看,从现有场坪下挖2米后全部为中风化石灰岩石,既靠边坡的既有孔桩的岩层深度已达5~13米不等。
在xxx栋前期施工过程中采用人工挖孔辅以常规爆破相结合的方式进行了开挖,当开挖2米以后采用常规爆破对岩石的爆破松动只有10cm,已不能满足施工进度要求。
后又采用微差爆破进行开挖,但爆破对岩石的爆破松动也只有20cm,同样不能满足施工进度要求。
因基础离边坡太近,爆破施工对边坡的稳定造成会一定的影响,采用爆破施工已不能满足施工进度及安全要求。
为此建议采用机械成孔施工(即旋挖钻机成孔)进行开挖。
第二节旋挖钻机施工工艺原理旋挖钻机是一种多功能、高效率的灌注桩桩孔的成孔设备,可以实现桅杆垂直的自动调节和钻孔深度的计量;旋挖钻孔施工是利用钻杆和钻头的旋转,以钻头自重并加液压作为钻进压力,使渣土装满钻斗后提升钻斗出土石。
通过钻斗的旋转、钻进、提升、卸渣,反复循环而成孔。
其特点是工作效率高、施工质量好、尘土污染少。
旋挖钻机依靠钻杆和钻头自重及钻杆旋转时斗齿切入土石层,斜向斗齿在钻头回转时切下土石块并向斗内推进而完成钻取土。
若遇岩石可通过加压油缸对钻杆加压,强行将斗齿切入岩石中,将岩石击碎。
钻斗装满后,由起重机提升钻杆及钻斗至地面,钻斗内的渣土在旋转摆动钻斗时排出钻斗。
旋挖钻机钻孔灌注桩施工方案一、工程概述本工程为_____项目,位于_____,总建筑面积为_____平方米。
其中,基础部分采用旋挖钻机钻孔灌注桩,共计_____根桩,桩径为_____毫米,桩长为_____米。
二、施工准备1、技术准备熟悉施工图纸和地质勘察报告,了解桩位布置、桩长、桩径、桩身混凝土强度等设计要求。
编制施工组织设计和专项施工方案,明确施工工艺、施工流程、质量控制要点和安全保障措施。
进行技术交底,将施工技术要求和质量标准传达给施工人员。
2、场地准备平整场地,清除杂物和障碍物,确保施工场地坚实、平整。
修建临时道路,保证施工车辆和设备的通行顺畅。
设置排水系统,排除场地内的积水。
3、材料准备准备好钢筋、水泥、砂、石等原材料,并进行检验和复试,确保质量符合要求。
准备好商品混凝土,保证混凝土的供应及时、质量稳定。
4、设备准备配备旋挖钻机、吊车、电焊机、钢筋加工设备等施工设备,并进行调试和维护,确保设备性能良好。
准备好测量仪器,如全站仪、水准仪等,进行测量放线和桩位复核。
三、施工工艺流程1、测量放线根据设计图纸和控制点,使用全站仪进行桩位测量放线,确定桩位中心,并设置护桩。
对桩位进行复核,确保桩位偏差符合规范要求。
2、护筒埋设选用合适直径的钢护筒,护筒长度根据地质情况确定,一般为 2-4 米。
采用挖埋法埋设护筒,护筒中心与桩位中心重合,偏差不大于 50毫米,护筒垂直偏差不大于 1%。
护筒埋设后,在护筒周围对称、均匀地回填粘土,并分层夯实。
3、钻机就位将旋挖钻机移动到桩位处,调整钻机位置和垂直度,使钻杆中心与桩位中心重合,垂直度偏差不大于 1%。
对钻机进行固定,确保在施工过程中不发生位移和倾斜。
4、钻进成孔启动旋挖钻机,按照设定的钻进参数进行钻进。
钻进过程中,根据地质情况及时调整钻进速度和钻压。
控制钻进深度,当达到设计孔深时,停止钻进。
钻进过程中,及时清理孔内的泥土和钻渣,保持孔内清洁。
5、清孔钻孔完成后,进行第一次清孔,采用换浆法清孔,将孔内的泥浆比重和含砂率降低到规范要求。

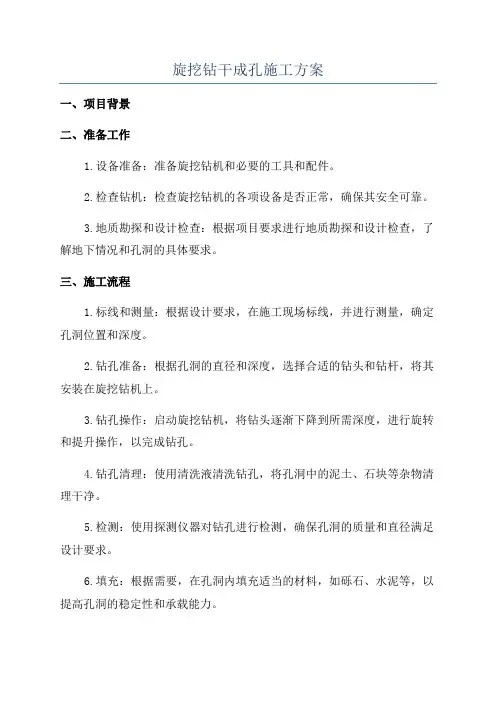

旋挖钻干成孔施工方案一、项目背景二、准备工作1.设备准备:准备旋挖钻机和必要的工具和配件。
2.检查钻机:检查旋挖钻机的各项设备是否正常,确保其安全可靠。
3.地质勘探和设计检查:根据项目要求进行地质勘探和设计检查,了解地下情况和孔洞的具体要求。
三、施工流程1.标线和测量:根据设计要求,在施工现场标线,并进行测量,确定孔洞位置和深度。
2.钻孔准备:根据孔洞的直径和深度,选择合适的钻头和钻杆,将其安装在旋挖钻机上。
3.钻孔操作:启动旋挖钻机,将钻头逐渐下降到所需深度,进行旋转和提升操作,以完成钻孔。
4.钻孔清理:使用清洗液清洗钻孔,将孔洞中的泥土、石块等杂物清理干净。
5.检测:使用探测仪器对钻孔进行检测,确保孔洞的质量和直径满足设计要求。
6.填充:根据需要,在孔洞内填充适当的材料,如砾石、水泥等,以提高孔洞的稳定性和承载能力。
7.完工验收:施工完成后,由工程监理进行验收,检查孔洞的质量和是否符合设计要求。
四、安全措施1.确保工人人身安全:工人必须佩戴安全帽、安全鞋等个人防护装备,严禁在施工现场穿拖鞋或裸露上身。
2.防止机械事故:操作人员必须熟悉并严格遵守旋挖钻机的使用规程,保持机械设备的安全性能。
3.防火措施:施工现场必须配置灭火器等消防器材,确保在发生火灾时能够及时扑灭火源。
4.消防通道:施工现场应保持通道畅通,以便在发生紧急情况时人员能够及时撤离。
五、质量控制1.施工前检查:在施工前对设备和工具进行检查,确保其正常运行。
2.技术操作规范:操作人员必须熟悉并严格遵守旋挖钻机操作规范,保证施工质量。
3.孔洞检测:使用合适的仪器对孔洞进行检测,确保其直径和深度满足设计要求。
4.孔洞填充:确保在孔洞内填充适当的材料,以提高孔洞的稳定性和承载能力。
六、环境保护1.地质环境调查:在施工前,进行地质环境调查,确保施工不会对地质环境产生不可逆的影响。
2.废弃物处理:废弃物必须分类存放,如钻削土壤和石块等应妥善处理。

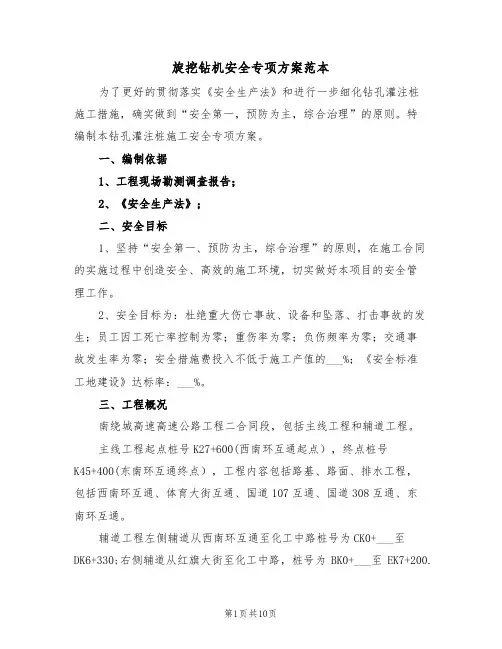

旋挖钻机安全专项方案范本为了更好的贯彻落实《安全生产法》和进行一步细化钻孔灌注桩施工措施,确实做到“安全第一,预防为主,综合治理”的原则。
特编制本钻孔灌注桩施工安全专项方案。
一、编制依据1、工程现场勘测调查报告;2、《安全生产法》;二、安全目标1、坚持“安全第一、预防为主,综合治理”的原则,在施工合同的实施过程中创造安全、高效的施工环境,切实做好本项目的安全管理工作。
2、安全目标为:杜绝重大伤亡事故、设备和坠落、打击事故的发生;员工因工死亡率控制为零;重伤率为零;负伤频率为零;交通事故发生率为零;安全措施费投入不低于施工产值的___%;《安全标准工地建设》达标率:___%。
三、工程概况南绕城高速高速公路工程二合同段,包括主线工程和辅道工程。
主线工程起点桩号K27+600(西南环互通起点),终点桩号K45+400(东南环互通终点),工程内容包括路基、路面、排水工程,包括西南环互通、体育大街互通、国道107互通、国道308互通、东南环互通。
辅道工程左侧辅道从西南环互通至化工中路桩号为CK0+___至DK6+330;右侧辅道从红旗大街至化工中路,桩号为BK0+___至EK7+200.工程内容包括:路基、路面、排水工程、桥涵工程、平交道口,人行道。
辅道不在本次招标范围内:左侧辅道国道107互通范围从CK1+___至CK3+185.377;体育大街CK5+___至CK8+420.219,长___米;东佐村DK0+___至DK2+791.32,长___米。
右侧辅道国道107互通范围从BK4+___至BK6+273.656;体育大街段BK8+___至BK11+516.541长___4.336;东羊市段EK0+___至EK2+797.337长___米。
三、安全生产措施1、现场要设健全的安全领导小组。
2、全体人员应认真执行各工种的安全操作规程及有关规定。
3、施工前,施工负责人要向操作人员做专项技术安全交底,关键部位要下技术指导书。
旋挖钻孔扩底灌注桩施工方案一、施工前准备在进行旋挖钻孔扩底灌注桩的施工前,需要做好以下准备工作:1.设计方案确认:根据设计方案和要求,确认施工图纸及相关参数,确保施工过程符合设计要求。
2.人员培训:对施工人员进行必要的培训,包括安全操作规程、施工流程等内容,确保施工人员具备相关技能和知识。
3.设备准备:检查和准备好所需的旋挖钻机、混凝土搅拌站等设备,确保设备工作正常。
4.材料采购:采购所需的钢筋、混凝土、灌浆材料等施工材料,确保材料质量符合要求。
5.现场勘察:进行现场勘察,确定施工场地情况,包括地质构造、地下管线等信息,为施工做好准备。
6.安全措施:制定安全生产方案,设置警示标志,配备必要的安全设备,确保施工期间安全生产。
二、施工流程1. 钻孔1.定位:根据设计要求,在地面上标出桩位坐标,确定钻孔位置。
2.派线:进行派线,确定钻孔轴线,保证钻孔施工的准确性。
3.钻孔:使用旋挖钻机进行钻孔作业,根据设计要求控制孔径和深度。
2. 扩底1.清底:清理钻孔底部积土和杂物,确保底部平整。
2.对底:确认底部岩层情况,根据实际情况确定是否需要对底处理。
3.扩底:使用扩底器具对孔底进行扩底处理,使孔底符合设计要求。
3. 灌注桩1.布置钢筋:按设计要求在孔内布置钢筋,固定钢筋位置。
2.浇筑混凝土:将预制的混凝土运输至现场,通过搅拌站浇筑到孔中。
3.灌浆:在浇筑混凝土的同时,进行灌浆,确保混凝土牢固粘结。
三、质量控制1.孔径和深度:严格控制钻孔的孔径和深度,确保其符合设计要求。
2.钢筋数量和位置:检查钢筋的数量和位置是否符合设计要求,保证桩体承载能力。
3.混凝土质量:对混凝土进行抗压强度检测,确保混凝土质量符合要求。
4.灌浆质量:检查灌浆的均匀性和充满性,确保灌浆质量良好。
四、施工总结旋挖钻孔扩底灌注桩是一项复杂的施工工艺,需要严格按照设计要求和施工方案操作,确保施工质量和安全。
在未来的施工中,我们将继续加强人员培训和设备管理,提高施工效率和质量,不断完善施工工艺,为工程提供稳定的保障。
旋挖钻机专项安全施工方案一、项目背景及目标旋挖钻机作为建筑工程中的重要设备,其安全性至关重要。
为确保施工现场的安全,降低事故发生的风险,特制定本方案。
我们的目标是确保旋挖钻机在施工过程中,严格遵守安全操作规程,实现零事故的目标。
二、旋挖钻机安全操作规程1.操作前准备操作前,要对旋挖钻机进行全面检查,包括液压系统、电气系统、传动系统等,确保设备状况良好。
同时,操作人员需穿戴整齐的工作服、安全帽、防尘口罩等防护用品。
2.操作过程操作过程中,要时刻关注设备运行状况,发现异常立即停机检查。
在挖掘过程中,注意保持机身稳定,避免剧烈振动。
操作人员要随时与现场其他工作人员保持沟通,确保作业顺利进行。
3.操作后收尾操作结束后,及时清理现场,将旋挖钻机停放在指定位置。
对设备进行维护保养,确保下次作业时设备处于最佳状态。
三、施工现场安全管理1.安全培训施工现场的所有人员,包括操作人员、维修人员、现场管理等,都必须参加安全培训。
通过培训,让每个人都了解旋挖钻机的安全操作规程,提高安全意识。
2.安全巡查施工现场设置专门的安全巡查员,对施工现场进行定时巡查。
发现安全隐患,及时整改,确保施工现场安全。
3.应急预案针对可能发生的安全事故,制定应急预案。
一旦发生事故,立即启动预案,采取有效措施,降低事故损失。
四、旋挖钻机安全防护措施1.防尘降噪施工现场采取有效的防尘降噪措施,降低旋挖钻机作业过程中的粉尘和噪音污染。
2.防护设施在施工现场设置防护栏杆、警示标志等防护设施,提醒工作人员注意安全。
3.安全防护用品为工作人员提供合格的防护用品,如安全帽、防尘口罩、防护手套等,确保工作人员的人身安全。
五、旋挖钻机安全施工要求1.严格遵守国家法律法规施工现场要严格遵守国家有关建筑工程安全的法律法规,确保施工安全。
2.加强现场管理现场管理人员要加强对施工现场的监管,确保施工过程中各项安全措施得到有效执行。
3.提高员工素质通过培训、考核等方式,提高员工的安全意识和操作技能,确保施工安全。
目录一、编制依据 (1)二、工程概况 (1)2.1围护桩地质岩性 (1)2.2围护桩概况 (2)2.3钢筋笼概况 (2)三、施工准备 (3)3.1交通导改及围挡施工 (3)3.2场地平整及桩顶土开挖 (3)3.3电力及机具配备 (3)3.4作业队劳动力配备 (4)四、施工工艺 (5)4.1成孔 (5)4.2钢筋笼骨架的制作安装 (6)4.3灌注水下混凝土 (8)五、灌注事故的预防及处理 (12)5.1导管进水 (12)5.2卡管 (13)5.3坍孔 (14)5.4埋管 (14)5.5钢筋笼上升 (15)5.6灌注桩补强方法 (15)六、质量控制标准 (16)七、安全及环保要求 (17)旋挖钻机钻孔桩施工方案一、编制依据1.根据车站围护结构施工图及岩土工程勘察报告2.混凝土外加剂应用技术规范(GB50119-2003)3.混凝土质量控制标准(GB50164-92)4.混凝土结构工程施工质量验收规范(GB50204-2002)5.建筑工程施工质量验收统一标准(GB50300-2001)6.建筑桩基技术规范(JGJ 94-2008)7.建筑基桩检测技术规范(JGJ 106-2003)8.混凝土强度检验评定标准(JGJ 107-87)9. 轨道交通土建工程施工质量验收统一标准(QGD-005-2005/JQB-068-2008)二、工程概况2.1围护桩地质岩性底板埋深约17.2m, 覆土厚度约3.0m, 车站开挖深度范围内主要包括如下地层: 粉土填土①层、杂填土①1层、粉土②层、粉质粘土②1层、粉细砂②3层、粉细砂③3层、中粗砂④4层、中粗砂⑤1层。
00图2-1 车站地质纵剖面图以上各土层中, 粉土填土①层及杂填土①1层为人工堆积土层, 密实度差, 自稳能力差;新近沉积粉土②层与粉质粘土②1层土质较软、密实度差, 粉土②层局部地段可能液化, 稳定性差;粉细砂②3层、粉细砂③3层、中粗砂④4层为潜水及承压水含水层, 层厚大, 富水性好, 呈饱和状态, 在地下水的作用下稳定性差, 会产生涌水、潜蚀、流砂等现象, 容易导致侧壁失稳, 施工时应及时施作有效支护。
旋挖钻孔灌注桩施工方案施工前的准备工作:我们要对施工地点进行实地考察,了解地形地貌、地下管线分布、土质情况等。
我们要根据这些信息编制施工方案,确保施工过程中安全、高效。
一、施工工艺及设备1.施工工艺(1)桩位定位:根据设计图纸,使用全站仪对桩位进行精确定位。
(2)桩孔钻进:采用旋挖钻机进行钻进,直至设计深度。
(3)清孔:在钻进过程中,及时清理孔内泥浆,保证孔壁稳定。
(4)钢筋笼制作及安装:根据设计要求,制作钢筋笼,并将其安装至桩孔内。
(5)混凝土浇筑:将混凝土浇筑至桩孔内,直至设计标高。
2.施工设备(1)旋挖钻机:用于桩孔钻进,具有高效、环保等优点。
(2)全站仪:用于桩位定位,具有高精度、操作简便等特点。
(3)混凝土搅拌车:用于运输混凝土,保证混凝土质量。
(4)钢筋笼制作设备:包括钢筋切断机、弯曲机等,用于制作钢筋笼。
二、施工过程及质量控制1.桩位定位(1)根据设计图纸,使用全站仪对桩位进行精确定位。
(2)在桩位处设置明显的标记,以便后续施工。
2.桩孔钻进(1)启动旋挖钻机,将钻头对准桩位,调整钻杆垂直度。
(2)开始钻进,注意观察孔内情况,如遇异常情况,立即停止钻进。
(3)钻进过程中,及时添加泥浆,保持孔壁稳定。
3.清孔(1)在钻进过程中,及时清理孔内泥浆,避免孔壁坍塌。
(2)清孔后,检查孔底沉渣厚度,确保满足设计要求。
4.钢筋笼制作及安装(1)根据设计要求,制作钢筋笼。
(2)将钢筋笼安装至桩孔内,确保位置准确。
5.混凝土浇筑(1)将混凝土浇筑至桩孔内,直至设计标高。
(2)浇筑过程中,注意混凝土的均匀性,避免产生空洞。
6.质量控制(1)对旋挖钻机进行定期检查,确保其正常运行。
(2)对混凝土质量进行严格把控,保证其强度满足设计要求。
(3)对钢筋笼制作、安装等环节进行严格检查,确保符合设计要求。
三、施工安全及环保措施1.施工安全(1)加强安全教育,提高施工人员的安全意识。
(2)施工现场设置明显的安全标志,提醒施工人员注意安全。
第1篇一、工程概况1. 工程名称:XX工程项目2. 工程地点:XX市XX区XX路3. 工程规模:占地面积XX平方米,建筑面积XX平方米4. 施工单位:XX建筑有限公司5. 施工时间:2023年X月X日至2023年X月X日二、施工组织1. 施工单位组织机构(1)项目经理部:负责整个工程的组织、协调、指挥和管理。
(2)施工技术部:负责施工技术方案的编制、施工图纸的审核、施工技术交底等。
(3)施工安全部:负责施工现场的安全管理、安全教育和安全检查。
(4)施工物资部:负责施工物资的采购、供应和保管。
(5)施工质量部:负责施工质量的控制、检验和验收。
2. 施工人员配置(1)项目经理:1人(2)技术负责人:1人(3)施工员:2人(4)安全员:1人(5)材料员:1人(6)施工班组:根据工程需要配置三、施工准备1. 施工图纸和技术资料(1)施工图纸:包括总平面图、剖面图、结构图、设备布置图等。
(2)技术资料:包括施工组织设计、施工方案、施工技术交底、施工质量控制计划等。
2. 施工场地准备(1)场地平整:将施工场地进行平整,确保场地平整度符合施工要求。
(2)施工道路:修建临时施工道路,方便施工材料、设备和人员的运输。
(3)施工用水、用电:接通施工用水、用电,确保施工过程中的正常使用。
3. 施工材料准备(1)旋挖钻机:根据工程需要选择合适的旋挖钻机,确保其性能满足施工要求。
(2)钻头:根据地质条件选择合适的钻头,确保钻孔质量。
(3)施工材料:包括钢筋、水泥、砂、石子等,确保材料质量符合国家标准。
四、旋挖土施工工艺1. 钻孔施工(1)钻孔前,对地质情况进行调查,了解土层分布、地下水位等。
(2)根据地质条件和施工要求,确定钻孔直径、深度和钻孔间距。
(3)钻孔过程中,严格控制钻头转速、钻压和钻进速度,确保钻孔质量。
(4)钻孔完成后,进行孔壁清理,确保孔壁垂直度和平整度。
2. 土方开挖(1)根据设计要求,确定土方开挖顺序和范围。
旋挖钻孔桩施工方案(详细版)旋挖钻孔桩施工方案一、工程概况1、机成孔灌注桩概况本工程采用机成孔灌注桩,孔径为 1.5米,桩长为18米,桩混凝土强度等级为C30.2、工程地质概况本工程地质属于中等复杂地质,主要为粉质黏土和砂质粉土。
地下水位较深,一般在孔口以下8米左右。
3、地下水位概况地下水位较深,一般在孔口以下8米左右,但部分地区可能存在地下水位较高的情况。
4、场地施工条件概况场地平整,无明显障碍物,周边交通便利,施工条件较好。
二、总体施工部署1、施工现场准备施工现场需进行平整、清理、围挡搭建等准备工作,确保施工环境整洁有序。
2、地勘资料准备对地勘资料进行认真分析,制定合理的施工方案和施工计划。
3、施工进度和工期安排根据施工计划,合理安排施工进度和工期,确保施工进度和质量。
4、机械设备配置计划合理配置机械设备,确保施工效率和质量。
5、施工人员配备及计划根据施工需要,合理配备施工人员,确保施工质量和安全。
6、材料供给计划制定材料供给计划,确保施工材料的及时供给和质量。
7、施工平面布置及临时设施根据施工需要,合理布置施工平面和临时设施,确保施工环境整洁有序。
8、施工排水、排渣根据施工需要,合理安排排水和排渣,确保施工环境整洁有序。
三、施工重点、难点分析1、定位放线定位放线是施工中的重点和难点之一,需要认真制定放线方案,确保施工精度和质量。
2、塌孔处理在施工过程中,可能会出现塌孔的情况,需要及时采取措施进行处理,确保施工安全和质量。
孔位偏移控制孔位偏移控制是旋挖钻孔灌注桩施工中非常重要的一项工作。
在施工过程中,必须保证孔位的精度和准确性,以避免出现孔位偏移的情况。
为了实现孔位偏移控制,施工人员应该在施工前进行充分的准备工作,包括对施工现场进行勘测和测量,确定孔位的位置和方向,以及制定详细的施工方案和控制措施。
持力层控制持力层控制是指在旋挖钻孔灌注桩施工中,控制持力层的深度和质量。
持力层是指地下土层中的一层较为坚硬的土层,可以提供足够的支撑力和承载力,以保证钻孔灌注桩的稳定性和安全性。
旋挖钻钻机施工方案1、施工工艺流程旋挖钻灌注桩施工工艺流程框图见图1。
图1旋挖钻灌注桩施工工艺流程框图2、施工工艺要点(1)施工准备由于旋挖钻机回转半径大,钻杆高,自重大,在作业时需要8米宽操作平台,在钻机就位前使用挖掘机将原地面的软弱土层清除,平整整个场地并夯实做为钻机的施工作业平台,并保证场地有一定硬度以免钻机沉陷或倾斜。
若场地软土较厚,硬度不够,则在表面铺设60cm后的砖渣并平整碾压,保证钻机施工作业的安全性。
(2)工程试桩根据设计图要求,对首根桩进行试钻,并组织的业主、监理、设计、地勘一起参加试桩工作。
根据试桩确定的持力层并检验地质资料的准确性等填写试桩报告,作为正式施工的依据。
旋挖桩基在首根桩试桩验收合格后方可进行大面积施工。
(3)测量放线桩位放样按从整体到局部的原则进行桩基的位置放样,规划行车路线时,使便道与钻孔位置保持一定的距离,以免影响孔壁稳定;钻机的安方位置应考虑钻孔施工中孔口出土清运的方便。
桩位的中心点,成孔前用全站仪放点,十字线定位,下护筒后二次检测,在终孔后与放钢筋笼前必须检测,使其误差在规范要求内,以确保桩位准确。
(4)埋设钢护筒施工前设置坚固、不漏水的钢制护筒,护筒在钢模生产厂家定制,用δ=8mm钢板加工制成,护筒内径比桩径大20cm,上下口外围加焊加劲环。
长度3m左右,上部设有两个溢流口。
首先以施工桩位中心,用十字交叉法沿桩位四周测放四个护桩,护桩距桩中心点的距离根据现场实际情况确定,以埋设护筒时控制桩不受影响为原则,具体方法为:以桩位中心点为交点,拉出两条相交直线,在直线个终点适当的位置,用4根一定强度的钢筋垂直打入地下(不会被轻易破坏),作为护桩,护桩间直线距离必须比护筒直径大40~50cm;再将钻头中心对准桩位中心,用钻头挖出桩直径大的圆孔,再用扩孔钻头扩到钢护筒外径大的圆孔,利用护桩拉线复核桩中心线,桩中心有偏差则进行修正,桩位中心准确后将底部整平夯实,然后用钻机安放护筒。
第一章 编制说明
一、编制依据
1、施工设计图、工程地质勘察报告;
2、新建重庆枢纽小南垭站货场站后工程施工组织设计
3、《建筑桩基技术规范》(JGJ106-2003);
4、《钢筋焊接及验收规程》(JGJ18-2003);
5、《建筑地基基础工程施工质量验收规范》(GB50202-2002);
6、《桩基低应变动力检测规程》 JGJ/T93-95
7、《建筑施工手册》第五版
8、 国家建筑标准图集《11G101-1》、《11G101-2》
二、编制原则
1、以质量为中心,精心组织、科学管理为指导思想,以全面、
合理、有计划地组织施工,做到施工技术全面性、可行性、针对性和
先进性。结合工程特点,自始至终对施工现场全过程严密监控,动静
结合,科学管理,实施项目法管理,通过对劳力、设备、材料、技术、
方法的优化管理实现工期、质量及社会信誉的预期目标效果。
2、严格执行国家建设部及铁道部颁发标准、国家规范与规程。
第二章 工程概况
一、工程概述
新建重庆枢纽小南垭站货场站后C栋仓库工程,位于重庆市江津
区珞璜工业园区,该工程主要结构为门式刚架结构,跨度30m,柱距
8.25m,挑长7m,总长度183.5m,宽度44m,檐口高度7.945m,基础
形式为独立基础、桩基础和墙下基础梁;桩基基础全部采用旋挖钻孔,
干作业法施工,C栋仓库桩基工程工程量如下:
该单位工程桩基数量
序号 单体建筑 桩基 桩基数量(根) 长度(m)/根 直径(mm) 入岩深度
(mm)
1 C栋仓库 ZJ1 10 3.6-17.7 800 1600
2 C栋仓库 ZJ2 12 3.5-17.1 600 1200
该表格所示的数据用于后续人、材、机的调配参考值。
本工程位于重庆市江津区珞璜工业园区小南垭站货场,该货场站
前回填方及挖方已经完成,C栋仓库的钻孔灌注桩位于回填区土层以
级配良好的B类回填土和挖方区的的砂岩中风化层。根据以上综合因
素以及试桩报告决定桩基采用机械旋挖钻孔成型。
二、气象
本工程所在地重庆市江津区雨季集中在夏秋,年降雨量为1000—1100
毫升。重庆三面环山,沟壑纵横,因此风速较小。但在夏季雷阵雨天
气时,又一反常态,常常伴有大风,风速每秒可达10—27米;
三、桩基持力层
C栋仓库楼:仓库桩基按照嵌岩桩桩设计,桩基深入岩石持力层
2d(d为桩基直径),本货场仓库岩石持力层分为中风化泥岩夹砂岩
和中风化砂岩岩石两种情况;本库房基础设计等级为丙级,桩基承载
力检测按照相关现行规范规程执行;
四、桩基检测要求
1、桩基桩身质量完整性以及承载力:根据《基桩低应变动力检
测规程》(JGJ/T93-95)第3.2.1条规定:对于一桩一柱的建筑物,
全部桩基要进行检测,也就是100%进行检测。
第三章 施工准备
一、劳动力准备
劳动力计划表
工 种 人 数(人) 工 种 人 数(人)
钻工 1组 钢筋工 8
砼工 5 电工 1
操作手 2 机修工 1
库管 1 看守 1
以上劳动力按照1组进行配置的劳动力,每组配置2个钻工和1
个操作工进行钻孔其它工种要合理配合,以高效率高质量施工为配合
标准。
二、技术准备
1、内业技术准备
①详细阅读《新建重庆枢纽小南垭站货场房建工程》施工图纸,
计算桩位坐标以及护桩坐标,制定钻孔桩施工方案。
②计算钢筋、混凝土等原材料的用量,提出供料计划,以满足物
资供应及时。
③在各组的技术交底书中明确桩基编号、桩基施工顺序、桩基工
程各技术参数以方便外业施工的控制。
C栋仓库桩基相关技术参数
序号 单体建筑 桩基 直径(D)(mm) (孔深H)(m) 桩顶标高(m) 嵌岩深度(mm)
1 C栋仓库 ZJ1 800 3.6-17.7 -2.7 1600
2 C栋仓库 ZJ2 600 3.5-17.1 -2.7 1200
注意:以上桩顶标高数据为破除桩头后的标高,在浇筑混凝土时
