夯扩桩施工综合方案汇总
浏阳关口办事处商住楼工程
夯扩灌注桩施工方案
编号: 2012-001
浏阳市山田建筑工程有限公司
2012年8月20日发布
受控状态:受控 版本:1版
施工组织设计(方案)审批记录
工程名称: 车间、综合楼 结构类型:车 间:钢结构
综合楼:混 合
结构层次:车 间:钢结构
综合楼:框架 建筑面积:车 间:5220.0 m2
办公楼:2630.8 m2
我项目部根据施工合同和施工图设计的要求已完成了 夯扩灌注桩施工方案 的编制,并经公司技术部门组织审查批准,请予审查。
附:夯扩灌注桩施工方案
编制人: 审批人: 项目经理:
项目部(章):
年 月 日
专业监理工程师审查意见:
专业监理工程师:
年 月 日 湘质监监理(建设)单位审核意见:
监理单位项目总监理工程师 监理(建设)单位项目部(章)
(建设单位项目技术负责人): 年 月 日
湖南天宏泵业制造有限公司车间、综合楼工程
夯扩灌注桩工程施工方案
一、工程概况及施工条件
(一)工程概况:
湖南天宏泵业制造有限公司车间、综合楼工程位于浏阳市制造产业经四路。我单位承担本工程施工范围为车间、综合楼工程项目,总建筑面积: m2,其中车间: m2、钢结构,;综合楼: m2,混合结构,,基础为夯扩桩基础,设计桩身直径为Φ400mm,夯扩头直径不小于800mm。夯扩后单桩承载力特征值为550KN。桩端持力层为强风化泥灰岩,桩有效长度约8-10米。桩配筋为5Φ12,箍筋为Φ8@200,离桩顶2000mm长度范围内箍筋为Φ8@100,钢筋笼进入粘土层,且不小于500mm,桩身砼设计强度为C25。
(二)施工内容:
该工程施工内容为锤击沉管夯扩灌注桩的成孔、夯扩、钢筋笼的制安、砼灌注振捣。
(三)工程条件:
1、场地情况: 施工区域地表较平整,基本能满足施工生产场地。
2、道路设施: 该工程位于制造产业园内,场内施工道路已修筑好,运输条件良好。
3、水电设施: 水源、电源已接至施工场地.
二、项目管理机构组成及施工管理目标
(一)项目管理机构组成和项目部主要岗位职责
1、项目管理机构的组成 为确保安全、保质、高效地守成本工程桩基础施工 ,本工程实行项目经理现场负责制,现场设立项目经理部。按施工总体布置,本工程由项目经理部统一进行管理和组织,确保施工质量和工程进度。
项目经理部设项目经理、技术负责人、施工员、质安员和材料员等岗位,各生产班组实行班组长责任制。项目经理部决策层由项目经理、项目技术负责人组成,负责本工程项目的生产、技术、质量、安全等各项工作的组织、协调和控制;项目经理部各职能部门从平面管理、资料调配、工序安排、目标控制、计划进行、专业施工等方面协助决策层。项目作业层由具有一定操作技术和经验的工人组成,配备一定数量的劳务队伍作为施工班组,以经济承包的形式,从施工质量、安全、进度、文明施工、材料节约和服务态度等方面进行考核。
项目经理部由公司选派专业理论基础好、管理经验丰富、身体健康、有工作责任感的管理人员及专业技术人员组成。
2、项目部主要岗位职责
项目经理职责:在公司总部的直接领导下,全面负责项目施工的管理,对外履行施工单位、建设单位双方签订的施工合同,遵守国家有关法律法规、执行名级政主管部门 有关批示和规定;对内全面负责工程进度、质量、安全、现场文明施工、成本的管理工作。
项目技术负责人职责:全面贯彻执行国家的有关技术文件、规范、标准,负责领导日常工程技术问题的处理、编制施工组织设计及施工进度计划、对质量和安全工作进行控制。
施工员职责:对项目经理和项目技术负责人负责。参与施工组织设计编制和施工进度计划安排工作;落实施工现场各项技术施工任务,严格按现行施工规范规定进行施工;负责对班组人员进行施工技术交底,并履行签字手续;负责填写工程隐蔽验收记录、施工日志、办理施工技术问题核定及经济签证等工作。
质检员职责:对项目经理和项目技术负责人负责。对施工过程中所有工序进行检查和验收,确保每道序能严格按现行规范规定要求执行;负责隐蔽工程验收和填写分部分项工程检验批质量验收记录,关履行签字手续。
材料设备员职责:负责组织材料设备进退场,协作项目经理做好材料设备的管理工作;负责设备的使用、周转、维护工作;按照质量管理体系的要求,控制、验证材料、设备的质量,组织落实材料设备的现场堆放。
安全员职责:对项目经理和项目技术负责人负责。负责督促检查施工现场一切不安全因素;参加编制专项安全施工组织设计和单项的安全技术措施及应急预案;及时向班组进行详细的安全技术交底,并履行签字手续。
(二)施工管理目标
1、工程质量目标
本着“质量第一,用户至上”的服务宗旨,充分发挥我公司雄厚的技术力量、机械设备精良和施工经验丰富等优势,精心组织、精心施工。
工程产品符合施工合同、设计要求及现行施工规范规定。
2、安全生产目标
杜绝重大设备损坏事故,杜绝人身死亡事故,不发生重大火灾事故,不发生同等责任的生产交通事故,%以内。
3、施工进度目标
按照施工进度计划要求实行工程进度目标总控制,确保本工程在施工合同工期内完成全部施工任务。
4、文明施工目标
推行施工现场标准化管理,确保满足施工合同规定的工作内容。
5、工程技术资料管理目标
与工程施工进度同步进行,并及时归档;做到书写格式、表达内容、分类归档标准化,且符合现行资料管理规定要求。
6、配合协调管理目标密切与建设方、设计院、监理单位、,准时参加建设方或监理组织的有关工程施工的各项会议,并及时准确地贯彻落实会议精神。
7、现场环境保护
施工期间采取技术措施防止施工噪声、扬尘、污水排放,保护周围环境,为建好一个优美的施工环境共同努力。
8、综合治理管理目标:加强员工的素质教育,提高其遵纪守法、维护社会治安的自觉性。现场配备一保保安人员昼夜巡逻,确保施工期间正常的工作、生活秩序环境不受影响,妥善处理好与周边群众的利益关系。
三、主要机具设备使用计划
(一)机械设备配置(见下表)
名称 型号 单位 数量 功率(KW或KVA)
锤击式夯孔桩机 DJ-3.2 台 1 65 砼搅拌机 滚筒式350L 台 1 15
电焊机 BX-4 台 1 3.5
斗车 台 10
经纬仪 2秒级 台 1
水准仪 DS3 台 1
计量装置 套 1
合计功率 83.5
(二)机具设备的使用管理
1、根据本工程实际情况编制本项目所需机具使用计划,包括机具型号、规格、数量、,所需进场机具设备必须经检验合格方可投入使用。
2、实行人机固定、机具设备使用、保养责任,要求操作人员必须遵守安全操作规程,爱护机具设备,执行保养规程,认真执行交按制度,填好运转记录。
3、实行持证上岗操作制度,对操作人员进行培训、考试,.
四、主要施工方法
(一)施工测量
根据建设方提供的基准点、基准线和标高控制点进行建筑的定位、轴线引测及高程控制等施工测量,测量应分别记录测量成果,经建设方和监理单位复核认可后,方可进行下一道工序。
1、建筑物的定位放线
根据建设方提供的坐标,用校验全格的水准仪和经纬仪测出本程桩基础的建筑平面控制网,并在控制网顶点设置半永久性控制桩,,、横向各设四条主轴线,每条轴线为3-4个远近标识点,从而形成施工测量控制网,并在实地采用钢筋头标定桩位,以桩孔位中心为圆心,设计桩孔半径画圆,钉好十字引线桩,经复测自检和建设方监理单位、设计院复检确认无误后才能进行施工。
2、轴线控制
将经纬仪架设在龙门桩上,放出建筑物的四个角点,,按常规方法进行复核,。
3、所有测量仪器均应经过计量检测部门进行检核,,按制度规定使用、保养、管理,检测质量落实到人。
4、、控制线实测后,须经本项目部总工程师组织人员进行复核;测量后均需做完整、详细的记录,作为主要的施工技术资料进行归档保管。 (二)施工准备
1、根据设计图纸要求、工程勘察资料,编制实际可行的打桩方案,绘制施工现场平面布置图,以确定桩位、桩号和施工程序。
2、施工前应清除现场妨碍施工的高空和地下障碍物(如可用人工或机械开挖方式)对桩机进场及移动操作线路应适当平整压实。现场设置排水沟,确保现场文明施工。
(三)夯扩灌注桩施工法

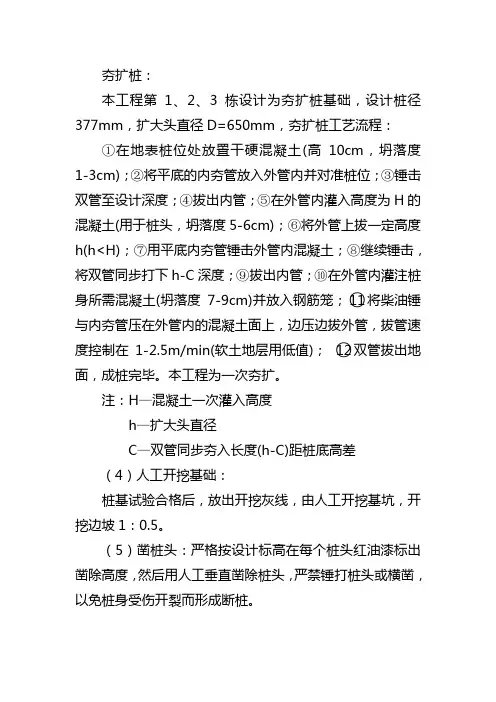

1、夯扩灌注桩施工工艺流程
施工准备→→地平整→ →定出桩位→→机架就位→→打入桩内外套管→→拔内夯管灌砼→→拔外管挤压砼→→放钢筋笼→→浇砼→→养护→→桩基检测
↑ ↑
拌制砼 制作钢筋笼
2、施工机具
沉管机械采用锤式夯扩桩机,桩管由外管、内管组成.
3、施工方法
①按基础平面图测设各桩的中心位置,同时标出桩位。
②拔出内管度在外桩管内灌入第一批砼,,沉管至设计标高后,应立即灌注砼,尽量减少间隔时间;在灌注砼前,必须先检查桩管内有没有吞食桩尖,并用吊锤检查桩管内无泥浆或无渗水后,再进行砼灌注。
③将内夯管放回外桩管中压入砼面上,,用桩锤通过内夯管将外桩管中灌入的砼挤出外管。
④将外管再同时打到设计要求的深度,迫使灌注砼向下部和四周基土挤压,形成扩大的端部,完成一次夯扩。
⑤桩的长度较大或需要配置钢筋笼时,桩身砼应分段浇注(完成扩底部分后安装钢筋笼,再进行砼浇成桩)
⑥本工程桩端持力层为强风化泥灰岩,完成桩径为Φ400mm,拟建场地参考锤重Q=40KG,落锤高度为H=1000mm,最后三阵每阵十锤,平均贯入度不大于30mm。
⑦完成扩底部分后,,确保钢筋保护层厚度40mm。
⑧完成钢筋安放,,。。
⑨施工过程中的质量控制:
