施工日志记录范本

  • 格式:docx
  • 大小:412.46 KB
  • 文档页数:14

-** ***

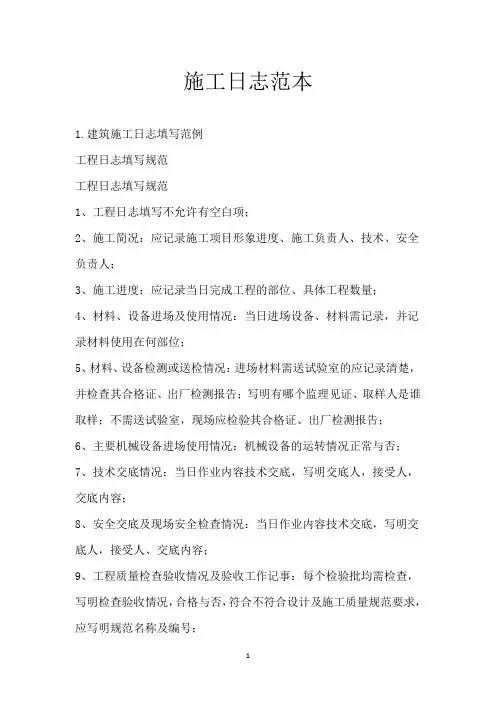

施工日志范本

年 月 日 天气:上午: 下午: 气温:

(最低~最高)

注:日期采用阿拉伯数字填写,天气情况为晴、多云、阴、暴雨、大雨、中雨、小雨、小雪、中雪、大雪,分上午和下午记录,有天气变化时写明什么天气转什么天气,最低气温为凌晨两点室外温度,最高气温为下午两点室外温度。一、桩基

1、施工地点、里程、施工内容、时间、气候

,43 号墩 1 号桩基钻进 (钢筋安装、 混凝土灌注),

钻进时间 (钢筋安装时间、 混凝土灌注时间) 点 分~ 点分(采用 24 小时制),施工时气候 (与天气情况对应) 。2、施工进展情况

本日完成桩基冲孔(钢筋笼安装、混凝土灌注)

m(多

根桩时单独写明) 。

施工机械:钻进冲击钻(旋挖钻)

1 台,泥浆泵

1 台,泥浆

运输车 1 台, 25T 吊车 1 台,混凝土运输车 5 台,电焊机 3

台,混凝土灌注导管 30 米;

施工人员:现场作业人员 10 人;

进场材料:制备泥浆 30 方,回填片石 5 方(塌孔处理时记

录),制作安装钢筋 1500 ㎏,C30 混凝土 35 方; -** ***

构配件使用数量: φ120cm 钢护筒 4 米,φ82cm 桩基钢筋笼

2 节共 26 米, C30 混凝土垫块 72 个;

施工方法、措施及工艺规程:十字形实心锤冲击成孔(旋挖

钻挖孔),泥浆护壁,护筒埋设顶部高于原地面 30cm ,开始

钻进时冲程 1~ 2m ,正常钻进时冲程 4~ 6m ,开始钻进时泥

浆比重 1.25 ,采用粘土(造浆剂)造浆,泥浆泵循环换浆清

孔,水下混凝土导管灌注;

3、施工质量及试验检测情况:

钻孔前实测孔位偏差

3cm

,护筒标高

米,设计孔深

米,

钻头直径

m ,钻孔过程中钻孔地质情况标高

m~

m 为

粉质黏土(设计 m ~ m ),标高 m ~ m 为全风化安山

岩(设计 m~ m),标高 m ~ m 为强风化安山岩(设

计 m~ m ),标高 m ~ m 为弱风化安山岩 (设计 m ~

m ),入岩深度 米(柱桩),钻孔中泥浆比重 ,孔深 m

塌孔,采用片石回填至标高 m 后重新冲孔;钻孔完成后采

用探孔器进行探孔,桩身倾斜度 %、是否缩孔,缩孔时采

用钻头重新扫孔后符合要求孔径,实测孔深 m ;

钢筋原材料试验编号 ,焊接长度 cm(不同钢筋直径

分开注明),焊缝饱满度好、 无咬渣、 焊接头错开的距离 cm ,

焊接试验取样时间 ,试验编号 ,结果合格;钢筋笼

的整体长度 m;安装完成后钢筋笼顶面标高 m,中心

偏位 cm 。 -** ***

灌注混凝土前泥浆比重 ,首盘混凝土方量 ,首盘导

管埋 深 m,灌注时间 ,混凝土坍落度 ,含

气量 ,入模温度 ,气温 ,设计浇筑方量 ,实

际浇筑方量 。使用砼原材料试验编号 (碎石、砂、

水泥、粉煤灰、外加剂、水) ,搅拌时各种材料计量偏差为

(碎石、砂、水泥、粉煤灰、外加剂、水) ,灌注砼是否有

异常(有异常时记录时间及情况处理措施等) ,是否有浮笼

现象(有浮笼时记录上浮高度及处理措施) ,灌注结束后混

凝土顶部超灌高度 m,(注意:此高度必须采用竹杆或硬

杆件根据护筒标高量取)。混凝土试件的留制 2 组,编

号 。

泥浆放置在泥浆池(或外运) 、桩身顶面采用麻袋覆盖加温

水养护(冬季施工) 。

基坑开挖后桩头表面凿除平整,无松散,桩头伸入承台长度

m 、实测成桩后桩位偏差 cm ,顶面高程 m ,实际桩长

m 。

桩基于 (时间)成孔并报监理工程师 (姓名)检

验合格,钢筋笼于 (时间)安装完成并报监理工程师

(姓名)检验合格,桩基于 (时间) (单位)检

验桩身完整性且合格。

4、安全及现场文明情况:

桩基施工范围内采用防护杆及安全绳进行安全防护,设立了 -** ***

安全警示牌,施工机械操作前按要求进行了检查,泥浆无外

漏,现场便道洒水除尘,吊装作业时安全员现场指挥,泥浆

及剩余混凝土弃运至指定位置。

5、工地会议及口头洽商:

于 (时间)现场召开工地会议,制定 桩基塌孔处

理方案,混凝土灌注机械组织,人员调配等事宜(如本日没

有则注明无)。

6、设计变更:

经设计、监理现场查看 号桩基实际地质与设计不符,经

同意该桩基长度变更为 m (如本日没有则注明无) 。

7、上级指示或命令,各单位检查意见:

因安全文明施工(设计变更、机械故障、人员调配等)

单位下发 通知(如本日没有则注明无) 。

8、尚需解决的问题:

征地拆迁、机械及人员的增加、安全防护措施的加强、施工

方案的制定等。

二、承台(挖井基础)

1、施工地点、里程、施工内容、时间、气候

镇西堡特大桥, 43 号墩承台开挖(钢筋安装、模板安装、混

凝土灌注),开挖时间(钢筋安装时间、模板安装时间、混

凝土灌注时间) 点 分~ 点 分(采用 24 小时制),施

工时气候 (与天气情况对应) 。 -** ***

2、施工进展情况

本日完成基坑土方或石方开挖(基坑支护、钢筋安装、模板

安装混凝土灌注) (多个承台时单独写明) 。

施工机械:挖掘机 1 台,汽车 5 台, 25T 吊车 1 台,混凝土

运输车 5 台,电焊机 3 台,推土机 1 台,混凝土泵车 1 台。

施工人员:现场作业人员 30 人;

进场材料: 制作安装钢筋 1500 ㎏,C30 混凝土 35 方,模板

㎡,钢管 m,方木 m。

构配件使用数量: C30 混凝土垫块 200 个,钢管扣件

套;

施工方法、措施及工艺规程:机械开挖基坑至底面 10cm 后

人工清理基底, 开挖边坡 1:1,边坡支护形式采用自然坡 (护

壁混凝土、搅拌桩、钢板桩、松木桩、土袋等) ,基坑周围

设排水沟和集水井采用水泵抽水,模板安装采用钢管支架加固。

3、施工质量及试验检测情况:

承台开挖尺寸 m × m (底部尺寸) 、开挖后底部标高

m ,挖方量 ,开挖坡度 ,支护形式 ,护壁混凝

土厚度,承台底地质为 ,承载力 。

采用木(钢)模板,支撑牢固,安装后实测尺寸为 。

钢筋与混凝土记录内容与桩基相同。 -** ***

承台混凝土采用覆盖洒水养护,记录每天的养护温度(与试

验室对照)。

拆模后混凝土表观质量情况 ,尺寸检查情

况 。

承台钢筋于 (时间) 安装完成并报监理工程师 (姓

名)检验合格,承台模板于 (时间)安装完成并报监理

工程师 (姓名)检验合格,承台拆模板后于 (时

间)并报监理工程师 (姓名)检验外观质量并合格。

4、安全及现场文明情况:

基坑施工范围内采用防护杆及安全绳进行安全防护,设立了

安全警示牌,施工机械操作前按要求进行了检查,弃土无掉

洒,现场便道洒水除尘,吊装作业时安全员现场指挥,弃土

及剩余混凝土弃运至指定位置,基坑水排至指定沟槽。

5、工地会议及口头洽商:

于 (时间)现场召开工地会议,制定 桩基塌孔处

理方案,混凝土灌注机械组织,人员调配等事宜(如本日没

有则注明无)。

6、设计变更:

经设计、监理现场查看 号挖井基础实际地质与设计不符,

经同意该挖井基础深度变更为 m (如本日没有则注明

无)。

7、上级指示或命令,各单位检查意见: -** ***

因安全文明施工(设计变更、机械故障、人员调配等)

单位下发 通知(如本日没有则注明无) 。

8、尚需解决的问题:

机械及人员的增加、安全防护措施的加强、施工方案的制定

等。

三、桥梁墩台

1、施工地点、里程、施工内容、时间、气候

镇西堡特大桥, 43 号墩身(托盘、顶帽、垫石)钢筋安装(模

板安装、混凝土灌注) ,钢筋安装时间(模板安装时间、混

凝土灌注时间) 点 分~ 点 分(采用 24 小时制),施

工时气候 (与天气情况对应) 。

2、施工进展情况

本日完成(钢筋安装、模板安装混凝土灌注) (多个

承台时单独写明) 。

施工机械: 25T 吊车 1 台,混凝土运输车 5 台,电焊机 3

台,推土机 1 台,混凝土泵车 1 台。

施工人员:现场作业人员 30 人;

进场材料: 制作安装钢筋 1500 ㎏,C30 混凝土 35 方,模板

㎡,钢管 m,方木 m。

构配件使用数量: C30 混凝土垫块 200 个,钢管扣件

套;

施工方法、措施及工艺规程:承台完成后表面混凝土凿毛, -** ***

模板安装采用工字钢钢桁架支撑 ,混凝土浇筑采用泵车垂直

运输。

3、施工质量及试验检测情况:

墩台模板安装前已除锈、模板无有翘曲,承台表面已凿毛、

墩身底部安装平面尺寸为 。

模板接缝严密 ,加固稳定 ,竖直度偏差 。

钢筋与混凝土记录内容与桩基相同。

墩身(托盘、墩帽)钢筋于 (时间)安装完成并报监理

工程师 (姓名)检验合格,墩身(托盘、墩帽)模板

于 (时间)安装完成并报监理工程师 (姓名)检

验合格,墩身(托盘、墩帽)拆模板后于 (时间)并报

监理工程师 (姓名)检验外观质量并合格。

4、安全及现场文明情况:

施工范围内采用防护杆及安全绳进行安全防护,设立了安全

警示牌,施工机械操作前按要求进行了检查,现场便道洒水

除尘,吊装作业时安全员现场指挥,剩余混凝土弃运至指定

位置。

5、工地会议及口头洽商:

于 (时间)现场召开工地会议,制定 桩基塌孔处

理方案,混凝土灌注机械组织,人员调配等事宜(如本日没

有则注明无)。

6、设计变更:
