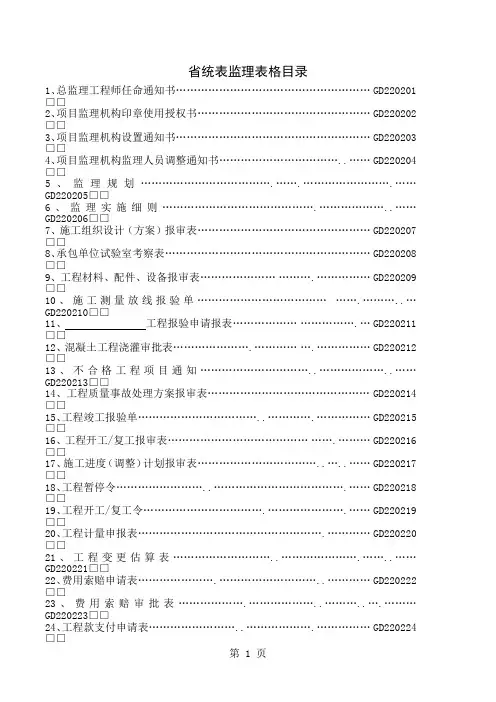

2010版广东省统表监理用表(完整版)

  • 格式:doc
  • 大小:317.50 KB
  • 文档页数:43

总监理工程师任命通知书

GD220201□□

单位(子单位)工程名称

致 (建设单位):

根据 建设工程监理合同的要求,我单位委派 出任该工程项目的总监理工程师,授权其履行《建设工程监理规范》GB/T 50319-2013中规定的总监理工程师职责,代表公司行使《建设工程委托监理合同》规定范围内约定的监理人的权利和义务,开展监理工作。若你方对该总监理工程师的人选有异议,请在接到此任命书后3天内与我单位联系。

附件:总监理工程师执业资格证书复印件。

监理单位(法人章)

法 人 代 表:

日 期: 年 月 日

抄送(仅此表):(承包单位项目经理部)

项目监理机构印章使用授权书

GD220202□□

单位(子单位)工程名称

致 (建设单位):

致 (承包单位项目经理部):

一、现授权总监理工程师 同志在 工程中使用“ ”印章(如下图)。

二、授权期限:从贵单位收到本授权书之日起至监理合同及监理业务完成终止之日止。

三、印章使用范围:所有应由监理审核签认的工程资料和来往文件。

1、监理合同履行期间,授权人更换项目总监理工程师的,被授权人在本授权书上的授权行为在贵单位收到授权人更换项目总监理工程师通知之日起自行终止,由新任项目总监理工程师自动履行本授权书的权利和义务,本公司不再另行通知。

2、在递交贵单位的需加盖本授权书印章的文件,还应有(总)监理工程师签字方可生效;仅加盖印章无(总)监理工程师签字的无效。

3、总监理工程师代表、专业监理工程师在监理合同履行过程中使用该印章,必须有总监理工程师授权,且不得超越授权书规定的使用范围,超越授权书的规定范围使用无效。

4、除《开工报告》、《设计图纸会审记录》、《专项工程验收记录》系列表、《分部(子分部)质量验收记录》系列表、《工程验收及备案资料》系列表由企业法人出具的文件资料及现行法律法规规定要盖法人章的均盖“企业法人章”外,其他均加盖“项目章”也为有效文函。

项目印章样板

监理单位(法人章)

法 人 代 表:

日 期: 年 月 日

抄 送:

项目监理机构设置通知书

GD220203□□

单位(子单位)工程名称

致 (建设单位):

现将本项目监理机构人员名单及其专业分工通知你方,若你方对本通知书有异议,请于收到本通知书后3天内告知本项目监理机构。

附件:监理机构成员资格证明。

项目监理机构(项目章)

总监理工程师:

日 期: 年 月 日

抄送:(仅此表):(承包单位项目经理部)

姓 名 专业分工 职 务 执业/岗位证书编号 签 名

项目监理机构监理人员调整通知书

GD220204□□

单位(子单位)工程名称

致 (建设单位):

因现场监理工作需要,现对本项目监理机构监理人员作如下调整,特此通知。

附件:调整人员资格证明。

项目监理机构(项目章)

总监理工程师:

日 期: 年 月 日

抄送:(仅此表):(承包单位项目经理部)

前 姓 名 专业分工 调整原因

后 姓 名 专业分工 职 务 执业/岗位证书编号 签 名

施工组织设计(方案)报审表

GD220207□□

单位(子单位)工程名称

致 (项目监理机构):

我方已根据本公司有关规定完成了 的编制,并经我公司技术负责人审查批准,请予以审查。

附件:(施工组织设计/施工方案) 份。

项目经理部(项目章)

项目负责人:

日 期: 年 月 日

专业监理工程师/总监代表审查意见:

专业监理工程师/总监代表:

日 期: 年 月 日

总监理工程师审查意见:

项目监理机构(项目章)

总监理工程师:

日 期: 年 月 日

承包单位试验室考察表

GD220208□□

单位(子单位)工程名称

致 (项目监理机构):

我单位试验室具有 的资质,可以承担

等项试验任务。现报试验室考察表,请给予以考察。

附件:1、试验室的资质证书及负责人任命或授权书。

2、试验人员名单及资格证书。

3、试验设备清单及其检定证书。

项目经理部(项目章)

项 目 负 责 人:

日 期: 年 月 日

试验室(章):

试验室负责人:

日 期:

实地考察

日 期 考察人员

考察意见:

项目监理机构(项目章)

总监理工程师:

日 期: 年 月 日

工程材料、构配件、设备报审表

GD220209□□

单位(子单位)工程名称

致 (项目监理机构):

我方于 年 月 日进场的工程材料/ 构配件/设备数量如下(见附件)。现将质量证明文件及结果报上,拟用于下述部位: 。

请予以审查。

附件:1、数量清单(包括名称、来源和产地、用途、规格)。

2、出厂质量证明文件。

项目经理部(项目章)

项目负责人:

日 期: 年 月 日

进场前审查意见:

项目监理机构(项目章)

专业监理工程师/总监代表:

日 期: 年 月 日

使用前审查意见:

项目监理机构(项目章)

总/专业监理工程师:

日 期: 年 月 日

附:承包单位报送的必要复试报告。

施工测量放线报验单

GD220210□□

单位(子单位)工程名称

致 (项目监理机构):

根据合同、有关图纸及规划局放线要求,我方已完成(部位)

(内容) 的测量放线,经自检合格,请予查验。

附件: 1、放样的依据材料 页。

2、测量成果表 页。

项目经理部(项目章)

项目负责人:

日 期: 年 月 日

查验结果:

项目监理机构(项目章)

总/专业监理工程师:

日 期: 年 月 日

工程报验申请表

GD220211□□

单位(子单位)工程名称

致 (项目监理机构):

我单位已完成了 工作,现报上该工程报验申请表,请予以审查和验收。

附件:

项目经理部(项目章)

项目负责人:

日 期: 年 月 日

审查意见:

项目监理机构(项目章)

总/专业监理工程师:

日 期: 年 月 日
