《网络综合布线-B卷答案》
- 1 -
《网络综合布线》(B卷)
答案与评分标准

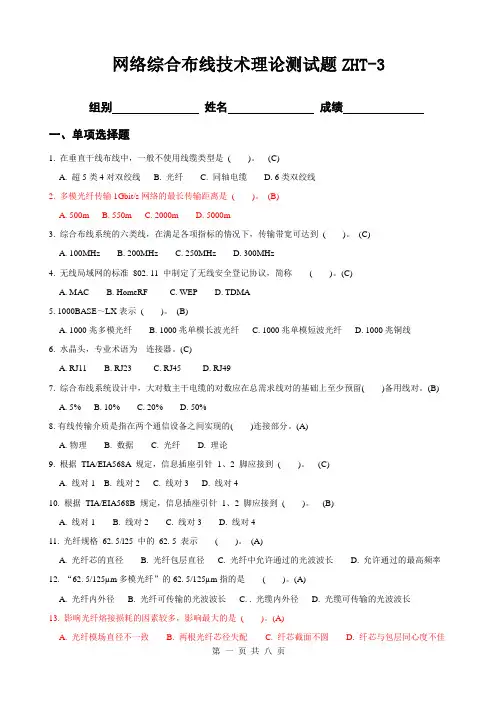

一、选择题(每空2分,共50分)
1、C 2、A 3、D 4、D 5、A
6、B 7、A 8、C 9、B 10、A
11、D 12、D 13、A 14、D 15、D
16、C 17、D 18、B 19、A 20、C
21、C 22、C 23、D 24、A 25、D
二、填空题(每题1分,共10分)
1、通信自动化系统 2、设备间子系统 3、STP 4、近端串扰 5、信息业务类型
6、2 7、点对点端接法 8、300 9、跳变式 10、随工验收
三、简答题:(每题6分,共30分)
1、综合布线系统一般分为3种布线系统设计等级,分别为:基本型综合布线系统、增强型
综合布线系统和综合型综合布线系统。 (3分,答对1种分类给1分,3种分类给满分)
基本型综合布线系统是一个经济的布线方案,仅仅支持语音或综合语音/数据产品,便于维
护人员维护、管理。 (1分,内容近似即可给分)
增强型综合布线系统不仅支持语音和数据应用,还支持图像、影像、影视和视频会议等,每
个工作区有两个信息插座,灵活方便、功能齐全。 (1分,内容近似即可给分)
综合型综合布线系统是将双绞线和光缆纳入综合布线系统,每个工作区有两个以上的信息插
座,任何一个插座都可以提供语音和高速数据传输。(1分,内容近似即可给分)
2、无屏蔽外套、直径小、节省所占用的空间;(1分,内容近似即可给分)
质量小、易弯曲、易安装;将串扰减至最小或加以消除;(1分,内容近似即可给分)
具有阻燃性;具有独立性或灵活性,适用于综合布线系统。(1分,内容近似即可给分)
常见的UTP型号为:1类双绞线、2类双绞线、3类双绞线、4类双绞线、5类双绞线、超5
类双绞线、6类双绞线和7类双绞线(共3分,答对4种类别得1分,答对5种类别得2分,
全对得3分)
3、综合布线系统的设计步骤一般分为7个步骤,分别如下:
分析用户需求(1分,内容近似即可给分)、获取建筑物平面图(1分,内容近似即可给分)、
系统结构设计(1分,内容近似即可给分)、布线路由设计(1分,内容近似即可给分)、
技术方案论证(1分,内容近似即可给分)、绘制综合布线施工图和编制综合布线用料清单
(1分,内容近似即可给分)。
4、双绞线施工的基本要求有以下4点:
布放电缆应有冗余,交接间、设备间电缆要预留0.5-1.0m,工作区为10-30cm;(2分,答
对冗余得1分,答对预留长度得1分)
电缆转弯时弯曲半径应符合标准要求,非屏蔽线弯曲半径至少为外径的4倍,屏蔽线至少为
外径的10倍;(2分,答对非屏蔽线弯曲半径得1分,答对屏蔽线弯曲半径得1分)
穿线时拉绳速度和拉力不得过快过大,必须按照国家相关标准执行;(1分,内容近似即可
给分)
做好放线记录,从第一次放线开始做好放线记录,使得线缆得到充分利用。(1分,内容近
似即可给分)
《网络综合布线-B卷答案》
- 2 -
5、综合布线施工管理中,要做好施工进度管理,必须做好以下几点:
编制月/季/周施工计划,由专业施工技术督导员负责向施工队分配工作和组织实施; (2分,
内容近似即可给分)
每周召开进度协调会,检查协调各子系统工程进度和工序交接、工种配合等问题;(2分,
内容近似即可给分)
按时参加甲方召开的生产协调会,及时处理与其他施工单位之间的施工配合问题,以确保整
个工程顺利同步进行(2分,内容近似即可给分)
四、设计题:(共10分)
解:(1)平均电缆长度=(N+F)/2+6
=(82.8+7.5)/ 2+6
=51.15(m)(共4分,写出计算公式的2分,计算出结果得2分)
(2)水平线缆数量计算由于是采用箱装缆线,有:.(2分,写出箱装缆线得2分)
305/51.15=5.96 (每箱平均出5根)(2分,计算正确方得分)
800/5=160 (需要160箱)(2分,计算正确方得分)
