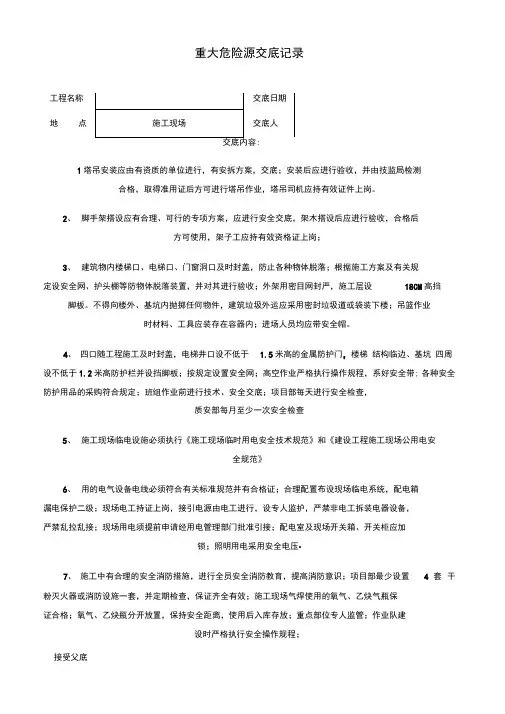

重大危险源检查验收记录

  • 格式:doc
  • 大小:35.90 KB
  • 文档页数:8
(2)每层均应与结构设置拉接,间距≤6m。
(3)悬挑支撑型钢的锚固长度应≥1.5倍挑出长度,设置两道U型环固定,U型环应预埋,间距500—1000mm。
(4)悬挑架底部应满铺40mm厚木板封闭,立杆内侧设180mm踢脚板。
钢丝绳
(1)悬挑架应设置反拉钢丝绳,固定端预埋ø20圆钢;
(2)反拉钢丝绳分主、次受力绳,并用四道绳卡固定,次受力绳上应设置300—500mm的安全湾,留尾长度≥100mm。
(2)设施符合有关规定。
(1)巡视检查临边洞口及电梯井道内是否及时设置防护设施。
(2)巡视检查搭设的临边防护栏杆和封闭、洞口采取的设防护栏杆、加盖件、张挂安全网、装栅门等措施是否符合规范要求。
(3)巡视检查防护设施是否牢固和固定。
参加验收人员
监理单位
施工单位
重大危险源——模板及承重支模架验收记录表
作业/
(5)超过4m高度应设置剪刀撑。
(6)后浇带支模架独立设置。
(1)检查搭设人员安全技术交底情况;
(2)检查立杆底部垫块情况或砖块垫高情况;
(3)检查立杆间距是否符合施工方案;
(4)核查模板支撑系统验收记录表,抽查部分项目的验收结果与实际搭设的相符性以及和施工方案的相符性;
(5)超高超限的是否经专定论证,是否按论证意见修改。
(2)共用同一供电系统时的接零或接地。(3)只允许做保护接地系统的的安全措施。
(4)电力系统的相线和接零。
(5)用电设备的漏电保护。
(6)是否采用三相五线制。
(1)抽查各种用电设备和接零、接地、漏电保护是否符合强制性条文;
(2)检查只允许做保护接地的系统中是否设置绝缘台;
(3)施工现场保护零线的重复接地应不少于3处。
线路配线
和架设
(1)架空线材料和室内配线材料。
(2)架空线架设和电缆架设。
(3)负荷保护。
(4)交流弧焊机变压器的电源线长度。
(1)检查线路配线是否符合强制性条文。
(2)检查线路架设是否存在乱拖、乱拉、乱接现象。
(3)检查电线经常过负荷的线路,易爆易燃物邻近的线路有否过负荷保护措施。
配电、开关线路维修
支撑
使用
施工荷载
(1)检查有否施工荷载或堆物不均匀现象。
(2)检查支撑系统的完好情况。
(3)检查混凝土浇筑时是否专人负责监护。
支撑
拆除
(1)拆模令。
(2)拆除时的安全措施。
(3)拆除顺序。
(1)检查拆模混凝土试件强度报告和拆模令。
(2)检查拆除人员安全技术交底情况。(3)检查拆除区域是否设置警戒区并专人监护。
(2)人货梯的卸料平台两侧应设高于1.2m防护栏杆和0.3m高踢脚线并用密目网全封闭。
(3)钢丝绳采用绳卡,绳卡必须符合要求,每个接头不少于3只,间距在10~12cm,并设安全弯钩。
(4)预埋件与主体连接牢固。
设置标志牌,内容齐全
高处
作业
工程
临边洞口及电梯井道
(1)临边洞口及电梯井道内的防护措施设置。
作业/
设施
危险源
验收检查点
验收检查内容
验收结果
卸料平台
安装、使用、拆卸
(1)外脚手架吊物平台和井架卸料平台应单独的设计计算书和搭设方案。
(2)应与脚手架、井架断开,有单独的支撑系统。
(3)卸料平台要求采用厚4cm以上木板统一搭设,并设有防滑条和护栏。
(1)外架吊物平台应采用型钢做支撑,预埋在建筑物内,不得采用钢管搭设。
(4)检查是否立体拆除。
(5)检查拆除顺序是否符合放工方案。
防雷
接地
支架外立杆每隔25m设置ø10圆钢接地
是否按要求设置
参加验收人员
监理单位
施工单位
重大危险源——施工临时用电验收记录表
作业/设施
危险源
验收检查点
验收检查内容
验收结果
施工
现场
临时
用电
建筑物、施工机械、安全设施、施工时与线路的距离
(1)建筑物(脚手架等)与外电架空线路的安全操作距离,10KV以下,安全距离≥6m。
(4)脚手架防雷采用φ12圆钢每层每边两点与结构防雷(或防雷带)相焊接,且必须脚手架整体导电不间断(可在节点位置刮去钢管漆来保证)。脚手架摇测电阻不大于4Ω。
(5)拆除顺序按先搭设的后拆,后搭设的先拆。先拆非承重在拆承重构件的顺序。
悬挑
构件
(1)立杆橫距≤0.8m,纵距≤1.5m,步高≤1.8m,内立杆与墙面距离≤200mm,每段允许搭设高度≤18m。
设施
危险源
验收检查点
验收检查内容
验收结果
模板及其支撑工程(采用钢管、扣件)
支撑
搭设
(1)立杆Leabharlann 部垫块。(2)立杆间距:一般≯1.2m;超大、超高、超重支模架≯0.9m,杆件接长应采用对接扣件;搭接时搭接长度≥1m,且不少于3个扣件;立杆接长时,错开高度≥500mm。
(3)纵横向扫地杆设置。
(4)纵横向水平支撑设置。
重大危险源检查验收记录
外脚手架检查验收记录表
作业/
设施
危险源
验收检查点
验收检查内容
验收结果
悬挑式脚
手架工程
脚手架材质
(1)钢管严禁打孔;
(2)扣件有裂缝、变
形、螺栓滑丝等质量问题。
核查钢管和扣件的合格证明文件、钢管扣件见证取样试验。
脚手架搭设与拆除
(1)搭设人员持证上岗;
(2)脚手架步距、立杆 间距、连墙杆间距;
(3)连墙杆、剪刀撑设置;
(4)脚手架横向水平杆构造、扫地杆、 二杆接长、横向斜撑、搭设高度;
(5)10M一隔离;
(6)独立设置(严禁混搭);
(7)脚手架防雷接地;
(8)连墙杆拆除;
(9)逐层拆除。
(1)检查搭设人员上岗证和安全技术交底情况。
(2)检查搭设区域是否设置警戒线。
(3)核查《落地式脚手架搭设验收记录表》,抽查:步高≤1.8m,纵距≤1.8m,横距≤1.5m,栏杆设置0.6m、1.2m各一道,180mm挡脚板设置到位;脚手架距墙体>200mm时应逐层设置水平封堵;连墙件水平方向≤7m,垂直方向≤4m设置一个,用红漆警示。
(1)悬挂停电标志。
(2)停、送电专人负责。
(3)停、送电顺序。
(1)施工方在停、送电时有专人负责、专人监控,悬挂停电标志。(2)施工方在停、送电时按规定的操作顺序操作。
配电箱与开关箱
(2)机动车道外电架空线路交叉时的垂直距离。
(3)起重机机械或吊物与架空线路的水平距离。
(4)开挖沟槽时与埋地电缆的安全距离。
(1)施工方是否做好相关安全措施。
(2)检查有否违章作业情况。
(3)施工现场设备总容量在50kV以上是否应编制临时用电施工组织设计。
用电设施的接零和接地
(1)专用的中性点直接接地的电力线路接零和电气设备的金属外壳接零。
