土建全套工程量计算公式
- 格式:doc
- 大小:102.50 KB
- 文档页数:13

一套完整的土建工程工程量计算书平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平.1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物首层面积计算。
2、平整场地计算方法(1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项(1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。
计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积” 与底层建筑面积合并计算。
这样的话计算时会出现如下难点:①、划分块比较麻烦,弧线部分不好处理,容易出现误差。
②、2米的中心线计算起来较麻烦,不好计算。
③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。
(2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。
大开挖土方1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。
排水沟的体积应纳入总土方量内。
当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算方法(1)、清单规则:①、计算挖土方底面积:方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。
外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。
)方法二、分块计算垫层外边线的面积(同分块计算建筑面积)。
②、计算挖土方的体积:土方体积=挖土方的底面积*挖土深度。
(2)、定额规则:①、利用棱台体积公式计算挖土方的上下底面积。
一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。
1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算公式:(1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。
式中:V———基槽土方量;A ———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。
.其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。
式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。
三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。
式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中×墙厚+L内×墙厚)式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。
建筑工程量计算规则公式建筑工程的量计算是建设工程施工的基础工作之一,准确的量计算是保证工程质量的前提。
本文将介绍建筑工程量计算规则以及常用的公式。
一、建筑工程量计算规则1.数量的计算:建筑工程量的计算应根据设计施工规范和相关技术规范进行,按规范的要求进行各项工程量的计算,包括土方工程量、土石方工程量、钢筋工程量、混凝土工程量、砌筑工程量、防水工程量等。
2.测量方法:建筑工程量的计算应根据工程的具体情况采用相应的测量方法,包括现场测量、图纸测量、计算机辅助测量等。
3.精度要求:建筑工程量的计算应根据具体情况确定精度要求,重要工程应采取更高的精度要求。
4.计算单位:建筑工程量计算应采用规定的计量单位,如米、立方米、吨等。
5.系数:建筑工程量计算时需要考虑一些修正系数,如修正地基系数、温度修正系数等。
6.合理取舍:建筑工程量计算时,应根据计算精度的要求进行合理取舍,一般按四舍五入原则进行取舍。
二、常用的建筑工程量计算公式1.土方工程量计算公式土方开挖量(m³)=基坑开挖底面积(㎡)×开挖深度(m)×开挖质地系数2.钢筋工程量计算公式钢筋工程量(t)=钢筋长度(m)×钢筋截面面积(㎡)×钢筋比例3.混凝土工程量计算公式混凝土用量(m³)=混凝土所需砂石料用量(t)/砂石比例4.砌筑工程量计算公式砌筑砖用量(m³)=砖体长度(m)×砖体宽度(m)×砖体高度(m)×砖体比例5.防水工程量计算公式防水膜用量(㎡)=建筑面积(㎡)×防水材料的用量(kg/㎡)以上只是常见的建筑工程量计算公式,实际工程中会根据具体情况而有所变化。
在进行工程量计算时,应根据设计施工规范和相关技术规范进行计算,并在实际操作过程中严格按照规范要求进行测量和计算,保证工程量计算的准确性和可靠性。

基础部分工程量计算平整场地计算规则建筑物场地厚度在± 30cm以内的挖、填、运、找平。
(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加 2 米以平面积平整场地计算公式S=(A+4)×(B+4)=S底+2L 外+16式中:S—平整场地工程量;A—建筑物长度方向外墙外边线长度;B—建筑物宽度方向外墙外边线长度;S底—建筑物底层建筑面积;L外—建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
基础土方开挖计算,开挖土方计算规则(1)清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
开挖土方计算公式:(1)清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)定额规则:基槽开挖:V=(A+2C+K×H)H×L式中:V—基槽土方量;A—槽底宽度;C—工作面宽度;H—基槽深度;L—基槽长度。
其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]式中:V—基坑体积;A—基坑上口长度;B—基坑上口宽度;a—基坑底面长度;b—基坑底面宽度。
回填土工程量计算规则及公式(1)基槽、基坑回填土体积 =基槽(坑)挖土体积- 设计室外地坪以下建(构)筑物被埋置部分的体积。
式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积。
(2)室内回填土体积 =主墙间净面积×回填土厚度-各种沟道所占体积。
土建工程工程量计算规则公式汇总平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平.1、平整场地计算规则(1清单规则:按设计图示尺寸以建筑物首层面积计算。
(2定额规则:按设计图示尺寸以建筑物首层面积计算。
2、平整场地计算方法(1清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项(1、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。
计算时按外墙外边线外放2米的图形分块计算,然后及底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积”及底层建筑面积合并计算。
这样的话计算时会出现如下难点:①、划分块比较麻烦,弧线部分不好处理,容易出现误差。
②、2米的中心线计算起来较麻烦,不好计算。
③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。
(2、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。
大开挖土方1、开挖土方计算规则(1、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。
排水沟的体积应纳入总土方量内。
当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算方法(1、清单规则:①、计算挖土方底面积:方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。
外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。
方法二、分块计算垫层外边线的面积(同分块计算建筑面积。
②、计算挖土方的体积:土方体积=挖土方的底面积*挖土深度。
(2、定额规则:①、利用棱台体积公式计算挖土方的上下底面积。

土建工程工程量计算方法作者聪明的西瓜墙体1、墙体工程量: 砖基础与墙身的划分,以首层设计室内地坪为界,设计室内地坪以下为基础,以上为墙身;如墙身与基础为两种不同材质时,按材质不同处为分界线。
(1)墙体体积:砼墙;砖墙。
(2)砼墙模板(3)、砼墙高度超过3.6m增价;(4)、内外脚手架2、墙体工程量计算方法⑴墙体体积=长×宽×高—门窗洞口体积—墙内过梁—墙内柱—墙内梁等①实心砖墙、空心砖墙及石墙均按设计图示尺寸以体积计算。
扣除门窗洞口、过人洞、空圈、嵌入墙内的钢筋混凝土柱、梁、圈梁、挑梁、过梁及凹进墙内的壁龛、管槽、暖气槽、消火栓箱所占体积。
不扣除梁头、板头、檩头、垫木、木楞头、沿缘木、木砖、门窗走头、砖墙内加固钢筋、木筋、铁件、钢管及单个面积0.3m2以内的孔洞所占体积。
凸出墙面的腰线、挑檐、压顶、窗台线、虎头砖、门窗套的体积亦不增加,凸出墙面的砖垛并入墙体体积内。
a墙长度:外墙按中心线,内墙按净长计算。
b墙高度:i外墙:斜(坡)屋面无檐口天棚者算至屋面板底;有屋架且室外均有天棚者算至屋架下弦底另加200mm;无天棚者算至屋架下弦底另加300mm,出檐宽度超过600mm时按实砌高度计算;平屋面算至钢筋混凝土板底。
ii内墙:位于屋架下弦者,算至屋架下弦底;无屋架者算至天棚底另加100mm;有钢筋混凝土楼板隔层者算至楼板顶;有框架梁时算至梁底。
iii女儿墙:从屋面板上表面算至女儿墙顶面(如有混凝土压顶时算至压顶下表面)。
iv内、外山墙:按其平均高度计算。
v围墙:高度算至压顶下表面(如有混凝土压顶时算至压顶下表面)围墙柱并入围墙体积内。
②现浇混凝土墙按设计图示尺寸以体积计算。
不扣除构件内钢筋、预埋铁件所占体积,扣除门窗洞口及单个面积0.3m2以外的孔洞所占体积,墙垛及突出墙面部分并入墙体体积计算内。
a钢筋混凝土墙应扣除门窗洞口所占的体积。
b墙的高度按下层板上皮至上一层板下皮的高度计算。
土建造价员常用工程量公式1.面积计算公式:-矩形面积计算公式:A=长×宽-圆形面积计算公式:A=π×半径²-梯形面积计算公式:A=(上底+下底)×高/2-圆环面积计算公式:A=π×(外圆半径²-内圆半径²)-三角形面积计算公式:A=底边×高/22.体积计算公式:-矩形体积计算公式:V=长×宽×高-圆柱体积计算公式:V=π×半径²×高-圆锥体积计算公式:V=1/3×π×半径²×高-球体积计算公式:V=4/3×π×半径³3.周长计算公式:-矩形周长计算公式:P=2×(长+宽)-圆形周长计算公式:P=2×π×半径-椭圆周长计算公式:P=π×(3(长+宽)-√((3长+宽)(长+3宽))) 4.土方量计算公式:-深度均匀的槽土方量计算公式:V=底面积×平均深度-深度不均匀的槽土方量计算公式:V=底面积×(深1+深2+...+深n)/n-圆锥形土方量计算公式:V=1/3×底面积×高5.钢筋计算公式:-宽条钢筋理论质量计算公式:M=单位长度×单位宽度×钢筋重量系数-方钢理论质量计算公式:M=边长²×钢筋重量系数-热轧带肋钢筋理论质量计算公式:M=单位长度×周长×钢筋重量系数这些公式可以用于计算不同形状、不同材料的建筑构件的工程量或质量。
土建造价员在工程测量和成本估算中使用这些公式,以便准确计算工程造价。

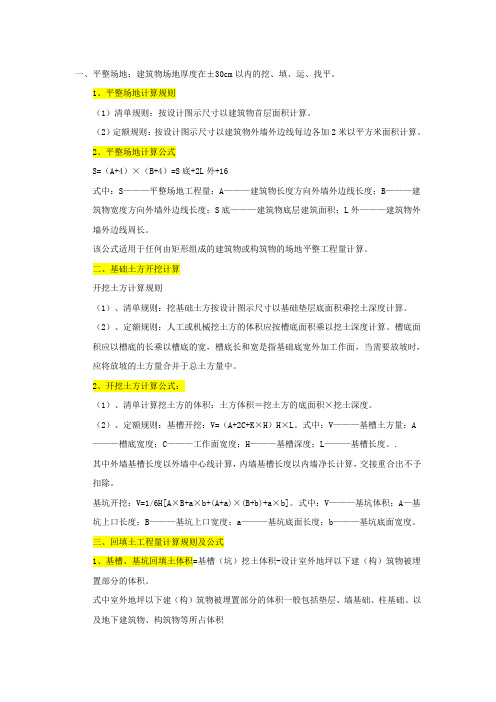

土建与水电全套计算规则平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。
1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A+4)X(B+4)=S底+2L外+16式中:S平整场地工程量;A建筑物长度方向外墙外边线长度;B建筑物宽度方向外墙外边线长度;S底建筑物底层建筑面积;L外建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算公式:(1)、清单计算挖土方的体积:土方体积=挖土方的底面积X挖土深度。
(2)----------------------------------------------------------------------------------- 、定额规则:基槽开挖:V(A+2C+KXH)HXL。
式中:V基槽土方量;A槽底宽度;C工作面宽度;H基槽深度;L基槽长度。
.其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[AXB+aXb+(A+a)X(B+b)+aXb]。
式中:V基坑体积;A—基坑上口长度;B基坑上口宽度;a基坑底面长度;b基坑底面宽度。
三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。
式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积X回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中X墙厚+L内X墙厚)式中:底底层建筑面积;L中外墙中心线长度;L内内墙净长线长度。
土建工程预算常用计算简化公式一、概预算常用公式1、每立方米砖砌体主要材料净用量(1)计算标准砖净用量A=2*K/墙厚*(砖长+灰缝)*(砖厚+灰缝)简化公式为A=126.984K/墙厚。
K为以砖长倍数表示的墙厚。
规定灰缝厚度为0.01米(2)计算砂浆净用量。
B=1-每块标准砖体积*A简化公式为B=1-0.0014628A。
每块标准砖体积=长*宽*厚=0.24*0.115*0.053=0.0 014628单位立方米240墙砖用量1/(0.24*0.12*0.6)单位立方米370墙砖用量1/(0.37*0.12*0.6)2、钢材的规格重量计算简化如下:(1)圆钢每延长米重量(kg)=1/4*3.1415*L*D*d*d=1/4*3.1415*1000*0.00000 785*d*d=0.00617*d*d圆钢长L=1000mm=1m...钢材比重D=7.85吨/立方米=0.00000785kg/立方毫米,d 为圆钢直径(2)钢板每平方米规格重量(kg)=a*a*d*D=1000*1000*d*0.00000785式中:a为正方形钢板边长,1000mm,D钢材比重,0.00000785kg/立方毫米,d为钢板厚度(mm)3、钢材(钢板)理论重量计算公式(1)圆钢(kg/m)=0.00617*直径*直径(2)方钢(kg/m)=0.00785*边宽*边宽(3)六角钢(kg/m)=0.0068*对边距*对边距(4)扁钢(kg/m)=0.00785*边宽*厚(5)等边角钢(kg/m)=0.00795*边宽*(2*边宽-边厚)(6)不等边角钢(kg/m)=0.00795*边宽*(长边宽+短边宽-边厚)(7)工字钢a型(kg/m)=0.00785*腹厚*(高+3.34(腿宽-腹厚))工字钢b型(kg/m)=0.00785*腹厚*(高+2.65(腿宽-腹厚))工字钢c型(kg/m)=0.00785*腹厚*(高+2.26(腿宽-腹厚))(8)槽钢a型(kg/m)=0.00785*腹厚*(高+3.26(腿宽-腹厚))槽钢b型(kg/m)=0.00785*腹厚*(高+2.44(腿宽-腹厚))槽钢c型(kg/m)=0.00785*腹厚*(高+2.44(腿宽-腹厚))(9)钢管(kg/m)=0.2466*壁厚*(外径-壁厚)(10)钢板(kg/m)=7.85*板厚4、计算圆面积=1/4*3.1415*R*R=0.785*R*RR为圆直径每米的重量(Kg)=钢筋的直径(mm)×钢筋的直径(mm)×0.00617其实记住建设工程常用的钢筋重量也很简单φ6=0.222Kgφ6.5=0.26kgφ8=0.395kg φ10=0.617kgφ12=0.888kgΦ14=1.21kgΦ16=1.58kgΦ18=2.0kgΦ24=2.47k gΦ22=2.98kgΦ25=3.85kgΦ28=4.837kg............Φ12(含12)以下和Φ28(含28)的钢筋一般小数点后取三位数,Φ14至Φ25钢筋一般小数点后取二位数Φ6=0.222KgΦ8=0.395KgΦ10=0.617KgΦ12=0.888KgΦ14=1.21KgΦ16=1.58KgΦ18=2KgΦ20=2.47KgΦ22=3KgΦ25=3.86Kg验计算公式-----钢材理论重量计算简式材料名称理论重量W(kg/m)扁钢、钢板、钢带W=0.00785×宽×厚方钢W=0.00785×边长2圆钢、线材、钢丝W=0.00617×直径2钢管W=0.02466×壁厚(外径--壁厚)等边角钢W=0.00785×边厚(2边宽--边厚)不等边角钢W=0.00785×边厚(长边宽+短边宽--边厚)工字钢W=0.00785×腰厚[高+f(腿宽-腰厚)]槽钢W=0.00785×腰厚[高+e(腿宽-腰厚)]备注1、角钢、工字钢和槽钢的准确计算公式很繁,表列简式用于计算近似值。
基坑土方量计算公式公式:V=1/3h(S上+√(S下*S上)+S下)S上=140 S下=60V=1/3*3*(140+60+√140*60)=291.65m2基坑下底长10m,下底宽6m 基坑上底长14m ,上底宽10m 开挖深度3m ,开挖坡率1:0.5 求基坑开挖土方量、圆柱体:体积=底面积×高长方体:体积=长×宽×高正方体:体积=棱长×棱长×棱长.锥体: 底面面积×高÷3台体: V=[ S上+√(S上S下)+S下]h÷3球缺体积公式=πh²(3R-h)÷3球体积公式:V=4πR³/3棱柱体积公式:V=S底面×h=S直截面×l (l为侧棱长,h为高)棱台体积:V=〔S1+S2+开根号(S1*S2)〕/3*h注:V:体积;S1:上表面积;S2:下表面积;h:高。
几何体的表面积计算公式圆柱体:表面积:2πRr+2πRh体积:πRRh (R为圆柱体上下底圆半径,h为圆柱体高) 圆锥体:表面积:πRR+πR[(hh+RR)的平方根] 体积: πRRh/3 (r为圆锥体低圆半径,h为其高, 平面图形名称符号周长C和面积S正方形 a—边长 C=4a S=a2 长方形 a和b-边长 C=2(a+b) S=ab 三角形 a,b,c-三边长h -a边上的高s-周长的一半A,B,C-内角其中s=(a+b+c)/2 S=ah/2=ab/2•sinC=[s(s-a)(s-b)(s-c)]1/2=a2sinBsinC/(2sinA) 四边形 d,D-对角线长α-对角线夹角 S=dD/2•sinα平行四边形 a,b-边长h-a边的高α-两边夹角 S=ah=absinα菱形 a-边长α-夹角D-长对角线长d-短对角线长 S=Dd/2=a2sinα梯形 a和b-上、下底长h-高m-中位线长 S=(a+b)h/2=mh 圆 r-半径 d-直径 C=πd=2πr S=πr2=πd2/4扇形 r—扇形半径 a—圆心角度数 C=2r+2πr×(a/360) S=πr2×(a/360)弓形 l-弧长 S =r2/2•(πα/180-sinα)b-弦长=r2arccos[(r-h)/r] - (r-h)(2rh-h2)1/2h-矢高=παr2/360 - b/2•[r2-(b/2)2]1/2r-半径=r(l-b)/2 + bh/2α-圆心角的度数≈2bh/3圆环 R-外圆半径 S=π(R2-r2)r-内圆半径=π(D2-d2)/4D-外圆直径d-内圆直径椭圆 D-长轴 S=πDd/4d-短轴平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平.1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
土建全套工程量计算公式 一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。 2、平整场地计算公式 S=(A+4)×(B+4)=S底+2L外+16 式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。 该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。 二、基础土方开挖计算 开挖土方计算规则 (1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算公式: (1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。 (2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。. 其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。 基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。 三、回填土工程量计算规则及公式 1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。 式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积 2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积 主墙间净面积=S底-(L中×墙厚+L内×墙厚) 式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。 回填土厚度指室内外高差减去地面垫层、找平层、面层的总厚度,如右图: 四、运土方计算规则及公式: 运土是指把开挖后的多余土运至指定地点,或是在回填土不足时从指定地点取土回填。土方运输应按不同的运输方式和运距分别以立方米计算。 运土工程量=挖土总体积-回填土总体积 式中计算结果为正值时表示余土外运,为负值时表示取土回填。 五、打、压预制钢筋混凝土方桩 1、打预制钢筋混凝土桩的体积,按设计桩长以体积计算,长度按包括桩尖的全长计算,桩尖虚体积不扣除。计量单位:m3,体积计算公式如下: V=桩截面积×设计桩长(包括桩尖长度) 2、送钢筋混凝土方桩(送桩):当设计要求把钢筋砼桩顶打入地面以下时,打桩机必须借助工具桩才能完成,这个借助工具桩(一般2~3m长,由硬木或金属制成)完成打桩的过程叫“送桩”。计算方法按定额规定以送桩长度即桩顶面至自然地坪另加0.5米乘以横截面积以立方米计算,计量单位:m3,公式如下: V=桩截面积×(送桩长度+0.5m) 送桩长度——设计桩顶标高至自然地坪。 3、接桩:接桩是指按设计要求按桩的总厂分节预制运至现场先将第一根桩打入将第二根桩垂直吊起和第一根桩相连后再继续打桩 硫磺胶泥按桩——计量单位:m2;按桩截面积 电焊接桩——计量单位:t;按包角钢或包钢板的重量。 六、打、压预应力钢筋砼管桩 按设计桩长以体积计算,长度按包括桩尖的全长计算,桩尖虚体积不扣除,管桩的空心体积应扣除,管桩的空心部分设计要求灌注混凝土或其他填充材料时,应另行计算。计量单位:m3,体积计算公式如下: V=桩截面积×设计桩长(包括桩尖长度) 桩内灌芯工程量计算,计量单位:m3 V=管桩桩孔内径截面积×设计灌芯深度 七、灌注桩 (1)打孔沉管灌注桩单打、复打:计量单位:m3 V=管外径截面积×(设计桩长+加灌长度) 设计桩长——根据设计图纸长度如使用活瓣桩尖包括预制桩尖,使用预制钢筋混凝土桩尖则不包括 加灌长度——用来满足砼灌注充盈量,按设计规定;无规定时,按0.25m计取。 (2)、夯扩桩:计量单位:m3 V1(一、二次夯扩)=标准管内径截面积×设计夯扩投料长度(不包括预制桩尖) V2(最后管内灌注砼)=标准管外径截面积×(设计桩长+0.25) 设计夯扩投料长度——按设计规定计算。 (3)钻孔混凝土灌注桩 成孔工程量,计量单位:m3 钻土孔V=桩径截面积×自然地面至岩石表面的深度; 钻岩孔V=桩径截面积×入岩深度度 混凝土灌入工程量,计量单位:m3V=桩径截面积×有效桩长,有效桩长设计有规定按规定,无规定按下列公式: 有效桩长=设计桩长(含桩尖长)+桩直径 设计桩长——桩顶标高至桩底标高 基础超灌长度——按设计要求另行计算。 泥浆运输工程量:计量单位:m3,工程量按成孔工程量计取。 八、人工挖孔桩 (1)、人工挖孔工程量:计量单位:m3 V(人工挖土)=护壁外围截面积×成孔长度成孔长度——自然地坪至设计桩底标高 V(淤泥、流砂、岩石)=实际开挖(凿)量 (2)砖、混凝土护壁及灌注桩芯混凝土工程量:计量单位:m3工程量按设计图示尺寸的实体积 九、水泥搅拌桩、粉喷桩,以立方米计算 V=(设计桩长+500MM)×设计桩截面面积(长度如有设计要求则按设计长度)。双轴的工程量不得重复计算,群桩间的搭接不扣除。 十、长螺旋或旋挖法钻孔灌注桩,以立方米计算 V=(设计桩长+500MM)×设计桩截面面积或螺旋外径面积(长度如有设计要求则按设计长度)。 十一、基坑锚喷护壁成孔及孔内注浆。 按设计图纸以延长米计算 十二、护壁喷射混凝土 按设计图纸以平方米计算。 十三、砖基础计算规则 1、基础与墙身(柱身)的划分: (1)基础与墙(柱)身使用同一种材料时,以设计室内地面为界(有地下室者,以地下室 室内设计地面为界),以下为基础,以上为墙(柱)身。 (2)基础与墙身使用不同材料时,位于设计室内地面﹢300MM以内时,以不同材料为分界线,超过﹢300MM时,以设计室内地面为分界线。 (3)砖、石围墙,以设计室外地坪为界线,以下为基础,以上为墙身。 2、砖基础的计算方法(计价表规则) (1)砖基础不分墙厚和高度,按图示尺寸以m3计算。其中基础长度:外墙墙基按外墙的中心线计算;内墙墙基按内墙基最上一步的净长线计算。 (2)不扣除的部分:基础大放脚T形接头处的重叠部分,嵌入基础内的钢筋、铁件、管道、基础防潮层、单个面积在0.3m2以内孔洞所占体积,但靠墙暖气沟的挑檐亦不增加。附墙垛基础宽出部分体积应并入基础工程量内。 (3)应扣除的部分:嵌入基础内的钢筋砼柱梁板和地圈梁的体积 (4)砖基础大放脚的工程量计算:常用砖基础一般为定型的阶梯形式,每个台阶以固定尺寸向外层层叠放出去,俗称大放脚基础。根据大放脚的断面形式分为:等高式大放脚和间隔式大放脚。为了简便砖大放脚基础工程量的计算,可将放脚部分的面积折成相等墙基断面的面积。一般情况,我们可以先从折算表中查出折算高,再去计算增加断面。 大放脚计算公式为:大放脚基础工程量=基础长度×墙基厚度×(基础高度+折算高度) 十四、砖砌实砌墙体工程量计算规则 1、计算方法及公式:应区分不同墙厚和砌筑砂浆种类以m3计算。墙体体积=(墙体长度×墙体高度-门窗洞口面积)×墙厚-嵌入墙体内的钢筋砼柱、圈梁、过梁体积+砖垛、女儿墙等体积 2、应扣除部分:门窗洞口、过人洞、空圈,嵌入墙身的钢筋砼柱(如GZ)、梁(GL、QL等),钢筋砖过梁,暖气包壁龛等的体积。 不扣除部分:梁头,内外墙板头,檩木,垫木,木楞头,沿椽木,木砖、门窗走头,砖墙内的加固钢筋,木筋,铁件,钢管,每个在0.3m2以下孔洞等所占体积。 不增加部分:凸出墙面的窗台虎头砖,压顶线,山墙泛水,烟囱根,门窗套,三皮砖以内的腰线和挑檐等体积; 3、墙体长度的确定:外墙长度按外墙的中心线计算,内墙长度按内墙的净长线计算。 4、墙身高度的确定 (1)、外墙墙身高度 ①坡屋面无檐口天棚者算至墙中心线屋面板底,如图1,无屋面板,算至椽子顶面,如图2。 ②有屋架、且室内外均有天棚者,算至屋架下弦另加200mm;无天棚者算至屋架下弦底加300mm,如图3。 ③有现浇钢筋混凝土平板楼层者,应算至平板底面。 (2)、内墙墙身高度 ①位于屋架下弦者,其高度算至屋架底。见图4 ②无屋架者,算至天棚底另加120mm。见图5 ③有钢筋砼楼板隔层者,算至板底面。有框架梁时,即框架结构的填充墙,应算至框架梁底面。 (3)、内、外山墙墙身高度按其平均高度计算。见图6。女儿墙高度从外墙梁板上表面算至女儿墙顶面(如有混凝土压顶时算至压顶下表面) 十五、框架结构填充墙工程量计算规则 框架间砌体,以框架梁柱间的净空面积乘以厚度计算。框架外表镶贴砖部分,应并入框架间砌体工程量内计算 十六、空花墙、空斗墙工程量计算规则 空花墙按外形尺寸以m3计算,空花部分不扣除,空花墙外有实砌墙,其中的实砌部分以m3另行计算。空斗墙按外形尺寸以m3计算。空斗部分不扣除 十七、砖砌围墙工程量计算规则 砖砌围墙以设计图示长度乘以高度以立方米计算;围墙高度为设计室外地坪至砖顶面。砖顶面为如有砖压顶者,算至压顶顶面;如无压顶者,算至围墙顶面;如为混凝土压顶则算至压顶底面。 十八、多孔砖墙、空心砖墙工程量计算规则 按图示厚度以m3计算,不扣除其孔、空心部分的体积。 十九、砌块砌体工程量计算规则 加气砼墙、硅酸盐砌块墙、小型空心砌块墙等,按图示尺寸以m3计算,砌块本身空心部分体积不予扣除。按设计规定需要镶嵌砖砌体部分,已包含在定额内,不另计算。 二十、垃圾道、烟道、通风道、附墙烟囱等工程量计算规则 按外形体积计算,并入所依附的墙体体积内。不扣除每一孔洞横截面在0.1m2以下的体积,但孔洞内抹灰的工程量也不增加 二十一、砖柱工程量计算规则 按实砌体积以m3计算,柱基础套用相应基础项目。 二十二、其他砌体工程量计算规则 (1)、砖砌台阶(不包括梯带)按水平投影面积以平方米计算。
