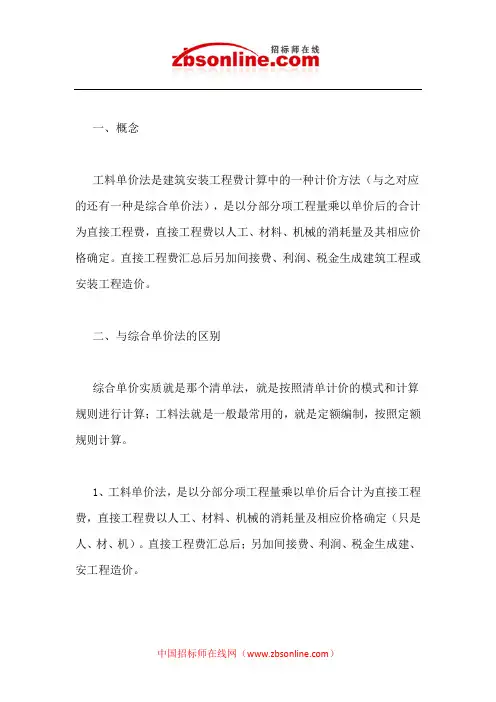

综合单价法和工料单价法工程费用计算示例
- 格式:docx
- 大小:21.41 KB
- 文档页数:7
施工取费实例 实例一【工程量清单计价示例】:某市区临街三类民用建筑已知数据 序 号 项目名称 计量 单位 工程量
取定报价(元)
人工费 材料费 机械费 1 ZJ1基础挖土方 m3 【清单工程量】:550 3 17 2 C25砼浇捣ZJ1基础 m3 【清单工程量】:80 14 296 10 • • 措施项目
1 基础模板 m2 【施工工程量】:150 8 9 1 • • 施工组织措施【具体列项】
试确定以上清单综合单价和项目总报价。(各数据均假设,不考虑其他项目清单费用) 1、 确定有关计费费率: 根据企业情况确定管理费和利润分别按三类民用建筑中限 20.5%和
14%计算【基数:人工+机械】;施工组织措施费按清单要求和施工组织内容【假 设各项之和】以
定额有关标准合计的中限9.7%计算【基数为分部分项工程量清单项目及技 术措施项目的:人工+机械】;规费按4.39%计【基数:直接费+综合费用】;税金按3.513% 计【基数:直接费+综合费用+规费】;企业根据工程及市场波动情况确定按 【人工+机械 的】4%考虑风险费用【在综合单价内考虑】。 2、 分部分项工程量清单项目及措施项目综合单价计算:
分部分项工程量清单综合单价分析表
序 号 项目名称 计量 单位 人工 费 材料 费 机械 费 管理费 20.5% 利润
14% 风险费
(4%) 小计
1 ZJ1基础挖土方 m3 3 17 4.1 2.8 0.8 27.7 2 C25砼浇捣ZJ1基础 m3 14 296 10 4.92 3.36 0.96 329.24
措施项目单价分析表 序 号 措施项目名称 计量 单位 人工 费 材料 费 机械 费 管理费
(20.5%) 利润 (14%) 风险费 (4%) 小计
1 基础模板 m2 8 9 1 1.85 1.26 0.36 21.47 【不同模板及其他技术措施费应按具体内容分别列项】 3、措施项目费用计算:
(1)施工技术措施项目费: 基础模板工程:150m2 X 21.47=3221元 (2)组织措施费用计算:
【基数为分部分项工程量清单项目及技术措施项目的人工费+机械费】 基数计算:550 X( 3+ 17)+ 80X( 14+ 10)+ 150X( 8+ 1)= 14270 元 【组织措施费】=14270X 9.7%=1384元 实际工程计费应按费用定额及工程具体情况分别列项,如: 环境保护费=14270 X A%=AAAAA 文明施工费=14270X B%=BBBBB 安全施工费=14270 X C%=CCCCC
4、清单报价:
分部分项工程量清单计价表
序 号 项目编码 项目名称 计量 单位 工程数量 金额(元)
综合 单价 合价
1 010101003XXX ZJ1基础挖土方 m3 550 27.7 15235 2 010401002XXX C25砼浇捣ZJ1基础 m3 80 329.24 26339
__________ 一 M ™ 合计 41574
措施项目清单计价表 序号 项 目 名 称 金额(元) 1 模板工程 3221 2 【施工组织措施费】 1384 • • •
合计 4605
单位工程费汇总表 工程名称:某市区临街三类民用建筑 第1页共N页 序号 项目名称 金额(元) 1 分部分项工程量清单计价合计 41574 2 措施项目清单计价合计 4605 3 其他项目清单计价合计
0
4 规费 2027 5 税金 1693 合计 49899 其中:规费=(41574+ 4605)X 4.39%=2027 (元) 税金=(41574+ 4605+2027)X 3.513%=1693 (元) 实例二:【工料单价计价示例】:工程已知数据条件同实例一
分部分项工程预算计价表
序 号 定额
编号 项目名称 单位 工程 量 单价 (元) 合价
(元) 其中:(元)
人工费 机械费 直接工程费 1 1-53 基础挖三类土 m3 880 12.5 11 2 4-125 基底C10砼垫层 m3 16 196.3 3141 433 70 3 4-199 C25砼浇捣ZJ1基础 m3 80 280.74 22459 687 730 • • • 、 直接工程费合计 366 施工技术措施费
1 4-1 砼基础垫层模板 m2 22 17 374 170 14 1 4-5 砼基础模板 m2 128 18.17 2326 1030 136 • • • _ 、 施工技术措施费合计 2700 1200 150
建筑工程费用计算表 序号 费用名称 计算方法 费用(元)
、 直接工程费 【分部分项工程预算计价表汇总】 36600
1 苴 丿、 中 人工费 2770 2 机械费 10150 _ 、 施工技术措施费 【技术措施工程预算计价表汇总】 2700 3 苴 丿、 中 人工费 1200 4 机械费 150 三、 施工组织措施费 (1 + 2+ 3 + 4)X 9.7% 1384 四、 综合费用 (1+ 2+ 3+ 4)X( 20.5 % +14%) 4923 五、 规费 (一 + 二 + 三 + 四)
X 4.39% 2002
六、 总承包服务费 0 七、 风险包干费用 (1 + 2+ 3 + 4) X 4 % 571 八、 税金 (一 + 二 + 三 + 四 + 五 + 六 + 七)X 3.513%
1693
九、 工程造价 一 +二+三+四+五+六+七+八
49873 实例三【工程量清单计价示例】:某市区临街三类民用建筑给排水安装工程已知数据 条件如下: 序 号 项目名称 计量 单位 工程量 取定报价(元)
人工费 材料费 机械费 1 J1给水立管DN40镀锌钢管安装 m 【清单工程量】:55 3 40 1 2 W1排水管安装(UPVC $ 100) m 【清单工程量】:80 2 20 0 措施项目
脚手架搭拆 其他施工技术措施 其他施工组织措施
试确定以上清单综合单价和项目总报价。(各数据均假设,不考虑其他项目清单费用) 1确定有关计费费率:根据企业情况确定管理费和利润分别按给排水管道安装工程中 限35%和24%计算【基数:人工】;施工组织措施费按清单要求和施工组织内容【假设各 项之和】以定额有关标准合计的中限13%计算【基数为分部分项工程量清单项目及技术措 施项目的人工费】;规费按23.61%计【基数:人工费】;税金按3.513%计【基数:直接费 +综合费用+规费】; 企业根据工程及市场波动情况确定按【材料】的 10%考虑风险费用;【在综合单价内 考虑】 2、分部分项工程量清单项目综合单价计算:
分部分项工程量清单综合单价分析表
序 号 项目名称 计量 单位 人工 费 材料 费 机械 费 管理费 35% 利润 24% 风险费
10% 小计
1 J1DN40镀锌钢管安装 m 3 40 1 1.05 0.72 4 49.77 2 W1(UPVC100)排水管安装 m 2 20 0.7 0.48 2 25.18
3、措施项目费计算:
(1) 技术措施项目费计算:(本例按定额计算规则以计算范围人工费为基数计算,也可按 施工设计内容套用相应消耗量定额计算) 脚手架搭拆费=(3X 55+ 2X 80)X 5%= 16.25元(假设其中材料费为9元) 其中:人工费=16.25X 25% = 4.06元 按此计算项目的脚手架搭拆综合报价: 16.25+ 4.06X(35% + 24%)+ 9X 10%= 19 元
(2) 施工组织措施费计算:【基数为分部分项工程量清单项目及技术措施项目的人工费】 基数计算:55X 3+ 80X 2 + 4= 329元 组织措施费=329 X 13%=43元 (实际工程计价应按具体措施费内容列项) 4、清单报价:
分部分项工程量清单计价表 工程名称: 第1页共N页 序
号 项目编码 项目名称 计量单 位
工程
数量 金额(元)
综合单价 合价
1 030801001XXX J1DN40镀锌钢管安装 m 55 49.77 2737 2 030801005XXX W1排水管安装 m 80 25.18 2014
一—一 合计 4751 措施项目清单计价表 工程名称: 第1页共N页 序号 项 目 名 称 金额(元)
1 脚手架搭拆费 19 2 其他施工技术措施费 2 其他施工组织措施费 43 • • • 合计 62
单位工程费汇总表 工程名称: 第1页共N页 序号 项 目 名 称 金额(元) 1 分部分项工程量清单计价合计 4751 2 措施项目清单计价合计 62 3 其他项目清单计价合计 0 4 规费 78 5 税金 172 —— 合计 5063 其中:规费=329 X 23.61% = 78
税金=(4751+ 62+78)X 3.513%=172 元
