工料单价法
- 格式:docx
- 大小:22.17 KB
- 文档页数:6

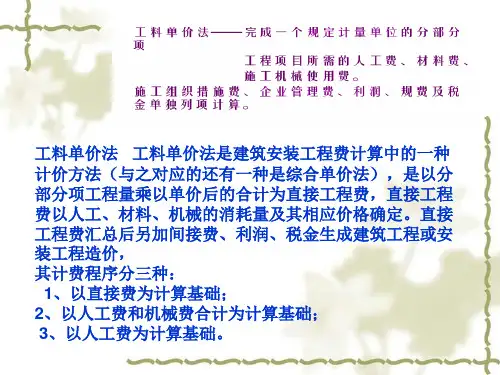

工料单价法工料单价法是建筑安装工程费计算中的一种计价方法(与之对应的还有一种是综合单价法),是以分部分项工程量乘以单价后的合计为直接工程费,直接工程费以人工、材料、机械的消耗量及其相应价格确定。
直接工程费汇总后另加间接费、利润、税金生成建筑工程或安装工程造价,其计费程序分三种:1、以直接费为计算基础;2、以人工费和机械费合计为计算基础;3、以人工费为计算基础。
综合单价法综合单价法是建筑安装工程费计算中的一种计价方法(与之对应的还有一种是工料单价法),综合单价法的分部分项工程单价为全费用单价,全费用单价经综合计算后生成,其内容包括直接工程费,间接费,利润和风险因素(措施费也可按此方法生成全费用价格)。
各分项工程量乘以综合单价的合价汇总后,再加计规费和税金,便可生成建筑或安装工程造价。
2.由于分部分项工程中的人工,材料,机械含量的比例不同,各分项工程可根据其材料费占人工费,材料费,机械费合计的比例(以字母"C"代表该项比值)在以下三种计算程序中选择一种,计算其综合单价。
(1)C>C0(C0为本地区原费用定额测算所选典型工程材料占人工费,材料费,机械费合计的比例)时,可采用以人工费,材料费,机械费合计为基数计算该分项的间接费和利润。
此时应以以直接工程费为计算基础。
(2)C<C0值的下限时,采用以人工费和机械费合计为基数计算该分项的间接费和利润。
(3)当该分项的直接费仅为人工费,无材料费和机械费时,可采用以人工费为基数计算该分项的间接费和利润。
对比一下:1、工料单价法,是以分部分项工程量乘以单价后合计为直接工程费,直接工程费以人工、材料、机械的消耗量及相应价格确定(只是人、材、机)`。
直接工程费汇总后;另加间接费、利润、税金生成建、安工程造价。
2、综合单价法的分部分项单价为全费用单价,全费用单价经综合计算后生成,其内容包括直接工程费、间接费、利润和风险因素。
各分项工程量乘以综合单价合计后在加计规费和税金生成建、按工程造价。

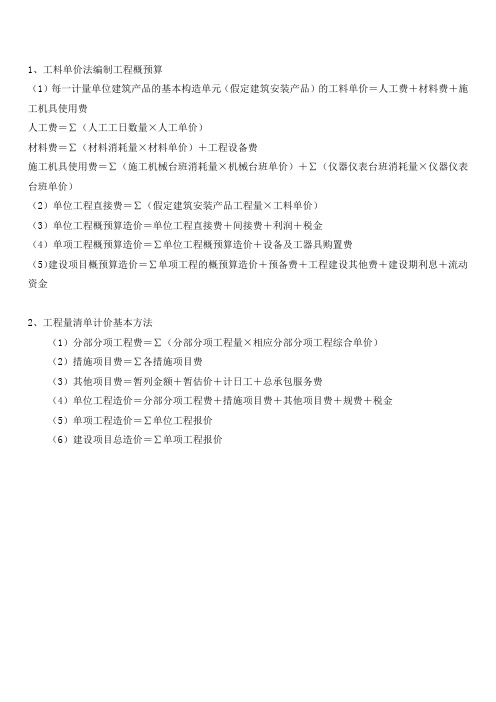

1、工料单价法编制工程概预算
(1)每一计量单位建筑产品的基本构造单元(假定建筑安装产品)的工料单价=人工费+材料费+施工机具使用费
人工费=∑(人工工日数量×人工单价)
材料费=∑(材料消耗量×材料单价)+工程设备费
施工机具使用费=∑(施工机械台班消耗量×机械台班单价)+∑(仪器仪表台班消耗量×仪器仪表台班单价)
(2)单位工程直接费=∑(假定建筑安装产品工程量×工料单价)
(3)单位工程概预算造价=单位工程直接费+间接费+利润+税金
(4)单项工程概预算造价=∑单位工程概预算造价+设备及工器具购置费
(5)建设项目概预算造价=∑单项工程的概预算造价+预备费+工程建设其他费+建设期利息+流动资金
2、工程量清单计价基本方法
(1)分部分项工程费=∑(分部分项工程量×相应分部分项工程综合单价)
(2)措施项目费=∑各措施项目费
(3)其他项目费=暂列金额+暂估价+计日工+总承包服务费
(4)单位工程造价=分部分项工程费+措施项目费+其他项目费+规费+税金
(5)单项工程造价=∑单位工程报价
(6)建设项目总造价=∑单项工程报价。
工料单价法名词解释
工料单价法是一种用于计算工程项目成本的方法。
它是根据工
程项目的设计图纸和相关技术要求,通过对工程所需材料和人工进
行详细清单的编制和定额计算,进而计算出每种材料和每种工种的
单价,最终得出整个工程项目的成本。
工料单价法的基本原理是将工程项目划分为各个不同的工程量,如土方工程、混凝土工程、砌筑工程等,然后根据设计要求和技术
规范,编制出每个工程量所需的材料清单和人工定额。
在编制清单
和定额时,通常考虑到不同材料的价格、工种的工资、设备的使用
费用等因素。
在工料单价法中,每个工程量的材料清单和人工定额都有相应
的单价,这些单价是根据市场价格、劳动力成本、设备费用等因素
进行计算得出的。
通过将每个工程量的材料单价和人工单价相乘,
并将各个工程量的成本相加,就可以得出整个工程项目的成本预算。
工料单价法的优点是能够比较准确地计算出工程项目的成本,
有利于合理安排预算和控制成本。
它还可以为工程项目的采购和施
工提供参考,帮助项目管理者做出决策。
然而,工料单价法也存在
一些局限性,如对于特殊工程项目或变动较大的市场价格,可能需要进行调整和修正。
总之,工料单价法是一种常用的工程项目成本计算方法,通过详细编制工程量清单和定额计算,可以全面、准确地计算出工程项目的成本,并为项目的预算和管理提供依据。
工料单价法是将工程的费用一部分一部分求解出来,然后再求和得到一个总的价格。
具体计算过程如下:分项工程工料单价=工日消耗量×日工资单价+材料消耗量×材料预算单价+机械台班消耗量×机械台班单价直接工程费=∑(工程量×分项工程工料单价)工程承发包价=直接工程费+措施费+间接费+利润+税金而综合单价法,是先求出一个综合的单价,然后用分部分项工程量乘以这个综合单价得到分部分项工程的综合费用,然后再单独将措施项目部分的综合费用加上,得到工程的总的价格,具体计算如下:分项工程综合单价=分项工程直接工程费(单价)+分项工程间接费(单价)+分项工程利润(单价)+分项工程税金(单价)工程承发包价=∑(工程量×分项工程综合单价)+Σ措施费(综合的费用)这两种方法的本质区别有两点:其一是套用的单价:工料单价法套用的是单位估价表,综合单价法套用的是消耗量定额。
其二是计算程序:工料单价法是以单位工程为对象,即把所有分项工程的直接工程费计算出来之后,汇总得到单位工程的直接工程费,再按照单位工程的措施费费率计算措施费,然后是间接费、利润、税金;而综合单价法则是以分项工程为对象,计算出每个分项工程的直接工程费+间接费+利润+税金,汇总之后,再加上措施费工程量清单的分类,按分部分项工程单价组成来分有:①直接费单价(也称工料单价)直接费单价由人工、材料和机械费组成,是按照现行预算定额的工、料、机消耗标准及预算价格和可进入直接费的调价确定。
其他直接费、间接费、利润、材料差价、税金等按现行的计算方法计取列入其他相应价格计算其中,这是国内绝大部分地区采用的编制方式。
②部分费用单价(也称综合单价)部分费用单价只综合了直接费、管理费和利润,并依综合单价计算公式确定综合单价。
该综合单价对应图纸分部分项工程量清单即分部分项同工程实物量计价表,一般这部分费用属于非竞争性费用。
综合费用项目如脚手架工程费、高层建筑增加费、施工组织措施费、履约担保手续费、工程担保费、保险费等,这部分费用属于部分性费用。
工料单价法和综合单价法的区别一、工料单价法工料单价法是将工程的费用一部分一部分求解出来,然后再求和得到一个总的价格。
具体计算过程如下:分项工程工料单价=工日消耗量×日工资单价+材料消耗量×材料预算单价+机械台班消耗量×机械台班单价直接工程费=∑(工程量×分项工程工料单价)工程承发包价=直接工程费+措施费+间接费+利润+税金二、综合单价法综合单价法是先求出一个综合的单价,然后用分部分项工程量乘以这个综合单价得到分部分项工程的综合费用,然后再单独将措施项目部分的综合费用加上,得到工程的总的价格,具体计算如下:分项工程综合单价=分项工程直接工程费(单价)+分项工程间接费(单价)+分项工程利润(单价)+分项工程税金(单价)工程承发包价=∑(工程量×分项工程综合单价)+Σ措施费(综合的费用)三、这两种方法的本质区别有两点:1.是套用的单价:工料单价法套用的是单位估价表,综合单价法套用的是消耗量定额。
2.是计算程序:工料单价法是以单位工程为对象,即把所有分项工程的直接工程费计算出来之后,汇总得到单位工程的直接工程费,再按照单位工程的措施费费率计算措施费,然后是间接费、利润、税金;而综合单价法则是以分项工程为对象,计算出每个分项工程的直接工程费+间接费+利润+税金,汇总之后,再加上措施费。
3.工料单价就是定额,综合单价就是清单,现在都用后者。
4.在工料单价法中,分部分项工程的单价仅仅包括工、料、机的单价,我们称之为此种单价为“不完全单价”;而在综合单价法中,分部分项工程的单价不仅仅包括工、料、机的单价,还包括为完成此种分部分项工程所消耗的间接费、措施费、利润、风险费等,这样的分部分项工程的单价我们称之为“综合单价或者完全单价”。
四、间接费间接费由规费和企业管理费组成1.规费①规费的内容规费是政府和有关权力部门规定必须缴纳的费用(简称规费)包括:工程排污费:是指施工现场按规定缴纳的工程排污费。
单价法编制建筑工程施工图预算在施工图预算编制中,通常采用的单价有工料单价、综合单价及全费用单价,在编制施工图预算时,一般采用工料单价法编制,然后计取管理费、利润、规费和税金。
综合单价法编制施工图预算与工料单价法原理一致,区别在于与单价综合的费用不同。
-)工料单价法的概念工料单价法又称定额单价法或预算单价法,就是采用地区统一预算定额价目表中的各分部分项工程或措施项目工料预算单价(基价)乘以相应的工程量,求和后得到包括人工费、材料费和施工机械使用费在内的单位工程人工、材料、机具费用,然后按统一的规定计算管理费、利润、规费和税金,将上述费用汇总后得到该单位工程的施工图价。
工料单价法计算的建筑造价公式如下:建筑预算造价二E(子目工程量X子目工料单价)+企业管理费+利润+规费+税金工料单价法具有计算简单、工作量较小和编制速度较快、便于工程造价管理部门集中统一管理的优点。
但其价格水平只能反应定额编制年份的价格水平,在市场价格波动较大的情况下,单价法的计算结果会偏离实际的价格水平,虽然可进行调价,但调价系数和指数从测定到颁布又滞后且计算也较繁琐。
二)工料单价法的步骤工料单价法编制施工图预算的基本步骤如下:准备资料,熟悉图纸——列项、计算工程量——套预算单价——工料分析——计算措施费、管理费、利润、规费、税金,汇总造价——复核(1)编制前的准备工作。
施工图预算是确定施工预算造价的文件。
编制施工图预算的过程是具体确定建筑预算造价的过程。
编制施工图预算是一项复杂而细致的工作,也是一项政策性和技术性都很强的工作,不仅要严格遵守国家计价政策、法规,严格按图纸计量,而且还要考虑施工现场条件因素。
因此,必须事前做好充分准备,方能编制出高水平的施工图预算。
准备工作主要包括两大方面:一是组织准备;二是资料的收集和现场情况的调查。
(2)熟悉图纸和预算定额。
图纸是编制施工图预算的基本依据,必须充分地熟悉图纸,方能编制好预算。
熟悉图纸不但要弄清图纸的内容,而且要对图纸进行审核:图纸间相关尺寸是否有误,设备与材料表上的规格、数量是否与图示相符;详图、说明、尺寸和其他符号是否正确等。
工料单价和实物量法使用方法一、工料单价法。
工料单价法呀,就像是一个很有条理的小管家呢。
它的核心就是把工程的各种费用分成两大部分,一部分是直接费,另一部分是间接费。
直接费的计算可有趣啦。
它是由人工、材料、机械这些要素组成的。
就好比盖房子,工人的工钱,用到的砖头、水泥这些材料的费用,还有像起重机之类机械的使用花费,这些都加起来就是直接费啦。
人工的费用呢,就是按照不同工种的工人每天或者每小时的工钱,乘以他们工作的时长算出来的。
材料费用就看买这些材料花了多少钱呗。
机械费的话,考虑到机械的租用价格或者折旧啥的。
间接费呢,就像是一些隐藏在背后默默支持工程的费用。
像管理人员的工资呀,办公的费用呀,这些不能直接归到人工、材料、机械里面的花费。
把直接费算出来后,再按照一定的比例把间接费加上去,就像给这个工程的成本穿上了一件完整的衣服。
然后再加上利润和税金,这个工程的造价就出来啦。
二、实物量法。
实物量法呢,感觉就像是一个超级细致的画家在描绘工程的造价画卷。
它是从工程的实际用量出发的哦。
首先得算出工程里到底要用多少人工、多少材料、多少机械。
比如说要建一座桥,得算出到底需要多少吨钢材,多少立方米的混凝土,多少个工人干多少天才能完成。
这个计算可不能马虎,要根据工程的设计图纸,精确到每一个小细节。
算出这些实际的用量之后呢,再给它们分别乘以对应的单价。
这个单价就像是这些人工、材料、机械的价值标签。
把这些都乘出来之后加在一起,就得到了直接工程费啦。
接下来和工料单价法类似,要加上间接费、利润和税金。
不过这里的间接费也是根据前面算出的直接工程费按照一定比例来计算的哦。
这两种方法呀,都有自己的小脾气和适用的场景呢。
工料单价法比较传统,计算起来相对简单直接一些,适合那些比较常规的工程。
实物量法呢,更精确,对于一些比较特殊、复杂的工程,它就能发挥出自己的优势啦。
不管用哪种方法,都是为了让工程的造价算得明明白白,就像把家里的账目算清楚一样重要呢。
建筑安装工程计价程序根据建设部第107号部令《建筑工程施工发包与承包计价管理办法》的规定,发包与承包价的计算方法分为工料单价法和综合单价法,程序为:一.工料单价法计价程序工料单价法是以分部分项工程量乘以单价后的合计为直接工程费,直接工程费以人工、材料、机械的消耗量及其相应根据建设部第107号部令《建筑工程施工发包与承包计价管理办法》的规定,发包与承包价的计算方法分为工料单价法和综合单价法,程序为:一.工料单价法计价程序工料单价法是以分部分项工程量乘以单价后的合计为直接工程费,直接工程费以人工、材料、机械的消耗量及其相应价格确定。
直接工程费汇总后另加间接费、利润、税金生成工程发承包价.分项工程工料单价=工日消耗量×日工资单价+材料消耗量×材料预算单价+机械台班消耗量×机械台班单价直接工程费=∑(工程量×分项工程工料单价)其计算程序分为三种:1、以直接费为计算基础(用于土建工程取费)序号费用项目计算方法备注1直接工程费按预算表 2措施费按规定标准计算 3小计⑴+⑵ 4间接费⑶×相应费率 5利润(⑶+(4))×相应利润率 6合计⑶+⑷+⑸ 7含税造价⑹×(1+相应税率) 2、以人工费和机械费为计算基础(用于设备安装工程取费)序号费用项目计算方法备注1直接工程费按预算表 2其中人工费和机械费按预算表 3措施费(共计6页) 1 2 3 4 5 6 根据建设部第107号部令《建筑工程施工发包与承包计价管理办法》的规定,发包与承包价的计算方法分为工料单价法和综合单价法,程序为:一.工料单价法计价程序工料单价法是以分部分项工程量乘以单价后的合计为直接工程费,直接工程费以人工、材料、机械的消耗量及其相应按规定标准计算 4其中人工费和机械费按规定标准计算 5小计⑴+⑶ 6人工费和机械费小计⑵+⑷ 7间接费⑹×相应费率 8利润⑹×相应利润率 9合计⑸+⑺+⑻ 10含税造价⑼×(1+相应税率) 3、以人工费为计算基础(用于装饰装修工程及其他安装工程取费) 序号费用项目计算方法备注1直接工程费按预算表 2直接工程费中人工费按预算表 3措施费按规定标准计算 4措施费中人工费按规定标准计算 5小计⑴+⑶ 6人工费小计⑵+⑷ 7间接费(共计6页) 1 2 3 4 5 6 根据建设部第107号部令《建筑工程施工发包与承包计价管理办法》的规定,发包与承包价的计算方法分为工料单价法和综合单价法,程序为:一.工料单价法计价程序工料单价法是以分部分项工程量乘以单价后的合计为直接工程费,直接工程费以人工、材料、机械的消耗量及其相应⑹×相应费率 8利润⑹×相应利润率 9合计⑸+⑺+⑻ 10含税造价⑼×(1+相应税率) 二.综合单价法计价程序综合单价法是分部分项工程单价为全费用单价,全费用单价经综合计算后生成,其内容包括直接工程费、间接费、利润和税金(措施费也可按此方法生成全费用价格)。

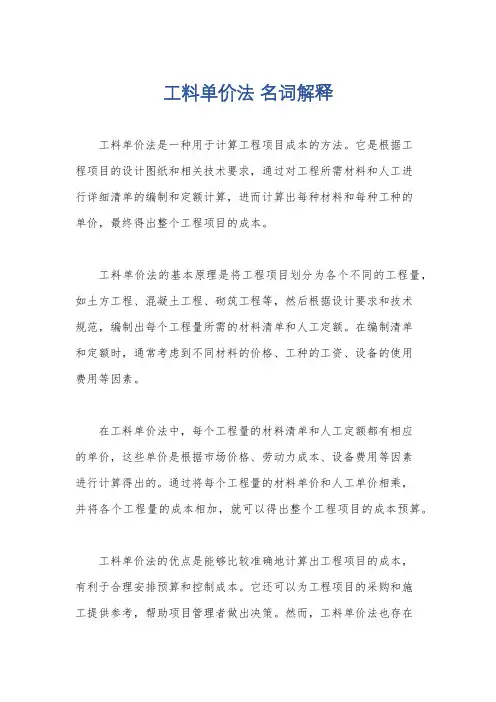

工料单价法名词解释
工料单价法是一种常用的成本估算方法,特别适用于建筑和工程行业。
该方法通过将工程项目的总成本分解为工程量清单和对应的单价,以确定每个工程项的成本。
在工料单价法中,工程量清单是指对工程项目中涉及的各项工作所需的材料和劳动的详细描述。
清单中列出了每个工作项的数量、规格、单位以及在该工作项中所需材料和劳动的消耗量。
单价是指每个工程量清单项目所需材料和劳动的成本。
单价通常由多种因素确定,包括材料的市场价格、劳动力成本、设备租赁费用等。
通过将每个工程量清单项目的数量与对应的单价相乘,可以计算出该项目的成本。
工料单价法的优点是清晰明确,能够详细分析每个工程项的成本组成,并提供了成本估算的可靠依据。
同时,它还能够为工程项目的采购和合同签订提供重要参考信息。
然而,工料单价法也存在一些限制。
由于单价是根据市场价格等因素确定的,因此可能会受到市场波动的影响。
此外,工料单价法需要准确的工程量清单和对应的单价数据,如果清单不完整或数据不准确,就会导致估算的成本与实际情况存在偏差。
总之,工料单价法是一种常用的成本估算方法,通过将工程项目的总成本分解为工程量清单和对应的单价,能够提供详细的成本分析和可靠的估算依据。
然而,在使用该方法时需要注意数据的准确性和市场波动的影响。
工程施工单价计算是建筑行业中的一项基础工作,它涉及到工程造价的确定和成本的控制。
本文将从工料单价法入手,详细介绍工程施工单价计算的方法和步骤。
一、工料单价法的概念工料单价法是一种以直接费为计算基础的工程造价计算方法。
它将工程项目的直接工程费和措施费分别按照工料单价进行计算,然后再加上间接费、利润和税金等,最终得到工程的含税造价。
二、工程施工单价计算的步骤1. 收集资料在进行工程施工单价计算之前,首先要收集相关的资料,包括工程项目的设计文件、施工图纸、工程量清单、工料单价表、施工组织设计等。
2. 计算直接工程费直接工程费是指直接用于工程建设的各项费用,包括人工费、材料费、施工机械使用费等。
计算公式为:直接工程费 = 人工费 + 材料费 + 施工机械使用费其中,人工费可以根据施工图纸和工程量清单计算出各个工种的人工数量,再乘以相应的人工单价;材料费可以根据工程量清单和材料单价表计算出各种材料的用量和总价;施工机械使用费可以根据工程量清单和机械单价表计算出各种机械的使用时间和总价。
3. 计算措施费措施费是指为了保证工程质量和安全,采取的各种措施所需的费用。
计算公式为:措施费 = 直接工程费× 措施费费率措施费费率一般根据工程项目的特点和施工组织设计确定。
4. 计算间接费间接费是指为工程建设项目提供间接服务的各项费用,包括管理费、财务费、咨询费等。
计算公式为:间接费 = (直接工程费 + 措施费) × 间接费费率间接费费率一般根据工程项目的规模和复杂程度确定。
5. 计算利润利润是指承包商在完成工程建设项目后所获得的合法收益。
计算公式为:利润 = (直接工程费 + 措施费 + 间接费) × 利润率利润率一般根据工程项目的性质和市场竞争状况确定。
6. 计算税金税金是指承包商在完成工程建设项目后应缴纳的各种税费。
计算公式为:税金 = (直接工程费 + 措施费 + 间接费 + 利润) × 税率税率一般根据国家和地方的税收政策确定。
工料单价法的工作步骤
嘿,朋友们!咱今儿来聊聊工料单价法的那些事儿。
你看啊,这工料单价法就像是搭积木,一块一块地往上垒。
首先呢,咱得搞清楚需要啥材料,就像搭积木得先知道有哪些形状的积木块儿一样。
这就是要把各种材料啊、构配件啊、设备啥的都给弄清楚,可不能稀里糊涂的。
然后呢,咱得给这些东西定个价。
这可重要了,就跟你去市场买菜,得知道每种菜多少钱一个道理。
要是价格定错了,那后面可就全乱套啦。
接着,就是计算直接工程费啦。
这就好比搭积木的时候,要算一算用了多少块积木,花费了多少力气。
这里面可不能粗心大意,得仔细着点儿。
再往后呢,要把措施费啥的也加上。
这就像是给搭好的积木作品再装饰装饰,让它更漂亮、更稳固。
然后就是间接费啦,这就像是幕后的工作,虽然不显眼,但是也很重要呢。
还有税金,这可不能少,该交的咱得交,不能耍赖皮。
最后算出工程造价,哇塞,就像看到搭好的积木城堡一样,满满的成就感。
你说这工料单价法是不是很有意思?就像盖房子,一砖一瓦地往上垒,最后建成漂亮的大房子。
咱在算的时候,可不能马马虎虎,得像对待宝贝一样认真。
不然,万一哪里算错了,那可就麻烦大啦,就好比搭积木搭到一半发现少了一块关键的积木,那多闹心啊。
所以啊,大家一定要认真对待工料单价法的每一个步骤,每一个环节都不能掉以轻心。
只有这样,咱才能算出准确的工程造价,才能让咱的工程顺顺利利地进行下去。
这可不是开玩笑的事儿,大家都得重视起来呀!。
工料单价法工料单价法是建筑安装工程费计算中的一种计价方法(与之对应的还有一种是综合单价法),是以分部分项工程量乘以单价后的合计为直接工程费,直接工程费以人工、材料、机械的消耗量及其相应价格确定。
直接工程费汇总后另加间接费、利润、税金生成建筑工程或安装工程造价,其计费程序分三种:1、以直接费为计算基础;2、以人工费和机械费合计为计算基础;3、以人工费为计算基础。
综合单价法综合单价法是建筑安装工程费计算中的一种计价方法(与之对应的还有一种是工料单价法),综合单价法的分部分项工程单价为全费用单价,全费用单价经综合计算后生成,其内容包括直接工程费,间接费,利润和风险因素(措施费也可按此方法生成全费用价格)。
各分项工程量乘以综合单价的合价汇总后,再加计规费和税金,便可生成建筑或安装工程造价。
2.由于分部分项工程中的人工,材料,机械含量的比例不同,各分项工程可根据其材料费占人工费,材料费,机械费合计的比例(以字母"C"代表该项比值)在以下三种计算程序中选择一种,计算其综合单价。
(1)C>C0(C0为本地区原费用定额测算所选典型工程材料占人工费,材料费,机械费合计的比例)时,可采用以人工费,材料费,机械费合计为基数计算该分项的间接费和利润。
此时应以以直接工程费为计算基础。
(2)C<C0值的下限时,采用以人工费和机械费合计为基数计算该分项的间接费和利润。
(3)当该分项的直接费仅为人工费,无材料费和机械费时,可采用以人工费为基数计算该分项的间接费和利润。
对比一下:1、工料单价法,是以分部分项工程量乘以单价后合计为直接工程费,直接工程费以人工、材料、机械的消耗量及相应价格确定(只是人、材、机)`。
直接工程费汇总后;另加间接费、利润、税金生成建、安工程造价。
2、综合单价法的分部分项单价为全费用单价,全费用单价经综合计算后生成,其内容包括直接工程费、间接费、利润和风险因素。
各分项工程量乘以综合单价合计后在加计规费和税金生成建、按工程造价。
3、简单的区分办法是:从取费的先后次序去理解掌握。
综合单价法是分部分项工程单价为全费用单价,全费用单价经综合计算后生成,其内容包括直接工程费、间接费、利润和税金(措施费也可按此方法生成全费用价格)工料单价法的分部分项工程单价只包括直接工程费工料单价法属于定额计价法,而综合单价法属于工程量清单计价法不管是哪种方法,计算工程造价的公式都是:先求出各个分部分项工程量,然后乘以相应的分部分项单价,得出分部分项工程费用,然后求和得出工程的总费用这里工料单价法和综合单价法的区别在于“分部分项工程单价”的构成不同!在工料单价法中,分部分项工程的单价仅仅包括工、料、机的单价,我们称之为此种单价为“不完全单价”而在综合单价法中,分部分项工程的单价不仅仅包括工、料、机的单价,还包括为完成此种分部分项工程所消耗的间接费、措施费、利润、风险费等,这样的分部分项工程的单价我们称之为“综合单价或者完全单价”。
工料单价是以前基于定额基础上的报价方法。
包括分部分项工程项目所耗人工、材料、机械等。
汇总成为定额基价。
在此基础上。
乘以相应的费率汇总得出直接工程费。
再加上间接费、管理费、利润、税金得到工程造价。
综合单价法是改革开放之后顺应市场需求。
包含分部分项工程的人、材、机,管理费、措施费、等。
包含着这一分部分项工程的所有费用。
随着定额的发展。
工程量计算规则的进步。
现在的综合单价相比以前的工料单价有了根本的不同。
而且在体现成本和造价控制方面。
综合单价法能够方便控制!综合单价法与工料单价法的区别:在于结算时综合单价法所含的个细目不能重复计量。
建设部标准定额研究所关于《建设工程工程量清单计价规范》有关问题解释答疑(第一批)1、总承包服务费具体包括什么费用?答:按《计价规范》2.0.6条及参阅"宣贯辅导教材"第3.4.1条。
2、对于预留金,若发生的工程量变更超过预留金额,是否调整?答:预留金属于招标人预留工程变更的费用,与投标人无关。
参阅"宣贯辅导教材"4.0.6条。
3、计价规范中,将模板费用列入措施项目费中。
宣贯资料第三部分案例一中第361页把模板费用列入分部分项的综合单价中。
答:以《计价规范》的正文为准。
4、在工程量清单中,3.4.2"为了准确的计价,零星工作项目表中应详细列出人工、材料、机械名称和相应数量",这怎么实现?答:招标人视工程情况在零星工作项目计价表中列出有关内容,并标明暂定数量,这是招标人对未来可能发生的工程量清单项目以外的零星工作项目的预测。
投标人根据表中内容响应报价,这里的"单价"是综合单价的概念,应考虑管理费、利润、风险等;招标人没有列出,而实际工作中出现了工程量清单项目以外的零星工作项目,可按合同规定或按规范4.0.9条工程量变更进行调整。
5、在工程量清单报价中,措施费以项做为计量单位,以元计价。
请问:当实际工程量发生变化后,结算时措施费用是否可跟着进行调整?还是有个幅度的限制?例:如砼工程量发生变化,则模板、脚手架及至规范、税金都随变动。
如可调,则原先措施报价失去意义,变成了暂定价。
(因为工程量清单是固定单价,而这种变化是每个工程都不可避免的。
)如不可调则与实际情况不符。
答:按合同约定。
6、投标人未填报单价的项目,工程量变更减少或实际工程量与发布量不同时,如何调整?填表须知第3条与本问题的关系?答:投标人未填报单价的项目,视为其费用已包含在其他项目中,与填表须知第3条相同。
若工程量变更增减或实际量与招标清单量不同时,按《计价规范》4.0.9条规定或按合同约定处理。
7、什么是规费?规费一般有哪些?答:规费是指国家及地方政府规定必须交纳的费用,包括工程排污费、工程定额测定费等。
8、计价表格之"措施项目分析表",每一措施项目填表计量单位为"项",数量为"1",问:招标人可否在招标文件中自行设计一个"附表",要求投标人作详细分析(如外架子、内架子、满堂架子等工程量及综合单价各是多少)?答:招标人可以要求投标人对有关的措施项目按"措施项目分析表"进行分析,一般按《计价规范》所列表格执行即可。
需要补充表格的,可参阅"宣贯辅导教材"4.0.3条,由各省级工程造价管理机构统一制定。
9、有招标代理资质的咨询单位,能否编制工程量清单?答:中华人民共和国建设部令(107号)《建筑工程施工发包与承包计价管理办法》的第九条 "招标标底和工程量清单由具有编制招标文件能力的招标人或受其委托的具有相应资质的工程造价咨询机构、招标代理机构编制"。
《计价规范》第3.1.1条所指 "中介机构"与部令一致。
10、甲方供料是否计算计价?是否放入投标报价中,还是放入其他费中的招标人部份?答:甲方供料应计入投标报价中,并在综合单价中体现。
11、材料和设备的划分,在工程量清单计价工程中如何处理?由投标人采购的设备(如变压器)是否应纳入综合单价?答:设备费在项目设备购置费列项,不属建安工程费范围,因此,清单报价中不考虑此项费用。
12、在执行"工程量清单规范"时,牵涉到安装工程量中的多专业(工种)"联动试车费"是否能计取?如果能计取,请问怎样计算?答:联动试车费属工程建设其他费用,不属建安工程费范围,因此,清单报价中不考虑此项费用。
13、描述"项目特征"时,全部描述比较烦琐,能否引用施工图(例如:第几项的内容)?答:项目特征是描述清单项目的重要内容,是投标人投标报价的重要依据,招标人应按《计价规范》要求,将项目特征详细描述清楚,便于投标人报价。
14、高层建筑增加费应划回(1)分部分项工程量清单?(2)还是措施项目清单?答:应在分部分项工程量清单报价中考虑。
15、因发包人原因停建(依法解除合同),按工程量清单计价如何办理停建结算?主要是指措施项目费的清算。
答:按合同约定处理。
16、由于工程量将来要按实际核定。
在制订工程量清单时,可否使用一个暂估量,以节省发包方的人力投入?答:如果该工程只有初步设计图纸,而没有施工图纸的,可按暂估量计算,若有施工图纸的必须计算其工程量,结算时可因工程增减作增减量调整。
招标人应尽可能准确提供工程量,如果招标人所提供工程量与实际工程量误差较大,投标人可以提出索赔或策略报价。
17、为便于将来设计变更不会因为投标书中无单价而使承发包双方发生不必要的纠纷,可否采用多做法共存的工程量清单?如,某工程楼地面7000m2工程量。
在工程设计中为水泥砂浆楼地面,在工程量清单中分别列出水泥砂浆楼地面、水磨石楼地面、地板砖楼地面、大理石楼地面……等等,其各自工程量均为7000m2(或暂定一个数量)?答:不可以。
只能根据施工图纸及施工方案进行编制工程量清单,若发生工程变更工程量增减,按合同的约定竣工时按实核量结算。
18、投标人如参照全统基础定额作综合单价分析时,其工程量(施工量)的计算除按施工组织设计外,是否应参照基础定额中相关子目的原工程量计算规则?答:《计价规范》中的工程量计算规则与定额中的工程量计算规则是有区别的,招标人编制招标文件中的工程量清单应按《计价规范》中的工程量计算规则计算工程量;投标人投标报价(包括综合单价分析)应按《计价规范》4.0.8规定执行。
19、采用工程量清单编制标底价,按步骤必须先确定施工方案,请问:招标人或中介咨询机构如何编制一个合理的施工方案,依据又有哪些?答:标底是指招标人或委托的工程造价咨询单位在工程量清单的基础上编制的一种预期价格,是招标人对建设工程预算的期望值,标底并不是决定投标能否中标的标准价,而只是对投标进行评审和比较时的一个参考价。
因此,在编制标底时,招标人或中介咨询机构一定要依据项目的具体情况,考虑常用的、合理的施工方法、施工方案进行编制。
20、同一分部分项工程项目招标方提供的工程量清单是按招标文件来确定描述工程特征,如果投标人的施工方案描述的工作内容和特征与招标人的不同,是否允许对工程量清单项目工程内容和特征描述进行修改、补充?答:招标方提供的工程量清单描述的项目特征,表述的是工程实体的内容,它与施工方法、施工方案没有关系,采用何种施工方法、施工方案来完成实体的施工由投标方决定。
