模板工程质量验收标准13873

  • 格式:doc
  • 大小:117.00 KB
  • 文档页数:8

下载文档原格式

  / 8
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

模板工程质量验收标准

控制模板工程质量不仅是保证砼强度质量的重要一环,而且保证砼构件几何尺寸和垂直度、平整度,给装修工程创造良好条件。特别是框架结构,其模板工程质量尤为重要。

1、在模板工程施工之前,承包商应当向监理工程师提交《模板设计》方案,经审批后方可施工。

2、模板及其支架必须具有足够的强度、刚度和稳定性。支架的牢固与否,直接关系到安全问题。必须引起足够的重视,其支撑部分还必须有足够的支承面积。

3、模板拼缝必须严密,不得漏浆,与砼接触应清理干净,并采取防止粘结措施。

4、在浇筑砼之前,要浇水湿润,在浇筑砼过程中,应设专人“看模”,以确保及时发现和排除险情。

5、模板工程施工中常出现的问题

(1)模板的整体稳定性,若模板体系整体失稳,易造成工程质量事故;

(2)在“半跃”结构中,高低跨处的梁的侧模易发生“倒帮”,造成梁的截面尺寸减少或轴线位移;

(3)在支设异形模板时,如首层、顶层的造型,易造成相同的构件、形状、尺寸不一致;

6、模板工程施工中常用的控制要点

事前控制是重点,通过连续不断的过程控制及事后检查验收,确保模板工程质量。

(1)施工人员资质控制;

(2)施工技术措施审核,并监督按审批合格的措施组织施工;

(3)施工材料、构配件准入控制;

(4)严格控制按设计及规范操作规程要求施工;

(5)施工工艺、施工过程控制;

(6)对出现的质量问题,督促其及时整改,并按规定及时上报业主。

7、模板工程在施工中常用的控制措施

(1)审核施工承包人的施工技术措施,并通过现场检查、旁站督促其按审核后的措施进行施工,重点检查基土是否夯实,有无排水措施,支架下是否设通长垫板,支架的拉子是否加密等,对未按要求施工的部位进行返工;

(2)审核施工承包人的施工技术措施,通过现场的检查、旁站督促其按审核后的措施进行施工,重点检查:在砖垛处是否设通长的垫板,支撑是否牢固;

(3)审查施工承包人的工程技术措施,并通过现场的检查、旁站督促其按审核后的措施进行施工。重点检查:其模板下部应设与板厚等高的铁马凳,侧模固定是否牢固;

(4)审核施工承包人的施工技术措施,并通过现场的检查、旁站督促其按审核后的措施进行施工。重点检查:应按设计图纸要求进行放大样,尽量使用同一模具,保证砼成型的形状、尺寸一致。应先设节点处柱头模板,尽量使用定型模板,并固定牢固,再进行梁底模板的支设,其标高及轴线应反复校核,并经检查验收后方可进行钢筋工程的施工。

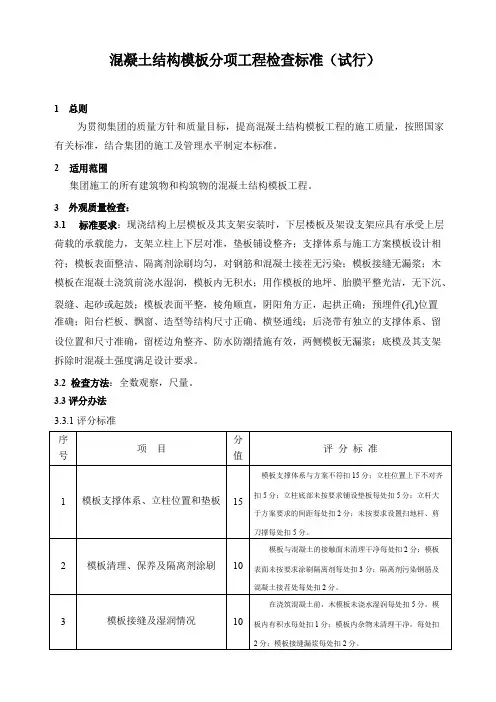

主控项目

安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上、下层支架的立柱应对准,并铺设垫板。

检查数量:全数检查。

检验方法:对照模板设计文件和施工技术方案观察。

在涂刷模板隔离剂时,不得沾污钢筋和混凝土接槎处。

检查数量:全数检查。检验方法:观察。

一般项目

模板安装应满足下列要求:

1模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;

2模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂;

3浇筑混凝土前,模板内的杂物应清理干净;

4对清水混凝土工程及装饰混凝土工程,应使用能达到设计效果的模板。

检查数量:全数检查。

检验方法:观察。

用作模板的地坪、胎模等应平整光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓。

检查数量:全数检查。

检验方法:观察。

对跨度不小于4M的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的1/1000~3 /1000。

检查数量:在同一检验批内,对梁,应抽查构件数量的10%,且不少于3件;对板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,板可按纵、横轴线划分检查面,抽查10%,且不少于3面。

检验方法:水准仪或拉线、钢尺检查。

固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装牢固,其偏差应符合表的规定。

检查数量:在同一检验批内,对梁、柱和独立基础,应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴线间高度5M左右划分检查面,板可按纵横轴线划分检查面,抽查10%,且均不少于3面。

检验方法:钢尺检查。

现浇结构模板安装的偏差应符合表的规定。

检查数量:在同一检验批内,对梁、柱和独立基础,应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴线间高度5M左右划分检查面,板可按纵、横轴线划分检查面,抽查1 0%,且均不少于3面。

预制构件模板安装的偏差应符合表的规定。

检查数量:首次使用及大修后的模板应全数检查;使用中的模板应定期检查,并根据使用情况不定期抽查。
