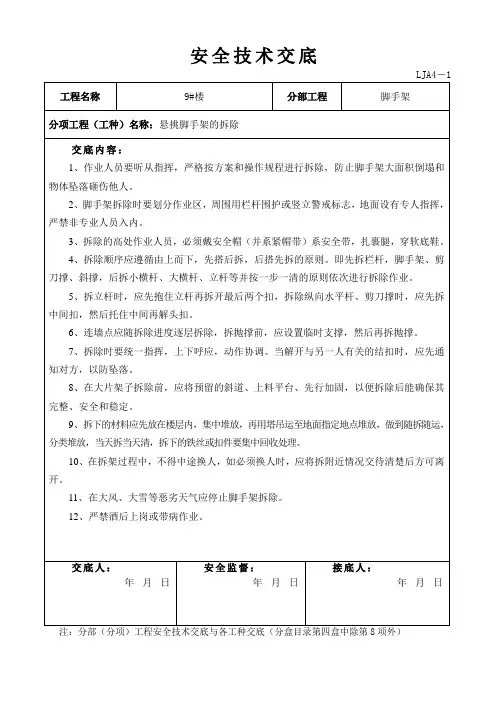

悬挑脚手架拆除方案

  • 格式:pdf
  • 大小:695.76 KB
  • 文档页数:8

龙子湖创意园孵化器大楼建设项目

悬挑脚手架拆除方案

编制人:

审核人:

审批人:

编制单位: 龙子湖创意园孵化器大楼建设项目经理部

日 期:

龙子湖创意园孵化器大楼建设项目 悬挑式脚手架拆除方案

- 1 - 目 录

1 编制依据 ...................................................... - 2 -

2 工程概况 ...................................................... - 2 -

2.1 工程建设概况一览表 ........................................ - 2 -

2.2 工程施工条件 .............................................. - 2 -

3 施工安排 ...................................................... - 3 -

3.1 项目管理组织 ............................................... - 3 -

3.2 项目管理目标 ............................................... - 4 -

3.3 各项资源供应方式 ........................................... - 4 -

3.4 施工流水段的划分 ........................................... - 4 -

4 施工进度计划 .................................................. - 4 -

5 施工准备与资源配置计划......................................... - 4 -

5.1 施工准备计划 ............................................... - 5 -

5.2 资源配置计划 ............................................... - 5 -

6 施工方法及工艺要求 ............................................ - 5 -

7 安全管理计划措施 .............................................. - 6 -

龙子湖创意园孵化器大楼建设项目 悬挑式脚手架拆除方案

- 2 - 1 编制依据 序号 类 别 文件名称 编 号 1

国家行业规范 《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2011

2 《钢管脚手架扣件》 GB15831-2006; 3 《碳素结构钢》 GB/T700-2006 4 《建筑施工安全检查标准》 JGJ59-2011 5 《钢管脚手架扣件》 GB15831-2006

6 危险性较大的分部分项工程安全管理办法 建质[2009]87号 7 《施工现场临时用电安全技术规范》 JGJ 46-2005 8 《建筑施工高处作业安全技术规范》 JGJ 80-1991 9 《建筑施工安全技术统一规范》 GB50870-2013 10 《钢结构工程施工质量验收规范》 GB50205-2001 11 企业管理文件 公司标准化图集

2 工程概况

2.1 工程建设概况一览表

工程名称 龙子湖创意园孵化器大楼建设项目 工程性质 公用建筑

建设面积 110614.51㎡ 工程地址 河南省郑州市郑东新区龙子湖高校园区湖心岛北侧地块,湖心四路与湖心环路交叉口西南角 建设单位 河南创意岛实业股份有限公司 监理单位 河南海华工程建设监理公司

施工单位 中国建筑第八工程局有限公司

2.2 工程施工条件

本工程采用落地式脚手架与悬挑式脚手架相结合的方式搭设,悬挑架搭设搭设情

况见表2.2-1。

搭设方式 部 位

A区 B区 C区 D/E区

结构高度 女儿墙结构 高度46.6米 飘梁结构 高度48.15米 飘梁结构 高度53.95米 飘架梁柱结构 高度54米 搭设高度 37.4米 38.95米 44.75 44.8米

起始高度 11米 11米

悬挑式双排 钢管脚手架 两次悬挑 第一次悬挑高度为20米(三层至七层),第二次悬挑高两次悬挑(搭设高度按44.8米计算): 标高11米以上,第一次悬挑高度为21米(三层至七层),第二次悬挑高度为23.8米(八层至屋顶)。 龙子湖创意园孵化器大楼建设项目 悬挑式脚手架拆除方案

- 3 - 度为17.4米(八层至屋顶)

本工程悬挑脚手架分为两次悬挑,脚手架拆除顺序为先拆除下一步,再拆除上一

步。脚手架拆除条件如下:

1、楼层清理干净、彻底,具备工作面移交条件;

2、四口五临边防护按要求完善,固定牢靠、整洁美观;

3、临边结构质量无缺陷、无未完成构件;

4、脚手架拆除前项目部组织一次专项验收,同时做好施工人员的技术、安全交

底;

5、组织好拆除人员、落实坠落范围的标志标示,安排好看护人员。

3 施工安排

3.1 项目管理组织

脚手架搭设前成立以项目经理为组长的管理小组,项目技术负责人、安全总监及

劳务单位负责人为副组长,项目其他人员及安全管理人员、脚手架班组长为组员,具

体名录及分工如下: 序号 岗位 管理职务 职责

1 组长 项目经理 1 合理分配管理小组成员任务 2 协调小组各岗位之间的关系 3 监督落实组员管理职责的落实

2

副组长 项目技术负责人 1 编制切实可行的脚手架拆除方案及进度计划; 2 制定可靠的安全保证措施; 3 科学合理的分辨危险源及处理措施

3 安全总监 1 协助技术负责人编制相关安全保证措施 2 监督经审批的施工方案的落实 3 负责对施工人员的安全教育及考核工作 4 监督施工人员的各项劳保用品的使用情况

4 分包单位负责人 1 选取施工经验丰富、技能水平较高的施工人员 2 负责施工人员劳保用品的配备 3 负责应急情况的处理与救援

5

组员 专业工程师 1 现场监督方案的落实情况 2 负责组织工人参加安全培训及教育 3 负责相关材料构件的码放、整理 4 监督文明施工 6 物资工程师 1 组织脚手架相关材料的退场

7 技术工程师 1 配合技术负责人编制专项施工方案 2 负责技术复核工作 3 负责相关资料的收集及整理工作 龙子湖创意园孵化器大楼建设项目 悬挑式脚手架拆除方案

- 4 - 序号 岗位 管理职务 职责

8 安全工程师 1 负责监督各项制度的落实及旁站工作 2 负责监督各班组的班前教育活动、收集相关资料并归档

9 分包单位安全员 1 组织工作参加项目部的安全教育及考核 2 负责施工人员劳保用品的发放及更新 3 负责组织及监督班前活动并形成记录

10 班组负责人 1 落实班前教育活动 2 监督施工人员劳保用品的佩戴 3 管理施工人员日常生活,杜绝不良行为的发生 4 合理安排工人施工时间及流程 3.2 项目管理目标 项目管理目标名称 目 标 值

工 期 2016.11.20-2016.12.31

质量目标 符合JGJ130-2011相关规定

安全目标 无事故发生

环保施工、CI目标 做到工完场清

3.3 各项资源供应方式 1)劳务资源安排一览表

所需劳务人员25人,安全管理1人。

2)其他资源准备

警戒带:20卷

警示桩:20个

应急喊话器:2个

安全带/安全帽/反光马甲:30套

3.4 施工流水段的划分

本次脚手架拆除顺序首先是三层至七层,然后是八层及以上部位,分区施工顺序

为D→C→B→A→E。

4 施工进度计划

悬挑式脚手架拆除计划2016年11月20日开始拆除,2016年12月31日前拆除

完成。

5 施工准备与资源配置计划 龙子湖创意园孵化器大楼建设项目 悬挑式脚手架拆除方案

- 5 - 5.1 施工准备计划 1)技术准备

(1) 技术文件准备计划一览表 序号 文件名称 文件编号 配备数量 持有人

1 建筑施工扣件式钢管脚手架安全技术规范 JGJ130-2011 4 技术部 安全部 工程部 物资部 2 建筑施工安全检查标准 JGJ59-2011 4

2)现场准备

拆除前现场准备除物资准备外,还涉及到以下方面:

(1)场地准备,必须保证工字钢及其他材料合理放置;

(2)人员准备,架子工、塔吊司机及信号工均持证上岗且接受了安全教育。

5.2 资源配置计划 1)劳动力配置计划

序号 专业工种 劳动量 (工日) 需要量计划(工日) 责任人 11 12

1 架子工 3250 250 750

6 施工方法及工艺要求

1 脚手架的一般拆除顺序:安全网→踢脚板→脚手板→大横杆→护身栏杆→剪

刀撑→斜撑→小横杆→立杆→连墙杆等;其中每段悬挑脚手架的悬挑槽钢及卸荷钢丝

绳待其上脚手架全部拆完,才开始拆除。

2 杆件拆除时注意事项:

1)立杆—先抱住立杆再松开对接扣件,立刻将立杆拔出,平放下一步架管上,

随即取出扣件,不能留在下一根立杆上。绝不允许扣件松开后立杆处于独立自由状态,

没有及时拆除;拆除人员单独不能胜力时,应两人或多人合作拆除,保证拆除安全。

2)大横杆、剪刀撑、斜撑,先拆中间对接扣件,托住中间再解开端头扣;剪刀

撑、斜撑只能在拆除层上拆除,不得一次全部拆除,拆除剪刀撑时必须系好安全带,

且两人以上合作拆除。

3)抛撑,先用临时支撑加固后,才允许拆除抛撑。

4)所有连墙杆、卸荷钢丝绳随脚手架逐层拆除,严禁先将连墙杆整层或数层拆

除后再拆脚手架。分段拆除高低差不大于2步,如高差大于2步时增设连墙杆加固。
