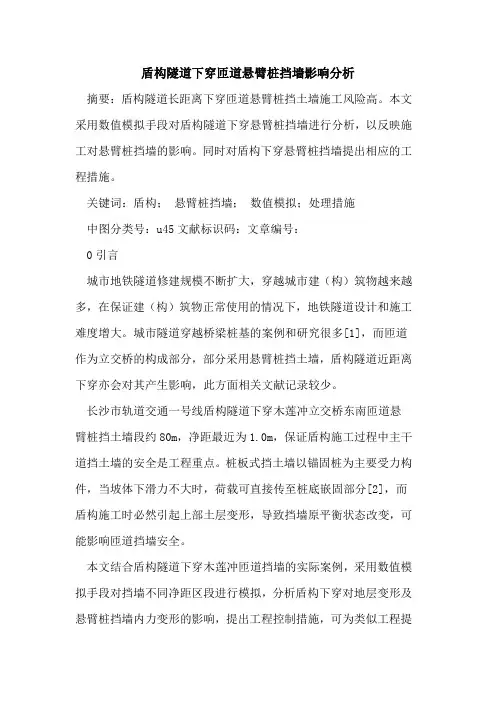

盾构隧道下穿匝道悬臂桩挡墙影响分析摘要:盾构隧道长距离下穿匝道悬臂桩挡土墙施工风险高。
本文采用数值模拟手段对盾构隧道下穿悬臂桩挡墙进行分析,以反映施工对悬臂桩挡墙的影响。
同时对盾构下穿悬臂桩挡墙提出相应的工程措施。
关键词:盾构;悬臂桩挡墙;数值模拟;处理措施中图分类号:u45文献标识码:文章编号:0引言城市地铁隧道修建规模不断扩大,穿越城市建(构)筑物越来越多,在保证建(构)筑物正常使用的情况下,地铁隧道设计和施工难度增大。
城市隧道穿越桥梁桩基的案例和研究很多[1],而匝道作为立交桥的构成部分,部分采用悬臂桩挡土墙,盾构隧道近距离下穿亦会对其产生影响,此方面相关文献记录较少。
长沙市轨道交通一号线盾构隧道下穿木莲冲立交桥东南匝道悬臂桩挡土墙段约80m,净距最近为1.0m,保证盾构施工过程中主干道挡土墙的安全是工程重点。
桩板式挡土墙以锚固桩为主要受力构件,当坡体下滑力不大时,荷载可直接传至桩底嵌固部分[2],而盾构施工时必然引起上部土层变形,导致挡墙原平衡状态改变,可能影响匝道挡墙安全。
本文结合盾构隧道下穿木莲冲匝道挡墙的实际案例,采用数值模拟手段对挡墙不同净距区段进行模拟,分析盾构下穿对地层变形及悬臂桩挡墙内力变形的影响,提出工程控制措施,可为类似工程提供参考。
1 工程概况长沙市轨道交通一号线下穿木莲冲立交桥东南侧匝道悬臂桩挡土墙桩基k0-k39和k0'-k38',线间距为12.40~17.50m。
隧道覆土厚度(现状)约在11.8~23.2m之间,区间采用盾构法施工,外径6000mm,内径5400mm,衬砌厚度300mm。
隧道线路与悬臂桩挡墙平面关系图如图1所示。
图1隧道线路与悬臂桩挡墙平面关系图场地内土、岩层从新到老主要有全新统人工填土层、粉质粘土层、粗砂层、砾砂层、圆砾层、卵石层、残积粉质粘土层、第三系紫红色泥质粉砂岩、砾岩各风化带岩石。
主要含水层为冲洪积粗砂、砾砂、圆砾、卵石层,地层分布连续,厚度较大,富水性较好,属中等~强透水性地层,水量较大。
盾构法施工论文新建盾构下穿既有运营线路及城市建筑群施工控制技术在目前地铁线网建设过程中,经常出现轨道交通下穿既有运营线路和城市建筑群,为确保盾构在推进过程中沿线建筑的安全和既有运营线路的安全、舒适、不间断运营,在工程建设过程中必须采取一系列必要的措施,保证城市建筑群和既有运营线路的安全,保障新线建设的顺利推进。
1.下穿既有运营线路新线建设下穿既有运营线路的主要特点为:上部运营线路对沉降、安全要求较高、速度慢、控制操作难度大、协调配合量大。
为防止盾构在推进过程中,造成既有运营线路区段内土体下沉,危及行车安全,同时确保新建隧道在列车运行荷载作用下的结构稳定,在施工时主要做好以下各方面工作:1)做好下穿段查线核图工作,准确的掌握工程地质和水文地质情况,对不利于施工和上方既有运营线路稳定的地段按照设计的要求采取土体加固措施。
2)当下穿区域两侧采用旋喷桩加固施工,应控制施工速度,以减小施工对既有运营线路的影响,旋喷桩施工期必须对既有运营线路进行监护和监测,根据监测结果调整施工参数,并由运营管理部门对既有线路进行及时养护。
3)为保证既有运营线路的运营安全,路基采用注浆加固时宜采用分层注浆加固,实施第一层斜孔注浆,注浆孔与地面的夹角为30°,并尽量采用复合浆液,缩短胶凝时间,以控制注浆压力和扩散范围,减小注浆对基床的影响。
注浆时的施工温度不得超过(或低于)无缝线路的锁定轨温±10℃;第一层斜孔注浆完成后,进行下部深层注浆加固,注浆压力和注浆速度应根据线路变形的监测数据进行调整,注浆引起的隆起量控制在2mm以内。
4)既有线路设备管理部门根据线路状况向建设部门提出变形控制要求,建设部门会同设计、监理、施工根据运营部门提出的要求制定详尽的测量方案。
5)根据上方运营线路的沉降情况不断调整注浆压力,并及时的进行二次注浆,防止由于浆液凝固收缩而造成沉降。
6)施工过程中可以采用地质雷达对运营隧道周围的土体进行监测,防止出现“漏土空腔”现象;7)运营部门应根据自身设备状况制定不同级别的变形限值和相应级别的应急响应措施及应急方案,按照方案的要求做好人员、工器具、抢险设备、抢险物资的配置;根据现场及监测情况,及时启动相应级别的应急预案,确保行车安全和不间断运营。

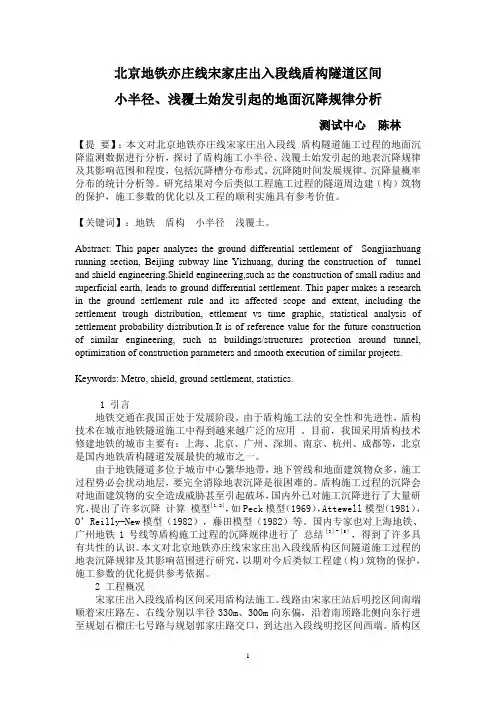

北京地铁亦庄线宋家庄出入段线盾构隧道区间小半径、浅覆土始发引起的地面沉降规律分析测试中心陈林【提要】:本文对北京地铁亦庄线宋家庄出入段线盾构隧道施工过程的地面沉降监测数据进行分析,探讨了盾构施工小半径、浅覆土始发引起的地表沉降规律及其影响范围和程度,包括沉降槽分布形式、沉降随时间发展规律、沉降量概率分布的统计分析等。
研究结果对今后类似工程施工过程的隧道周边建(构)筑物的保护,施工参数的优化以及工程的顺利实施具有参考价值。
【关键词】:地铁盾构小半径浅覆土。
Abstract: This paper analyzes the ground differential settlement of Songjiazhuang running section, Beijing subway line Yizhuang, during the construction of tunnel and shield engineering.Shield engineering,such as the construction of small radius and superficial earth, leads to ground differential settlement. This paper makes a research in the ground settlement rule and its affected scope and extent, including the settlement trough distribution, ettlement vs time graphic, statistical analysis of settlement probability distribution.It is of reference value for the future construction of similar engineering, such as buildings/structures protection around tunnel, optimization of construction parameters and smooth execution of similar projects. Keywords: Metro, shield, ground settlement, statistics.1 引言地铁交通在我国正处于发展阶段,由于盾构施工法的安全性和先进性,盾构技术在城市地铁隧道施工中得到越来越广泛的应用。
浅谈地铁施工中盾构法的技术特征摘要:随着城市轨道交通建设的繁荣发展,轨道施工中新的施工技术也在不断的革新,盾构法隧道施工是一种在地面下暗挖建造隧道的施工方法,本文结合作者多年的工作经验主要介绍了盾构法施工中常见的问题,并分析了盾构法施工的具体操作内容,仅供参考。
关键词:地铁施工;盾构法;中图分类号: tu74文献标识码:a 文章编号:1 前言盾构施工法以其施工对环境影响小、安全快速及适用范围广等特点,己经成为我国城市地下铁道修建中非常重要的施工方法。
然而在实际的地铁建设中,由于地铁车站之间的间距较小,盾构法修建区间隧道的长度较短,施工工期较短,就不可避免地出现盾构区间分散、盾构设备利用率偏低的现象,从而增大工程成本。
结合盾构法扩挖修建地铁车站能做到通过盾构机的长距离应用而产生规模效益解决上述问题,从总体上较大幅度地降低工程造价。
2 盾构法面临的问题虽然盾构工法有着非常大的优势,但在地铁建设中由于盾构设备利用率偏低、盾构区间分散、盾构机的始发、调头和转场等次数过多以及大量的非正常掘进工期过多和额外成本较多等问题的出现,成为了许多专家对盾构法的施工速度快、工程成本低的优势产生质疑的最为直接的原因。
可以看到,由于地铁车站间的间距(以北京地铁为例,约2km左右)较小,导致盾构法修建区间隧道的长度较短,施工工期较短;而地铁车站施工工期较长(一般为2一2.5年),两者工期的不相匹配要求盾构区间相邻车站的站端要为盾构机的始发和到达或过站提供相应的条件。
这要求在盾构施工组织编制和整条线路工程筹划时必须协调好两者的关系,这种协调也就极大地影响着整个工程的进度。
3 地铁盾构法施工盾构法施工技术方案和施工细节依赖于围岩条件,因此要求在施工准备阶段对沿线的工程地质和水文地质条件进行细致的勘察工作,并根据实际情况做好应急准备。
城市里地面交通繁忙、地面建筑物和地下管线密集,对地面沉降应有严格控制,在节省开挖面、不干扰地下水发育和围岩稳定并缩短工期的压力下,盾构法是最佳选择。
盾构施工技术在地铁隧道工程中的应用研究随着城市发展的进步,地铁交通已经成为现代城市的重要组成部分。
而地铁隧道作为地铁建设的核心部分,其施工质量和进度的控制对整个地铁工程的成功非常关键。
在地铁隧道工程中,盾构施工技术因其高效、安全、环保等优点而得到广泛应用。
本文将对盾构施工技术在地铁隧道工程中的应用进行详细研究。
首先,盾构施工技术是一种先进的地铁隧道施工方法。
相比传统的开挖法,盾构施工技术具有快速、高效的特点。
通过使用盾构机进行隧道开挖,可以在较短的时间内完成大量工作量,大大提高了施工效率。
同时,盾构施工技术可以减少对地表的影响,降低了施工对城市交通和环境的干扰,提高了施工安全性。
这对于城市地下空间有限的情况下,尤为重要。
其次,盾构施工技术在地铁隧道工程中具有较高的施工质量保证能力。
盾构作为一种精密的施工工艺,可以在较小的误差范围内完成隧道的开挖。
盾构机通过自动控制系统实现对隧道横断面尺寸、线形等方面的高精度控制,避免了传统开挖法中容易出现的不均匀或变形现象,保证了地铁隧道的几何尺寸精度。
此外,盾构施工技术还可以充分利用机械化的优势,减少对工人操作技能的要求,从而降低了施工质量的人为因素。
另外,盾构施工技术在地铁隧道工程中具有较好的环保性能。
盾构施工过程中,通过合理的排水系统和通风系统设计,可以有效控制地下水的涌入和隧道内的空气质量,减少对周边环境的污染。
同时,盾构施工技术可以减少土方开挖产生的渣土量,降低了对土地资源的占用和污染物的排放,符合可持续发展的理念。
此外,盾构施工技术在地铁隧道工程中还可以应用于复杂地质条件下的施工。
盾构机作为一种大型设备,可以适应各种地质条件下的隧道开挖。
在地质条件较差的地区,盾构机可以通过刀盘刀具的更换和调整,适应不同地质层的工作,提高施工的稳定性。
在特殊地质条件下,如软土层、水下隧道等,盾构施工技术具有较高的适应能力,为工程施工提供了可行的解决方案。
综上所述,盾构施工技术在地铁隧道工程中的应用研究具有重要的意义。

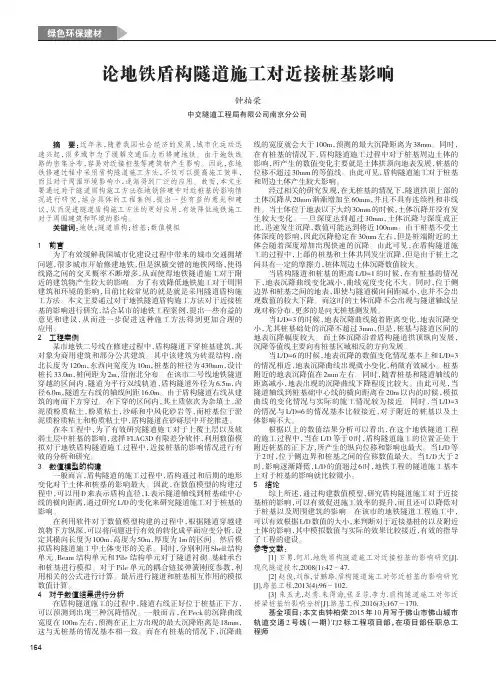

论地铁盾构隧道施工对近接桩基影响钟柏荣中交隧道工程局有限公司南京分公司摘要:近年来,随着我国社会经济的发展,城市化运动迅速兴起,很多城市为了缓解交通压力而修建地铁。
由于地铁线路的密集分布,容易对近接桩基等建筑物产生影响。
因此,在地铁修建过程中采用盾构隧道施工方法,不仅可以提高施工效率,而且对于周围环境影响小,逐渐得到广泛的应用。
故而,本文主要通过对于隧道盾构施工方法在地铁修建中对近桩基的影响情况进行研究,结合具体的工程案例,提出一些有益的意见和建议,从而促进隧道盾构施工方法的更好应用,有效降低地铁施工对于周围建筑和环境的影响。
关键词:地铁;隧道盾构;桩基;数值模拟1前言为了有效缓解我国城市化建设过程中带来的城市交通拥堵问题,很多城市开始修建地铁,但是纵横交错的地铁网络,使得线路之间的交叉概率不断增多,从而使得地铁隧道施工对于附近的建筑物产生较大的影响。
为了有效降低地铁施工对于周围建筑和环境的影响,目前比较常见的就是就是采用隧道盾构施工方法。
本文主要通过对于地铁隧道盾构施工方法对于近接桩基的影响进行研究,结合某市的地铁工程案例,提出一些有益的意见和建议,从而进一步促进这种施工方法得到更加合理的应用。
2工程案例某市地铁二号线在修建过程中,盾构隧道下穿桩基建筑,其对象为商用建筑和部分公共建筑。
其中该建筑为砖混结构,南北长度为120m,东西向宽度为10m,桩基的桩径为430mm,设计桩长33.0m,桩间距为2m,沿南北分布。
在该市二号线地铁隧道穿越的区间内,隧道为平行双线轨道,盾构隧道外径为6.5m,内径6.0m,隧道左右线的轴线间距16.0m。
由于盾构隧道右线从建筑的南面下方穿过。
在下穿的区间内,其土质依次为杂填土,淤泥质粉质粘土,粉质粘土,沙砾和中风化砂岩等,而桩基位于淤泥质粉质粘土和粉质粘土中,盾构隧道在砂砾层中开挖推进。
在本工程中,为了有效研究隧道施工对于上覆土层以及软弱土层中桩基的影响,选择FLAC3D有限差分软件,利用数值模拟对于地铁盾构隧道施工过程中,近接桩基的影响情况进行有效的分析和研究。
第1篇摘要:随着城市化进程的加快,地铁作为公共交通的重要组成部分,其施工工程已成为城市发展的重要工程。
本文从地铁施工工程的特点、关键技术及管理措施等方面进行探讨,以期为我国地铁施工工程提供有益的参考。
一、引言地铁施工工程是一项复杂的系统工程,涉及地质勘探、土建工程、隧道施工、电气化工程等多个领域。
在城市化进程中,地铁施工工程对于缓解城市交通压力、提高城市居民生活质量具有重要意义。
本文将从地铁施工工程的特点、关键技术及管理措施等方面进行论述。
二、地铁施工工程的特点1. 施工周期长:地铁施工工程涉及多个专业领域,施工周期较长,一般需要几年时间才能完成。
2. 施工场地受限:地铁施工工程多在地下进行,场地受限,施工难度较大。
3. 施工环境复杂:地铁施工工程需穿越多种地质条件,如岩层、土层、水层等,施工环境复杂。
4. 施工质量要求高:地铁施工工程直接关系到城市居民的安全和出行,施工质量要求高。
三、地铁施工工程的关键技术1. 地质勘探技术:通过地质勘探,了解地下地质条件,为施工提供依据。
2. 隧道施工技术:包括盾构法、明挖法、暗挖法等,根据地质条件和工程需求选择合适的施工方法。
3. 隧道支护技术:采用锚杆、喷射混凝土、钢架等支护措施,确保隧道结构安全。
4. 电气化工程技术:包括电缆敷设、变配电所建设等,为地铁提供动力。
四、地铁施工工程的管理措施1. 施工组织管理:制定详细的施工计划,明确各阶段任务和目标,确保施工进度。
2. 质量管理:严格执行施工规范,加强施工过程中的质量监控,确保工程质量。
3. 安全管理:加强施工现场安全管理,落实安全责任,预防安全事故。
4. 信息化管理:利用信息技术,实现施工过程、质量、安全等方面的实时监控,提高管理效率。
五、结论地铁施工工程是一项复杂的系统工程,涉及多个专业领域。
通过对地铁施工工程特点、关键技术及管理措施的探讨,为我国地铁施工工程提供有益的参考。
在实际施工过程中,应充分考虑工程特点,采用先进技术,加强管理,确保地铁施工工程顺利进行。

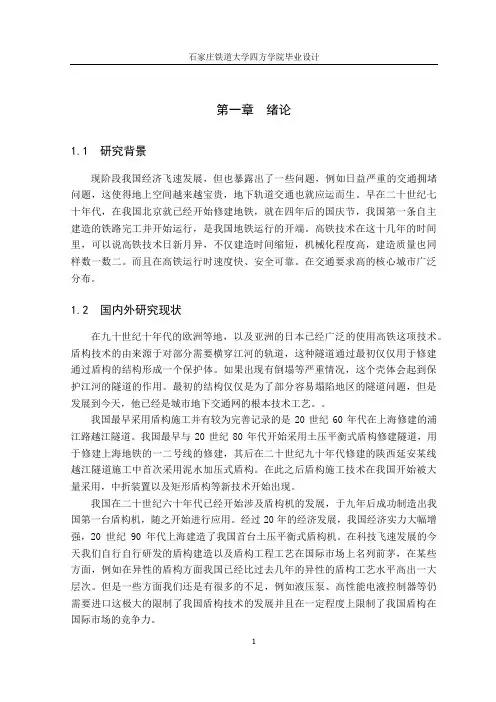

隧道工程毕业设计(地铁)本文将介绍一份隧道工程毕业设计,其主题是地铁。
该毕业设计旨在解决在城市交通网络中地铁所面临的问题,并提出一套有针对性的设计解决方案。
设计背景在如今城市化进程加速、人口日渐增长的社会环境下,城市交通愈发受到人们的关注和重视。
城市交通系统的完善与发展是加速城市化和城市现代化进程的重要举措之一。
然而,地铁的建设涉及技术、资金、环保等问题,其前景不仅仅受到经济和政治尤其是政治因素的影响,还有其他更加重要的因素,例如地铁站的选址、车站设计等问题。
设计目的本毕业设计旨在解决城市地铁建设中的一些问题,并为地铁线路和车站提供有针对性的解决方案。
具体而言,本毕业设计的目的包括:1. 分析城市地铁建设中常见的问题,例如选址、车站设计等方面的问题;2. 提出一套系统化、有针对性的解决方案,帮助城市地铁建设更加顺畅和高效;3. 尝试着从环保和节能的角度思考地铁建设。
设计内容本毕业设计包含以下四个部分:1. 研究背景与意义:通过对城市地铁建设的背景、意义和目的进行深入剖析,展示地铁建设对城市发展的重要作用;2. 基础理论研究:对选址、车站设计方面的基础理论进行研究,为后续的解决方案提供基础分析;3. 设计解决方案:通过分析基础理论,并探讨实际案例,展示解决方案的地址、车站设计、环保等方面的优势;4. 结论:总结本毕业设计,通过对前文研究和分析的综合总结,展示本毕业设计的应用前景和意义。
设计步骤1. 研究背景与意义:首先,通过大量的文献查阅和实地走访等方式,对城市地铁建设的背景、意义和目的进行剖析。
具体而言,应该关注地铁建设背后的比较深层次的经济、政治、文化等因素,以及地铁建设目的是为了缓解城市交通拥堵的现象等。
2. 基础理论研究:对于对选址、车站设计等方面的基础理论的研究可以采用历史资料、文献查找、采访等多种方法。
具体而言,应该收集大量的案例,了解不同地铁线路的选址和设计优劣,通过对优质案例的深入分析,为后续设计解决方案打下基础。
地铁盾构工程毕业设计方案
在本次毕业设计中,我将首先对地铁盾构工程的基本原理和施工流程进行深入研究和分析,了解盾构机的主要部件和工作原理,以及在实际施工中可能遇到的问题和挑战。
其次,我
将调研当前盾构工程领域的最新技术和装备,包括盾构机的结构设计、控制系统、刀盘和
导向系统等方面的创新技术,以及在施工过程中可能用到的辅助设备和工具。
通过对现有
技术和设备的分析和对比,我将提出一系列可行的设备优化方案和施工技术改进措施,以
提高地铁盾构工程的施工效率和质量。
为了验证设备优化方案和施工技术改进措施的可行性和有效性,我将选取一个实际地铁盾
构工程项目作为案例,并进行实地调研和数据采集。
通过对施工现场的观察和数据分析,
我将评估设备优化方案和施工技术改进措施对施工效率和质量的影响,从而验证毕业设计
的可行性和实用性。
在毕业设计的最后阶段,我将根据调研和实地调查的结果,编写毕业设计论文并进行答辩。
在论文中,我将详细介绍地铁盾构工程的基本原理和施工流程,分析现有技术和设备的优
缺点,提出设备优化方案和施工技术改进措施,并结合实际案例对其有效性进行验证。
同时,我还将总结毕业设计的研究成果和创新点,并展望地铁盾构工程领域的未来发展方向。
通过本次毕业设计,我将深入了解地铁盾构工程的建设技术和设备,并提出可行的设备优
化方案和施工技术改进措施,为地铁盾构工程领域的发展和进步做出贡献。
同时,本次毕
业设计也将是我在学术研究和工程实践中的一次宝贵经验,为我未来的职业发展奠定基础。
工程概况一、设计范围本次设计范围为鼓楼站~东南角站区间盾构隧道土建工程设计。
区间起讫里程为:左线-—DK9+863.200~DK10+439.158,其中短链0。
334m,区间长575.624m;右线-—DK9+910.500~DK10+439。
158,其中长链0。
027m,区间长528。
685m.二、工程地质天津平原浅部广泛发育一层以海相淤质土层为主,并杂以湖沼相淤质土和近代流相粉细砂层的软弱土层.它具有厚度大、承载力低、易产生不均匀沉陷和砂土液化的不良特性.天津市中心城市20m 以浅地层主要由全新世晚期(Qh3)河流相沉积(局部新近沉积)地层、全新世中期(Qh2)海相地层、全新世早期(Qh1)湖沼相和洪泛平原沉积地层组成。
在海水入侵和上游河流的共同作用下沉积了大量的粉土和粉砂层,这部分土层往往作为一般工业和民用建筑物的持力层使用,同时它们还是天津地区主要的液化土层。
区间所处地段属冲积平原,地形较为平坦。
工程涉及地层主要为第四系全新统人工填土层(人工堆积Qml)、新近沉积层(故河道、洼淀冲积Q43Nal)、第Ⅰ海相层(第四系全新统中组浅海相沉积Q42m)、第Ⅱ陆相层(第四系全新统下组河床~河漫滩相沉积Q41al)、第Ⅲ陆相层(第四系上更新统五组河床~河漫滩相沉积Q3eal)、第Ⅱ海相层(第四系上更新统四组滨海~潮汐带相沉积Q3dmc)、第Ⅳ陆相层(第四系上更新统三组河床~河漫滩相沉积Q3cal)。
本场地属稳定场地,适宜地铁建设。
但场地内存在软弱地层,工程地质条件较差,应针对具体工程要求采取适宜的处理措施。
三、水文地质天津自古被称为“九河下稍之地”,它的兴起发展源于河流沿岸,因此,地下水的复杂程度,对地下空间的修建和应用有着很大的制约,尤其对地铁的施工难度大大提高。
地铁工程影响范围内地下水的类型:(1)上层滞水上层滞水水位埋深为0 5m左右,主要以松散的人工填筑土层①为含水层,下部新近沉积层和第Ⅰ陆相层中粘土层(②3、③3)为相对隔水层。
石家庄地铁一号线北宋站~谈固站区间隧道土层的物理力学参数 表1 土层的物理力学参数 地层编号 岩土名称 厚度 重度 丫(kN/m3) 粘聚力c (kPa)
内摩擦角0
杂填土 19 22 ②1 粉质粘土 18
23
③1
粉土 27
26
④1 黏土 23 30 ④2 粉砂加细砂 0
31
⑥2 中粗砂 0
35
方案确定 明挖法施工对城市地面交通和居民的正常生活有较大影响, 易造成噪音、粉尘及废弃泥浆等的污染,且工期较长。 由于本工程位处地区附近有很多居民居住,地面交通复杂,故不适合选择明挖法施工。 矿山法适用于硬、软岩层中各类地下工程,特别是对于中硬岩中。本工程要求工期较短,且地下水丰富,矿山法 堵水较为繁琐且占用较长工期;隧道穿过地层为砂土和砾石层,矿山法对围岩的破坏较严重。因此不选用矿山法 施工。
本工程设计隧道内径为,内径较大,顶管法适宜中小尺寸管道,管道顶进困难,考虑到场地以及经济效益的影响 不选用顶管法施工。 区间工程地质条件较为复杂,地下水丰富,工程的工期要求较紧,附近也有大量居民走动,地面交通复杂。采用 盾构法施工可以很好的发挥它的优点,充分满足工程的要求,最终确定本隧道区间采用盾构法进行施工。 衬砌选型
盾构隧道衬砌用管片按材料可分为钢筋混凝土管片和铸铁管片、钢管片,复合管片。 钢筋混凝土管片有一定的强度,加工制作比较容易,耐腐蚀,造价低,是最为常用的管片 形式,但是较为笨重,在运输、安装施工过程中易损坏。
(1) (2) (3) (4) (5) (6) (7)
(1) (2) (3) (4) (5) (6) (7)
计算原则: 设计服务年限100年; 工程结构的安全等级按一级考虑; 取上覆土层厚度最大的横断面计算; 满足施工阶段,正常运营阶段和特殊情况下强度计算要求; 接缝变形在接缝防水措施所能适应的范围内; 成型管片裂缝宽度不大于; 隧道最小埋深处需满足抗浮要求; 采用规范: 《混凝土结构设计规范》( GB50010-2002); 《地下工程防水技术规范》( GB50108-2001); 《地下铁道工程施工及验收规范》( 《建筑工程施工质量验收统一标准》( 《地下铁道、轻轨交通工程测量规范》 《盾构法隧道施工与验收规范》( 《混凝土结构工程施工质量验收规范》
GB50299-1999);
GB50300-2001);
( GB50308-1999);
GB50446-2008);
( GB50204-2002 )。 铸铁管片强度高, 易铸成薄壁结构, 管片质量轻, 搬运安装方便, 管片精度高, 外形准确, 防水性能好。但是管片金属消耗量大,机械加工量也大,价格昂贵。由于铸铁管片具有脆性破 坏的特性,不宜用作承受冲击荷载的隧道衬砌结构。 钢管片的优点是重量轻,强度高。缺点是刚度小,耐修饰性差,需要进行机械加工已满足 防水要求。成本昂贵,金属消耗大。 复合管片外壳采用钢板制成,在壳内设钢筋,浇注混凝土,组成一个复合结构,这样其重 量比钢筋混凝土管片轻,刚度比钢管片大,金属消耗量比钢管片小,缺点是钢板耐腐蚀性差, 加工复杂冗繁。 钢筋混凝土管片型式中,有箱型管片和平板型管片。箱型管片常用于大直径的隧道。 在等 量材料的条件下,与平板型管片相比,箱型管片能做到抗弯刚度大、管片之间便于连接等。因 而,可有效地降低造价。当然,当管片的背板厚度较小、腔格偏大时,在盾构千斤项作用下混 凝土将会发生剥落、压碎等情况。平板管片是目前最常用的管片型式,常用于中小直径的隧道, 在相等厚度条件下,其抗弯刚度及强度均大于箱型管片。 本次隧道穿过地层主要是中粗砂和砾石, 地下水丰富, 施工期间以及使用阶段对防水的要 求比较高, 铸铁管片、 钢管片满足防水要求, 但是价格昂贵, 不宜选取;复合管片耐腐蚀性差, 不适宜在地下水丰富的地层使用; 钢筋混凝土管片中,箱型管片由于背板厚度较小,在施工期 间容易损坏,而相同厚度的平板管片抗弯刚度和强度均大于箱型管片。通过比较,本区间采用 平板型钢筋混凝土管片。
管片初步设计 圆环的拼装形式有通缝、错缝两种。错缝拼装的优点在于能加强圆环接缝刚度,约束接缝变形,圆环近似地可按 均质刚度考虑。但当管片制作精度不够好时,采用错缝拼装形式容易使管片在盾构推进过程中顶碎。通缝拼装的 优点是管片拼装简单,施工速度快。由于此工程接缝刚度要求易满足,为使管片安装方便快捷,施工进度快,采 用通缝拼装的形式。 根据盾构隧道覆土深度,周围环境,工程地质条件,综合北京地铁工程成熟的设计、施工 经验,本工程盾构隧道衬砌的选择为:初步确定衬砌厚度为 350mm,外径为①600mm,环宽 1200mm。参考北京盾构法隧道的衬砌施工的实践经验,此隧道采用单层衬砌,衬砌采用预制 平板型钢筋混凝土管片。混凝土强度为 C55o隧道衬砌由六块预制钢筋混凝土管片拼装而成,成环形式 为小封顶纵向全插入式。 每环管片由一块封顶块,两块邻接块,两块标准块,一块封底块组成。 接缝分别设置在内力较小的8 °、73°、138°处。
土层情况 根据工程地质剖面图,可得工况的土层地质的分布情况,见图
图 1 隧道计算断面土层分布图 荷载计算及组合
1 工况隧道断面土层分布图。 图 2 隧道计算断面荷载计算分布图 区间隧道外径为①6200mm,内径为①500mm。衬砌采用预制钢筋混凝土管片。混凝土强 度为C55o荷载计算取b=1m的单位宽度进行计算,同时根据管片所处地层的特征及地基土的物 理力学性质,在计算水土压力时用水土分算的方法。 (一)基本使用阶段的荷载计算 (1 )衬砌自重:
g 式中 g —衬砌自重,kPa;
Y—钢筋混凝土容重,取为25kN/m3 —管片厚度, m。 将已知数值带入上式计算可得: g = (2)衬砌拱
顶竖向地层压力:
3)拱背土压: Pv2 Q /2RH
式中 Pv2—衬砌拱背竖向地层压力,kPa;
Q—拱背均布荷载,kN/m ; Q 2(i / 4)RH2 Y—衬砌拱背覆土的加权平均容重,kN/m 3;
RH—衬砌圆环计算半径,m。 将已知数值带入式 3 及式 4 计算可得: = (ii.5 i.725 i0.5 i.2)/2.925 ii.09kN/m3 Pv2 =4) 。
(4) 地面超载:由于本隧道埋深不是很深,故须考虑到地面超载的影响,取地面超载为 20k Pa,并将它叠加到竖向土压上去,故总的竖向土压力为。 (5) 侧向水平均匀土压力: Phi=Pvitan2(45°- /2)-2ctan(45 -°/2) 式中 Phi—侧向水平均匀
土压力,kPa; ©—衬砌环直径高度内各土层内摩擦角加权平均值,( c —衬砌环直径高度内各土层内聚力加
权平均值, 其中,
3 =m 。 (2)
kPa; 式中 Pvi —衬砌拱顶竖向地层压力,
Y—衬砌顶部以上各个土层的容重,在地下水位以下的土层容重取其浮重度,
hi—衬砌
顶部以上各个土层的厚度, PVi= ()
kN/m 3 m。
o); kPa; =(40 i.725 30 3.2 40 0.925)/(i.725 3.2 0.925) = c =0kPa 将已知数值带入上式计算可得: Phi i77.69 tan 2 (45 34.53 /2) 0 49.i4 kPa。 (6)侧向三角形水平土压力:
4) 5) (6) 2 0 Ph2 2RH 0tan (45 /2)
式中 Ph2—侧向三角形水平土压力,kPa; RH—衬砌圆环计算半径,m; Y—衬砌环直径高度内各土层重度的加权平均值, kN/m 3;
3 0 (1.725 11.5 3.2 10.5 0.925 11.5)/(1.725 3.2 0.925) 10.95 kN/m
将已知数值带入式计算可得: 2.925 10.95 0.276 =。
Ph2 2
(7)衬砌拱底反力: PR Pv1 Pv2
式中 P—衬砌拱底反力,
g ( / 2) RH w
kPa;
Pv1—衬砌拱顶竖向地层压力,kPa; Pv2—衬砌拱背部荷载,kPa; g —衬砌自重,kPa; Y —水的容重,取为10kN/m3。
将已知数值带入式计算可得: PR 177.69 6.974 3.14 8.75 0.5 3.14 2.925 10=166.22 kP
(8)地层侧向弹性抗力 衬砌结构由于外荷作用,在水平方向产生向外的横向变形的同时, 衬砌外围土体也相应会 对衬砌结构产生一抵抗压力,以阻止衬砌结构进一步变形。目前,在设计实用计算中应用较为 普遍的是温克尔局部变形理论,土层抗力分布在水平直径上下各
Pk k y(1 72|cos I) 45°范围内,在水平直径处:
(8) 式中 k —地层基床系数(kN/m3),取 k =20000kN/m 3 y—衬
砌在水平直径方向最终变形值(m) 圆环水平直径处受荷后最终半径变形值为: (9) 式中 —圆环刚度有效系数, =~取
E—衬砌截面抗弯刚度, 其中 0.5
。
E= J 32(D4 d4) 32(6.24 5.54) =m4
(2 177.69 49.14 17.71 171.04) 2.9254 7 4 24 (0.5 3.55 10 55.23 0.045 20000 2.925 )
106
在900位置处Pk的值为: Pk=ky(1-cos )= (1-cos90o)= 由于土体侧向抗力在90o的位置处为最值,对衬砌内力影响很小,不考虑其对衬砌变形的 影响。 (二)考虑特殊荷载作用
