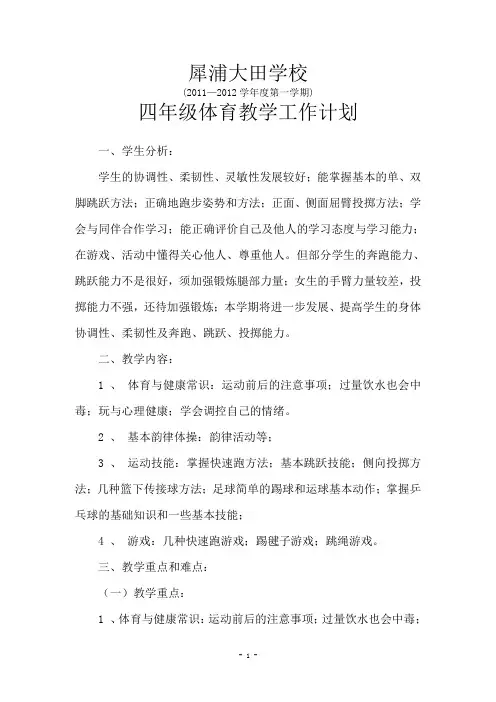

(水平二)四年级(上)体育教学计划
一、教学目标:
1、运动参与目标:
乐于学习和展示简单的运动动作
2、运动技能目标:
说出所做简单运动动作的术语;会做简单的组合动作;知道如何在运动中避免危险。
3、身体健康目标:
保持正确的身体姿势;发展灵敏、协调和平衡能力;描述身体特征。
4、心理健康目标:
体验活动中的心理感受;具有展示自我的愿望;观察同伴在活动中情绪感受;在困难
的条件下进行活动。
5、社会适应目标:
体育活动中表现出合作行为。
二、教学措施:
1 、在教学中,多采用儿童化、多样化的叫法和手段,如主题式教学法、情景式教
学法等。
2、发挥游戏、竞赛手段入手,激发学生学与练的兴趣,达到预期的教学目标。
3、要改变以教师为中心,在教师严密控制下的同意口令“一刀切”的灌输式的传统模
式,给学生创设充分自主学习的环境和条件,如让学生根据自己的能力,自主尝试与体
验,自由结伴练习;根据自己的体能和动作技能水平,自定目标、自定练习的高度、远
度、次数和距离,以增强学生的自信心提高学生的体育技能。
(水平二)四年级上学期体育教学进度表
周次 课次 1 一 2 3 1 二 2 3 1 三 2 3 1 四 2 3 学习内容 课堂常规 1、 30 米接力赛; 2、游戏:赶猪 1、障碍跑; 2、游 戏:推小车 1、各种方式的跑; 2、韵律 1、耐久跑; 2、游 戏:春播秋收 1、技巧(跪跳起) 2、障碍接力跑 1、变速跑; 2、力 量素质练习 1、徒手操; 2、游 戏:快快集合 1、队列队行; 2、 接力跑 1、徒手操; 2、游 戏:贴人 1、跳跃(跳高); 2、柔韧性素质 1、技巧(跪跳 起); 2、游戏:跳山羊 周次 课次
1
十 2
3
1
十一
2
3
1
十二
2
3
1
十三
2
3
学习内容
韵律活动
1、跳跃:双脚跳;
2、游戏:网鱼
1、投掷; 2、游戏:
绿化校园
攀、爬、平衡
1、跳远; 2、推小车
1、跳绳; 2、三足接
力
韵律活动
攀爬、平衡
滚动、柔韧
1、50 米跑; 2、游
戏:打垒
滚动、柔韧
攀爬、平衡
1
1、障碍跑; 2、游
戏:推小车
1
韵律活动
五
2
1
、 400 米跑; 2、小
十四
篮球
3 1
、技巧(跪跳
起); 2、游戏:拼
图
1 1
、各种方式的跑;
六 2 、攀爬勒木 十五
2 1
、投掷(垒球); 2 、往返接力跑 3 机动 1 各种不同地形的跑 七 2 1 、技巧(跪跳 十六 起); 2、游戏:舞 龙 3 1 、投掷; 2、十字 接力 1 1 、跨越式跳高; 八 2 、游戏:推小车 十七 2 1 、技巧(跪跳 起); 2、韵律 3 1 、跳跃(各种方式 的跳) 1 机动 九 十八 2 1 、跳远; 2、游 戏:快找朋友 3 1 、投掷(垒球); 2 、攀爬肋木 2 1 、跳绳; 2、绑腿接 力 3 1 、单脚跳; 2、游 戏:网鱼 1 1 、技巧(跪跳起) 2 1 、跳跃:单双脚交
换跳
3
考核: 400M 跑
1 1
、投掷; 2 韵律
2
1
、跳绳; 2、游戏:
绑腿接力
3 1
、小篮球; 2、运球
接力
1 1
、投掷; 2、游戏:
长江黄河
2 1
、耐久跑; 2、小足
球
3 1
、软式排球; 2、游
戏:赶猪
1 1
、投掷; 2、游戏:
春播秋收
2
机动
3 1
、小篮球; 2、运球
接力
