落地式外脚手架安全专
项施工方案标准版本
操作指南 / OPERATION GUIDE 编号:RHD-QB-K6274
第 2 页
落地式外脚手架安全专项施工方案
标准版本
操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而
制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。,其中条款可根据自己现实
基础上调整,请仔细浏览后进行编辑与保存。

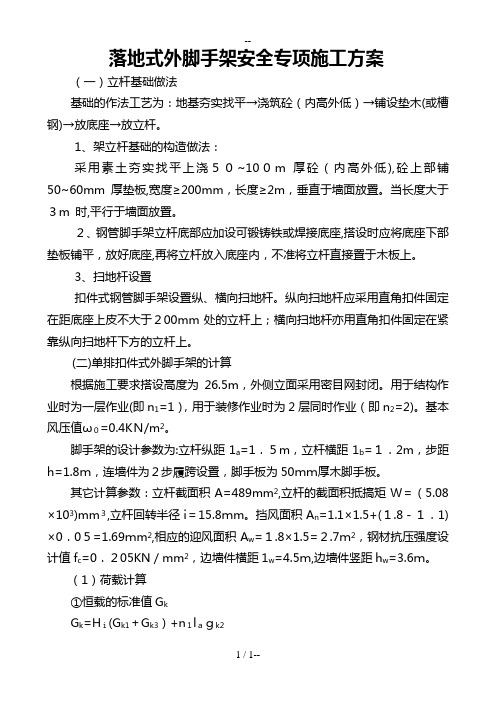

(一)立杆基础做法
基础的作法工艺为:地基夯实找平→浇筑砼(内
高外低)→铺设垫木(或槽钢)→放底座→放立杆。
1、架立杆基础的构造做法:
采用素土夯实找平上浇50~100m厚砼(内高
外低),砼上部铺50~60mm厚垫板,宽度≥
200mm,长度≥2m,垂直于墙面放置。当长度大于
3m 时,平行于墙面放置。
2、钢管脚手架立杆底部应加设可锻铸铁或焊接
底座,搭设时应将底座下部垫板铺平,放好底座,再
操作指南 / OPERATION GUIDE 编号:RHD-QB-K6274
第 2 页
将立杆放入底座内,不准将立杆直接置于木板上。
3、扫地杆设置
扣件式钢管脚手架设置纵、横向扫地杆。纵向扫
地杆应采用直角扣件固定在距底座上皮不大于
200mm处的立杆上;横向扫地杆亦用直角扣件固定
在紧靠 纵向扫地杆下方的立杆上。
(二)单排扣件式外脚手架的计算
根据施工要求搭设高度为26.5m,外侧立面采
用密目网封闭。用于结构作业时为一层作业(即n₁
=1),用于装修作业时为2层同时作业(即n₂
=2)。基本风压值ω₀=0.4KN/m²。
脚手架的设计参数为:立杆纵距1a=1.5m,立
杆横距1b=1.2m,步距h=1.8m,连墙件为2步履
跨设置,脚手板为50mm厚木脚手板。
其它计算参数:立杆截面积A=489mm²,立杆的
操作指南 / OPERATION GUIDE 编号:RHD-QB-K6274
第 2 页
截面积抵搞矩W=(5.08×10³)mm³,立杆回转半径
i=15.8mm。挡风面积An=1.1×1.5+(1.8-1.1)×
0.05=1.69mm²,相应的迎风面积Aw=1.8×
1.5=2.7m²,钢材抗压强度设计值
fc=0.205KN/mm²,边墙件横距1w=4.5m,边墙件
竖距hw=3.6m。
(1)荷载计算
①恒载的标准值Gk
Gk=Hi(Gk1+Gk3)+n₁lagk2
由表5—7查得gk1=0.1089kN/m,由表5—
14查得gk2=0.2984KN/m,由表5—15查得
gk3=0.1113KN/m(以上所指表均为查建筑施工手册
第三版中的有关表格)。
则有:
用于结构作业时Gk=30×
操作指南 / OPERATION GUIDE 编号:RHD-QB-K6274
第 2 页
(0.1089+0.1113)+1.5×0.2984=7.0536KN
用于装修作业时Gk=30×(0.1089+0.1113)+2×
1.5×0.2984=7.5012KN
②活载(作业层施工荷载)的标准值Qk.
Qk=n₁laqk
由表5—16查得qk=1.8KN/m(结构作业时)和
qk=1.2KN/m装修作业时),则有:
用于结构作业时Qk=1.5×1.8=2.7KN
用于装修作业时Qk=2×1.5×1.2=3.6KN
③风荷载的标准值wk
ωk=1aФwk
ωk=0.7µsµzWop
φ=An/Aw=1.69/2.7=0.626
查表5—6得μs=1.3φ(按背靠建筑物为敞开情
况计),με=0.814,由《建筑荷载规范》表6.2.1中
操作指南 / OPERATION GUIDE 编号:RHD-QB-K6274
第 2 页
查得μz=1.42(离地面30m)则有:
ωk=0.7×0.814×1.42×0.4=0.32KN/m²
ωk=1.5×0.626×0.32=0.30KN/m²
(2)脚手架整体验算
①确定材料强度附加分项系数mv
因组全风荷载,取mV=1.5607
②计算轴心力设计N’
N’=1.2(NGk+Nqk)
式中NGk即Gk,NQk,将Gk和Qk的数值代
入得到
用于验算底面截面结构作业时N’=1.2×
(7.5012+3.6)=11.70KN
用于装修作业时n’=1.2×
(7.5012+3.6)=13.32KN
(3)计算风荷载弯矩Mω
操作指南 / OPERATION GUIDE 编号:RHD-QB-K6274
第 2 页
Mω=0.12qwkh
式中qwk,即ωk,h为步距,则
验算底部截面时
Mw=0.12×0.30×1.8m²
=0.12KN.m=120KN.mm
确定稳定系数Ф
查表5—20(用于插入法)得μ=1.53,λ=(μ
h)/I=(1.53×1.8)/0.0158=174由表5—22查得φ
=0.235
(4)验算稳定
N’/(ФA)+Mω/W≤fc/0.9Mx
将fc和mX的数值代入上式,得到
N’/(φA)+Mω/W≤0.146KN/mm²
(三)架子搭设:
1、架体与建筑结构拉结
操作指南 / OPERATION GUIDE 编号:RHD-QB-K6274
第 2 页
本工程脚手架连墙件采用单杆穿墙夹固式刚性连
接:用单根小横杆穿过墙体,在墙体两侧用短钢管
(长≥600)夹紧并塞以垫木,按规范要求,二步三
跨设置一个连墙件。具体构造如下:
连墙件的布置应符合下列规定:
1)、脚手架在搭设过程中,高度在7m以时下
可采用临时抛撑方法保持架体稳定,当搭设高度超过
7m时应校正杆件后,从第一步架开始设置连墙件。
2)、连墙件宜靠近立杆与大横杆交叉点处设置,
偏离立杆与大横杆交叉点的距离≤300mm。
3)、宜优先采用菱形布置,也可用方形、矩形
布置。
2、杆件间距与剪刀撑设置
1)、本工程脚手架立杆间距按1.5m设置,大
横杆间距1.8米。
操作指南 / OPERATION GUIDE 编号:RHD-QB-K6274
第 2 页
2)、小横杆贴近立杆布置,搭于大横杆之上
(最低部小横杆搭于大横杆之下)。
3)、立杆与大横杆交叉点处主节点,必须设置
小横杆,用直角扣件扣接,严禁拆除,且小横杆距立
杆与大横杆交叉点节点中心距离≤150mm,在双排
脚手架中,靠墙一端的外伸长度。
4)、本工程使用竹笆脚手板,小横杆两端应用
直角扣件固定在立杆上;单排脚手架的小横杆的一
端,应用直角扣件固定在立杆上,另一端应插入墙
内,插入长度应不小于180mm,竹笆脚手板底部加
设大横杆,而大横杆应用直角扣固定在小横杆上,并
应等间距设置,间距≤400mm。
5)、大横杆的构造要求应符合下列要求:
①大横杆宜设置在立杆内侧,其长度不宜小于3
跨;
操作指南 / OPERATION GUIDE 编号:RHD-QB-K6274
第 2 页
②大横杆接头宜采用对接扣件连接,也可采用搭
接(搭接长度大于1米,用3个旋转扣件等间距固
定扣件末端留10cm自由空间)。
6)、剪刀撑与横向斜撑
剪刀撑是防止脚手架纵向变形的重要措施,正确
设置剪刀撑可增强脚手架的整体刚度。
剪刀撑的设置应符合下列规定:
①每道剪刀撑跨越立杆的根数宜按下表的规定设
置,每道剪刀撑宽度不应小于4跨,且不应小于
6m,斜杆与地面的夹角宜在45°~60°之间。 ②
在外侧立面的两端各设置一道剪刀撑,并应由底至顶
连续设置,中间各道剪刀撑之间的净距不应大于
15m。(如图)
操作指南 / OPERATION GUIDE 编号:RHD-QB-K6274
第 2 页
③剪刀撑斜杆应用旋转扣件固定在与之相交的横
向水平杆
(小横杆)的伸出端或立杆上。
④横向斜撑设置应符合下列规定:
a、横向斜撑在同一节间由底至顶层呈之字型连
继布置,斜撑的固定宜采用旋转扣件固定在与之相交
的小横杆伸出端上,旋转扣件中心线至主节点的距离
不宜大于150mm,当斜撑杆在一跨内跨越2个步距
时,宜在相交的大横杆处增设一根小横杆,将斜撑杆
固定在其伸出端上。
b、本工程脚手架为开口型双排脚手架,两端均
操作指南 / OPERATION GUIDE 编号:RHD-QB-K6274
第 2 页
必须设置横向斜撑,中间宜再隔6跨设置一道。
⑤剪刀撑的斜杆应与立杆和伸出的小横杆进行连
接,底部斜杆下端应置于垫板上。
⑥若剪刀撑接长时,采用搭接,搭接长度≥
1m,3个旋转扣件等间距固定,且扣件末端留
10cm自由空间。
3)、脚手板与防护栏杆
⑴脚手板在里外立杆间应满铺,墙与里排立杆之
间应铺设架板,并保证离墙面的距离100~
120mm。
⑵脚手板材质
脚手板材质应符合下列规定:
竹架板(或叫竹串片脚手板):应用直径8~
10mm的螺拴,按间距500~600mm穿透拧紧而
成,螺栓离端部200~250mm,板的厚度不小于
