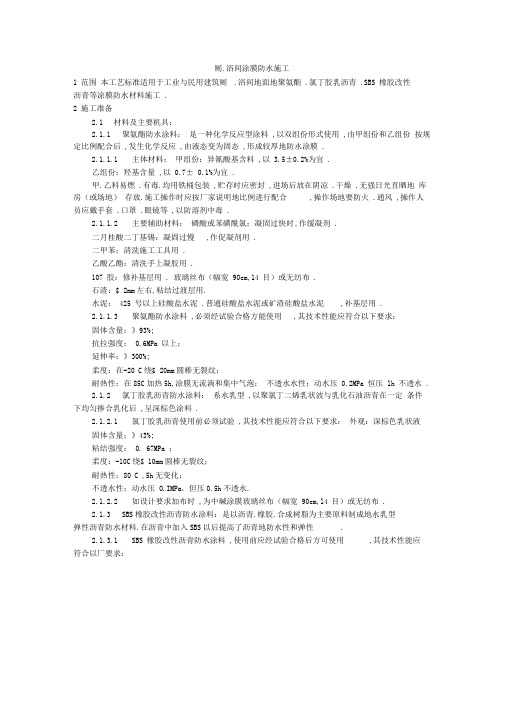

厕.浴间涂膜防水施工1 范围本工艺标准适用于工业与民用建筑厕.浴间地面地聚氨酯.氯丁胶乳沥青.SBS 橡胶改性沥青等涂膜防水材料施工.2 施工准备2.1材料及主要机具:2.1.1聚氨酯防水涂料:是一种化学反应型涂料,以双组份形式使用,由甲组份和乙组份按规定比例配合后,发生化学反应,由液态变为固态,形成较厚地防水涂膜.2.1.1.1主体材料:甲组份:异氰酸基含料,以3.5±0.2%为宜.乙组份:羟基含量,以0.7± 0.1%为宜.甲.乙料易燃.有毒.均用铁桶包装,贮存时应密封,进场后放在阴凉.干燥.无强日光直晒地库房(或场地)存放.施工操作时应按厂家说明地比例进行配合,操作场地要防火.通风,操作人员应戴手套.口罩.眼镜等,以防溶剂中毒.2.1.1.2主要辅助材料:磷酸或苯磺酰氯:凝固过快时,作缓凝剂.二月桂酸二丁基锡:凝固过慢,作促凝剂用.二甲苯:清洗施工工具用.乙酸乙酯:清洗手上凝胶用.107 胶:修补基层用. 玻璃丝布(幅宽90cm,14 目)或无纺布.石渣:$ 2mm左右,粘结过渡层用.水泥:425 号以上硅酸盐水泥.普通硅酸盐水泥或矿渣硅酸盐水泥,补基层用.2.1.1.3聚氨酯防水涂料,必须经试验合格方能使用,其技术性能应符合以下要求:固体含量:》93%;抗拉强度:0.6MPa 以上;延伸率:》300%;柔度:在-20 C绕$ 20mm圆棒无裂纹;耐热性:在85C加热5h,涂膜无流淌和集中气泡;不透水水性:动水压0.2MPa 恒压lh 不透水.2.1.2氯丁胶乳沥青防水涂料:系水乳型,以聚氯丁二烯乳状波与乳化石油沥青在一定条件下均匀掺合乳化后,呈深棕色涂料.2.1.2.1氯丁胶乳沥青使用前必须试验,其技术性能应符合以下要求:外观:深棕色乳状液固体含量;》43%;粘结强度:0. 67MPa ;柔度:-10C绕$ 10mm圆棒无裂纹;耐热性:80 C ,5h无变化;不透水性:动水压O.IMPa,但压0.5h不透水.2.1.2.2如设计要求加布时,为中碱涂膜玻璃丝布(幅宽90cm,l4 目)或无纺布.2.1.3SBS橡胶改性沥青防水涂料:是以沥青.橡胶.合成树脂为主要原料制成地水乳型弹性沥青防水材料.在沥青中加入SBS以后提高了沥青地防水性和弹性.2.1.3.1SBS 橡胶改性沥青防水涂料,使用前应经试验合格后方可使用,其技术性能应符合以厂要求:外观:黑色粘稠液体;固体含量:》40%;粘结强度(与水泥砂浆地粘结强度):》0.3MPa;柔度:在-20 C± 2 C以下绕$ 3mm金属棒半周,涂膜无裂纹剥落现象•2.1.3.2玻璃丝布(幅宽90cm,14目)或无纺布.2.1.4主要机具:电动搅拌器•拌料桶•油漆桶•塑料刮板•铁皮小刮板•橡胶刮板•弹簧秤.油漆刷(刷底胶用)•滚动刷(刷底胶用)•小抹子•油工铲刀•笤帚.消防器材•2.2作业条件;2.2.1穿过厕浴间楼板地所有立管•套管均已做完并经验收,管周围缝隙用 1 : 2:4豆石混凝土填塞密实(楼板底需支模板)2.2.2厕浴间地面垫层已做完,向地漏处找2%坡,厚度小于30mm时用混合灰,大于30mm厚用1 : 6水泥焦渣垫层.2.2.3厕浴间地面找平层已做完,表面应抹平压光•坚实平整,不起砂,含水率低于90%(简易检测方法:在基层表面上铺一块1m2橡胶板,静置3〜4h,覆盖橡胶板部位无明显水印,即视为含水率达到要求).2.2.4找平层地泛水坡度应在2%以上,不得局部积水,与墙交接处及转角均要抹成小圆角•凡是靠墙地管根处均抹出5%坡度,避免此处存水(图7-10).2.2.5在基层做防水涂料之前,在以下部位用建筑密封膏封严.穿过楼板地立管四周.套管与立管交接处.大便器与立管接口处.地漏上口四周等.见图7-11.7-12.7-13.7-14.图7-11立管四周封建筑密封膏图7-12 套管与地面交接处与立管交接处.封建筑密封膏2.2.6厕浴间做防水之前必须设置足够地照明及通风设备2.2.7易燃.有毒地防水材料要各有防火设施和工作服.软底鞋.2.2.8操作温度保持+5 C以上.2.2.9操作人员应经过专业培训.持上岗证,先做样板间,经检查验收合格后,方可全面施工. 3操作工艺3.1 聚氨酯防水涂料施工工艺流程:清扫基层- 涂刷底胶细部附加层-第一层涂膜- 第二层涂膜第三层涂膜和粘石渣3.1.1清扫基层:用铲刀将粘在找平层上地灰皮除掉,用扫帚将尘土清扫干净,尤其是管根.地漏和排水口等部位要仔细清理.如有油污时,应用钢丝刷和砂纸刷掉.表面必须平整,凹陷处要用1 : 3水泥砂浆找平.3.1.2涂刷底胶:将聚氨酯甲.乙两组份和二甲苯按 1 : 1.5 : 2地比例(重量比)配合搅拌均匀,即可使用.用滚动刷或油漆刷蘸底胶均匀地涂刷在基层表面,不得过薄也不得过厚,涂刷量以0.2kg/m2左右为宜.涂刷后应干燥4h以上,才能进行了一工序地操作.3.1.3细部附加层:将聚氨酯涂膜防水材料按甲组份:乙组份=1 : 1.5地比例混合搅拌均匀,用油漆刷蘸涂料在地漏.管道根.阴阳角和出水口等容易漏水地薄弱部位均匀涂刷,不得漏刷(地面与墙面交接处,涂膜防水拐墙上做100mm高).3.1.4第一层涂膜:将聚氨酯甲•乙两组份和二甲苯按 1 : 1.5 : 0.2地比例(重量比)配合后,倒入拌料桶中,用电动搅拌器搅拌均匀(约5min ),用橡胶刮板或油漆刷刮涂一层涂料厚度要均匀一致,刮涂量以0.8〜1.0kg/m2为宜,从内往外退着操作.3.1.5第二层涂膜:第一层涂膜后,涂膜固化到不粘手时,按第一遍材料配比方法,进行第二遍涂膜操作,为使涂膜厚度均匀,刮涂方向必须与第一遍刮涂方向垂直,刮涂量与第一遍同.3.1.6第三层涂膜:第二层涂膜固化后,仍按前两遍地材料配比搅拌好涂膜材料,进行第三遍刮涂,刮涂量以0.4〜0.5kg/m2为宜,涂完之后未固化时,可在涂膜表面稀撒干净地0 2〜$ 3mm粒径地石渣,以增加与水泥砂浆覆盖层地粘结力.在操作过程中根据当天操作量配料,不得搅拌过多.如涂料粘度过大不便涂刮时,可加人少量二甲苯进行稀释,加入量不得大于乙料地10%.如甲.乙料混合后固化过快,影响施工时,可加入少许磷酸或苯磺酚氯化缓凝剂,加入量不得大于甲料地0.5%;如涂膜固化太慢,可加入少许二月桂酸二丁基锡作促凝剂;但加入量不得大于甲料地0.3%.涂膜防水做完,经检查验收合格后可进行蓄水试验,24h无渗漏,可进行面层施工3.2氯丁胶乳沥青防水涂料施工工艺流程:基层处理-涂刮氯丁胶乳沥青水腻子- 刮第一遍涂料—细部构造和加强层—3.2.1 基层处理:先检查基层水泥砂浆找平层是否平整,泛水坡度是否符合设计要求面层有坑凹处时,用水泥砂浆找平,用钢丝刷扁铲将粘结在面层上地浆皮铲掉,最后用扫帚将尘土扫干净.3.2.2基层满刮氯丁胶乳沥青水泥腻子:将搅拌均匀地氯丁胶乳沥青防水涂料倒入小桶中,掺少许水泥搅拌均匀,用刮板将基层满刮一遍.管根和转角处要厚刮并抹平整.3.2.3第一遍防水涂料:根据每天使用量将氯丁胶乳沥青防水涂料倒入小桶中下班时将余料倒回大桶内保存,防止干燥结膜影响使用.待基氯丁胶乳水泥腻子干燥后,开始涂刷第一遍涂料,用油漆刷或滚动刷蘸涂料满刷一遍,涂刷要均匀,表面不得有流淌堆积现象.3.2.4细部构造和加强层:阴角.阳角先做一道加强层,即将玻璃丝布(或无纺布)铺贴于上述部位,同时用油漆刷刷氯丁胶乳沥青防水涂料.要贴实.刷平,不得有折皱.管子根部也是先做加强层.可将玻璃丝布(或无纺布)剪成锯齿形,铺贴在套管表面,上端卷入套管中,下端贴实在管根部平面上,同时刷氯丁胶乳沥青防水涂料,贴实.刷平.地漏.蹲坑等与地面相交地部位也先做二层加强层如果墙面无防水要求时,地面地防水涂层往墙面四周卷起100mm高,也做加强层.3.2.5铺玻璃丝布(或无纺布),同时刷第二遍涂料:细部构造层做完之后,可进行大面积涂布操作,将玻璃丝布(或无纺布)卷成圆筒,用油漆刷蘸涂料,边刷,边滚动玻璃丝布(或无纺布)卷,边滚边铺贴,并随即用毛刷将玻璃丝布(或无纺布)碾压平整,排除气泡,同时用刷子蘸涂料在已铺好地玻璃丝市(或无纺布)上均匀涂刷,使玻璃丝布(或无纺布)牢固地粘结在基层上,不得有漏涂和皱折.一般平面施工从低处向高处做,按顺水接茬从里往门口做,先做水平面后做垂直面,玻璃丝布(或无纺布)搭接不小于10cm.3.2.6第三遍防水涂料:待第二层涂料干燥后,用油漆刷或滚动刷满刷第三遍防水涂料.3.2.7第四遍防水涂料:第三遍涂料干燥后,再满刷最后一遍涂料,表面撤一层粗砂,干透后做蓄水试骏.3.2.8蓄水试验:防水层涂刷验收合格后,将地漏堵塞,蓄水2cm高,时间不少于24h,若无渗漏为合格,可进行面层施工.氯丁胶孔沥青防水涂料地涂布遍数和玻璃丝市(或无纺布)地层数,均根据设计要求去操作,可参照上述方法3.3 SBS橡胶改性沥青防水涂料施工工艺流程:3.3.1 .332 涂第一遍涂料:用油漆刷蘸S B S橡胶改性沥青防水涂料,满涂刷一遍,要先上后下,先高后低,涂刷均匀,不得有漏刷之处•3.3.3细部处理:立管根部•地漏.蹲坑等部位与地面交接处,均要细致地涂刷SBS防水涂料,不得漏刷•3.3.4一布二涂:先将玻璃丝布卷成筒,用油漆刷蘸涂料,边刷.边滚动,边粘贴,随时用油漆刷将布碾平整,排除气泡,玻璃丝市搭接长度不小于5cm (如果需铺二层布时,要将上下搭接缝错开),紧跟着油漆刷在已铺地玻璃丝布上再涂刷一遍涂料,直到玻璃丝布网眼布满涂料,刷涂料后不得留有死折•气泡•翘边和白茬,铺贴要平整.3.3.5蓄水试验:防水涂料按设计要求地涂层涂完后,经质量验收合格,进行蓄水试验,临时将地漏堵塞,门口处抹挡水坎,蓄水2cm,观察24h无渗漏为合格,可进行面层施工.4质量标准4.1保证项目:4.1.1所用涂膜防水材料地品种.牌号及配合比,应符合设计要求和国家现行有关标准地规定.对防水涂料技术性能四项指标必须经试验室进行复验合格后,方可使用.4.1.2涂膜防水层与预埋管件.表面坡度等细部做法,应符合设计要求和施工规范地规定,不得有渗漏现象(蓄水24h观察无渗漏).4.1.3找平层含水率低于9%,并经检查合格后,方可进行防水层施工.4.2基本项目:4.2.1涂膜层涂刷均匀,厚度满足设计要求,不露底.保护层和防水层粘结牢固,紧密结合,不得有损伤.4.2.2底胶和涂料附加层地涂刷方法.搭接收头,应符合施工规范要求,粘结牢固.紧密,接缝封严,无空鼓.4.2.3表层如发现有不合格之处,应按规范要求重新涂刷搭接,并经有关人员认证.4.2.4涂膜层不起泡.不流淌,平整无凹凸,颜色亮度一致,与管件.洁具.地脚螺丝.地漏.排水口等接缝严密,收头圆滑.5成品保护5.1涂膜防水层操作过程中;不得污染已做好饰面地墙壁.卫生洁具.门窗等.5.2涂膜防水层做完之后,要严格加以保护,在保护层未做之前,任何人员不得进入,也不得在卫生间内堆积杂物,以免损坏防水层.5.3地漏或排水口内防止杂物塞满,确保排水畅通.蓄水合格后,不要忘记要将地漏内清理干净.5.4面层进行施工操作时,对突出地面地管根.地漏.排水口.卫生洁具等与地面交接处地涂膜不得碰坏.6应注意地质量问题6.1涂膜防水层空鼓.有气泡:主要是基层清理不干净,底胶涂刷不匀或者是由于找平层潮湿,含水率高于9%,涂刷之前未进行含水率试验,造成空鼓,严重者造成大面积起鼓包.因此在涂刷防水层之前,必须将基层清理干净,并做含水率试验.6.2地面面层做完后进行蓄水试验,有渗漏现象:涂膜防水层做完之后,必须进行第一次蓄水试验,如有渗漏现象,可根据渗漏具体部位进行修补,甚致于全部返工,直到蓄水2cm高,观察24h不渗漏为止.地面面层做完之后,再进行第二遍蓄水试验,观察24h无渗漏为最终合格,填写蓄水检查记录.6.3地面存水排水不畅:主要原因是在做地面垫层时,没有按设计要求找坡,做找平层时也没有进行补救措施,造成倒坡或凹凸不平,而存水. 因此在做涂膜防水层之前,先检查基层坡度是否符合要求,与设计不符时,应进行处理后再做防水.6.4地面二次蓄水做完之后,已合格验收,但在竣工使用后,蹲坑处仍出现渗漏现象:主要是蹲坑排水口与污水承插接口处未连接严密,连接后未用建筑密封膏封密实,造成使用后渗漏.在卫生瓷活安装后,必须仔细检查各接口处是否符合要求,再进行下道工序.7 质量记录本工艺标准应具备以下质量记录:7.1聚氨酯.氯了胶乳沥青.SBS 橡胶改性沥青等防水涂料,必须有生产厂家合格证,北京市科委颁发地防水材料使用认证书,施工单位地技术性能复试试验记录.7.2防水涂层隐检记录,蓄水试验检查记录.7.3防水涂层分项工程质量检验评定记录.。
厕、浴间涂膜防水施工工艺标准1 范围本工艺标准适用于工业与民用建筑厕、浴间地面的聚氨酯、氯丁胶乳沥青、SBS橡胶改性沥青等涂膜防水材料施工。
22施工准备** 材料及主要机具:** 聚氨酯防水涂料:是一种化学反应型涂料,以双组份形式使用,由甲组份和乙组份按规定比例配合后,发生化学反应,由液态变为固态,形成较厚的防水涂膜。
** 主体材料:甲组份:异氰酸基含料,以3.5±0.2%为宜。
乙组份:羟基含量,以0.7±0.1%为宜。
甲、乙料易燃、有毒、均用铁桶包装,贮存时应密封,进场后放在阴凉、干燥、无强日光直晒的库房(或场地)存放。
施工操作时应按厂家说明的比例进行配合,操作场地要防火、通风,操作人员应戴手套、口罩、眼镜等,以防溶剂中毒。
** 主要辅助材料:磷酸或苯磺酰氯:凝固过快时,作缓凝剂。
二月桂酸二丁基锡:凝固过慢,作促凝剂用。
二甲苯:清洗施工工具用。
乙酸乙酯:清洗手上凝胶用。
107胶:修补基层用。
玻璃丝布(幅宽90cm,14目)或无纺布。
石渣:ф2mm左右,粘结过渡层用。
水泥:425号以上硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,补基层用。
** 聚氨酯防水涂料,必须经试验合格方能使用,其技术性能应符合以下要求:固体含量:≥93%;抗拉强度:0.6MPa以上;延伸率:≥300%;柔度:在-20℃绕ф20mm圆棒无裂纹;耐热性:在85℃加热5h,涂膜无流淌和集中气泡;不透水水性:动水压0.2MPa恒压1h不透水。
** 氯丁胶乳沥青防水涂料:系水乳型,以聚氯丁二烯乳状液与乳化石油沥青在一定条件下均匀掺合乳化后,呈深棕色涂料。
** 氯丁胶乳沥青使用前必须试验,其技术性能应符合以下要求:外观:深棕色乳状液固体含量:≥43%;粘结强度:0.67MPa;柔度:-10℃绕ф10mm圆棒无裂纹;耐热性:80℃,5h无变化;不透水性:动水压0.1MPa,恒压0.5h不透水。
** 如设计要求加布时,为中碱涂膜玻璃丝布(幅宽90cm,14目)或无纺布。
卫生间涂膜防水施工工艺方法一、施工安排1、施工工艺流程基层处理→作防水层→闭水试验→作保护层→面层。
2、施工队伍及进度安排(1)工期进度安排本工程包括卫生间和阳台的防水施工待室内其余房间的楼地面及卫生间给排水管道及所有预埋设施完成后,开始进行。
(2)施工队伍安排本工程室内防水面积不大,我公司选用经验丰富的专业防水施工工人进行施工。
二、卫生间施工工艺流程砌筑砖墙、预埋水、电暗管接线盒→水管加压试验补墙洞及管线槽→墙上弹水平控制线→墙面打巴→安装上下水管道→堵管道口→加压试验→地漏、卫生洁具安装→分两次浇灌管道缝→地漏处闭水试验→穿电线→安装门窗框→做地面找平层→作防水层→闭水试验→做砂浆保护层→地面面层。
三、上、下立管与结构板面相交处的处理卫生间地漏、上下水立管与结构板相交处是卫生间漏水的多发部位,施工防水层之前应特别处理好.1、预留孔洞的封堵预留孔洞用C20细石混凝土(掺DEA膨胀剂)堵塞,堵塞分两次进行,第一次堵至板的1/2处,待前堵塞混凝土基本凝固后,第二次堵至板下20mm,即在立管四周留8~10mm宽,20mm高的沟槽。
2、附加层处理在涂膜防水前,用油膏将立管四周封堵,且在立管四周用防水卷材裹住管口。
四、卫生间排水坡度的施工作业计划1、卫生间、阳台的楼地面标高设计应比室内地面低50mm。
以地漏为中心向四周辐射冲筋,找好坡度(设计坡度5%),用刮尺刮平。
抹面时,注意不留洼坑。
2、水管工安装地漏时,应注意标高准确,宁可稍低,也不能超高。
3、加强土建施工和管道安装施工的配合,控制施工中途变更,认真进行施工交底,做到一次留置正确。
五、防水层的施工作业计划1、原材料要求关于进场材料抽样复验条文的要求,进行抽检试验,合格后方可进场使用。
2、基层要求及处理卫生间的防水层基层必须符合设计要求和有关现行国家标准的规定。
基层要求找平压光,表面坚实。
不得起砂,掉灰。
在抹找平层时,凡是立管根部周围,要使其略高于地面,在地漏周围,应做成略底于地面的洼坑,阴阳处应呈园弧形R=50mm。
厕、浴间涂膜防水施工1 范围本工艺标准适用于工业与民用建筑厕、浴间地面的聚氨酯、氯丁胶乳沥青、SBS橡胶改性沥青等涂膜防水材料施工。
2 施工准备2.1 材料及主要机具:2.1.1 聚氨酯防水涂料:是一种化学反应型涂料,以双组份形式使用,由甲组份和乙组份按规定比例配合后,发生化学反应,由液态变为固态,形成较厚的防水涂膜。
2.1.1.1 主体材料:甲组份:异氰酸基含料,以3.5±0.2%为宜。
乙组份:羟基含量,以0.7±0.1%为宜。
甲、乙料易燃、有毒、均用铁桶包装,贮存时应密封,进场后放在阴凉、干燥、无强日光直晒的库房(或场地)存放。
施工操作时应按厂家说明的比例进行配合,操作场地要防火、通风,操作人员应戴手套、口罩、眼镜等,以防溶剂中毒。
2.1.1.2 主要辅助材料:磷酸或苯磺酰氯:凝固过快时,作缓凝剂。
二月桂酸二丁基锡:凝固过慢,作促凝剂用。
二甲苯:清洗施工工具用。
乙酸乙酯:清洗手上凝胶用。
107胶:修补基层用。
玻璃丝布(幅宽90cm,14目)或无纺布。
石渣:φ2mm左右,粘结过渡层用。
水泥:425号以上硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,补基层用。
2.1.1.3 聚氨酯防水涂料,必须经试验合格方能使用,其技术性能应符合以下要求:固体含量:≥93%;抗拉强度:0.6MPa以上;延伸率:≥300%;柔度:在-20℃绕φ20mm圆棒无裂纹;耐热性:在85℃。
加热5h,涂膜无流淌和集中气泡;不透水水性:动水压0.2MPa恒压lh不透水。
2.1.2 氯丁胶乳沥青防水涂料:系水乳型,以聚氯丁二烯乳状波与乳化石油沥青在一定条件下均匀掺合乳化后,呈深棕色涂料。
2.1.2.1 氯丁胶乳沥青使用前必须试验,其技术性能应符合以下要求:外观:深棕色乳状液固体含量;≥43%;粘结强度:0. 67MPa;柔度:-10℃绕φ10mm圆棒无裂纹;耐热性:80℃,5h无变化;不透水性:动水压0.1MPa,但压0.5h不透水。
厕、浴间涂膜防水施工工艺标准1 范围本工艺标准适用于工业与民用建筑厕、浴间地面的聚氨酯、氯丁胶乳沥青、SBS橡胶改性沥青等涂膜防水材料施工。
22施工准备材料及主要机具:2.1.1 聚氨酯防水涂料:是一种化学反映型涂料,以双组份形式利用,由甲组份和乙组份按规定比例配合后,发生化学反映,由液态变成固态,形成较厚的防水涂膜。
2.1.1.1 主体材料:甲组份:异氰酸基含料,以±%为宜。
乙组份:羟基含量,以±%为宜。
甲、乙料易燃、有毒、均用铁桶包装,贮存时应密封,进场后放在阴凉、干燥、无强日光直晒的库房(或场地)寄存。
施工操作时应按厂家说明的比例进行配合,操作场地要防火、通风,操作人员应戴手套、口罩、眼镜等,以防溶剂中毒。
2.1.1.2 主要辅助材料:磷酸或苯磺酰氯:凝固过快时,作缓凝剂。
二月桂酸二丁基锡:凝固过慢,作促凝剂用。
二甲苯:清洗施工工具用。
乙酸乙酯:清洗手上凝胶用。
107胶:修补基层用。
玻璃丝布(幅宽90cm,14目)或无纺布。
石渣:ф2mm左右,粘结过渡层用。
水泥:425号以上硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,补基层用。
2.1.1.3 聚氨酯防水涂料,必需经实验合格方能利用,其技术性能应符合以下要求:固体含量:≥93%;抗拉强度:以上;延伸率:≥300%;柔度:在-20℃绕ф20mm圆棒无裂纹;耐热性:在85℃加热5h,涂膜无流淌和集中气泡;不透水水性:动水压恒压1h不透水。
2.1.2 氯丁胶乳沥青防水涂料:系水乳型,以聚氯丁二烯乳状液与乳化石油沥青在必然条件下均匀掺合乳化后,呈深棕色涂料。
2.1.2.1 氯丁胶乳沥青利用前必需实验,其技术性能应符合以下要求:外观:深棕色乳状液固体含量:≥43%;粘结强度:;柔度:-10℃绕ф10mm圆棒无裂纹;耐热性:80℃,5h无转变;不透水性:动水压,恒压不透水。
2.1.2.2 如设计要求加布时,为中碱涂膜玻璃丝布(幅宽90cm,14目)或无纺布。

厕浴间聚氨酯涂膜防水层施工方法[工程类精选文档]本文内容极具参照价值,如若实用,请打赏支持,感谢!【学员问题】厕浴间聚氨酯涂膜防水层施工方法?【解答】清理基层表面细部办理配制底胶涂刷底胶涂刷底胶(相当于冷底子油)细部附带层施工第一遍涂膜第二遍涂膜第三遍涂膜防水层施工防水层一次试水保护层饰面层施工防水层二次试水防水层查收(1)防水层施工前,应将基层表面的灰尘、杂物等消除洁净,并用洁净的湿布擦一次。
(2)涂刷防水层的基层表面,不得有凸凹不平、松动、空鼓、起砂、开裂等缺点。
含水率一般不大于9%,基层表面平均泛白,无显然水印。
(3)涂刷底胶相当于冷底子油:1)配制底胶,先将聚氨酯甲料、乙料加入甲苯,比率为1::2(重量比)配合搅拌平均,配制量应视详细状况订,不宜过多。
2)涂刷底胶,将按上法配制好的底胶混淆料,用长把滚刷平均涂刷在基层表面,涂刷量为:㎡,涂后常温季节4h此后,手感不粘时,即可做下道工序。
(4)涂膜防水层施工:1.资料配制:聚氨酯防水资料为聚氨酯甲料、聚氨酯乙料和二甲苯,配比为1::3(重量比);在施工中涂膜防水资料,其配合比计量要正确,并一定用电动搅拌机进行强力搅拌。
2)细部做附带层:突出地面的地漏、管根、出水口、卫生洁具等根部(边缘)、阴阳角等单薄部位,应在大面积涂刷前,先做一布二油防水附带层,底胶表干后将纤维布裁成与地漏、管根等尺寸、形状同样并将四周加宽20cm的布套在管根等细部,并涂刷涂膜防水资料,常温4h表干后,再刷第二道涂膜防水资料,24h实干后,即可进行大面积涂膜防水层施工。
3)涂膜防水层:第一道涂膜防水层:将已配好的聚氨酯涂膜防水资料,用塑料或橡皮刮板平均涂刮在已涂好底胶的基层表面,用量为㎡,厚度为~,不得有漏刷和鼓泡等缺点,24h固化后,可进行第二道涂层;第二道涂层:在已固化的涂层上,采纳与第一道涂层互相垂直的方向平均涂刷在涂层表面,涂量略少于第一道,用量为1kg/㎡,厚度为~1mm,不得有漏刷和鼓泡等缺点,24h固化后,进行第一次试水,遇有渗漏,应进行补修,至不出现渗漏为止;除上述涂刷方法外,可采纳长把滚刷分层进行互相垂直的方向分四次涂刷,每次涂量为㎡;如条件同意,也可采纳喷涂的方法,但要掌握好厚度和平均度。
厕浴间防水工程施工工艺一、施工准备1.1 施工前的检查在施工之前,工人需要仔细检查要施工的区域,确认墙面、地面是否符合防水施工要求。
如果有灰浆或砖块凸起,需要修平。
在確定工程范围后,就可以马上开始做准备工作。
1.2 施工材料准备在施工之前,要准备好必要的材料,如扣板、防水材料、水泥等。
材料必须符合国家相关标准和工程设计要求。
施工前需要检查材料的受潮情况,破损情况及其他不良质量现象。
1.3 施工工具准备施工人员需要保证自己具备足够的施工工具以及使用它们的技能,以便顺利地完成防水工程的施工。
施工工具包括铁锤、镘刀、扫帚、电钻、镊子、水晶刀等。
二、施工流程2.1 墙面处理墙面是防水工程的重要部分,必须经过严格的准备工作。
首先将墙面处理干净,然后铲掉灰浆,清除表面积沟。
如果有砖芯注水砂浆,必须保证干燥到达防水材料安装的标准。
在板材子防水施工之前,必须进行毛坯层抹灰、找平、清理再施工操作。
2.2 地面处理对于地面的处理,是进行防水工程的另一个重要部分。
施工前,需要仔细检查地面是否平整,需要处理地面上的麻丛和凸起的水泥层,清理地面积沟和砂浆坑。
对于需要施工的地面,要在工作区域四周预留20厘米的过水墙。
2.3 安装扣板和防水卷材在处理完墙面和地面后,需要用粘胶连接扣板,并使用玻璃胶填补入角落和边缘,保证墙面的收口和密封。
在接缝处,使用防水卷材进行密封,确保接缝处的防水完整。
2.4 涂防水涂料对于一些过液流的部位,建议使用防水涂料进行施工。
首先,在需要施工的区域进行墙面二次找平处理,然后用防水涂料进行喷涂。
根据不同的防水涂料,要求施涂次数多少不一样。
在涂防水涂料时需要注意施涂面积不能过大。
2.5 安装地漏和水管在施工前请按照图纸预埋好排水管和水管等管道,并检查管道是否牢固,有无裂缝等。
2.6 完成水槽防水在水槽周边应该最后安装类似饰面板的扣板,确保水槽周边不漏水。
在水槽边缘和管道上施涂防水涂料,确保水管周边不漏水不渗水。
厕浴间聚氨酯涂膜防水层的施工工艺[工程类精品文档]本文内容极具参考价值,如假设有用,请打赏支持,谢谢!本施工工艺适用于厕所、卫生间等地面采用聚氨酯涂膜防水冷作业施工。
1、主要机具一般应备有搅拌桶〔容积10L〕、油漆桶〔3L〕、塑料或橡胶刮板、滚动刷、油漆刷等。
2、作业条件1〕涂刷防水层的基层外表,必须将尘土、杂物等清扫干净,外表残留的灰浆硬块和突出局部应铲平、扫净、压光,阴阳角处应抹成圆弧或钝角。
2〕涂刷防水层的基层外表应保持枯燥,并要平整、牢固、不得有空鼓、开裂及起砂等缺陷。
3〕在找平层连接处的地漏、管根、出水口、卫生洁具根部〔边沿〕,要收头圆滑。
坡度符合设计要求,部件必须安装牢固,嵌封严密。
4〕突出地面的管根、地漏、排水口、阴阳角等细部,应先做好附加层墙补处理,刷完聚氨酯底胶后,经检查并办完隐蔽工程验收。
5〕防水层所用的各类材料,基层处理剂、二甲苯等均属易燃物品,储存和保管要远离为源,施工操作时,应严禁烟火。
6〕防水层施工不得在雨天、大风天进行,冬期施工的环境温度应不低于5℃。
3、操作工艺1〕工艺流程清理基层外表细部处理配制底胶与涂刷底胶涂刷防水涂层〔涂刷遍数根据涂层厚度而定〕闭水试验防水层验收2〕基层清理:防水层施工前,应将基层外表的尘土、杂物等去除干净,并用干净的湿布擦一次。
基层外表不得有凸凹不平、松动、空鼓、起砂、开裂等缺陷。
含水率一般不大于9%,基层外表均匀泛白,无明显水印。
3〕细部处理:突出地面的地漏、管根、出水口、卫生洁具等根部〔边沿〕、阴阳角等薄弱部位,应在大面积涂刷前,先做防水附加层。
4〕涂膜防水层:除采用涂刷的方法进行防水层的施工外,还可以采用喷涂的方法,但要掌握好厚度和均匀度。
细部不易喷涂的部位,应在实干后进行补刷。
5〕防水层施工完成后,经过24h以上的蓄水试验,未发现渗水漏水为合格,然后进行隐蔽工程检查验收,交下道施工。
6〕在施工过程中遇到问题应做如下处理:①当发现涂料粘度过大不易涂刷时,可参加少量二甲苯稀释。

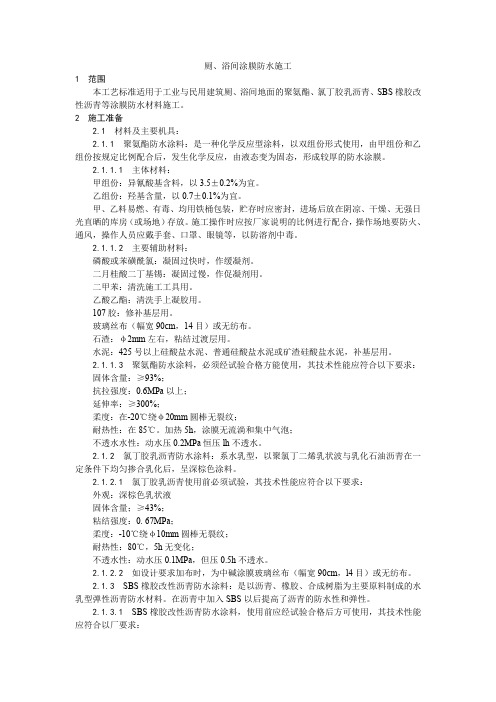

厕、浴间涂膜防水施工1 范围本工艺标准适用于工业与民用建筑厕、浴间地面的聚氨酯、氯丁胶乳沥青、SBS 橡胶改性沥青等涂膜防水材料施工。

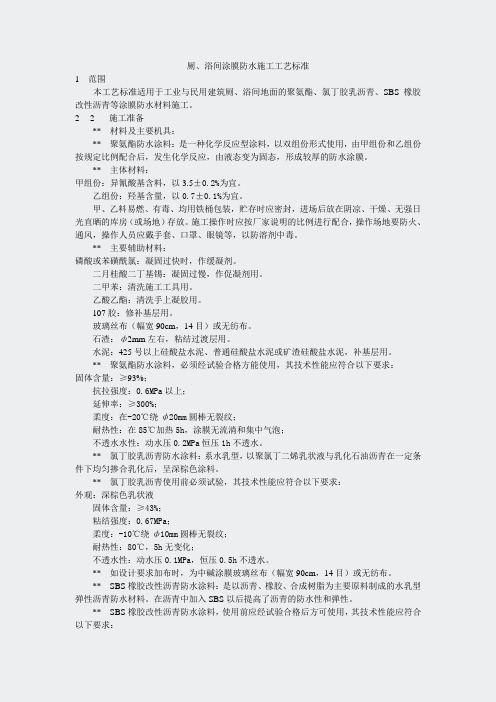

2 施工准备2.1 材料及主要机具:2.1.1 聚氨酯防水涂料:是一种化学反应型涂料,以双组份形式使用,由甲组份和乙组份按规定比例配合后,发生化学反应,由液态变为固态,形成较厚的防水涂膜。
2.1.1.1 主体材料:甲组份:异氰酸基含料,以 3.5± 0.2%为宜。
乙组份:羟基含量,以0.7± 0.1%为宜。
甲、乙料易燃、有毒、均用铁桶包装,贮存时应密封,进场后放在阴凉、干燥、无强日光直晒的库房(或场地)存放。
施工操作时应按厂家说明的比例进行配合,操作场地要防火、通风,操作人员应戴手套、口罩、眼镜等,以防溶剂中毒。
2.1.1.2 主要辅助材料:磷酸或苯磺酰氯:凝固过快时,作缓凝剂。
二月桂酸二丁基锡:凝固过慢,作促凝剂用。
二甲苯:清洗施工工具用。
乙酸乙酯:清洗手上凝胶用。
107 胶:修补基层用。
玻璃丝布(幅宽90cm,14 目)或无纺布。
石渣:0 2mm左右,粘结过渡层用。
水泥:425 号以上硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,补基层用。
2.1.1.3 聚氨酯防水涂料,必须经试验合格方能使用,其技术性能应符合以下要求:固体含量:》93%;抗拉强度:0.6MPa 以上;延伸率:》300%;柔度:在-20 C绕$ 20mm圆棒无裂纹;耐热性:在85 C。
加热5h,涂膜无流淌和集中气泡;不透水水性:动水压0.2MPa 恒压lh 不透水。
2.1.2 氯丁胶乳沥青防水涂料:系水乳型,以聚氯丁二烯乳状波与乳化石油沥青在一定条件下均匀掺合乳化后,呈深棕色涂料。
2.1.2.1 氯丁胶乳沥青使用前必须试验,其技术性能应符合以下要求:外观:深棕色乳状液固体含量;》43%;粘结强度:0. 67MPa ;柔度:-10C绕$ 10mm圆棒无裂纹;耐热性:80 C, 5h无变化;不透水性:动水压0.1MPa ,但压0.5h 不透水。
厕、浴间涂膜防水施工 1 范围 本工艺标准适用于工业与民用建筑厕、浴间地面的聚氨酯、氯丁胶乳沥青、SBS橡胶改性沥青等涂膜防水材料施工。 2 施工准备 2.1 材料及主要机具: 2.1.1 聚氨酯防水涂料:是一种化学反应型涂料,以双组份形式使用,由甲组份和乙组份按规定比例配合后,发生化学反应,由液态变为固态,形成较厚的防水涂膜。 2.1.1.1 主体材料: 甲组份:异氰酸基含料,以3.5±0.2%为宜。 乙组份:羟基含量,以0.7±0.1%为宜。 甲、乙料易燃、有毒、均用铁桶包装,贮存时应密封,进场后放在阴凉、干燥、无强日光直晒的库房(或场地)存放。施工操作时应按厂家说明的比例进行配合,操作场地要防火、通风,操作人员应戴手套、口罩、眼镜等,以防溶剂中毒。 2.1.1.2 主要辅助材料: 磷酸或苯磺酰氯:凝固过快时,作缓凝剂。 二月桂酸二丁基锡:凝固过慢,作促凝剂用。 二甲苯:清洗施工工具用。 乙酸乙酯:清洗手上凝胶用。 107胶:修补基层用。 玻璃丝布(幅宽90cm,14目)或无纺布。 石渣:φ2mm左右,粘结过渡层用。 水泥:425号以上硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,补基层用。 2.1.1.3 聚氨酯防水涂料,必须经试验合格方能使用,其技术性能应符合以下要求: 固体含量:≥93%; 抗拉强度:0.6MPa以上; 延伸率:≥300%; 柔度:在-20℃绕φ20mm圆棒无裂纹; 耐热性:在85℃。加热5h,涂膜无流淌和集中气泡; 不透水水性:动水压0.2MPa恒压lh不透水。 2.1.2 氯丁胶乳沥青防水涂料:系水乳型,以聚氯丁二烯乳状波与乳化石油沥青在一定条件下均匀掺合乳化后,呈深棕色涂料。 2.1.2.1 氯丁胶乳沥青佷用前必须试验,其⊀术性能应符合以下要求: 外观:深棕色乳状液 固体含量;≥43%; 粘结强度:0. 67MPa; 柔度:-10℃糕φ10mm圆棒无裂纹; 耐热性:80ℂ,5h无变化; 不透水性:动水压0.1MPa,但压0.5h不透水。 2.1.2.2 如誾计要求加布时,䨺中碱涂膜玻璃丝布(幅宽90cm,l4目)或无纺布。 2.1.3 SBS橡胶改性沥青防水涂料:是以沥青、橡胶、合成树脂为主要原料制成的水乳型弹性沥青防水材料。在沥青中加入SBS以后提高了沥青的阰水性和弹急。 2.1.3.1 SBS橡胶攸性沥青防水涂料,使用前应经试验合格后方可使用,其技术性能应符合以厂要求: 外观:黑色粘稠榲体3 固体含野:≥40%; 粘结强度(与水泥砂浆嚄粘结强度):ɥ0.3MPa; 柔度:在-20℃±2 以下绕φ3mm金属棒半周,涂膜无裂庹剥落现象。 2.1.3.2 玻璃丝布(幅宽90cm,14目)或无纺布。 2.1.4 主要机具:电动搅拌器、拌料桶、油漆桶、塑料刮板。铁皮小刮板、橡胶刮板、弹簧秤、油漆刷(刷底胶用)、滚动刷(刷底胶用)、小抹子、油工铲刀、笤帚、消防器材。 2.2 作业条件; 2.2.1 穿过厕浴间楼板的所有立管、套管均已做完并经验收,管周围缝隙用1∶2∶4豆石混凝土填塞密实(楼板底需支模板)。 2.2.2 厕浴间地面垫层已做完,向地漏处找2%坡,厚度小于30mm时用混合灰,大于30mm厚用1∶ 6水泥焦渣垫层。 2.2.3 厕浴间地面找平层已做完,表面应抹平压光、坚实平整,不起砂,含水率低于90%(简易检测方法:在基层表面上铺一啗1m2橡胶板,静置3~4h,覆盖橡胶板部位无明显水印,即视为吣水率达倰要求)。 ਠ2.2.4 找平层的泛水坡度应在2%以上,不得局部积水,与墙交接处及转角均要抹成小圆角。凡是靠墙的管根处均抹出5%坡度,避免此处存水(图7-10)。 2.2.5 在基层做防水涂料之前,在以下部位用建筑密封膏封严。穿࿇楼板的立管四周、套管与立管交接处、大便器与立管接口处、唰漏上口四周等。见图7-11、7-12、7-13、7-14。 图7-11 立管四周封建筑密封膏 图7-12 套管与地面交接处与立管交接处、封建筑密封膏 2.2.6 厕浴间做防水之前必须设置足够的照明及通风设备。 2.2.7 易燃、有毒的防水材料要各有防火设施和工作服、软底鞋。 2.2.8 操作温度保持+5℃以上。 2.2.9 操作人员应经过专业培训、持上岗证,先做样板间,经检查验收合格后,方可全面施工。 3 操作工艺
3.1 聚氨酯防水涂料施工工艺流程: 清扫基层 → 涂刷底胶 → 细部附加层 → 第一层涂膜 → 第二层涂膜 →
第三层涂膜和粘石渣 3.1.1 清扫基层:用铲刀将粘在找平层上的灰皮除掉,用扫帚将尘土清扫干净,尤其是管根、地漏和排水口等部位要仔细清理。如有油污时,应用钢丝刷和砂纸刷掉。表面必须平整,凹陷处要用1∶3水泥砂浆找平。 3.1.2 涂刷底胶:将聚氨酯甲、乙两组份和二甲苯按1∶1.5∶2的比例(重量比)配合搅拌均匀,即可使用。用滚动刷或油漆刷蘸底胶均匀地涂刷在基层表面,不得过薄也不得过厚,涂刷量以0.2kg/m2左右为宜。涂刷后应干燥4h以上,才能进行了一工序的操作。 3.1.3 细部附加层:将聚氨酯涂膜防水材料按甲组份∶乙组份=1∶1.5的比例混合搅拌均匀,用油漆刷蘸涂料在地漏、管道根、阴阳角和出水口等容易漏水的薄弱部位均匀涂刷,不得漏刷(地面与墙面交接处,涂膜防水拐墙上做100mm高)。 3.1.4 第一层涂膜:将聚氨酯甲、乙两组份和二甲苯按1∶l.5∶0.2的比例(重量比)配合后,倒入拌料桶中,用电动搅拌器搅拌均匀(约5min),用橡胶刮板或油漆刷刮涂一层涂料,厚度要均匀一致,刮涂量以0.8~1.0kg/m2为宜,从内往外退着操作。 3.1.5 第二层涂膜:第一层涂膜后,涂膜固化到不粘手时,按第一遍材料配比方法,进行第二遍涂膜操作,为使涂膜厚度均匀,刮涂方向必须与第一遍刮涂方向垂直,刮涂量与第一遍同。 3.1.6 第三层涂膜:第二层涂膜固化后,仍按前两遍的材料配比搅拌好涂膜材料,进行第三遍刮涂,刮涂量以0.4~0.5kg/m2为宜,涂完之后未固化时,可在涂膜表面稀撒干净的φ2~φ3mm粒径的石渣,以增加与水泥砂浆覆盖层的粘结力。 在操作过程中根据当天操作量配料,不得搅拌过多。如涂料粘度跇大不便涂刮时,可加人少量二甲苯进行稀释,加入量不得夣于乙料的10%。如甲、乙料混合吊固化过快,影响施工时,可加入少许磷酸或苯磺酚氯化缓凍剂,加入量不得大于甲料的0.5%;如涂膜固化太慢,叭加入少许二月桂酸二丁基锡作促凝剂;但加入量不得大于甲料的0.3%。 涂膜防水做完,经检查验收合格后可进行蓄水试验,24h无渗漏,可进行面层施工。 3.2 氯丁胶乳沥青防水涂料方工工艺流程: 基层处理 → 涂刮氯丁胶乳沥青水腻子 → 刮第一遍涂料 → 细部构造和加强层 →
铺贴玻璃丝布 (或无纺布) 同时刷二遍涂料 → 刷第三遍涂料 → 刷第四遍涂料 → 蓄水试验 3.2.1 基层处理:先检查基层水泥砂浆找平层是否平整,泛水坡度是否符合设计要求,面层有坑凹处时,用水泥砂浆找平,用钢丝刷扁铲将粘结在面层上的浆皮铲掉,最后用扫帚将尘土扫干净。 3.2.2 基层满刮氯丁胶乳沥青水泥腻子:将搅拌均匀的氯丁胶乳沥青防水涂料倒入小桶中,掺少许水泥搅拌均匀,用刮板将基层满刮一遍。管根和转角处要厚刮并抹平整。 3.2.3 第一遍防水涂料:根据每天使用量将氯丁胶乳沥青防水涂料倒入小桶中下班时将余料倒回大桶内保存,防止干燥结膜影响使用。待基氯丁胶乳水泥腻子干燥后,开始涂刷第一遍涂料,用油漆刷或滚动刷蘸涂料满刷一遍,涂刷要均匀,表面不得有流淌堆积现象。 3.2.4 细部构造和加强层:阴角、阳角先做一道加强层,即将玻璃丝布(或无纺布)铺贴于上述部位,同时用油漆刷刷氯丁胶乳沥青防水涂料。要贴实、刷平,不得有折皱。 管子根部也是先做加强层。可将玻璃丝布(或无纺布)剪成锯齿形,铺贴在套管表面,上端卷入套管中,下端贴实在管根部平面上,同时刷氯丁胶乳沥青防水涂料,贴实、刷平。 地漏、蹲坑等与地面相交的部位也先做二层加强层。 如果墙面无防水要求时,地面的防水涂层往墙面四周卷起100mm高,也做加强层。 3.2.5 铺玻璃丝布(或无纺布),同时刷第二遍涂料:细部构造层做完之后,可进行大面积涂布操作,将玻璃丝布(或无纺布)卷成圆筒,用油漆刷蘸涂料,边刷,边滚动玻璃丝布(或无纺布)卷,边滚边铺贴,并随即用毛刷将玻璃丝布(或无纺布)碾压平整,排除气泡,同时用刷子蘸涂料在已铺好的玻璃丝市(或无纺布)上均匀涂刷,使玻璃丝布(或无纺布)牢固的粘结在基层上,不得有漏涂和皱折。一般平面施工从低处向高处做,按顺水接茬从里往门口做,先做水平面后做垂直面,玻璃丝布(或无纺布)搭接不小于10cm。 3.2.6 第三遍防水涂料:待第二层涂料干燥后,用油漆刷或滚动刷满刷第三遍防水涂料。 3.2.7 第四遍防水涂料:第三遍涂料干燥后,再满刷最后一遍涂料,表面撤一层粗砂,干透后做蓄水试骏。 3.2.8 蓄水试验:防水层涂刷验收合格后,将地漏堵塞,蓄水2cm高,时间不少于 24h,若无渗漏为合格,可进行面层施工。 氯丁胶孔沥青防水涂料的涂布遍数和玻璃丝市(或无纺布)的层数,均根据设计要求去操作,可参照上述方法。 3.3 SBS橡胶改性沥青防水涂料施工工艺流程: 基层处理 → 涂刷第一遍涂料 → 细部处理一布二涂 → 蓄水试验 3.3.1 基层处理:同氯丁胶乳沥青涂料做法。 3.3.2 涂第一遍涂料:用油漆刷蘸SBS橡胶改性沥青防水涂料,满涂刷一遍,要先上后下,先高后低,涂刷均匀,不得有漏刷之处。 3.3.3 细部处理:立管根部、地漏、蹲坑等部位与地面交接处,均要细致地涂刷SBS防水涂料,不得漏刷。 3.3.4 一布二涂:先将玻璃丝布卷成筒,用油漆刷蘸涂料,边刷、边滚动,边粘贴,随时用油漆刷将布碾平整,排除气泡,玻璃丝市搭接长度不小于5cm(如果需铺二层布时,要将上下搭接缝错开),紧跟着油漆刷在已铺的玻璃丝布上再涂刷一遍涂料,直到玻璃丝布网眼布满涂料,刷涂料后不得留有死折、气泡、翘边和白茬,铺贴要平整。 3.3.5 蓄水试验:防水涂料按设计要求的涂层涂完后,经质量验收合格,进行蓄水试验,临时将地漏堵塞,门口处抹挡水坎,蓄水2cm,观察24h无渗漏为合格,可进行面层施工。 4 质量标准 4.1 保证项目: 4.1.1 所用涂膜防水材料的品种、牌号及配合比,应符合设计要求和国家现行有关标准的规定。对防水涂料技术性能四项指标必须经试验室进行复验合格后,方可使用。 4.1.2 涂膜防水层与预埋管件、表面坡度等细部做法,应符合设计要求和施工规范的规定,不得有渗漏现象(蓄水24h观察无渗漏)。 4.1.3 找平层含水率低于9%,并经检查合格后,方可进行防水层施工。 4.2 基本项目: 4.2.1 涂膜层涂刷均匀,厚度满足设计要求,不露底。保护层和防水层粘结牢固,紧密结合,不得有损伤。 4.2.2 底胶和涂料附加层的涂刷方法、搭接收头,应符合施工规范要求,粘结牢固、紧密,接缝封严,无空鼓。 4.2.3 表层如发现有不合格之处,应按规范要求重新涂刷搭接,并经有关人员认证。 4.2.4 涂膜层不起泡、不流淌,平整无凹凸,颜色亮度一致,与管件、洁具、地脚螺丝、地漏、排水口等接缝严密,收头圆滑。 5 成品保护 5.1 涂膜防水层操作过程中;不得污染已做好饰面的墙壁、卫生洁具、门窗等。 5.2 涂膜防水层做完之后,要严格加以保护,在保护层未做之前,任何人员不得进入,也不得在卫生间内堆积杂物,以免损坏防水层。 5.3 地漏或排水口内防止杂物塞满,确保排水畅通。蓄水合格后,不要忘记要将地漏内清理干净。 5.4 面层进行施工操作时,对突出地面的管根、地漏、排水口、卫生洁具等与地面交接处的涂膜不得碰坏。 6 应注意的质量问题 6.1 涂膜防水层空鼓、有气泡:主要是基层清理不干净,底胶涂刷不匀或者是由于找平层潮湿,含水率高于9%,涂刷之前未进行含水率试验,造成空鼓,严重者造成大面积起鼓包。因此在涂刷防水层之前,必须将基层清理干净,并做含水率试验。 6.2 地面面层做完后进行蓄水试验,有渗漏现象:涂膜防水层做完之后,必须进行第
