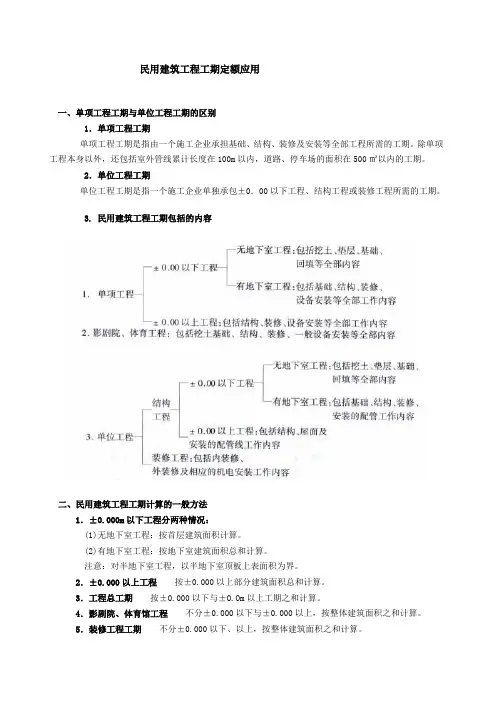

住宅工程合理工期计算表
基 本 数 据
基础形式/ 上部主体 层数/面积 普通住宅 框架结构 高层住宅 框剪
结构

一般装修 毛

坯、水电 及外
架拆除

室外管线、

硬景道路
说明

场地平整、土 方
开挖和支护
小区道路
第一 阶

段 工期
数据

30 30
3/4 列中
选择一数

桩基础及地基 处
理(含试验)

灌注桩
70 85
3/4 列中 选

择一数 据
预制桩
45 60

强夯地基
45

基础(完成至
士 0.00)

基础施工

第二 阶

30 40
选定基本 工
期 =
4/5+6+7 列
(以上 工期
每天 按2班
工 作,并已
扣除与结 构
工程穿 插施
工的 时间)
地上主体

2/400
m
2
14
60 95

3/1000
m
21 65 95

4/2000
m
28 70 95

5/3000
m
35 75 95

6/4000
m
42 80 95

7/5000
m
49 85 95

10/10000
m
50 95 65

11/12000
m
55 100 65

12/15000
m
60 100
65

15/15000
m
75 105 65

18/15000
m
90 113 65

20/20000
m
100 121
65

32/20000
m
100 169 65
合理工期计算
第一阶段选定 基本工期
天 75 上面选择第一阶段工期相加之和

第二阶段选定 基本工期
天 247 上面选择第二阶段工期相加之和

地下室 第二 阶段 调整 值 天 每增加一层地下室增加工期 15天
斜屋面 天 12 斜屋面增加12天工期
裙楼 天 每增加一层裙楼增加工期 15天
假期影响 天 15 跨春节,增加15天
天气影响 天 10 跨雨季(深圳市 5-9月),增加10天
独立别墅 天 在相对应多层工期的基础上增加 15天

总包提前进 场

如总包不能在桩基、 土方施工期间提前进场, 则增加15天的施工准

备期
全装修房 天
多层全装修房较相对应的毛坯房增加 60天;高层增加90天

地形地貌 %
山地建筑等特殊地形地貌,要具体考虑对基础施工、边坡支护及材 料运输的
实际难度,酌情考虑增加工期 10%

第二阶段调
整工期

计算值(天) 284.0 第二阶段调整工期 =(第二阶段选定基本工期 +地下室、斜屋面…

全装修房调整值)X( 1 +地形地貌系数)。
第二阶段特指:总包进场从基础开始施工至最后竣工。
计算值(月)
9.5

合理总工期
计算值(天)
359.0
总工期=第一阶段选定工期 +第二阶段调整工期 即从场地土方平整-桩基施工-

总包施工至最后竣工的全过程。
未包括竣工验收至入伙前各项准备工作时间,此部分建议按 4个月
计算。

计算值(月)
12.0

计算示例,条件是:考虑场地土方平整和小区主要硬化道路基层施工、考虑总包提前到桩基施工阶段进场做 施工前准备,预
制桩、六层多层毛坯房、斜屋面、跨雨季和春节施工

制度是以执行力为保障的。制度”之所以可以对个人行为起到约束的作用, 是以有效的执行力为前提的,
即有强制力保证其执行和实施,否则制度的约束力将无从实现,对人们的行为也将起不到任何的规范作 用。只有通
过执行的过程制度才成为现实的制度,就像是一把标尺,如果没有被用来划线、测量,它将 无异于普通的木条或钢
板,只能是可能性的标尺,而不是现实的标尺。制度亦并非单纯的规则条文,规 则条文是死板的,静态的,而制度
是对人们的行为发生作用的, 动态的,而且是操作灵活,时常变化的。
是执行力将规则条文由静态转变为了动态,赋予了其能动性,使其在执行中得以实现其约束作用,证明 了自己的规
范、调节能力,从而得以被人们遵守,才真正成为了制度。 制度”是在通过其执行力对人
们的行为起到规范作用的时候才成为制度的,使其从纸面、文字或是人们的语言中升腾出来,成为社会 生活中人们
身边不停发生作用的无形锁链,约束、指引着我们的行为和尺度。无论是正式制度还是非正 式制度都须有其执行
力,只不过差别在于正式制度的执行力由国家、法庭、军队等来保障,而非正式制 度的执行力则是由社会舆论、意
识形态等来保障的。在笔者看来,认清制度所具有的执行力是剖析制度 本质的首要条件。
