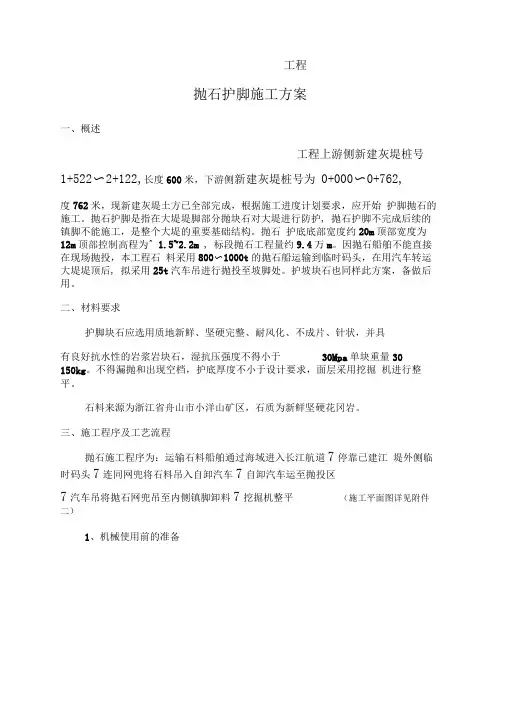

工程

抛石护脚施工方案

一、概述

工程上游侧新建灰堤桩号为1+522~2+122,长度600米,下游侧新建灰堤桩号为0+000~0+762,长度762米,现新建灰堤土方已全部完成,根据施工进度计划要求,应开始护脚抛石的施工。抛石护脚是指在大堤堤脚部分抛块石对大堤进行防护,抛石护脚不完成后续的镇脚不能施工,是整个大堤的重要基础结构。抛石护底底部宽度约20m、顶部宽度为12m,顶部控制高程为▽1.5~2.2m,本标段抛石工程量约9.4万m3。因抛石船舶不能直接在现场抛投,本工程石料采用800~1000t的抛石船运输到临时码头,在用汽车转运大堤堤顶后,拟采用25t汽车吊进行抛投至坡脚处。护坡块石也同样此方案,备做后用。

二、材料要求

护脚块石应选用质地新鲜、坚硬完整、耐风化、不成片、针状,并具有良好抗水性的岩浆岩块石,湿抗压强度不得小于30Mpa,单块重量30~150kg。不得漏抛和出现空档,护底厚度不小于设计要求,面层采用挖掘机进行整平。

石料来源为浙江省舟山市小洋山矿区,石质为新鲜坚硬花冈岩。

三、施工程序及工艺流程

抛石施工程序为:运输石料船舶通过海域进入长江航道→停靠已建江堤外侧临时码头→连同网兜将石料吊入自卸汽车→自卸汽车运至抛投区→汽车吊将抛石网兜吊至内侧镇脚卸料→挖掘机整平(施工平面图详见附件二)

1、机械使用前的准备

⑴起重机进场前,必须向项目部提供起重机的出厂检测报告、年检报告、产品说明书。

⑵起重机司机、信号工、司索工必须持证上岗,身体健康。

⑶起重机租赁公司与项目部签订租赁合同和安全生产协议书。

2、技术准备

⑴由项目部安全部负责对起重机司机、信号工、司索工进行安全技术交底。

⑵安全员、工长、机械员负责起重机日常的安全检查工作,每周由安全组组织一次全面的安全文明施工检查。

⑶根据起重机的机械性能和试吊情况,采用25t汽车吊能够满足内侧抛石施工要求,为保证吊运安全,每个石包在装料时重量须控制在4t (约2方)以下,严禁使用有破损的网兜。

四、施工方法

本工程抛石护脚施工顺序为:编织布铺设→袋装碎石压载→抛石,组织抛石施工前,对下部编织布、袋装碎石层进行验收合格后方可实施。

1、测量、放样

根据工程设计图纸要求,在施工现场测量放样,采用GPS测量,插旗做标志,标示出抛石区域位置,为挖掘机理砌施工提供参考。

2、划分抛投区

施工前先划分出方格控制网,填写各网格所需要抛投的方量,作为各小抛投区施工的参考依据。在抛投区每隔20米集中卸料至一点,整理及理砌工作由挖掘机完成。根据抛投的方量,集中卸料时石料必须满足抛投量,避免二次吊运。

3、石料供应

项目部已和浙江舟山块石材料商签订供料合同,运输船的数量根据施

工需要随时增派。

4、抛投施工

将25t汽车吊通过临时便道停靠在大堤堤顶上,并安装就位,25t自卸汽车通过堤顶道路运料,将石料运至各抛投点,汽车吊将石包吊至已铺设完成的袋装碎石附近集中卸料,最后将网兜收集还回抛石船。采用PC200挖掘机对各料堆进行摊铺整平,由于本抛石断面较宽,需采用挖机二次挖运抛投的方式进行施工。

五、质量控制

1、护脚块石应选用质地新鲜、坚硬完整、耐风化、不成片、针状,并具有良好抗水性的岩浆岩块石,湿抗压强度不得小于30Mpa,单块重量30~150kg。不得漏抛和出现空档,护底厚度不小于设计要求,面层采用挖掘机进行整平。石料来源为浙江省舟山市小洋山矿区,石质为新鲜坚硬花冈岩。

2、对抛石实施整理时,对缺失位置进行标示,以便加抛补抛,使抛石区符合设计要求,整齐、美观。

六、起重机施工要求

1、司机必须与指挥人员(起重工)密切配合,严格按照指挥人员发出的信号(旗号或手势)进行操作;操作前必须鸣号(铃或喇叭)示意;如发现指挥信号不清或错误,有权拒绝执行,并采取措施防止发生事故;操作时,对其他人员发出的危险信号,司机也应采取制止措施,以避免发生事故。

2、施工中,如遇有大雨、大雪、大雾和六级以上的风影响施工安全时,应停止起重工作,并将臂杆降低到安全位置。

3、起重机在吊装过程中,现场安全员必须负责现场的安全管理。

4、新到、修复和新安装的起重机械设备,应遵照《建筑机械技术试

验规程》中的有关规定进行试验和试吊,并经过主管机务人员、操作人员和项目部安全部门共同检查,合格后方可使用。

5、不准载荷行驶或不放下支腿就起重。支腿下要垫硬木块,在支点不平的情况上,应加厚垫木调低,以保持机身水平。操作前应检查距尾部迥转范围50cm内无障碍物。

6、不同型号和不同规格的起重机械设备,按其出厂具体规定装设的高度限位器、变幅指示器、幅度限位器、转向限位器等安全保护装置都应齐全可靠。

7、起重机机械设备严禁超载。严禁用各种起重机械进行斜吊、拉吊;严禁起吊地下的埋设物件及其它不明重量的物件,以免机械载荷过大,而造成事故。

8、严禁各种起重机吊运人员或用手抓吊钩升降,以防起重系统突然失灵而发生事故。在起吊和落吊的过程中,吊件下方禁止人员停留或通过,以防物件坠落而发生事故。

9、起吊的构件应绑扎牢固,并禁止在构件上堆放或悬挂零星物件,如起吊零星物件,必须用吊笼或钢丝绳捆绑牢固;构件吊起后转向时,其底部应高出所有障碍物的0.5m以上。

10、起吊构件时,吊钩中心应直通过构件重心,构件吊起离地面20~50cm时必须停车检查:

⑴起重机的稳定性;

⑵制动器的可靠性;

⑶构件的平稳性;

⑷绑扎的牢固性。

11、起吊构件必须拉好溜绳,构件起落、转向速度应均匀,动作要平稳,不准紧急制动;转向时,未停稳前不得做反向动作;注视吊钩的上升

高度,防止升到顶点,因限位器失灵而造成事故。

12、起重机在运行中,如遇紧急危险情况,应立即拉离紧急开关停车;在降落重物过程中,卷扬机制动器突然失灵,应采取紧急措施(即将重物稍微上升后再降落,再稍微上升,再降落,这样多次反复,将重物最后安全降落)。

13、起重机在停工、休息或中途停电时,应将重物卸下,不得悬在空中。如用两台起重机抬吊构件时,必须统一指挥,两机载荷分配应合理,动作须协调;吊重不得超过两机所允许起重量的75%,单机载荷不得超过该机允许起重量的80%。

14、必须经常检查钢丝绳接头和钢丝绳与轧头结合处的牢固情况。轧头有螺帽和压板的一面应在靠钢丝绳长的一端,以免松动、脱落;确定轧头的规格、数量和间距,并根据钢丝绳的直径按标准排列;机械运行中禁止用手触摸钢丝绳和滑轮,以防发生事故;通过滑轮的钢丝绳不准有接头,以防通过时被卡住。

15、钢丝绳的规格、强度必须符合该起重机的规定要求。钢丝绳在卷筒上应排列整齐,放出钢丝绳时,应在卷筒上保留三圈以上,以防钢丝绳末端松脱;钢丝绳的磨损或腐蚀,如超过平均直径10%和在一个节距内的断丝根数多于规定时,应更换新绳。

16、起重工作完毕后,在行驶之前,必须将稳定器松开,四个支腿返回原位。起重臂靠在托架上时需垫50mm厚的橡胶块。吊钩挂在汽车前端时钢丝绳不要收得太紧。

17、工作中如遇故障,应按规定顺序查清原因予以排除。如本人不能排除应及时报修。

18、吊钩除正确使用外,应有防止脱钩的保险装置,吊索具必须使用合格产品,卡环在使用时,应保证销轴和环底受力。
