桥柱施工技术交底
- 格式:docx
- 大小:18.73 KB
- 文档页数:8

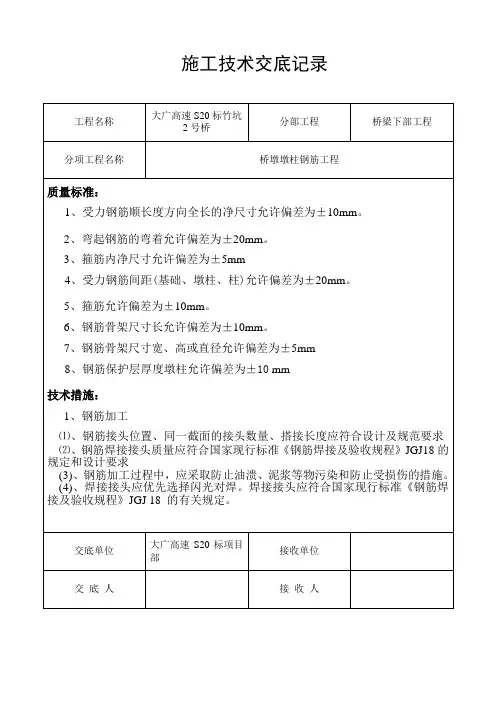

施工技术交底记录
2012年3月1日
工程名称
分部工程 桥梁工程
分项丄程名称 桥柱施工技术交底
一、 工程概况
二、 施工工艺
(一)钢筋加工
1、 钢筋应平直,无局部折曲;钢筋表面的油污,泥浆应清理干净
2、 钢筋的形状、尺寸应按照设计的规定进行加工。
3、 加工后的钢筋,其表面不应有削弱钢筋截面的伤痕
4、 钢筋宜在常温状态下弯制,不宜加热.钢筋宜从中部开始逐步向两端弯制 弯钩应一次弯成
5、 箍筋的末端应做弯钩,弯钩的形状应符合设计规定 交底内容:
交底单位 河北建设集团有限公司 接收单位
交底人
接收人
施工技术交底记录
2012年3月1日
工程名称
分部工程 桥梁工程
分项丄程名称 桥柱施工技术交底
交底内容:
6、钢筋加工的质量标准
项目 允许偏差(mm
受力钢筋顺长度方向加工后的全长 ± 10
弯起钢筋个部分尺寸 ± 20
箍筋、螺旋筋各部分尺寸 ± 5
(二)钢筋绑扎安装
1、 钢筋采用搭接焊,焊渣应及时敲除,交叉点宜采用直径0.7〜2.0mm的铁丝 扎牢
2、 结构或构件拐角处的钢筋交叉点应全部绑扎;中间平直部分的交叉点可 交错绑扎,但绑扎的交叉点宜占全部交叉点的 40%以上
3、 钢筋绑扎时,除设计有特殊规定者外,箍筋应与主筋垂直
4、 绑扎钢筋的铁丝丝头不应进入混凝土保护层内
5、 在钢筋骨架和模板间用混凝土垫块隔开来控制保护层厚度;垫块应相互错 开,松散分布,不得贯穿保护层全部截面;垫块强度应与桥柱本体设计强度相同
&钢筋骨架的焊接拼装应在坚固的工作台上进行,骨架焊接时,相邻的焊缝
应采用分区对称跳焊,不得顺方向一次焊成
交底单位
接收单位
交底人
接收人
施工技术交底记录
2012年3月1日
工程名称
分部工程 桥梁工程
分项丄程名称 桥柱施工技术交底
交底内容:
7、钢筋骨架绑扎时注意主筋的配置:在钢筋骨架主筋任一接头的 35d接头区 段内,只能有主筋总根数的一半设置接头,同时在另一根钢筋上应尽量少设接头
8、钢筋或焊接的钢筋网和钢筋骨架不得有变形,开焊、脱焊的现象
9、钢筋安装质量标准见下表
项目 允许偏差(mrh
受力钢筋间距 两排以上排距 ± 5
同排 梁、板、拱肋 ± 10
基础、墩台、柱 ± 20
箍筋、横向水平钢筋、螺旋筋间距 ± 10
钢筋骨架尺寸 长 ± 10
宽、咼或直径 ± 5
绑扎钢筋网尺寸 长、宽 ± 10
网眼尺寸 ± 20
弯起钢筋位置 ± 20
保护层厚度 柱、梁、拱肋 ± 5
基础、墩台 ± 10
交底单位
接收单位
交底人
接收人
施工技术交底记录
2012年3月1日
工程名称
分部工程 桥梁工程
分项丄程名称 桥柱施工技术交底
交底内容:
(三)模板安装
1、模板与混凝土接触面应平整、接缝严密
2、 模板采用定型大钢模,模板断面按柱子尺寸设计;安装前,模板在地面上 试拼,检查模板间扣接螺栓是否能正常连接,面板接缝错台情况,以便提前处理
3、 安装前应对立柱支承面标高进行检查和调整,确认合格后方可安装。
4、 模板在安装过程中,必须设置防倾覆设施
5、 模板间卡入双面胶并及时上紧固定螺栓,用 3.0m靠尺检查板面平整度, 用线坠检查竖直度,确保模板接触紧密,板面垂直平整,
6模板安装允许偏差和检查方法
项目 允许偏差
(mr)i 检验频率 检验方法
范围 点数
相邻两板表面高低差 2
每个 构筑 物或
每个 构件 4 用钢板尺和塞尺量
表面平整度 3 4 用3m直尺和塞尺量
垂直度 H/500,且
不大于20 2 用经纬仪或垂线和钢尺
量
模内
尺寸 梁、板、柱、 +3,-6 3 用钢尺量,长、宽、高
各1点
交底单位
交底人
施工技术交底记录
2012年3月 1日
工程名称
分部工程 桥梁工程
分项丄程名称 桥柱施工技术交底
接收单位
接收人 交底内容:
轴线
偏位 梁、板、柱、 8
2 用经纬仪测量,纵、横
向各1点
支承面咼程 +2,-5 每支
承面 1 用水准仪测量
预 留
空 洞 预应力筋孔道位置
(两端) 5 每个
预留
空洞 1 用钢尺量
其他 位置 8 1 用钢尺量
孔径 +10, 0 1
梁底模拱度 +5, -2 每根
梁、
每个
构
件、
每个 安管 段 1 沿底模全长拉线,用钢
尺量
侧向
弯曲 L/1000,且不大于10 1 沿底模全长拉线,用钢
尺量
支
架、
拱架 纵轴线的平面位置 L/2000,且
不大于30 3 用经纬仪测量
拱架高程 +20, -10 用水准仪测量
交底单位
接收单位
交底人
接收人
施工技术交底记录
2012年3月1日
工程名称
分部工程 桥梁工程
分项丄程名称 桥柱施工技术交底 交底内容:
(四) 混凝土浇筑
1、 混凝土采用商品砼,进场前需做开盘鉴定,由混凝土罐车运输到位
2、 混凝土浇筑前,对支架、模板,钢筋进行检查,模内杂物,积水,钢筋上 的污垢应清理干净,模板内应涂刷隔离剂,并不得污染钢筋等
3、 混凝土应分层浇筑,分层厚度控制在 0.3m左右,用插入式捣固器振捣
4、 混凝土浇筑工程中,要及时填写浇筑记录,入模前随时观察混凝土的和易 性,坍落度控制在11〜13cm.
5、 混凝土浇筑应连续不间断进行,若因故必须间断时,其允许间段时间应小 于前层混凝土的初凝时间,否则,按施工缝进行处理 ,并做记录
6保护层厚度不得小于4.7cm
7、混凝土振捣密实的判断方法:每一振点振捣延续时间宜为 20〜30s,以混
凝土不再下沉,不再冒出气泡,表面呈现浮浆为度,防止过振,漏振
(五) 模板拆除
1、混凝土强度达到2.5MPa以上,保证拆模时不粘模,混凝土棱角不损坏, 即可拆模,拆模后及时进行养护
2、 拆模时应先支后拆,后支先拆
3、 模板拆除后应及时整修,分类存放
交底单位
接收单位
交底人
接收人
施工技术交底记录
2012年3月1 日
工程名称
分部工程 桥梁工程
桥柱施工技术交底
分项工程名称 交底内容:
三、安全措施
1、 用电由专职电工接线,严禁私乱接
2、 作业时佩戴安全帽,2m以上高空作业时必须系安全带
3、 弯曲钢筋的旋转半径内严禁站人
、桥柱施工质量检验标准
项目 允许偏差
(mm 检验频率 检验方法
范围 点数
断面 长、宽
尺寸 (直径) ± 5
2 用钢尺量,长、宽各1点,
圆柱量2点
顶面咼程 ± 10 每 1 用水准仪测量
垂直度 < 0.2%H 且
不大于15 根
柱 2 用经纬仪测量或垂线和钢
尺量
轴线偏位 8
2 用经纬仪测量
平整度 5
2 用2m直尺、塞尺量
节段间错台 3
4 用钢板尺和塞尺量
交底单位 接收单位
交底人 接收人
