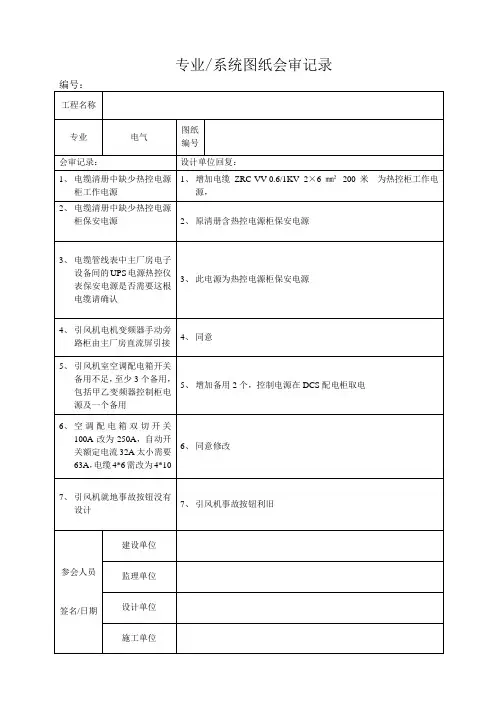

图纸会审记录表案例
- 格式:doc
- 大小:37.50 KB
- 文档页数:4
图 纸 会 审 记 录
工程名称 会审日期
参 加 人 员 建设单位
设计单位
施工单位
监理单位
监督部门
主持人 记录人
记
录
内
容
发现以下问题需予认明确。
一、清单漏项、清单数量与施工图不符,在对比工程量清单与施工图的过程中,
1.土石方372911.3m³挖方漏项。
2.路基防护中回填石灰土未计量。
3.桥梁台背回填砂砾石清单未计,且工程数量表计算有误。
4.清单编号040305001054中清单量为3410.55m³,施工图中量为4325m³
.......
回复:清单数量与图纸数量不符,以施工图为准;图纸与实际不符以相关方现场收方为准。
二、工程量清单给出的部分工作,施工工艺与施工图不符
1、排水工程施工图沟槽回填材料“中粗砂”;清单中为“细砂”。根据周边地材情况情况,建
议采用天然砂砾石回填。
施工单位代表:(签字) 设计单位代表:(签字) 监理单位: (监理工程师注册方章) 建设单位代表:(签字)
注:本表一式四份,建设单位、设计单位、施工单位、监理单位各一份,记录内容可加页,附后。
SG—007附
图 纸 会 审 记 录
记
录
内
容
2、水稳层施工图中明确规定施工中按规范使用商品料,清单中为路拌法与规范CJJ1-2008.7.5.4
不符
......
回复:施工工艺与施工图不符,严格按照施工图施工,针对具体情况问题“1”同意变更为砂砾石。
在仔细学习设计文件,领会设计精神过程中,提出以下建议。
一、土石方工程
:
1.道路工程K0+000-K0+160属于零挖路段,位于三个标段交接处,标高最低且地下水位高。施工
质量没保障。是否考虑将路床(0.8m)上路提(1.5m)深度范围内换填为砂砾石。
回复:同意。
2.本项目位于嘉陵江沿岸,施工中受地表水、地下水影响严重,是否考虑将路堤填方3m高度以下
的部分,采用设计方案中的填石路堤。
回复:同意。
3.部分路段清表后填方低于路床高度(80cm),建议将此类路段直接用砂砾石填至设计路床标高。
回复:同意。
4.K1+120-K1+200半挖半填路段,填方坡脚线位于河中,考虑到填方高度过高(19m-24m),横断面
坡度过陡,建议采用抗滑桩或其他方案。
回复:同意变更,设计图附后。
5.砍树挖根没工程数量。
回复:据实补充工程数量。
6.地勘资料中边坡处治方案,但施工图纸中未涉及;图纸中有抛石挤淤施工方案,但没有工程数量。
回复:同意。设计图纸附后。
施工单位代表:(签字) 设计单位代表:(签字) 监理单位: (监理工程师注册方章) 建设单位代表:(签字)
注:本表一式四份,建设单位、设计单位、施工单位、监理单位各一份,记录内容可加页,附后
图 纸 会 审 记 录
记
录
内
容
7.复测后我方发现《路基土石方数量计算表》计算有误,校正后的挖方数量与复测方量基本一致;填
方实际方量为437467m³,误差超过10%,针对这一具体情况,请监理与业主与我方进行复测。
回复:复测后(或校正后)按照合同相关条款调整土石方数量。
二、排水工程:
排水工程涉及到深基坑工程,需要编制专项施工方案后经专家论证通过后实施。
1.设计中,沟槽开挖宽度小于GB50268.4.3.2规定的公式计算结果,建议单边预留工作宽度1-1.5m。
回复:同意。有支撑要求的预留1.5m;无支撑要求的预留1m。
2.K4+740-K5+776处大管径排污管道位于深挖方路段,深挖至地面标高后,继续挖13m才能挖至管底,
排污管中线据挖方坡脚线仅3.5m,进行深基坑开挖施工时危及到深挖方边坡,存在极大的安全隐患,建
议采用水工隧道或其他方案。
回复:同意变更,设计图纸附后。
3.砂砾石基础没有施工图和工程量数量。
回复:据实补充工程数量,设计图纸附后。
4.过河管道施工图,80cm桩基过小,是否改为150cm桩基 ,140cm墩柱。
回复:同意。
三、桥涵及挡墙工程
1.涵洞工程分离式浆砌条石基础改为C20砼整体式基础;浆砌条石墙身改为C30砼墙身。
回复:同意。
2.K4+768.4涵洞位于深挖方与填方交界河谷处,建议增大断面尺寸,迎水面洞口设置浆砌片石护面。
回复:同意,设计图纸附后。
施工单位代表:(签字) 设计单位代表:(签字) 监理单位: (监理工程师注册方章) 建设单位代表:(签字)
注:本表一式四份,建设单位、设计单位、施工单位、监理单位各一份,记录内容可加页,附后
SG—007附
图 纸 会 审 记 录
记
录
内
容
3.涵洞及挡墙台背回填建议按照规范JTJ/T F50-2011中14.4.2要求,用砂砾石填筑,底面长度为基
础以外2m,顶面长度为高度加2m,其中,涵洞填高建议为盖板以上0.5m-1m。
回复:同意,设计图附后。
4.挡墙护栏未接通,且未计工程数量。
回复:同意接通,设计图纸附后。
5.桥梁锥坡填土应与台背填土一致,采用砂砾石。
回复:同意。
6.排污管道与涵洞标高相冲突,建议调整涵洞标高。
回复:同意调整涵洞标高,根据施工过程中的具体情况据实调整。
施工单位代表:(签字) 设计单位代表:(签字) 监理单位: (监理工程师注册方章) 建设单位代表:(签字)
注:本表一式四份,建设单位、设计单位、施工单位、监理单位各一份,记录内容可加页,附后
