房地产开发报建流程(上海)最新版2012
- 格式:ppt
- 大小:355.50 KB
- 文档页数:27
一项目开发流程及内容(一)项目开发流程(二)项目开发流程内容1、土地获取深圳目前已基本采用招拍挂卖的方式,此阶段主要是地块信息的收集、分析,对地块开发方向进行可行性研究分析。
2、立项筹备(项目方案设计阶段)(1)凭土地出让合同到规划局规划技术处申报,规划测绘队测绘后,取得建设项目规划红线图,进行放点确位,报项目名并注册。
(2)选定各类专业服务机构,首先选定其专业的策划代理公司,以市场需求出发,完成项目前期的策划工作,并协助完成项目规划设计的要点;然后选定规划设计单位。
3、报批报建(1)提交可行性研究报告和立项申请,到计划发展委员会申请立项;(2)将总体规划方案报规划局规划管理处审批,通过后领取建设用地规划许可证(总体规划通过后如一次规划分批实施,将分期实施详细规划和相应单体建筑设计报规划局规划管理处审批。
)(3)在项目签订土地出让合同、取得立项批文和建设用地规划许可证后到当地民政局地名管理办公室申报地名。
(4)上述手续完毕,到规划局规划管理处申领建设工程规划许可证。
(5)在项目的总体规划设计审查通过以后,由规划设计单位对整个项目的所有专业管线(包括:供电、自来水、燃气、电信、有线电视、路灯,市政道路、雨污水管网)进行管线规划设计,设计方案送规划局的市政规划管理处审核,通过后,将管线规划图送上述各专业部门听取各部门意见,然后由建设单位会同规划局的有关人员召集各专业部门召开管线规划协调会,将所有专业部门的意见形成会议纪要,以防止各专业管线在具体实施中相互扯皮,管位相撞。
(6)到各规费收缴部门报审、缴费,具体手续办理如下:⏹将报批的范围内所有建筑单体图纸报当地消防部门进行消防审查,取得建筑工程消防意见书。
⏹到当地建设局计划财务处缴纳建设规费。
⏹到当地教育局计划财务处缴纳教育设施附加费。
⏹到卫生防疫站进行工程卫生防疫审查,缴纳卫生防疫检测费。
⏹与当地房管局白蚁防止所鉴定白蚁防止协议,缴纳白蚁防止费。
⏹按整个建设项目规划的绿化率规定专门对项目进行绿化设计,将绿化报建图,送园林管理局审批。

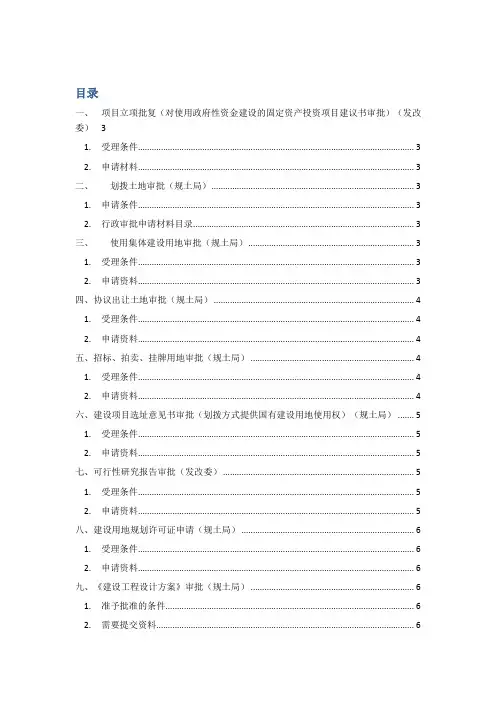

目录一、项目立项批复(对使用政府性资金建设的固定资产投资项目建议书审批)(发改委)31.受理条件 (3)2.申请材料 (3)二、划拨土地审批(规土局) (3)1.申请条件 (3)2.行政审批申请材料目录 (3)三、使用集体建设用地审批(规土局) (3)1.受理条件 (3)2.申请资料 (3)四、协议出让土地审批(规土局) (4)1.受理条件 (4)2.申请资料 (4)五、招标、拍卖、挂牌用地审批(规土局) (4)1.受理条件 (4)2.申请资料 (4)六、建设项目选址意见书审批(划拨方式提供国有建设用地使用权)(规土局) (5)1.受理条件 (5)2.申请资料 (5)七、可行性研究报告审批(发改委) (5)1.受理条件 (5)2.申请资料 (5)八、建设用地规划许可证申请(规土局) (6)1.受理条件 (6)2.申请资料 (6)九、《建设工程设计方案》审批(规土局) (6)1.准予批准的条件 (6)2.需要提交资料 (6)十、《建设工程规划许可证》审批(规土局) (6)1.准予批准的条件 (6)2.申请资料 (7)十一、建设工程项目报建(建设和管理委员会) (7)1.受理条件 (7)2.需要提交资料 (7)十二、建设工程初步设计审批(建设和管理委员会) (7)1.受理条件 (7)2.申请材料 (7)十三、建设工程项目施工许可证审批(建设和管理委员会) (8)1.受理条件 (8)2.需要提交资料 (8)一、项目立项批复(对使用政府性资金建设的固定资产投资项目建议书审批)(发改委)1.受理条件1)属于政府范围内审批范畴2)符合国家有关法律规定、《上海市政府审批的投资项目目录》和本市、本区有关规定3)符合国民经济和社会发展中长期规划、行业规划要求4)符合土地利用规划、城市总体规划、环境保护政策的要求,以及节能审查政策的要求。
2.申请材料1)报批项目建议书的请示2)项目建议书(应由具备相应工程咨询资质的机构编制)。

房地产开发报建流程及潜规则指南[全]中华人民共和国城乡规划法将于明年1月1日实施,作为曾经的房地产管理部门的小混混以及现在的下海流浪人员,我看了其中与房地产开发报建有关的内容,有些感慨,在这里讲一讲。
涉及房地产管理的各大部门之间的恩怨由来已久,我想到哪里就讲到哪里吧。
下面基本上是按照报建的先后顺序来说。
1、土地证、建设用地规划许可证、规划要点批复阶段土地证和建设用地规划许可证这两个证,加上规划要点批复,是进行房地产开发的前提.但是,这几样东西领取的先后顺序,非常的有学问。
有经验的同志,一看这几样东西的发出时间,基本上就可以判断出地块背后的故事。
这三样东西涉及到国土部门和规划部门旷日持久的权力斗争。
目前我国法律也没有很好的规范这个问题。
恩,简单的说一下,土地证由国土部门颁发,是土地权属证明,载明了土地用途及使用期限(只是载明);建设用地规划许可证由规划部门颁发,是核定土地用途及用地界线的法律依据;规划要点批复由规划部门颁发,是确定土地使用强度指标的法律依据,如容积率啊建筑密度啊停车位配置要求啊这些指标都在这个批复里体现出来,包括现在的那个小户型比例限制要求,也会在这个文件里体现出来。
一般来说,一块地,必须要由规划部门核定规划要点,颁发了建设用地规划许可证(以下简称地规证)之后,才能领取土地使用权证。
这绝对应该是必须的程序。
因为国土部门必须依据规划部门核定的土地功能及土地使用强度,才能计算出土地出让金,才能在土地证上载明土地用途及年限。
但是呢,在现实中呢,这个想法只能是理想状态。
因为首先,很多地方的国土部门在出让土地的时候,根本不考虑规划,直接就整块出让了。
然后给人家办出商住用地土地使用权证。
这种让人无法理解的土地出让模式一度非常盛行。
然后受让了土地的开发商,再去规划部门软磨硬泡,无论是修改规划也好,还是根本没有规划都好,反正,我的土地出让金是已经交了,剩下的事情你规划部门得给我搞定。
我不是批评这种土地出让模式容易滋生腐败。
房地产开发全套流程大全(完整版)
房地产开发的全套流程可以分为以下几个阶段:
1.前期准备阶段:
定位和选址:确定项目的地理位置、规模和类型。
市场研究:了解目标市场的需求和竞争情况。
准备资金:筹集项目开发所需的资金。
2.项目规划阶段:
项目方案设计:确定项目的总体规划和建筑设计方案。
资金筹集:与投资者沟通,筹集项目开发所需的资金。
立项审批:向相关部门提交项目计划书,经过审批获得立项证书。
3.项目开发阶段:
土地购置:购买或租赁土地用于项目开发。
施工准备:编制施工方案、招标采购、签订合同等。
施工建设:按照项目规划进行土建和装修施工。
质量监控:对施工过程进行质量监督和检查。
工程竣工:项目建设完成并验收合格。
4.销售与营销阶段:
售前准备:开发营销策略、制定销售计划。
商品房销售:推广、销售房产并与购房者签订买卖合同。
客户服务:提供售后服务,解决购房者的问题和需求。
项目营销:推广项目,吸引更多购房者。
5.项目交付和运营阶段:
报建手续办理:办理相关手续,确保项目合法运营。
交付房屋:与购房者完成房屋交付手续。
运营管理:协调物业管理、公共设施维护、安保等。
6.售后服务阶段:
售后服务:提供房屋保修、维护和管理服务。
后期开发:根据市场需求进行后期配套设施开发。
售后调查:收集购房者的意见和反馈,改进服务质量。
以上是房地产开发的完整流程大全,每个阶段都涉及具体的操作和管理流程,具体的实施方式会根据项目的具体情况和政策要求而有所不同。
房地产开发报建报批程序1.0、目的明确开发项目报建报批、取证范围、条件、法律法规依据,屹立项目开发的顺利进行。
2.0、适用范围适用于开发项目全过程的报建报批、取证工作的管理。
3.0、职责公司相关部门及各开发公司按职责、业务的划分,分别负责组织办理相关的报建报批、取证工作。
4.0、流程一、土地竞拍,签订土地成交确认书。
二、项目投资可行性分析1、可行性研究初步设想、投资方向研究(选址、类型、规模等)、提出项目建议书、研究拟建项目的必要性和现实性、市场调查(研究市场的需求量、预测市场的发展潜力)、经济调查(对政策、地区经济发展、固定资产投资增长幅度、城市开发费率、地价、配套投资等)、全面研究项目开发过程中经济运行的合理性(比如财务分析、经济分析)、编制建设总进度计划、提出项目投资研究报告。
2、投资决策3、投资计划三、用地申请阶段1、规划意见书报批,取得《建设用地批准书》;2、签订土地使用权出让合同;3、用地地界测量放点,地形现状图测绘;4、立项核准、环保、节能、水土保持审批;5、建设用地综合技术论证报告、规划条件、红线图办理;6、建设用地规划许可证办理;6、土地登记申请,办理国有土地使用权证。
四、设计阶段1、方案设计阶段修正性详细规划确定(方案、规划总平审批);2、初步设计阶段a、委托勘察单位钻探,出具《岩土勘察报告》;b、委托审图单位设计蓝图审查,出具《建设工程施工图设计文件审查报告》,并进行设计蓝图的审查备案;c、人防初步设计(防空地下室设计条件、人防兼顾审核);d、抗震设防行政行政审批;3、办理《建设工程规划许可证》综合技术论证报告、工程规划许可证。
4、施工图设计阶段a、消防设计审核;b、人防施工设计审核(人民防空工程质量监督登记、人防工程许可证);c、防雷设计审核;五、办理施工许可证阶段1、确定施工单位、签订施工合同(直接发包);2、工程建设报建、招标备案;3、工程招投标(中标通知书);4、施工合同、工程合同价备案;5、质量安全监督登记;6、办理白蚁防治、散装水泥、墙改、劳保费、墙改、工伤保险手续;7、办理施工许可证。

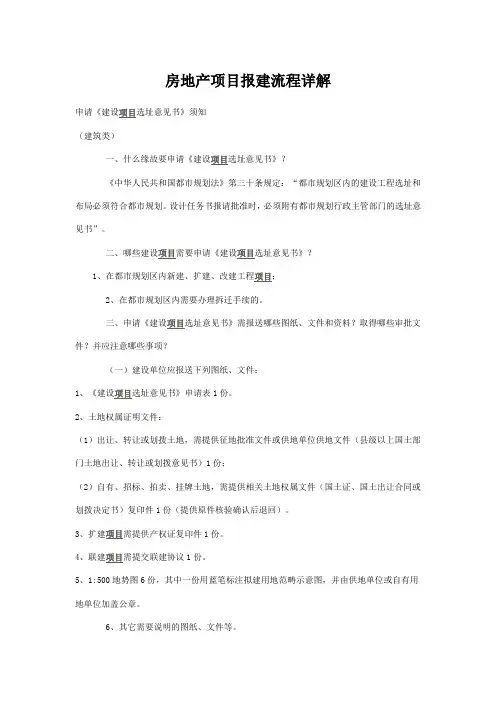

房地产项目报建流程详解申请《建设项目选址意见书》须知(建筑类)一、什么缘故要申请《建设项目选址意见书》?《中华人民共和国都市规划法》第三十条规定:“都市规划区内的建设工程选址和布局必须符合都市规划。
设计任务书报请批准时,必须附有都市规划行政主管部门的选址意见书”。
二、哪些建设项目需要申请《建设项目选址意见书》?1、在都市规划区内新建、扩建、改建工程项目;2、在都市规划区内需要办理拆迁手续的。
三、申请《建设项目选址意见书》需报送哪些图纸、文件和资料?取得哪些审批文件?并应注意哪些事项?(一)建设单位应报送下列图纸、文件:1、《建设项目选址意见书》申请表1份。
2、土地权属证明文件:(1)出让、转让或划拨土地,需提供征地批准文件或供地单位供地文件(县级以上国土部门土地出让、转让或划拨意见书)1份;(2)自有、招标、拍卖、挂牌土地,需提供相关土地权属文件(国土证、国土出让合同或划拨决定书)复印件1份(提供原件核验确认后退回)。
3、扩建项目需提供产权证复印件1份。
4、联建项目需提交联建协议1份。
5、1:500地势图6份,其中一份用蓝笔标注拟建用地范畴示意图,并由供地单位或自有用地单位加盖公章。
6、其它需要说明的图纸、文件等。
(二)建设单位送齐上述图纸、文件,经规划治理部门受理申请后,将在法定工作日六天审批完毕,由规划治理部门发给建设单位下列审批文件:1、经审核同意的,核发盖有“成都市规划治理局”章的《建设项目选址意见书》1份;2、经审核不同意的,将予以书面答复(盖有“成都市规划治理局技术治理专用章”的函复意见书1份)。
(三)建设单位在办理《建设项目选址意见书》应注意下列事项:1、如属工业项目或其他对周围环境有专门要求的项目,在向规划治理部门申请建设项目选址意见书的同时,应征询消防、环保、卫生防疫等相关治理部门的选址意见。
2、改建、扩建、拼建项目用地存在两个或两个以上权益人的,应征得所有权益人同意。
3、凡已(在)建的建设项目需补办规划手续的,应先到成都市勘测院实测竣工图。
房地产开发流程及前期报建经验分享一、房地产开发流程1.前期调研:在确定项目开发地点后,需要进行周边环境、政策法规、市场需求等方面的调研,以确定项目的可行性和发展方向。
2.土地获取:根据调研结果确定土地获取的方式,可以是市场购买、政府招拍挂等,需要与相关部门进行协商和谈判,并完成土地出让手续。
3.规划设计:在获取土地后,需要进行项目规划和设计,包括项目功能定位、建筑设计、景观设计等,需要与设计院或相关专业人员合作。
4.报建手续:完成规划设计后,需要递交相关报建手续,包括项目规划审批、建设用地规划许可证、建设工程规划许可证等。
5.市政配套:在获得规划设计许可证后,需要与相关市政部门进行沟通和协调,确定项目的市政配套情况,如道路、水电等设施。
6.施工准备:完成市政配套后,开始进行施工准备工作,包括施工图设计、施工合同签订、施工人员招聘等。
7.开发销售:施工准备完成后,开始进行房屋开发销售工作,包括销售策划、广告宣传、售楼处建设等。
8.施工建设:在销售工作进行的同时,开始进行实际的施工建设,包括基础设施建设、主体结构施工、装修装饰等。
9.竣工验收:在房屋建设完毕后,进行竣工验收,包括质量验收和安全验收等。
10.交付入住:经过竣工验收后,开始进行房屋交付和入住工作,包括权证办理、买卖合同签订、交付款项等。
1.寻找项目合作伙伴:在房地产开发前期,寻找项目合作伙伴非常重要。
合作伙伴可以是设计院、报建公司、市政部门等,他们能提供专业的意见和帮助,加速项目的进展。
2.做好调研工作:前期调研是项目成功的基础。
需要了解项目所在地的市场需求、政策法规等情况,合理规划项目的定位和发展方向。
3.加强与相关部门的沟通和协调:报建过程中需要与规划、土地、市政等部门进行多次沟通和协调,了解政策要求、准备相关材料等。
良好的沟通和协调能够减少项目报建的时间和成本,避免物业开发商不必要的损失。
4.提前做好规划设计:规划设计是项目的核心内容之一,需提前与相关设计院进行合作,提高设计质量和效率。
商业房地产开发前期报建流程详解目录一、前言 (3)1.1 编写目的 (3)1.2 流程概述 (3)二、项目立项与规划阶段 (4)2.1 项目建议书 (6)2.2 可行性研究报告 (8)2.3 城市规划与设计 (9)2.4 土地使用权获取 (11)三、建筑设计阶段 (12)3.1 初步设计 (13)3.2 施工图设计 (15)3.3 设计审查与修改 (16)四、前期准备工作 (17)4.1 组建项目公司 (19)4.2 办理工商注册 (20)4.3 确定施工单位 (21)4.4 办理施工许可证 (22)五、报建审批流程 (23)5.1 向主管部门申请 (25)5.2 办理项目备案 (26)5.3 提交规划设计方案 (27)5.4 办理建设许可 (28)六、招投标与合同签订 (30)6.1 招标文件准备 (32)6.2 投标文件审查 (33)6.3 中标通知与合同签订 (34)七、施工前期准备 (35)7.1 施工现场布置 (37)7.2 施工材料准备 (39)7.3 施工设备采购 (40)八、施工阶段管理 (41)8.1 施工进度监控 (42)8.2 质量安全管理 (43)8.3 文明施工管理 (45)九、竣工验收与交付使用 (45)9.1 竣工验收申请 (47)9.2 竣工验收过程 (48)9.3 项目交付与入住 (49)十、后评价与总结 (50)10.1 项目效益评估 (51)10.2 存在问题与改进措施 (53)10.3 经验教训总结 (54)一、前言随着城市化进程的加快,商业地产市场日益繁荣,商业房地产开发项目的数量逐年增加。
为了规范商业房地产开发项目的报建流程,提高项目的审批效率和质量,确保项目的顺利推进,本文档将对商业房地产开发前期报建流程进行详细解读。
商业房地产开发前期报建流程主要包括项目立项、规划许可、土地使用权出让、施工图审查、环境影响评价、消防验收等环节。
各个环节之间相互关联,缺一不可。
房地产开发流程(拿地、立项、报建、竣工验收、预售)房地产开发流程潜规则详解中华人民共和国城乡规划法将于明年1月1日实施,作为曾经的房地产管理部门的小混混以及现在的下海流浪人员,我看了其中与房地产开发报建有关的内容,有些感慨,在这里讲一讲。
涉及房地产管理的各大部门之间的恩怨由来已久,我想到哪里就讲到哪里吧。
下面基本上是按照报建的先后顺序来说。
1、土地证、建设用地规划许可证、规划要点批复阶段土地证和建设用地规划许可证这两个证,加上规划要点批复,是进行房地产开发的前提.但是,这几样东西领取的先后顺序,非常的有学问。
有经验的同志,一看这几样东西的发出时间,基本上就可以判断出地块背后的故事。
这三样东西涉及到国土部门和规划部门旷日持久的权力斗争。
目前我国法律也没有很好的规范这个问题。
恩,简单的说一下,土地证由国土部门颁发,是土地权属证明,载明了土地用途及使用期限(只是载明);建设用地规划许可证由规划部门颁发,是核定土地用途及用地界线的法律依据;规划要点批复由规划部门颁发,是确定土地使用强度指标的法律依据,如容积率啊建筑密度啊停车位配置要求啊这些指标都在这个批复里体现出来,包括现在的那个小户型比例限制要求,也会在这个文件里体现出来。
一般来说,一块地,必须要由规划部门核定规划要点,颁发了建设用地规划许可证(以下简称地规证)之后,才能领取土地使用权证。
这绝对应该是必须的程序。
因为国土部门必须依据规划部门核定的土地功能及土地使用强度,才能计算出土地出让金,才能在土地证上载明土地用途及年限。
但是呢,在现实中呢,这个想法只能是理想状态。
因为首先,很多地方的国土部门在出让土地的时候,根本不考虑规划,直接就整块出让了。
然后给人家办出商住用地土地使用权证。
这种让人无法理解的土地出让模式一度非常盛行。
然后受让了土地的开发商,再去规划部门软磨硬泡,无论是修改规划也好,还是根本没有规划都好,反正,我的土地出让金是已经交了,剩下的事情你规划部门得给我搞定。
精心整理房地产开发报建流程——全版中华人民共和国城乡规划法将于明年1月1日实施,作为曾经的房地产管理部门的小混混以及现在的下海流浪人员,我看了其中与房地产开发报建有关的内容,有些感慨,在这里讲一讲。
土地用途及用地界线的法律依据;规划要点批复由规划部门颁发,是确定土地使用强度指标的法律依据,如容积率啊建筑密度啊停车位配置要求啊这些指标都在这个批复里体现出来,包括现在的那个小户型比例限制要求,也会在这个文件里体现出来。
一般来说,一块地,必须要由规划部门核定规划要点,颁发了建设用地规划许可证(以下简称地规证)之后,才能领取土地使用权证。
这绝对应该是必须的程序。
因为国土部门必须依据规划部门核定的土地功能及土地使用强度,才能计算出土地出让金,才能在土地证上载明土地用途及年限。
从四。
我也想不出更好的土地交易模式。
城市规划这个概念一直到现在都还没深入人心,更何况当时呢。
不过无论如何,这种土地交易模式现在已经只是历史了。
新城乡规划法第三十八条:在城市、镇规划区内以出让方式提供国有土地使用权的,在国有土地使用权出让前,城市、县人民政府城乡规划主管部门应当依据控制性详细规划,提出出让地块的位置、使用性质、开发强度等规划条件,作为国有土地使用权出让合同的组成部分。
未确定规划条件的地块,不得出让国有土地使用权。
以出让方式取得国有土地使用权的建设项目,在签订国有土地使不属于交易。
再次强调:不属于交易。
因此,房地产公司可以任意设置项目子公司,在房子卖完后再把它在实体上消灭,只留下一个壳。
这种操作模式没什么法律风险可言,非常的经济实用,因此现在我国稍微有点规模的房地产公司都这么干。
再说立项,这个东西纯粹是计划经济时代留下的产物,非常的烦,也不知道这个东西应该算什么。
立项主要考察的是项目的投资额及可行性。
我不知道在目前的市场里,可行性这个东西,政府是从什么角度来管理的。
反正现在各地由于市场经济的深度不同,所以在这个事情的管理上也不同。
房地产项目开发报建报批流程本案对房地产全程开发进行流程演示及阐述,由于复杂和系统性所限,本案仅侧重对整体流程的演示,其中的操作细节需作专题展开。
需要说明的是:房地产开发的地域性特征,导致各地市场差异明显,在此将较为成熟规范的深圳市场为示范蓝本;并将甲方预设为无开发经验且规范操作的开发商。
作为内部交流和分享的机会,我们期待大家批评及建议性反馈,进一步完善、充实其中的内容,共同进步与提高!此致敬礼营销策划部敬上2003年12月29日项目开发流程土地使用权的取得1. 取得方式1)行政划拨2)协议出让3)招标拍卖(挂牌、投标两类):其中深圳目前已基本采用挂牌拍卖的方式4)转让2. 流程示意(以拍卖为例)3. 细节阐述1)信息资料部分A. 招标文件、公告(政府对地块现状、用途、规划的说明)B. 现场勘察地块的位置、地块形态、生熟程度1、四至环境、区域竞争楼盘资料;C. 前期研究报告包括:市场相关数据、动态和发展趋势预测,项目开发的工程信息资料、类似项目资料、同区域项目的建设、销售情况,潜在目标客户调查分析;D. 参拍发展商的意向分析:资金状况、土地储备、开发传统、背景资源等;竞拍提交资料包括:法人营业执照(有限公司法人企业另加附股东会或董事会决议);法人代表身份证件或法人代表授权委托书(深圳允许自然人参与竞拍);2)前期可行性分析(机会可行性分析2)一般采用假设开发法(又叫剩余法)确定竞拍的最高限价,依据待拍地块的坐落位置、形态面积、区域状况、规划用途及红线指标等条件,发展商对市场收益进行预测,剔除开发成本、税费和期望利润得出最高地价;地价=项目市场收益-开发总成本费用-期望利润1生、熟地指地块是否已“三通一平”:及通水、通电、通路和地块表面了平整处理;2可行性分析可大致分为三个阶段:1. 机会可行分析阶段:确定投资方向,提出开发目标;2. 初步可行性分析阶段:确定项目的开发前景及定位方向;3. 最终可行性分析阶段:对项目进行市场论证、经济和技术分析,预算分析、资金安排;总成本费用=开发成本(详见下表)+开发费用(详见下表)+税费(详见下表)开发成本明细表监理机构开发费用明细表序号项目 备注1 :管理费用 [建安费用的3%2 :财务费用 [贷款年期利率计算3 推广费用按售价/租金的 3%-5%计算税费明细表序号类别税(费)率计算基数1 营业税 5% 成交价2 城市维护建设税 1% 营业税3 教育费附加33% 营业税 4 印花税 0.1% 售价/租金 5 房产税*1.2% 房产原值X 70%6 房屋租赁管理费*2% 租金 7企业所得税4 15%销售税后利润二、立项筹备凭土地出让合同到规划局规划技术处申报,规划测绘队测绘后, 取得建设项目规划红线图,进行放点确位,报项目名并注册。
报批报建流程图报批报建工作指引根据房地产开发的流程,将整个过程分四个阶段:一、土地获取及规划确定二、建设工程规划许可证和开工证的申请三、预售四、交付和产证根据各阶段的性质及特点进行描述和分析:一、土地获取及规划确定该阶段包含的重要环节:1.获取土地——签定合同2.规划定界——根据土地定界报告进行规划用地范围的界定——主要涉及市政(如绿带、河道等)退让3.规划编制条件——向规划管理部门申请(如容积率、绿化率、集中绿地率、覆盖率、建筑高度、公建配套设施及特殊性限制条件等)4.详规评审及批复5.申请《建设用地规划许可证》6.缴纳土地款项(出让金、土地补偿费、契税),办理《土地证》重点注意事项:详规的编制至关重要,一旦获得批准,后期的设计必须符合批准的内容,指标一定不能突破。
各环节报批指引:1、规划定界:定界单位:规土局定界队所需时间:10个工作日控制要点:规划定界和土地定界是否一致,主要涉及建设用地面积(即土地出让面积)是否有差异审核资料:[返回]2、申请规划编制要求:批复单位:规土局(审核部门:规划科)时间:20个工作日控制要点:建设用地面积、容积率、覆盖率、有无限高、绿地率、集中绿地率、停车率、配套公建设施内容、面积及分布审核资料:[返回]3、申请详规批复批复单位:规土局(审核部门:综合科)时间:从评审会后开始需30个工作日(修详批复政府承诺40个工作日)控制要点:建设用地面积、容积率、覆盖率、有无限高、绿地率、集中绿地率、停车率、配套公建设施内容、面积及分布流程:1、规划定界;2、申请规划要求;3、进行规划设计;4、详规中期评审即详规评审会;5、根据评审会意见(会议纪要)修改规划;6、上报详细规划;7、详规批复。
审核资料:附:《项目用地条件流转确认表》D:\E\表单\项目用地条件流转确认[返回]4、申请《建设用地规划许可证》发证单位:规土局(审核部门:建管科)审核所需时间:20个工作日(政府承诺40个工作日)控制要点:地形图用地范围划示必须清晰、用地性质明确审核资料:[返回]5、缴纳土地出让金收款单位:上海市房屋土地资源管理局缴纳时限:签订出让合同后60天内缴清缴款依据:土地使用权出让合同经办部门:项目发展部控制要点:缴款期限内必须缴清,否则将缴纳滞纳金(基本无法协调)6、缴纳土地补偿费收款单位:区土地储备中心缴款时限:根据合同约定缴款依据:根据补偿费合同经办部门:项目发展部[返回]7、缴纳契税收款单位:区财政局缴纳时限:缴清土地出让金、土地补偿费缴款依据:土地出让金、土地补偿费缴款凭据,出让合同、土地补偿费合同经办部门:报建配套[返回]8、办理《土地证》发证单位:房管局(审核部门:房地产交易中心)办理所需时间:25个工作日控制要点:出让面积、用地范围、用地性质、出让年限关键点:动拆迁许可证审核资料:[返回]二、《建设工程规划许可证》和《建筑工程施工许可证》的申请该阶段包含的重要环节:1.方案设计、征询、批复2.环评批复3.扩初设计、征询、批复4.立项备案5.计划转正6.施工图设计、审图、报建7.卫生设计审核8.民防规划证阶段审核9.水务局河道蓝线复验10.申请《建设工程规划许可证》11.施工中标通知书12.《建筑工程施工许可证》重点注意事项:设计过程中一定要符合详规批准的要求,满足规范要求。
房地产开发程序(政府部门全部审批⼿续)阅读引语房地产项⽬前期⼿续⼗分繁杂,涉及规划局、建委、发改委、国⼟局、⼈防办、消防局、园林局、交通委、环保局等众多部门;不同性质的项⽬审批⽅式的有所差异,审批标准及结果会有很⼤不同......第⼀部分:房地产项⽬前期主要流程第1步:编制可⾏性研究报告,取得发改委“⽴项批复”。
第2步:取得国⼟局“⽤地预审意见”。
第3步:取得环保局“环境评估审查意见”。
第4部:取得规划局给发改委的“规划意见函复”。
第5步:取得规划局给建委的“规划意见函复”。
第6步:取得建委的“选址意见通知书”。
第7步:取得发改委的“招投标⽅式通知书”。
第8步:委托招投标代理公司完成设计招投标,发出中标通知书,取得规划局的“设计招投标备案回执”。
第9步:取得规划局的“规划意见通知书(选址)”。
第10步:完成⽅案设计,取得规划局的“设计⽅案审查意见”。
第11步:完成初步设计及概预算编制,取得发改委的“初步设计及概预算审查意见”。
第12步:取得规划局的“钉桩通知单”,委托测绘院钉桩,取得“钉桩成果通知书”。
第13步:取得规划局的“⽤地规划许可证”。
第14步:取得建委的“征地计划通知书”。
第15步:取得国⼟局的“建设⽤地批准书”。
第30步:完成监理招投标⼿续,取得建委“中标监理公司及监理合同备案回执”。
第31步:完成施⼯招投标⼿续,取得建委“中标施⼯单位及施⼯合同备案回执”。
第32步:委托拆迁公司完成现场三通⼀平。
第33步:建委踏勘现场,取得“现场勘察合格通知书”。
第34步:完成质量监督登记⼿续,取得“质监备案回执”。
第35步:完成安全监督登记⼿续,取得“安监备案回执”。
第36步:完成节能监督登记⼿续,取得“节能备案回执”。
第37步:资⾦到位,取得银⾏出具的“资⾦证明”。
第38步:取得⼈防办的“⼈防施⼯图备案回执”。
第39步:取得建委的“施⼯许可证”。
⾄此完成本项⽬所有政府部门审批⼿续,进⼊现场施⼯阶段。
一个房地产项目开发的整个流程大体上包括10个阶段。
(一)开发商提出开发设想是整个房地产项目开发的起点在市场经济体制条件下,开发设想是房地产开发商最关键的一项工作,从这项工作起,整个房地产项目开发就进入了状态。
开发设想是否准确地反映了市场的需要,将决定未来整个房地产项目开发的成败。
这需要房地产开发商认真研究房地产市场的变化趋势,确定不同地段的发展前景,把握不同项目的市场需求状况。
(二)可行性研究是房地产项目开发的第二步,也是非常关键的一步开发商提出了设想,但这种设想究竟有没有真正的市场前景,需要进行可行性研究。
可行性研究是房地产项目开发不可缺少的一个阶段。
政府是否批准此项目立项,银行是否同意给予资金支持都需要参考可行性研究的结果。
进行可行性研究,就可能有两种结果:一是可行性研究表明这个设想不可行,那么即使开发商不同意,这个项目开发的全过程实际上就结束了;二是可行性研究表明这个设想可行,则不出意外,这个项目就可以一直进行到最后的阶段。
目前,在我国忽视可行性研究,或者将可行性研究当成一种形式的风气,在房地产项目开发领域还相当浓厚,这造成了空置率居高不下等一系列恶果,需要政府认真对待。
(三)申请项目用地是房地产开发的第三步,也是正式启动项目开发的第一步土地是所有建筑的基础,申请土地是房地产开发正式启动的第一步。
在我国,由于人多地少,土地资源成为极为稀缺的资源,对许多开发商来说,拿到土地才是最关键的一步,有了土地就有了开发的全部条件,有土地就不愁项目赚不到钱。
因此,在土地市场上各种腐败事件层出不穷。
我国原来规定可以有划拨和出让两种获得土地的方式,划拨土地太多,冲击了正常的土地市场的运行,目前只有少数几种情况才可以获得划拨土地,绝大多数土地都是通过出让获得。
但在实际上,从原土地使用者(即原来占有国有土地的国有企事业单位)获得土地却是主要方式。
开发商在获得了土地使用权的规定使用年限之后,要到建设行政主管部门备案,领取《房地产开发项目手册》。
