异形结构施工4个“必须步骤”
- 格式:docx
- 大小:151.27 KB
- 文档页数:6
异型斜拉桥施工方案1. 引言异型斜拉桥是一种特殊类型的桥梁结构,具有独特的外形和建筑风格。
它通过细长的斜拉索支撑桥面,使得主梁结构更加轻盈,桥梁整体造型更加美观。
本文将详细介绍异型斜拉桥的施工方案,包括前期准备工作、主体施工流程和完成工程的后续处理。
2. 前期准备工作在施工异型斜拉桥之前,需要进行一系列的前期准备工作,以确保施工进展顺利。
以下是前期准备工作的主要步骤:2.1 桥梁设计在施工异型斜拉桥之前,首先需要进行桥梁设计工作。
设计师会根据桥梁的跨度、荷载要求和地理环境等因素,绘制详细的设计图纸。
这些设计图纸包括桥梁主体结构的尺寸、钢材规格和斜拉索的布置等信息。
2.2 材料采购根据桥梁设计图纸,施工方需要进行材料采购工作。
这些材料包括钢材、预应力混凝土和斜拉索等。
施工方在采购过程中应注意材料的质量和规格要求,确保材料符合设计标准。
2.3 场地准备在开始施工之前,需要对施工场地进行清理和准备。
施工方需要清除场地上的杂物和障碍物,确保施工场地的安全和整洁。
2.4 人员组织在施工过程中,需要组织一支合适的施工队伍。
这个施工队伍应包括工程师、技术人员和熟练的施工工人。
施工方需要根据工程的规模和难度,确定人员的数量和职责分工。
3. 主体施工流程异型斜拉桥的主体施工包括桥墩施工、主梁安装和斜拉索张拉三个阶段。
以下将详细介绍主体施工流程的各个步骤。
3.1 桥墩施工桥墩是异型斜拉桥的支撑结构,需要在施工现场进行浇筑。
桥墩施工的步骤如下:•准备模板:根据设计图纸,制作桥墩的模板。
模板要按照设计要求,确保桥墩的几何形状和尺寸准确无误。
•浇筑混凝土:在模板的基础上,浇筑预应力混凝土。
混凝土浇筑时要控制好浇筑速度和振捣强度,确保混凝土的质量。
•后期处理:等待混凝土充分凝固后,对桥墩进行后期处理。
这包括拆除模板、检查桥墩的质量和尺寸,以及进行表面修整等工作。
3.2 主梁安装主梁是异型斜拉桥的承重结构,需要在桥墩上进行安装。
异形结构混凝土斜柱安装施工工法异形结构混凝土斜柱安装施工工法一、前言异形结构混凝土斜柱安装施工工法是指在施工过程中,针对异形结构的混凝土斜柱进行安装的具体方法和操作步骤。
通过本文的介绍,读者将了解到该施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及具体的工程实例。
二、工法特点异形结构混凝土斜柱安装施工工法具有以下特点:1. 适应性强:能够适应各种异形结构混凝土斜柱的安装需求,包括不规则形状、倾斜角度大等特殊要求。
2. 施工精度高:采用先进的施工工艺和技术措施,能够保证施工过程中的精度和稳定性。
3. 安全可靠:严格遵循安全操作规程,设置必要的安全措施,确保施工人员的生命财产安全。
三、适应范围异形结构混凝土斜柱安装施工工法适用于各种建筑施工项目,包括大型公共建筑、工业厂房、桥梁等各类混凝土斜柱的安装。
四、工艺原理1. 施工工法与实际工程之间的联系:通过分析工程的具体要求和施工环境,制定出适合的安装方案,并确保施工工法的实施可以满足工程的要求。
2. 采取的技术措施:根据施工工法的原理和施工环境的特点,采取相应的技术措施,包括机器操作、模板设计、施工顺序等。
五、施工工艺1. 施工准备:包括组织人力、准备机具设备、材料准备等工作。
2. 模板制作:按照设计要求,制作适合异形结构混凝土斜柱安装的模板。
3. 钢筋搭设:根据设计要求,将预埋钢筋按照规定的方式和位置进行搭设。
4. 浇筑混凝土:根据设计要求和施工工艺,进行混凝土的浇筑。
5. 后期处理:包括模板拆除、异形结构混凝土斜柱表面处理等环节。
六、劳动组织在施工过程中,需要组织专业的施工队伍,包括项目经理、技术负责人、施工人员等。
他们需要有丰富的施工经验和相关的证书资质。
七、机具设备该工法所需的机具设备包括混凝土搅拌站、模板支撑杆、起重机、振动器等。
这些机具设备具有高效、安全、稳定的特点,能够满足施工过程中的需求。
异形造型装修施工方案1. 引言异形造型装修是一种独特而复杂的装修方式,它使用特殊材料和设计手法,以打造出独特的建筑造型。
在本文档中,我们将介绍一种基于Markdown文本格式的异形造型装修施工方案。
2. 施工前准备工作在进行异形造型装修之前,我们需要进行一些必要的准备工作,包括但不限于以下几点:2.1 规划设计首先,我们需要进行规划设计,确定装修的整体风格和主题。
这包括选择合适的材料和配色方案,以及确定装修所要实现的效果。
根据规划设计的要求,我们需要采购适用于异形造型装修的特殊材料。
这些材料包括但不限于异形砖、弯曲板材和特殊的装饰材料。
2.3 施工团队组建由于异形造型装修的复杂性,我们需要组建一支专业的施工团队。
这个团队应包括建筑设计师、室内设计师、施工队长和各类技术工人。
2.4 施工工具准备在施工开始之前,我们还需要准备所需的施工工具,包括但不限于搅拌机、切割机、打磨机和焊接机械等。
3. 施工过程3.1 基础处理在进行异形造型装修之前,我们需要对建筑的基础进行处理。
这包括清理基础表面、填补裂缝等工作。
由于异形造型装修所使用的材料通常需要进行特殊的加工处理,我们需要对材料进行切割、弯曲、打磨等工作,以使其适应装修要求。
3.3 施工细节处理在施工的过程中,我们需要关注一些细节问题,以保证装修效果的完美呈现。
这包括修补墙面裂缝、处理装饰材料的接缝等。
3.4 装修材料的安装在进行异形造型装修时,我们需要安装特殊的装饰材料,如异形砖、弯曲板材等。
我们需要使用适当的粘合剂和固定材料来确保装修材料的牢固性。
3.5 剩余工作在装修材料安装完成之后,我们还需要进行清洁工作,清理施工现场,并对装修效果进行检查和修整。
4. 安全事项在进行异形造型装修时,我们需要注意以下安全事项:•使用专业的施工工具,避免发生意外伤害。
•配备必要的防护装备,如手套、口罩等,以保护工人的安全。
•严格遵守施工现场的安全规范和操作流程,避免发生事故。
异形混凝土墩施工方案异形混凝土墩施工方案一、施工前准备工作1. 首先,确定混凝土墩的设计尺寸和形状,包括高度、宽度、长度等。
根据设计需求,选择合适的模板材料和配重材料。
2. 将施工现场进行清理,清除杂物和污物,保持施工区域的干净整洁。
3. 对施工器材进行检查和维护,确保其正常工作。
同时,准备好所需的建筑材料、水泥、砂浆等。
二、施工工艺1. 搭建模板:根据设计尺寸,制作、安装好适合异形混凝土墩的模板。
模板应牢固、平整、结实,能够保证混凝土浇筑时不产生变形。
2. 布置配筋:根据设计要求,在模板内放置预先制作的钢筋,钢筋应按照设计要求进行搭接和固定。
3. 混凝土浇筑:将预先配制好的混凝土均匀地浇入模板内,通过振捣和振动器对混凝土进行浇筑和压实,确保混凝土的密实度。
4. 混凝土养护:在混凝土浇筑完成后,应立即进行养护。
采取浇水、覆盖湿布或喷水养护等方式,保持混凝土的湿润,防止其过早干燥和开裂。
5. 拆除模板:待混凝土充分硬化后,将模板进行拆除。
在拆除模板过程中,要注意避免对混凝土造成损坏。
6. 检查和修整:对混凝土墩进行检查和修整。
检查墩体是否存在裂缝、麻面、欠振实等问题,如果有需要进行修补。
7. 后续处理:完成混凝土墩的施工后,可以对其进行后续处理,如涂刷防水涂料、喷涂防腐涂料等,以增加混凝土墩的耐久性和美观性。
三、安全措施1. 施工现场设置警示标志,保持工地的秩序和安全。
2. 施工人员必须佩戴齐全的个人防护设备,如安全帽、工作服、防护鞋等。
3. 在混凝土墩施工过程中,要注意避免模板的坍塌和杂物的滑落,确保施工人员的安全。
4. 对施工现场进行定期巡检,及时排除安全隐患。
总结:以上是异形混凝土墩施工方案的一般步骤和注意事项。
在施工过程中,要保证施工质量、工期和安全。
遵守相关法律法规,确保施工过程的合法性和规范性。
在施工过程中,可以根据具体情况进行调整和优化,以达到最佳的施工效果和经济效益。
本工程为某市某商业综合体项目,建筑物为异型结构,包括圆形、弧形等复杂造型。
建筑物占地面积约10,000平方米,建筑面积约30,000平方米,建筑高度约100米。
施工工期为一年。
二、施工方案1. 脚手架选型根据建筑物结构特点,本次脚手架工程采用满堂脚手架搭设。
满堂脚手架具有结构稳定、搭设方便、适用性强等特点,适用于本工程异型结构的施工。
2. 脚手架搭设(1)基础处理:对脚手架基础进行平整、夯实,确保地基承载力满足要求。
(2)立杆搭设:立杆采用φ48×3.5mm钢管,间距为1.5米,立杆底部设置垫板,确保立杆垂直。
(3)横杆搭设:横杆采用φ48×3.5mm钢管,间距为1.2米,与立杆连接牢固。
(4)剪刀撑设置:剪刀撑采用φ48×3.5mm钢管,间距为3米,与立杆连接牢固。
(5)斜撑设置:斜撑采用φ48×3.5mm钢管,间距为2米,与立杆连接牢固。
(6)水平杆设置:水平杆采用φ48×3.5mm钢管,间距为1米,与立杆连接牢固。
(7)防护栏杆设置:防护栏杆采用φ48×3.5mm钢管,间距为1.2米,高度为1.2米。
(8)安全网设置:安全网采用密目式安全网,搭设于脚手架外侧,确保施工安全。
3. 脚手架加固(1)对脚手架进行整体加固,确保脚手架在施工过程中稳定可靠。
(2)对关键部位进行局部加固,如转角、弧形等,确保脚手架在异型结构施工中不受影响。
4. 脚手架拆除(1)拆除顺序:先拆除非关键部位,再拆除关键部位。
(2)拆除过程中,注意人员安全,确保拆除过程顺利进行。
5. 脚手架验收(1)施工前,对脚手架进行验收,确保符合设计要求。
(2)施工过程中,定期对脚手架进行检查,发现问题及时整改。
三、施工安全管理1. 加强施工人员安全教育,提高安全意识。
2. 制定脚手架施工安全操作规程,确保施工安全。
3. 定期对脚手架进行检查,发现问题及时整改。
4. 脚手架施工期间,设置安全警示标志,确保施工安全。
第1篇一、项目概述1.1 项目背景随着我国经济的快速发展,交通基础设施建设成为推动经济社会发展的重要力量。
异形桥梁作为一种新型的桥梁结构形式,具有造型独特、美观大方、结构受力合理等特点,近年来在国内外得到了广泛的应用。
本项目旨在探讨异形桥梁的施工方案,为类似工程提供参考。
1.2 项目目标本项目的主要目标是:(1)确保异形桥梁施工质量,满足设计要求。
(2)缩短施工周期,降低施工成本。
(3)提高施工安全性,确保施工人员生命财产安全。
(4)保护环境,实现绿色施工。
二、施工组织与管理2.1 施工组织架构为确保异形桥梁施工顺利进行,成立以下组织架构:(1)项目经理部:负责整个工程的施工组织、协调、管理等工作。
(2)工程技术部:负责施工图纸的审核、施工方案编制、施工技术指导等工作。
(3)质量安全管理部:负责工程质量、施工安全、环境保护等工作。
(4)物资设备部:负责施工物资、设备的采购、供应、管理等工作。
(5)现场施工部:负责现场施工、施工进度、施工质量、施工安全等工作。
2.2 施工管理措施(1)施工计划管理:制定详细的施工进度计划,确保施工按计划进行。
(2)施工质量管理:严格执行施工规范、质量标准,加强过程控制,确保工程质量。
(3)施工安全管理:加强施工现场安全管理,确保施工人员生命财产安全。
(4)环境保护:严格按照国家环保法规,采取有效措施,降低施工对环境的影响。
三、施工准备3.1 施工场地准备(1)平整场地:对施工场地进行平整,确保场地满足施工要求。
(2)排水设施:完善排水设施,确保施工场地排水畅通。
(3)临时设施:搭建施工所需的临时设施,如办公室、宿舍、食堂等。
3.2 施工材料准备(1)钢材:按照设计要求,提前采购合格钢材,确保质量。
(2)混凝土:提前采购合格混凝土,确保质量。
(3)水泥、砂、石子等:按照设计要求,提前采购合格材料。
3.3 施工设备准备(1)施工机械:提前采购、租赁施工所需的机械设备,确保设备性能良好。
异型钢结构工程施工是指针对非标准化、复杂形状的钢结构进行施工的过程。
与传统的钢结构工程施工相比,异型钢结构工程施工具有更高的技术难度和施工要求。
在我国,随着建筑行业的快速发展,异型钢结构工程施工在高层建筑、大型场馆、桥梁等领域得到了广泛应用。
本文将从异型钢结构工程施工的定义、特点、施工技术要点等方面进行阐述。
一、异型钢结构工程施工的定义异型钢结构工程施工是指针对非标准化、复杂形状的钢结构进行施工的过程。
这类钢结构通常具有独特的几何形状、连接方式和非线性受力特点,需要采用特殊的施工工艺和设备进行施工。
二、异型钢结构工程施工的特点1. 复杂性:异型钢结构通常具有复杂的几何形状和连接方式,施工过程中需要充分考虑结构的受力特性、安装顺序和施工工艺。
2. 技术难度:由于异型钢结构的复杂性,施工过程中需要掌握高超的焊接、切割、组装等技术,以确保结构的稳定性和安全性。
3. 精度要求:异型钢结构工程施工对精度要求较高,施工过程中需要严格控制尺寸误差、安装偏差等,以保证结构的整体性能。
4. 协同施工:异型钢结构工程施工往往涉及多个专业领域,如土建、安装、装饰等,需要各专业协同配合,确保施工顺利进行。
5. 安全风险:异型钢结构工程施工过程中,安全风险较大。
施工人员需严格遵守安全规程,确保施工安全。
三、异型钢结构工程施工技术要点1. 施工准备:在施工前,要对异型钢结构进行详细的设计和审核,确保设计符合规范和实际需求。
同时,要对施工人员进行技术培训,提高施工技能。
2. 施工现场布置:根据异型钢结构的特点,合理布置施工现场,确保施工空间充足、施工设备齐全。
3. 焊接工艺:针对异型钢结构的焊接特点,选择合适的焊接工艺和焊接材料,确保焊接质量。
4. 组装工艺:根据异型钢结构的特点,采用合适的组装工艺,如现场组装、工厂预制等,确保结构的整体性能。
5. 施工顺序:合理制定施工顺序,确保施工顺利进行。
对于复杂的异型钢结构,可以采用分阶段、分区域施工的方法。
异形柱结构技术规程一、前言异形柱结构是现代建筑中常见的一种结构形式,其独特的外观和结构特点受到了广泛的关注和使用。
本文将详细介绍异形柱结构的设计、施工和质量控制等方面的技术规程。
二、设计1. 异形柱结构的设计应遵循国家相关标准和规范要求,同时考虑其实际使用情况和建筑风格等因素。
2. 设计应根据异形柱的几何形状和尺寸,确定其承载能力和稳定性,并进行强度、刚度、稳定性等方面的计算分析。
3. 在设计过程中,应考虑异形柱与其他构件之间的配合,以及施工过程中可能出现的问题,如拼装误差等。
4. 设计图纸应详细标注异形柱各个部位的尺寸、连接方式、材料等信息,并提供必要的加固措施和支撑方式。
1. 异形柱所采用的材料应符合国家相关标准和规范要求,具有足够的强度和韧性,并经过质量检验合格。
2. 钢材应选用优质的低合金高强度钢或碳素结构钢,并按照设计要求进行加工和制作。
3. 钢板、钢管等材料应符合设计要求,表面应清洁、光滑、无明显的锈蚀和损伤。
4. 焊接材料应选用符合相关标准和规范的焊条或焊丝,并经过质量检验。
四、制作1. 异形柱的制作应按照设计图纸进行,确保尺寸精度和连接方式的准确性。
2. 制作过程中,应注意避免出现变形、开裂等质量问题,并及时采取措施予以解决。
3. 焊接过程中,应注意控制焊接温度和时间,确保焊缝质量和强度满4. 制作完成后,应进行必要的试验和检查,并记录相应数据和结果。
五、安装1. 异形柱的安装应按照设计图纸进行,确保位置精度和稳定性。
2. 安装前,应对基础进行必要的处理和加固,并检查基础尺寸是否符合要求。
3. 安装过程中,应注意避免异形柱与其他构件之间的碰撞和损伤,并及时进行调整和修复。
4. 安装完成后,应进行必要的试验和检查,并记录相应数据和结果。
六、质量控制1. 异形柱结构的质量控制应从设计、材料、制作、安装等方面进行全面监管和检查。
2. 在制作过程中,应设置必要的质量控制点,并进行质量检验和记录。
异形墙面装饰工程施工流程一、工程前期准备1.1 施工方案设计在进行异形墙面装饰工程前,需要根据客户的需求,进行施工方案的设计。
设计师根据客户需求和场地实际情况,制定合理的施工方案,包括设计图纸、材料搭配、施工方法等。
1.2 施工材料采购根据设计方案,施工队需要提前准备好所需的施工材料。
包括墙面装饰材料、施工工具、防护用具等,以确保施工过程中物料的及时供应和使用。
1.3 工程测量在开始施工前,需要对工程场地进行精确的测量。
测量包括墙面尺寸、异形墙面的不规则度、局部凸起和凹陷等,以保证装饰材料的精准安装。
1.4 施工队伍组织施工队伍的组织也是工程前的重要准备工作。
需要确定好工程的施工人员,包括主管、施工工人、材料搬运工等。
对于异形墙面装饰工程,需要技术娴熟且经验丰富的施工团队。
1.5 安全生产预案在施工前,需要制定安全生产预案,确保在施工过程中的安全。
预案包括施工过程中的安全防范措施、应急处置预案等。
二、现场布置2.1 施工现场清理在进行异形墙面装饰工程前,需要对施工现场进行清理,将杂物、灰尘等清理干净,确保施工现场整洁。
2.2 施工材料准备将施工所需的材料按照设计方案进行分类、摆放,为后续工作做好准备。
2.3 安全设施的设置在施工现场的危险区域,如施工悬挂区域、高处悬挂物料区等,需要设置警示标识,确保施工人员的安全。
2.4 现场保护在异形墙面装饰工程中,可能需要对周边设施进行保护,以免施工过程中对其他装饰和设施产生影响,需要进行有效的现场保护。
2.5 施工工具摆放将所需的施工工具进行摆放整齐,便于施工过程中的使用。
三、墙面处理3.1 基层处理在进行异形墙面装饰工程前,需要对墙面基层进行处理,包括清理、打磨、修补等,以确保装饰材料的粘附。
3.2 墙面涂料处理墙面处理完成后,可能需要对墙面进行涂料处理,使用底漆或其他墙面处理材料,以增强墙面的附着力和使用寿命。
3.3 异形墙面的处理对于异形墙面,可能需要进行局部龙骨安装、隔断、局部凸起和凹陷的打磨、修补等处理,确保墙面平整度和结构稳固性。
异形清水混凝土结构施工工法异形清水混凝土结构施工工法一、前言异形清水混凝土结构施工工法是一种新型的施工工艺,它结合了清水混凝土和异形模板的优点,能够实现形状复杂、曲线多样的建筑结构,具有很高的美观性和创新性。
本文将从工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施和经济技术分析等方面进行全面介绍。
二、工法特点异形清水混凝土结构施工工法具有以下几个特点:1. 可实现复杂形状:通过采用异形模板,可以实现不规则形状的混凝土结构,如曲线、斜面、异形柱等,具有高度的设计灵活性。
2. 优良的抗渗性能:采用清水混凝土施工,混凝土表面平整、紧密,能够保证结构的抗渗性能,避免水分渗漏和结构损坏。
3. 高度的施工效率:采用预制构件和现场拼装的方式,不仅可以提高施工效率,还能够有效控制工期和成本。
4. 高度的可塑性:通过调整混凝土的配合比和施工方式,可以控制混凝土的流动性和凝结时间,适应不同形状和构造的需求。
5. 环保节能:采用清水混凝土,无需添加化学药剂,避免对环境的污染,减少了能源的消耗,具有很高的环保性。
三、适应范围异形清水混凝土结构施工工法适用于各种建筑和市政工程,尤其适用于要求形状复杂、曲线多样的建筑结构,如景观雕塑、城市雕塑、建筑外墙等。
同时,由于施工工法具有高效、环保、节能的特点,也适用于大型工程和工期较紧的项目。
四、工艺原理异形清水混凝土结构施工工法的工艺原理是通过选择合适的模板、调整混凝土的配合比和施工工艺,实现对不同形状的混凝土结构的建造。
首先,根据设计要求选择合适的模板,并进行表面处理,保证混凝土的表面光滑、平整。
其次,根据混凝土的流动性要求和凝结时间,调整混凝土的配合比,添加增塑剂和减水剂,以提高混凝土的可塑性和流动性。
然后,根据模板的形状和尺寸,制定合理的施工工艺,采用现场拼装或预制构件的方式进行施工。
最后,进行养护,保持混凝土的强度和美观性。
五、施工工艺异形清水混凝土结构施工工艺包括以下几个施工阶段:1. 混凝土模板制作:根据设计要求制作模板,包括异形模板和支撑结构。
建筑异形结构安装方案设计一、概述建筑异形结构是指在建筑结构中出现不规则形状、曲线或非常规布局的结构形式。
这种结构形式需要通过特定的安装方案进行施工,以确保结构的稳定性和安全性。
本文将针对建筑异形结构的安装方案进行详细设计和分析。
二、设计要求1. 结构稳定性:异形结构在安装过程中需要保证结构的稳定性,防止出现倾斜、塌陷等情况。
2. 安全性:安装过程中需要保证施工人员的安全,采取有效的安全防护措施。
3. 精准度:异形结构的安装需要具备一定的精准度,以保证结构的准确布置和连接。
4. 施工效率:安装方案需要考虑施工效率,尽可能降低安装成本和时间。
三、方案设计1. 确定安装顺序:首先需要确定建筑异形结构的安装顺序,通常采取自下而上、自内而外的安装方式。
2. 制定安装方案:根据建筑异形结构的具体形式,制定详细的安装方案,包括施工工艺、安装步骤、安全措施等。
3. 安装策略:根据建筑异形结构的特点,采取适当的安装策略,如分段安装、组装安装等。
4. 材料准备:准备好所需的安装材料和工具,包括吊装设备、连接件等。
5. 安装过程:按照安装方案进行施工,严格控制每个环节的质量和进度。
6. 安全措施:在整个安装过程中,保证施工人员的安全,采取必要的安全措施,如安全带、防护网等。
7. 质量验收:完成建筑异形结构的安装后,进行质量验收,确保结构的稳定性和安全性。
8. 后续维护:建筑异形结构安装完成后,需要进行定期维护,保持结构的良好状态。
四、安装案例分析以某大型购物中心的异形玻璃幕墙安装为例,具体操作步骤如下:1. 制定安装方案:根据幕墙设计图纸和场地情况,制定详细的安装方案,包括吊装位置、连接方式、安全措施等。
2. 准备材料:准备好所需的玻璃幕墙材料、吊装设备、工具等。
3. 吊装安装:采用吊装机械将玻璃幕墙板吊装到预定位置,由工人进行定位和连接。
4. 组装连接:将吊装好的玻璃幕墙板按照设计要求进行组装连接,保证板与板之间的密封性和稳定性。
异形柱模板施工方案1. 引言本文档旨在提供一个关于异形柱模板施工方案的详细说明。
异形柱是指在建筑施工中遇到形状特殊或不规则的柱子。
由于其复杂的形状,需要特定的施工方案和技术来确保其稳定性和安全性。
2. 施工准备工作在开始施工之前,需要进行以下准备工作:•确定异形柱的详细图纸或设计方案。
•对施工现场进行测量和标记,以确保异形柱的正确位置和尺寸。
•准备所需的模板材料,例如木板、横梁和支撑杆等。
3. 模板制作根据异形柱的图纸或设计方案,制作相应的模板。
模板应按照柱子的形状和尺寸来定制,并且需要具备足够的强度和稳定性。
3.1. 模板材料选择选择适合的模板材料对于确保施工质量至关重要。
常用的模板材料包括胶合板、钢板和塑料模板等。
根据异形柱的特点和施工要求,选择合适的材料。
3.2. 模板制作步骤以下是模板制作的一般步骤:1.根据异形柱的尺寸和形状,将模板材料切割成相应的尺寸和形状。
2.在模板材料的边缘和角落处添加加固木条或胶合板,以增加模板的稳定性。
3.使用螺丝或钉子将模板材料固定在异形柱的表面。
4.确保模板的表面光滑,并进行必要的修整和修整。
4. 模板安装和调整在进行模板安装之前,需要先确定模板的位置和水平度。
根据设计要求,将模板安装在异形柱的表面,并确保其牢固和稳定。
4.1. 模板安装步骤以下是模板安装的一般步骤:1.使用水平仪在异形柱的四个面上标记安装线。
2.根据标记线,在异形柱的四个面上固定模板。
3.使用水平仪和垂直仪来检查模板的位置和水平度。
4.在异形柱的顶部和底部加固模板,以确保其稳定性。
4.2. 模板调整根据实际情况,可能需要对模板进行调整以适应异形柱的形状。
调整模板可以使用木工工具,如锯子、刨子和锉刀等。
5. 混凝土浇筑模板安装和调整完成后,可以进行混凝土浇筑。
在浇筑混凝土之前,需要确保模板没有松动,并且模板表面已经做好充分的防粘处理,以便在拆除模板时不会损坏浇筑的混凝土。
5.1. 混凝土浇筑步骤以下是一般的混凝土浇筑步骤:1.准备好混凝土和所需的道具,如搅拌机、输送泵和振动器等。
异形墩柱结构加固施工工法异形墩柱结构加固施工工法一、前言现有结构因为各种原因,可能出现承载力不足或者损坏的情况,需要进行加固处理。
异形墩柱结构加固施工工法就是一种常用的加固方法,通过采取一系列的技术措施和工艺原理,对异形墩柱结构进行加固,以提高其承载力和抗震性能。
二、工法特点该工法的特点有以下几个方面:1. 灵活适用:该工法适用于各类异形墩柱结构,无论是混凝土墩柱、钢结构墩柱还是其他材料的墩柱,都可以采用该工法进行加固。
2. 高效快捷:该工法使用的施工工艺较为简单,能够快速实施,大幅缩短工期,提高施工效率。
3. 技术先进:该工法采用了一系列先进的技术措施,能够有效改善墩柱结构的承载力和抗震性能。
三、适应范围该工法适用于各类异形墩柱结构的加固,包括桥梁墩柱、建筑墩柱、地下结构墩柱以及其他各类需要增加承载力和抗震性能的异形墩柱结构。
四、工艺原理该工法主要根据施工工法与实际工程之间的联系,采取一系列的技术措施。
其中,包括加固材料的选取、施工工艺的设计、加固柱体形状的调整等。
通过这些技术措施的综合应用,可以使异形墩柱结构的承载力和抗震性能得到有效提升。
五、施工工艺1. 清理表面:首先对墩柱表面进行清理,去除附着物和松散表面硬块,确保加固材料的粘结牢固。
2. 加固材料的选取:根据具体工程的需要,选择适合的加固材料,包括钢筋、混凝土、聚合物材料等。
这些材料在施工过程中,能够与原有结构良好地结合,并提供足够的承载力和抗震性能。
3. 加固柱体形状调整:根据工程需要,对墩柱形状进行调整,包括墩柱截面尺寸的增大、墩柱侧面形状的改变等,以增加其承载力和抗震性能。
4. 加固材料施工:根据设计要求,将选取的加固材料施工到墩柱结构上。
具体施工过程包括钢筋加固、混凝土修复、聚合物涂覆等。
5. 施工质量检验:在施工过程中,对加固材料的施工质量进行检验,以确保加固效果符合设计要求。
六、劳动组织为了保证施工过程的正常进行,需要合理组织施工人员的工作。
异形结构建筑在施工过程中的难度会比常规建筑工程更大,因此施工项目部在着手施工前,有4项工作必须提前完成,确保施工万无一失。
究竟包括哪些内容呢?
施工总体部署
异形结构施工应遵循施工工艺要求,合理地安排施工程序,并组织人员进行施工。
采用科学的施工组织,合理组织人力、物力。
引进先进的施工技术和科学的管理方法,优质高效完成施工任务。
采取有力措施,提高施工机械化水平,合理储备物资,确保工程需要。
施工前,应确认异形结构建筑关键部位的施工顺序,确保每个步骤都能达到预期效果。

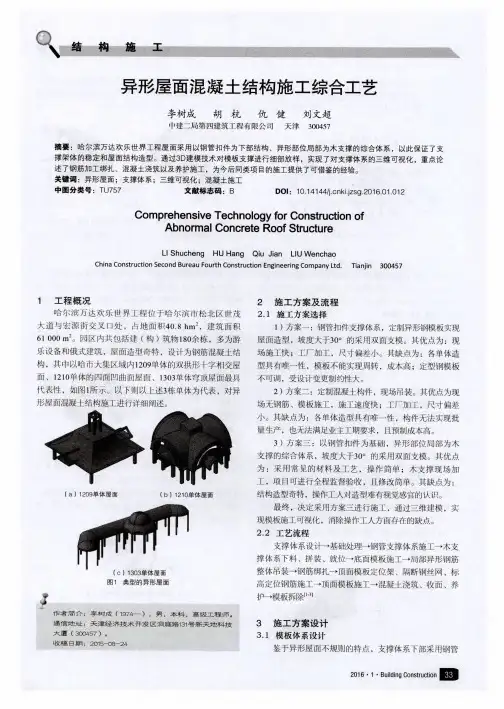

以高空异形钢结构为例,具体施工可分为以下步骤。
(1)采用结构施工阶段设置的塔吊吊装第一层平台标高以下所有钢柱、钢梁、斜撑,按照设计及规范要求全面施工完成,对焊缝进行无损检测,要求全部合格,反力支撑平台采用型钢临时支撑牢固。
(2)采用塔吊安装中心芯柱及安装芯柱限位装置,芯柱高度应满足安装自制桁架式吊装平衡臂的高度要求;同时,用于芯柱提升的手拉葫芦及千斤顶就位。
(3)安装旋转体,旋转体与芯柱间设置轴承传动承,保证平衡和灵活。
(4)安装桁架式吊装平衡臂及相应提升装置,调整水平度和垂直度,验收合格后投入使用,芯柱的提升采用设置固定在第一层平台的反力支撑平台上的四只大吨位手拉葫芦进行人工均匀提升操作,每天提升高度根据芯柱每节长度确定;芯柱每次提升到指定位置后,下部采用四只千斤顶对角对称顶紧芯柱底部以避免下沉,同时通过芯柱限位器牢牢固定住芯柱以避免芯柱产生水平位移或倾斜;芯柱提升的同时,桁架式吊装平衡臂同时提升,并处于空载状态,时刻观测芯柱的垂直度偏差情况,如有偏差及时调整;每次芯柱提升的高度为超过下一层需安装平台高度以上3m以下,然后吊装相应平台以下钢柱、钢梁及斜撑。
(5)依次重复步骤4,直至完成所有平台的钢构件安装工作;具体是指主体结构分层施工,第二层结构构件安装完成后,验收合格,切割平衡臂外挑过长部分,提升芯柱并使旋转体随之升高,高度达到后,固定芯柱,吊装第三层结构构件安装完成后,验收合格,切割平衡臂外挑过长部分,提升芯柱,以此类推,直至构件全部吊装完成。
(6)桁架式吊装平衡臂随着结构截面变化而逐渐缩短;每层钢构件吊装完成后应随之搭设钢管脚手架平台,为焊接工作提供操作平台。
结构深化设计与施工准备
一些异形结构建筑的材料处理十分困难,尤其是钢结构建筑,如梅溪湖国际文化艺术中心要把22000t钢结构编织成“芙蓉花”的骨架,其中一部分是要弯曲4.5cm厚的钢板。
因此在对此类钢结构建筑工程进行深化设计时,应使用了软件进行整体深化设计,使用该软件可自定义生成复杂三维节点。
如最复杂的蜂窝钢结构由于存在大量弯扭构件,利用钢结构深化设计软件对弯扭构件三维实体建模,并对壁板展开及放样,解决加工成型问题。
除了结构深化设计外,在异形结构吊装前,还应使用软件对蜂窝钢结构进行整体计算后设置基准点、分区域吊装等。
通过软件应用计算后可以得知,施工过程中该如何确保几千次吊装的安排与部署,在工期内准确无误安装完成。
结构深化设计与施工准备是异形结构施工中必须完成的工作,利用软件及信息化平台平台进行沟通流,实现了加工企业深化设计、总包和业主复核、设计院审批的连动工作机制,大幅节省了时间,提高了工作效率。
结构专项分析
1.高位斜墙收进区受力分析
一些超高层建筑部分结构为异形结构,如某工程核心筒在高区L48~L50 层采用斜墙收进,针对该部位的受力和传力进行了详细分析,以确保结构设计的可靠性。
在竖向荷载标准值的作用下核心筒墙体所受的水平拉应力最大值为1MPa,竖向压应力为1.5MPa,小于2.64MPa混凝土开裂应力,因此可判断墙体水平向不会开裂。
中震荷载作用标准值下,除了墙体与连梁相交处有水平集中拉应力约为5MPa,其余大部分约为1.5MPa,小于2.64MPa 混凝土开裂应力,实际设计时,连梁内设置钢板并深入墙肢一定深度用以抵抗拉应力;墙体在中震作用下,竖向拉应力约为3MPa,局部最大值约为5MPa,但叠加竖向荷载标准值后,竖向基本无拉应力。
在中震弹性组合工况作用下,由于墙体本身在竖向力及中震的应力水平并不高,最大设计压应力约为13~16MPa,小于混凝土受压承载力,最大设计拉应力1~2MPa,小于钢筋混凝土的等效受拉承载力,因此可以满足中震弹性的承载力性能目标。
在竖向荷载标准值的作用下楼面梁板的传力路径,核心筒内混凝土梁最大拉力为335kN少于混凝土开裂应力,水平楼面钢梁最大应力值约为6MPa 远少于钢材设计应力。
L50 层核心筒外楼板在与核心筒交界处拉应力最大,约为1MPa,其余区域拉应力很小,核心筒内楼板的压应力约为1.5MPa;L48层核心筒
外楼板的压应力约为0.5MPa,核心筒内楼板的拉应力约为1.8MPa,均可满足设计要求。
2.典型外框偏心节点分析
由于建筑要求室内做到无柱的效果,结构外框梁柱节点采用全偏心的节点连接形式,即外环梁与外框钢柱连接时,外环梁位于钢柱的内侧,因此类似工程应分析典型节点构造分解图。
质量保证技术措施
(1)施工图审查。
检查图纸设计的深度能否满足施工的要求,核对图纸上构件的数量和安装尺寸,检查构件之间有无矛盾;对施工图纸进行工艺审核,审查图纸在技术上是否合理,构造是否便于施工。
对构件的结构不合理处或施工有困难的地方,及时与设计单位沟通。
(2)备料和核对。
根据施工图纸计算出各种材质、规格的材料用量,提出材料计划;按照材料计划和材料合格证、材质单认真核对来料的规格、尺寸、重量和材质。
(3)支架、模板质量控制。
模板厚度尺寸应满足要求,要有足够的强度、刚度、平整度和光洁度并;外露面使用模板不倒用不得超过梁次,模板接缝采用先进可靠的技术工艺,以确保接缝满足外观质量要求和混凝土耐久性需要。
加强模板的维修与保养,拆摸后及时清理、整修、涂刷脱模剂。
(4)钢筋工程质量保证措施。
钢筋采购:必须有出厂质量保证书,没有出厂质量保证书的钢筋不采购,对使用的钢筋严格按规定取样,试验合格后方能使用。
钢筋配料卡必须经过技术主管审核后再下料,下料成型的钢筋,按图纸编号顺序挂牌,堆放整齐,钢筋的堆放场地要采取防锈措施。
钢筋绑扎完毕,要经过监理工程师验收合格后,方可浇筑混凝土,及时处理在施工过程中发生的钢筋及预埋件移位等问题。
(5)混凝土搅拌质量控制。
混凝土搅拌时,应随时监测搅拌质量,确保符合设计要求的规定。
季节性施工时,应考虑混凝土的降温与保温,对拌和物测定坍落度、扩展度、泌水率、含气量等进行测定,保证良好的工作度和可泵性。
搅拌混凝土时,骨料不得带有杂物,并严格控制混凝土的配合比和坍落度。
