拆除管线施工方案1. 引言拆除管线是指对已有的管道进行拆除或拆除部分段落的工作。
这项工作需要合理的施工方案,以确保安全和顺利进行。
本文将提供拆除管线的施工方案,包括前期准备、工程施工、安全措施等方面的内容。
2. 前期准备在进行拆除管线之前,需要做好以下准备工作:2.1 管线调查对待拆除的管线进行全面的调查,包括管道材质、埋深、管道周围环境等,以便确定合适的拆除方法和工具。
根据管线调查的结果,设计详细的拆除施工方案,包括拆除顺序、拆除工具和设备、人员安排等。
2.3 确定施工时间根据现场条件,确定拆除施工的最佳时间,考虑到交通流量、周边居民等因素,尽量选择在夜间或非高峰时段进行施工。
2.4 获取拆除许可根据当地有关部门的规定,申请并获得拆除管线的许可证,确保合法进行拆除工作。
3. 工程施工根据前期准备的内容,进行下述工程施工步骤:根据拆除管线的位置,设置明显的施工区域标志,警示过往车辆和行人,确保施工区域的安全。
3.2 施工准备根据设计的施工方案,准备好相应的拆除工具和设备,如钢锤、砂轮机等。
3.3 拆除管线在拆除前,确保施工人员已经穿戴好相应的防护装备,如安全帽、防护眼镜、手套等。
然后按照设计的拆除顺序,使用相应的工具进行管线的拆除。
3.4 处理废弃物拆除完成后,对废弃的管线进行分类、清理和处理。
根据具体情况,可以选择合适的废弃物处理方式,如回收利用或交由相关单位进行处理。
4. 安全措施在拆除管线的过程中,必须严格遵守安全规范,采取以下措施保障工作人员和周边环境的安全:4.1 人员培训对施工人员进行专业的培训,使其了解安全操作规范和紧急处理措施,提高安全意识。
4.2 临时交通管理根据施工区域的情况,设置合适的交通标志和警示牌,引导交通流向,确保交通秩序。
4.3 安全防护措施在施工现场设置安全警示区域,采取防护措施,如悬挂警示带、设置临时隔离栏等。
4.4 管线标识在拆除过程中,对已拆除的管线进行标识,以免发生意外错拆,确保施工的准确性。

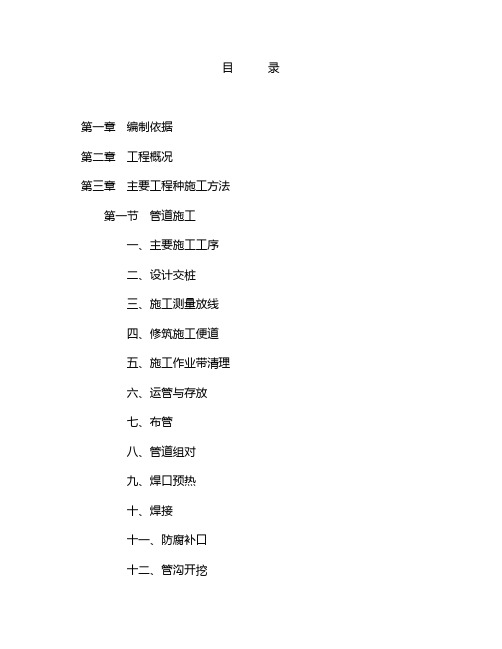

目录第一章编制依据第二章工程概况第三章主要工程种施工方法第一节管道施工一、主要施工工序二、设计交桩三、施工测量放线四、修筑施工便道五、施工作业带清理六、运管与存放七、布管八、管道组对九、焊口预热十、焊接十一、防腐补口十二、管沟开挖十三、下沟十四、细土回填及稳管十五、连接弯管弯头第二节管道附属工程第三节防腐保护系统施工一、阴极保护测试桩安装二、强制电流阴极保护系统三、牺牲阳极保护系统第四节管道检测一、连接死口二、通球三、试压第四章施工质量保证措施第五章工期计划及施工进度保证措施一、工期计划二、工期管理三、工期进度计划表四、保证施工进度措施第六章现场文明施工控制第七章安全施工保证措施第八章环境保护措施第九章员工健康管理措施第十章冬雨季施工措施第十一章材料、设备的接、保、检、运措施第十二章降低成本措施第十三章施工总平面布置管理措施第一章编制依据1.1《输油输气管道线路工程施工及验收规范》SY0401-98;1.2《管道下向焊接工艺规程》SY/T4071-93;1.3《管道及有关设施焊接标准》;1.4《砌体工程施工及验收规范》;1.5《长输管道站内工艺管线工程施工及验收规范》SYJ4002-90;1.6《长输管道线路敷设流水作业施工工艺》SY/T 4062-93;1.7《焊接工艺评定方法》SY4052-92;1.8《管道穿越工程施工及验收规范》SY/T4079-95;1.9《管道跨越工程施工及验收规范》SY/T4070-93;1.10《阀门的检查与安装规范》SY/T4102-95;1.11《长输管道阴极保护工程施工及验收规范》SY/T4006-90;1.12《涂装前钢材表面预处理规范》SY/T0407-97;1.13《钢质管道焊接及验收》SY/T4103;1.14《现场设备、工业管道焊接施工及验收规范》GB50236-93;1.15《埋地钢质管道强制电流阴极保护规范》YJ36-89;1.16《埋地钢质管道阴极保护参数测试标准》SY/T0023-96;1.17《钢质管道对接焊缝射线照相及技术分级》SY4056-93;1.18《对接焊缝超声波探伤及质量分级》SY4065-93;1.19 招标文件资料;1.20 现场考察资料;1.21 以往类似工程施工的有关资料。
目录第一章编制依据第二章工程概况第三章主要工程种施工方法第一节管道施工一、主要施工工序二、设计交桩三、施工测量放线四、修筑施工便道五、施工作业带清理六、运管与存放七、布管八、管道组对九、焊口预热十、焊接十一、防腐补口十二、管沟开挖十三、下沟十四、细土回填及稳管十五、连接弯管弯头第二节管道附属工程第三节防腐保护系统施工一、阴极保护测试桩安装二、强制电流阴极保护系统三、牺牲阳极保护系统第四节管道检测一、连接死口二、通球三、试压第四章施工质量保证措施第五章工期计划及施工进度保证措施一、工期计划二、工期管理三、工期进度计划表四、保证施工进度措施第六章现场文明施工控制第七章安全施工保证措施第八章环境保护措施第九章员工健康管理措施第十章冬雨季施工措施第十一章材料、设备的接、保、检、运措施第十二章降低成本措施第十三章施工总平面布置管理措施第一章编制依据《输油输气管道线路工程施工及验收规范》;《管道下向焊接工艺规程》;《管道及有关设施焊接标准》;《砌体工程施工及验收规范》;《长输管道站内工艺管线工程施工及验收规范》;《长输管道线路敷设流水作业施工工艺》;《焊接工艺评定方法》;《管道穿越工程施工及验收规范》;《管道跨越工程施工及验收规范》;《阀门的检查与安装规范》;《长输管道阴极保护工程施工及验收规范》;《涂装前钢材表面预处理规范》;《钢质管道焊接及验收》;《现场设备、工业管道焊接施工及验收规范》;《埋地钢质管道强制电流阴极保护规范》;《埋地钢质管道阴极保护参数测试标准》;1.《钢质管道对接焊缝射线照相及技术分级》;《对接焊缝超声波探伤及质量分级》;招标文件资料;现场考察资料;以往类似工程施工的有关资料。
第二章工程概况一、工程名称:**公司商曲输油管线工程。
二、工程说明:、起点为**公司济北联合站,终点为临盘采油厂采油二矿四净站。
水平净长度为。
、管道主管材规格为φ×,无缝钢管。
管道主要采用直埋方式敷设,采用二油二布沥青防腐泡沫黄夹克管。
(完整版)输油管道安装施工方案(完整版)输油管道安装施工方案1. 引言输油管道是一种重要的能源输送设施,其安装施工方案至关重要。
本文档旨在提供一份全面的输油管道安装施工方案,确保施工过程安全、高效,并满足相关法规和标准的要求。
2. 工程概述本工程的主要任务是在指定地点将输油管道进行安装,包括管道的敷设、连接、支撑、测试等工作。
工程涉及的管道材料为高强度钢管,管径为X寸,总长度为X公里。
3. 安全措施3.1 施工单位需明确安全责任,设立专门的施工安全管理部门,负责施工过程中的安全监督和管理。
3.2 所有施工人员必须参加相应的安全培训,熟悉作业规程和安全操作要求。
3.3 施工现场应设置合理的安全防护设施,包括警示标识、安全网、警戒线等,确保施工人员和周边人员的安全。
4. 施工步骤4.1 前期准备工作- 确定施工队伍和施工人员,并进行组织调度。
- 统一采购所需的管材、支架及施工设备。
- 对施工现场进行勘察,并编制详细的施工图纸和方案。
- 联系相关部门,了解当地法规和管道安装的相关要求。
4.2 管道敷设- 清理安装区域,确保安装区域平整、无障碍物。
- 按照设计图纸要求,逐段敷设管道,并进行相应连接。
- 定期检查管道的质量和安全,确保符合相关要求。
4.3 管道支撑- 根据管道的特性,选择合适的支撑方式和位置,确保管道的稳定性。
- 安装支撑架和支撑杆,加固管道的支撑结构。
- 定期检查支撑结构的完整性和稳定性。
4.4 管道测试- 对安装完成的管道进行压力测试,确保管道的密封性和耐压性。
- 进行泄漏检测,确保管道的安全性。
- 测试记录应详细记录并保存,以备后续参考。
5. 资源需求- 人力资源:施工队伍、现场管理人员、安全监督员等。
- 物资资源:钢管、支架、施工设备等。
- 技术资源:施工图纸、技术指导等。
6. 施工计划- 制定详细的施工计划,并按照计划进行管理和推进。
- 合理安排施工顺序,确保各项工作的有序进行。
某村炼油管道施工组织设计一、编制说明1、编制说明此投标书是我们针对油库技改工程安装工程编制的技术标,详细介绍了我公司承建同类项目的业绩、油库技改工程的工程概况、主要施工方案、施工部署和技术、质量、安全管理等内容,施工主要管理程序、施工总体部署及施工总体计划,施工机具设备平衡计划,施工劳动力平衡计划。
按省商业厅90—108文批示,在某村油库建设三座5000M3储油罐,并对油库泵房和管路进行扩建改造。
按照业主招标文件的要求,安装工程主要包括以下内容:金属油罐现场制安机泵设备安装建筑物施工工业管道施工电气工程施工(不包括室内变配电部分)仪表工程施工(业主要求提供技术方案)2、编制依据①油库技改工程建设工程施工招标文件②油库技改工程建设工程施工招标文件补充说明③油库技改工程建设工程初步设计文件④国家、行业现行施工验收规范和质量检验评定标准⑤公司质量保证手册及质量体系文件⑥公司承建类似工程的施工技术经验⑦相关工程验收规范:《土方与爆破工程施工及验收规范》(GBJ201-83)《地基与基础工程施工及验收规范》(GBJ206-83)《混凝土结构工程施工及验收规范》(GB50204-92)《屋面工程技术规范》(GB50207-94)《组合钢模板技术规范》(GBJ214-89)《建筑安装工程质量检验评定统一标准》(GBJ300-88)《建筑工程质量检验评定标准》(GBJ301-88)《砌体工程施工及验收规范》(GB50203-98)《地下防水工程施工及验收规范》(GBJ208-83)《装饰工程施工及验收规范》(JGJ73-91)《建筑地面工程施工及验收规范》(GB50209-95)《水泥砼路面施工及验收规范》(GBJ97-87)《采暖与卫生工程施工及验收规范》(GBJ242—82)《建筑排水硬聚氯乙烯管道工程技术规范》(CJJ/T29—98)《建筑给水铝塑复合管道工程技术规程》(CECS105:2000)《电气装置安装工程接地装置施工及验收规范》(GB50169—92)《电气装置安装工程电缆线路施工及验收规范》(GB50168—92)《电气装置安装工程电气设备交接试验标准》(GB50150—91)《建筑电气安装工程质量检验评定标准》(GBJ303—88)。
输油站系统管道及设备安装工程施工方案1. 项目背景本方案旨在对输油站的管道及设备安装工程进行规划和实施,确保工程安全、高效地完成。
2. 工程目标- 安全:确保施工过程中的安全性,防止事故发生。
- 高效:合理安排施工进度,遵守相关工期要求。
- 质量:保证施工质量,符合相关标准和规范要求。
3. 工程流程3.1 前期准备- 进行现场勘察和测量,确定管道和设备的布置方案。
- 资源准备:采购所需的材料、设备和工具。
3.2 管道施工- 开挖沟槽:根据设计要求,进行土方开挖和支护工作。
- 管道安装:进行管道的组装、连接和固定,确保管道的密封性和稳定性。
- 检测和试验:对安装好的管道进行压力测试和泄漏检测,确保其符合要求。
3.3 设备安装- 设备基础施工:根据设备安装图纸和要求,进行设备基础的浇筑、固定和防腐处理。
- 设备组装:按照设备的使用说明书进行设备的组装和调试。
- 设备连接:进行设备的管道连接和电气连接。
- 动力接入:确保设备接入供电系统,进行相关电气设备的调试和安全检查。
3.4 调试和验收- 进行系统的调试和运行,确保设备和管道的正常工作。
- 进行各项测试,并根据相关规范和标准进行验收。
4. 安全措施- 按照相关安全规范进行工程施工,确保施工过程中的人员和财产安全。
- 设立工地管控区域,保证非施工人员无法进入工地。
- 配备必要的安全设备和保护用具,如安全帽、安全鞋等。
- 安排专门的安全人员,负责监督和指导施工过程中的安全事项。
5. 施工周期和进度安排- 根据工程规模和复杂度,合理划分施工阶段,并制定详细的施工计划。
- 严格执行施工计划,及时调整和协调施工进度,确保工期要求的完成。
6. 质量控制- 严格按照相关标准和规范进行施工,确保施工质量。
- 采用优质材料和设备,遵循相关技术要求进行施工。
- 设立质量检查点,进行工序和成品的检验,及时发现和纠正质量问题。
7. 环境保护- 施工过程中遵守环境保护法律法规,减少对环境的影响。
汽油质量升级项目管线拆除施工方案编制:审核:批准:大庆油田建设集团2012年7月6日一、编制说明根据大连石化公司的统一部署,为建设汽油升级项目,需要拆除管排上管线,预计在2012年7月进行拆除,需要拆除的管排管线起点位于四联合车间原硫磺回收装置处。
根据车间提供的相关资料及施工现场实际情况勘察,现预计主要拆除工程量如表1:管线主要介质包括酸性水、胺液、凝结水、液化气、干气等,大多属于易燃易爆介质,动火作业发生火灾爆炸以及中毒的危险性很大,并且管排上其他管线仍在运行,因此在动火前对管道的置换吹扫是否彻底要严格进行检查。
表1 需拆除管线一览表二、编制依据1、结合车间提供的相应参数表对现场实际情况进行调查2、施工标准规范《工程建设安装工程起重施工规范》HG20201-2000《石油化工工程起重施工规范》SH/T3536-2002《一般用途钢丝绳》GB/T20118-2006《起重吊运指挥信号》GB5082-1985《起重机械用钢丝绳检验及报废规范》GB/T5972-2006《起重机械安全规程》GB6067-1985三、施工部署1、施工组织机构为了确保本次拆除任务的顺利实施,本着安全可靠、技术可行、降低成本、缩短工期的原则,项目部成立了以张守海为项目经理的强有力的组织机构,如下图:2、施工进度计划3、施工前期准备3.1根据现场实际情况编制详细的施工方案,并组织施工人员进行技术安全交底,分班组管理,每个班组根据每天现场的实际情况进行分工,让每一位参加施工的人员明确施工程序和技术要求,做到人人心中有数,并组织施工人员进行入场前安全教育。
3.2准备好手动葫芦、枕木、吊装带及其它一些施工所需机具设备和手段用料。
落实施工机具的准备,满足施工中的工、机具需求。
做好劳保着装的准备,保护好施工人员的安全。
3.3施工前对场地进行清理,保证吊车行走路线和施工车辆的正常通行,并对所拆除区域设置警戒绳。
3.4施工前,联系车间及相关部门进行管线的确认,在确保管线内部置换吹扫完毕之后,由车间统一挂牌后方可进行拆除。

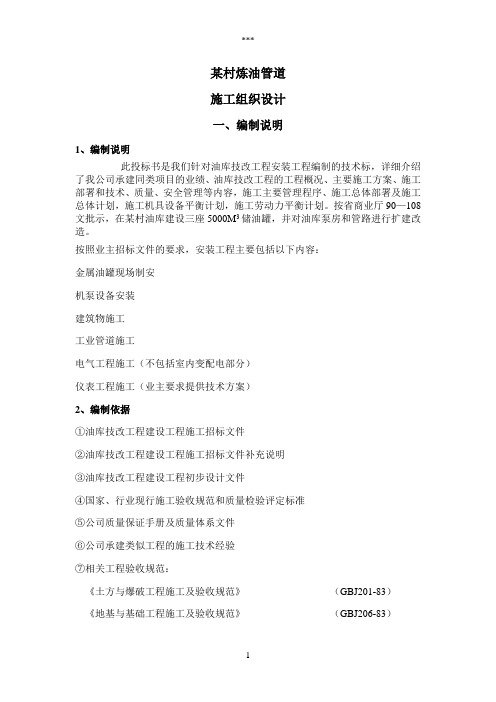

某村炼油管道
施工组织设计
一、编制说明
1、编制说明
此投标书是咱们针对油库技改工程安装工程编制的技术标,详细介绍了我公司承建同类项目的业绩、油库技改工程的工程概况、要紧施工方案、施工部署和技术、质量、平安治理等内容,施工要紧治理程序、施工整体部署及施工整体打算,施工机具设备平稳打算,施工劳动力平稳打算。
按省商业厅90—108文指示,在某村油库建设三座5000M3储油罐,并对油库泵房和管路进行扩建改造。
依照业主招标文件的要求,安装工程要紧包括以下内容:
金属油罐现场制安
机泵设备安装
建筑物施工
工业管道施工
电气工程施工(不包括室内变配电部份)
仪表工程施工(业要紧求提供技术方案)
二、编制依据
①油库技改工程建设工程施工招标文件
②油库技改工程建设工程施工招标文件补充说明
③油库技改工程建设工程初步设计文件
④国家、行业现行施工验收标准和质量查验评定标准
⑤公司质量保证手册及质量体系文件
⑥公司承建类似工程的施工技术体会
⑦相关工程验收标准:
《土方与爆破工程施工及验收标准》(GBJ201-83)
《地基与基础工程施工及验收标准》(GBJ206-83)
《混凝土结构工程施工及验收标准》(GB50204-92)。
一、工程概况本次输油管线迁改工程是为了满足我国能源战略需求,优化输油管线布局,提高输油效率,降低运输成本。
工程地点位于某市某区,输油管线全长约10公里,涉及迁改路段约5公里。
迁改工程包括管道拆除、新管道铺设、附属设施迁移、试压、吹扫等环节。
二、施工组织与管理1. 成立迁改工程指挥部,负责全面协调、指挥和监督施工工作。
2. 设立施工项目部,负责具体施工组织、协调、管理和技术指导。
3. 施工项目部下设工程部、质量安全部、物资设备部、财务部等部门,明确各部门职责。
4. 施工人员必须经过专业培训,取得相关资格证书后上岗。
5. 加强施工现场安全管理,严格执行安全操作规程,确保施工安全。
三、施工工艺与步骤1. 管道拆除(1)对原有输油管线进行测量,确定拆除位置和长度。
(2)采用液压切割机进行管道切割,确保切割面平整。
(3)对拆除后的管道进行清理,确保现场整洁。
2. 新管道铺设(1)根据设计图纸,对新管道进行测量、放样。
(2)采用液压焊接机进行管道焊接,确保焊接质量。
(3)对焊接后的管道进行无损检测,合格后方可进行下一道工序。
3. 附属设施迁移(1)对迁改路段的阀门、法兰、补偿器等附属设施进行拆除。
(2)根据设计要求,对附属设施进行重新布置和安装。
4. 试压与吹扫(1)对新铺设的管道进行试压,确保管道强度和密封性能。
(2)对管道进行吹扫,清除管道内的杂质和油污。
四、施工进度安排1. 施工前期准备:1个月2. 管道拆除:2个月3. 新管道铺设:3个月4. 附属设施迁移:1个月5. 试压与吹扫:1个月6. 工程验收:1个月总计:9个月五、质量控制与验收1. 施工过程中,严格按照国家相关标准和规范进行质量控制。
2. 施工项目部定期对施工质量进行检查,发现问题及时整改。
3. 工程竣工后,由相关部门进行验收,确保工程质量达到设计要求。
4. 验收合格后,办理移交手续,确保输油管线顺利投入使用。
六、环保与安全措施1. 施工过程中,加强环保意识,减少施工对环境的影响。
目录第一章工程概况 (02)第二章国家现行施工及验收规范 (03)第三章项目经理部机构组织及项目部管理人员名单及资格证书复印件 (04)第四章主要施工机械表及劳动力计划安排 (11)第五章各分部分项工程主要施工方案和技术措施 (15)一.大修输油管线更新改造施工方案 (15)二、库外DN150埋地管线大修更新及更换输油泵施工方案 (34)第六章施工进度计划及保证措施 (47)第七章工程质量保证措施 (53)第八章保密、安全及文明措施 (64)第九章冬雨季施工措施 (85)第十章施工重点和难点及保证措施 (86)第十一章减少噪声及降低环境污染技术措施 (87)第十二章施工总平面图及工程进度计划表及网络图 (91)第十三章降低工程成本措施 (91)第十四章主要技术参数及建设标准 (92)第十五章材料设备的接保检运措施 (93)第十六章信息及文控管理措施 (98)第十七章不拖欠劳务人员工资承诺书 (102)第十八章项目经理和总技术负责人驻工地承诺书 (103)附件(一)施工总平面图 (104)附件(二)工程施工进度计划网络图 (105)施工组织设计方案第一章工程概况1.1概况本工程部队大修输油管线更新改造工程,主要工程内容为库内输油管线1400米的更新改造,沿线阀门12个;库外DN150埋地管线大修更新及更换输油泵工程,主要工程内容库外约计10千米DN150输油管线的更新改造、泵房工艺改造安装及配电设施的改造安装。
管线外壁采用3PE防腐。
1.2主要工程量表第二章、国家现行的施工及验收规范2.1编制依据2.1.1施工图纸2.1.2业主提供的招标文件2.1.3施工现场勘察资料;2.1.4国家现行的法令、法规,地区行业颁发的安全、消防、环保、文物等管理规定;2.1.5国家和军队施工技术标准及验收规范。
2.2施工采用的规范及标准2.2.1国家法律、法规2.2.2环境及安全部分的标准规范2.2.3验收标准及规范2.2.4《通用阀门压力试验》GB/T13927-922.2.5《阀门检验与管理规程》SH3518-20002.2.6《石油天然气金属管道焊接工艺评定》SY/T0452-20022.2.7《施工现场临时用电安全技术规范》JGJ46-20052.2.8《输送流体用无缝钢管》GB/T8163-20082.2.9《钢管防腐层厚度的无损测量方法》 SY/T0066-19992.2.10《涂装前钢材表面预处理规范》SY/T0407-19972.2.11《埋地钢质管道外防腐层和保温层现场补口补伤施工及验收规范》SY4058-932.2.12《现场设备、工业管道焊接工程施工规范》GB50236-20112.2.13《现场设备、工业管道焊接工程施工质量验收规范》GB50683-20112.2.14《工业金属管道工程施工规范》GB50235-20102.2.15《工业金属管道工程施工质量验收规范》GB50184-20112.2.16《金属熔化焊焊接接头射线照相》GB/T3323-20052.2.17《输油输气管道线路工程施工及验收规范》SY0401-19982.2.18《砌体工程施工质量验收规范》GB50203-20022.2.19《埋地管道环氧煤沥青防腐层技术标准》SY/T0447第三章项目管理机构的设置3.1项目经理部机构组成3.1.1成立项目经理部,代表公司进行工程施工组织和管理。
目 录 第一章 工程概况及施工准备.............................................................................................. 3 第1节 编制说明 .............................................................................................................................. 3 第2节 编制依据 .............................................................................................................................. 3 第3节 工程施工特点 ...................................................................................................................... 4 第4节 施工准备 .............................................................................................................................. 4 第二章 组织机构及管理模式.............................................................................................. 4 第三章 工期安排.................................................................................................................. 7 第四章 施工总体部署.......................................................................................................... 7 第五章 管道拆除主要施工方法.......................................................................................... 8 第1节 拆除前的准备 ...................................................................................................................... 8 第2节 拆除作业施工方案 .............................................................................................................. 8 第3节 现场施工安全及防护措施 ................................................................................................ 10 第六章 管道安装施工方法................................................................................................ 13 第1节 准备工作 ............................................................................................................................ 13 第2节 管道施工顺序(详图见下页) ........................................................................................ 14 第3节 管道安装 ............................................................................................................................ 15 第4节 管道试压及系统冲洗 ........................................................................................................ 17 第5节 管道的防腐与保温 ............................................................................................................ 17 第七章 确保工程质量的技术组织措施............................................................................ 18 第1节 技术措施 ............................................................................................................................ 18 第2节 质量保证组织措施 ............................................................................................................ 22 第八章 安全文明施工的技术组织措施............................................................................ 30 第1节 安全生产保证措施 ............................................................................................................ 30 第2节 文明施工措施 .................................................................................................................... 31 第3节 雨季施工措施 .................................................................................................................... 33 第九章 确保工期的技术措施............................................................................................ 34 附件:总进度计划 输油管道拆除安装施工组织设计 第一章 工程概况及施工准备 第1节 编制说明 此投标书是我公司针对油库技改工程安装工程编制的技术标,详细介绍我公司承建油库技改工程的工程概况、主要施工方案、施工部署和技术、质量、安全管理等内容,施工主要管理程序、施工总体部署及施工总体计划,施工机具设备平衡计划,施工劳动力平衡计划。 按照业主要求,本次安装工程主要包括以下内容: 现有输油管道清洗、拆除及运输。 主要工程内容是对输油管线进行安装,包括定位,放线,验线,支架制作与安装,管线的安装。 第2节 编制依据 本施工组织设计是根据建设单位提供施工图及有关施工说明,结合我方现场勘察进行编制。 (1)《工业金属管道工程施工及验收规范》GB (2)《现场设备、工业管道焊接工程施工及验收规范》GB (4)《施工现场临时用电安全技术规范》JGJ46—2005 (5)《工业设备、管道防腐蚀工程施工及验收规范》HGJ229-91; (6)《工业安装工程质量检验评定统一标准》GB; (7) 公司质量保证手册及质量体系文件 (8) 公司承建类似工程的施工技术经验 第3节 工程施工特点 工程工作量大,工期较紧,主体工程工期为150天(日历天),土建、安装交叉进行,需抓好统筹、紧密衔接,组织力量,齐头并进,保证工程的顺利进行。 油库改造是在不停产情况下进行,在拆除安装过程中必须严格执行安全措施和制度,确保施工期间安全。 施工期正逢冬季和春季多雨时节,湿度较大,给施工造成一定难度,需做好防雨、防潮等准备。 第4节 施工准备 一、在输油管道工程开工以前,要作好各方面的施工准备工作,其中需要现场解决的问题有:输油管道拆除清洗管道水源取水点的设置、管道预制场地的设置、临时水、电的安排等。 二、组织相关技术人员对图纸进行会审,对业主所提供的标高进行复核,根据图纸提供的标高与现场实际测量标高对比,是否有误差。再根据管网的设计标高排列管网的施工先后顺序。
第二章 组织机构及管理模式 为了满足技改工程施工的需要,公司将迅速组建项目经理部,实行公司直接领导下的项目经理负责制。采用动态管理、目标控制、节点考核的管理方法组织施工,实施ISO9002质量保证模式,创建优质工程。 经理部根据人员精、层次少、调度灵的原则建立高效率的指挥控制系统和精干协调的职能管理体制(公司项目经理部组织机构图见下页),实施工程进度、质量、成本的有效控制。所设六个职能部门的职责范围如下: 1、行政部:负责党、政、工、团及内外关系协调,文秘、公关、宣传、保卫、后勤、保健、打印复印、小车班等业务。 2、施工部:负责计划、统计、施工调度、安全管理、现场文明施工以及施工机具调配等业务。 3、技质部:负责施工技术、计算机技术、图纸资料等业务;负责贯彻ISO9002标准,监督、控制质量体系运行,组织A、B级质量控制点检查,组织单位工程质量评定,监督探伤和理化试验工作;负责优质工程、计量等管理业务。 4、采办部:负责设备器材计划、采购、进货、验收、保管、发放等业务以及劳动用品管理;负责施工机具的管理。 5、经营部:负责合同、预算、结算、劳资、定额、企业管理等业务。 6、财务部:负责资金管理、成本控制等业务。 7、各职能部门岗位人员的设置应适应目标管理的需要,管理人员相对稳定。 项目作业层以施工队为基本单位,按专业和系统实行项目集中管理,统一指挥。
