浅析220kV高压输电线路窄基钢管塔结构优化设计摘要:窄基钢管塔是一种走廊紧凑、占地面积小新型铁塔,是钢管塔技术在城镇规划区以及城镇郊区地区线路工程的全新应用,与常规铁塔相比,外形美观、结构简单,与城镇周边环境更加和谐,具有良好经济和社会效益,本文通过截面选择、杆件布置、经济性对比等方面分析、为窄基塔规划、设计提供有重要参考。
关键词:高压输电线路;窄基塔;优化设计引言随着我国经济建设发展,城镇规划区的土地日益紧张,高压输电线路多经过成镇绿化带、公路等路径拥挤地段。
对220kV 高压输电线路工程,由于荷载较大,采用钢管杆虽可满足走廊占地要求,但塔重增加较多,经济性较差。
与角钢塔相比,窄基钢管塔结构简单、外形美观,与城市环境更加协调。
与钢管杆相比,窄基塔经济性较好(节约钢材 25%以上),具有良好的经济和社会效益。
一、主材构件断面的优化(一)构件风压对比经过分析计算,窄基塔塔身风荷载的比重约整个内力的为 35~45%,而线条风荷载和塔身自重引起的内力约占整个内力的45~50%和10~12%左右。
通过合理选材降低塔身风载对窄基铁塔设计有重大意义。
可以看出,当角钢(或组合角钢)与钢管的截面面积基本相同时,由于体型系数不一样,钢管承受风压投影面积AS比角钢略大,钢管的AS•μs值是角钢的0.6~0.8倍,即钢管构件所受风载为角钢的0.6~0.8倍。
窄基塔主材采用钢管,钢管构件所受的风荷载是角钢构件的0.8倍左右,钢管构件所受的总应力比角钢减少 9~10%,同时有效减小钢管塔的基础力,意义重大。
(二)构件稳定性比较角钢构件有平行轴和最小轴的区别,两者回转半径i差别较大。
钢管构件在任意方向的回转半径i是相同的。
通过表2 的比较,可以看出截面面积基本相同的条件时,钢管的回转半径是单根角钢的1.3倍。
同一计算长度L时,受压构件稳定系数取决于构件长细比λ=L/i。
角钢的稳定系数远小于钢管。
经计算,材料为Q345时,多数角钢构件mN=1.0,部分mN<1.0;材料为Q420 时,mN<1.0的角钢构件比材料为Q345时更多。

钢管塔抱箍型号一、概述钢管塔抱箍是一种重要的紧固件,用于固定和支撑钢管塔。
由于其具有高强度、耐腐蚀、安装方便等优点,被广泛应用于电力、通讯、交通等领域的钢管塔结构中。
本文将对钢管塔抱箍型号的相关内容进行详细介绍。
二、抱箍型号的分类根据不同的分类标准,抱箍可以分为多种类型。
以下是常见的分类方式:1.按材料分类:抱箍按材料可分为不锈钢抱箍、碳素钢抱箍、铜抱箍等。
不同材料的抱箍具有不同的耐腐蚀性能和力学性能,应根据具体使用环境选择合适的材料。
2.按形状分类:抱箍按形状可分为圆形抱箍、椭圆形抱箍、方形抱箍等。
不同形状的抱箍适用于不同直径和截面的钢管塔,应根据实际需求选择合适的形状。
3.按功能分类:抱箍按功能可分为固定抱箍、连接抱箍、支撑抱箍等。
不同功能的抱箍具有不同的结构和性能要求,应根据具体用途选择合适的功能。
三、抱箍型号的规格参数抱箍的规格参数是反映其性能和适用范围的重要指标,以下是常见的规格参数:1.型号:抱箍的型号通常由字母和数字组成,用于标识不同的产品系列和规格。
具体的型号表示方法可根据不同生产厂家而有所差异。
2.尺寸:抱箍的尺寸包括内径、外径、长度等参数,是选用抱箍时需要考虑的重要因素。
应根据钢管塔的直径和截面尺寸选择合适的尺寸。
3.紧固力:抱箍的紧固力是衡量其固定效果的重要指标,应根据钢管塔的承载能力和风载等外部载荷选择合适的紧固力。
4.防腐性能:对于一些在恶劣环境下使用的钢管塔,选择具有良好防腐性能的抱箍尤为重要。
应根据具体使用环境和腐蚀介质选择适合的防腐处理方式,如喷塑、喷漆等。
5.其他参数:根据不同用途和环境需求,还有可能涉及到其他一些参数,如连接方式、抗拉强度、抗剪强度等。
这些参数的选择应综合考虑具体使用条件和设计要求。
四、抱箍型号的选用原则在选择钢管塔抱箍型号时,应遵循以下原则:1.适用性原则:选用的抱箍应满足钢管塔的实际需求,包括固定、连接或支撑等功能要求。
同时,应考虑抱箍与钢管塔材料的兼容性和匹配性。
单管塔施工方案1. 引言单管塔是一种常见的用于建筑物施工和维护的临时搭建设施。
它结构简单、施工便捷、安全可靠,因此在城市建设和维护中得到广泛应用。
本文将介绍单管塔的基本结构、施工步骤、注意事项等内容,帮助读者了解单管塔的施工方案。
2. 单管塔的基本结构单管塔由多个相互连接的钢管组成,形成垂直的结构。
每一个钢管通过横向连接件连接在一起,形成一个整体。
在塔的顶部有一个平台,用于支持工作人员和施工设备。
单管塔的底部通常使用钢板作为基座,固定在地面上,以增加稳定性。
3. 施工步骤3.1 基础准备在进行单管塔的施工前,首先需要进行基础准备。
这包括选择合适的施工地点,清理地面上的杂物和障碍物,以确保塔的支持基座可以稳固地固定在地面上。
3.2 基座固定将单管塔的基座放置在施工地点,然后使用螺栓将它固定在地面上。
为了增加基座的稳定性,可以在地面上挖掘坑穴,并将基座置于坑穴中,然后使用混凝土填充坑穴。
3.3 拼装塔身将第一根钢管安装在基座上,然后逐根连接剩余的钢管,直到达到所需的高度。
在连接钢管时,确保连接件能够牢固地固定每根钢管,以增加整体的稳定性。
3.4 安装平台当达到所需的高度后,安装塔顶平台。
平台可以使用钢板或其他适合的材料制作,确保平面平整,具备足够的承重能力。
平台应固定在最高一根钢管上,以支持工作人员和施工设备的重量。
3.5 检查和测试完成塔身和平台的安装后,进行全面的检查和测试。
检查每个连接点是否牢固可靠,检查平台是否水平稳定。
还应进行负载测试,确保塔能够承受额定荷载,以保证施工过程中的安全性。
4. 注意事项在进行单管塔施工时需要注意以下事项:•选择合适的施工地点,确保地面坚固平整;•在固定基座时,使用足够数量和规格的螺栓,并牢固固定;•每个连接点都应进行充分的拧紧,确保钢管的连接牢固可靠;•平台应具备足够的强度和稳定性,以支持工作人员和施工设备;•施工过程中定期进行检查和测试,确保塔的安全性和稳定性。
xxxxxxxxxxx工程10kv线路铁塔组立施工专项方案批准:审核:编制:xxxxxxx工程项目部年月一、工程简介工程名称:xxxxxxx变电站配出10千伏3号线路新建工程建设单位:xxxxxxx公司设计单位:xxxxxxx设计有限公司监理单位:xxxxxxx有限公司施工单位:xxxxxxx公司施工任务:钢管杆2基,大弯矩电杆2基。
新立钢管杆2基,其中GN35-13型钢管杆2基。
新立大弯矩电杆2基规格型号BT350-15-T。
1、施工技术和资料准备本工程的技术文件由技术科归口管理,负责有效技术文件(施工图纸、作业指导书、施工技术措施、规程、规范、技术规定等)接收、发放、选用、配备和控制。
文件接收发放应履行交接手续,要有文件接收、发放清单。
2、施工图纸会审收到设计文件和施工图纸后,由项目总工组织专业人员,对施工图和设计文件进行认真审核,审核中发现的问题和疑点应作详细记录并及时整理成书面材料报业主和监理工程师,得到共识后,主动同设计单位联系解决方案,并且落实交底时间,由设计单位提出设计变更文件。
二、杆塔组立2.1采用吊车吊装组塔2.2主要劳动力组织计划(1)劳动力投入原则根据本工程特点和施工进度计划安排,劳动力配置原则是:结构合理,高效精干;专业对口,工种齐全,满足工程需要;参建人员均是具有丰富的施工经验、较高的专业技能,特殊工种作业人员均需持有相应的执业资格证书。
所有施工人员上岗前必须经培训合格后持证上岗。
(2)劳动力组成本项目中拟配设的具有3年以上经验的技术和管理人员占50%以上,具有中级职称的技术和管理人员占30%以上。
施工现场作业人员具有多年输变电工程施工经验,并经过承包人对其进行的岗前知识培训。
根据本工程特点、工程数量、工期要求等情况,拟投入各专业施工队伍共计3个,技术工人占全部人员比例的30%。
根据需要配备的特种作业人员全部持证上岗。
(3)劳动力投入计划施工人员根据阶段工期及各工程项目开工先后分期、分批组织进场。

索引号:JS-0035kV璧大线26#-31#迁改工程钢管(杆)塔技术条件书重庆市两江电力设计有限公司签字代表:青岛建鹏钢结构有限公司签字代表:重庆璧山电力实业有限公司签字代表:二零一一年11月中国重庆35kV璧大线26#-31#迁改工程钢管(杆)塔技术条件书批准:审核:校核:编制:1 总则及细则1.1工作范围本技术条件书适用于35kV璧大线26#-31#线路迁改工程。
钢管(杆)塔的采购、设计、制造、试验、包装及供货要求。
钢管(杆)塔需求一览表1.2要求厂家提供的钢管(杆)塔应是全新的、未使用过的杆塔,其原材料采购、杆塔设计、制造和加工工艺,应根据重庆璧山电力实业有限公司(以下简称买方)批准的设计图纸、数据和文件。
不能因本图纸和本技术条件书的遗漏、疏忽和不明细而解脱卖方提供第一流钢管(杆)塔质量及服务的责任和义务。
倘若发现有任何疏漏和不明确之处,卖方应及时通知买方,在问题未澄清之前采取任何措施而造成的后果应由卖方自行负责。
1.3标准(1)经重庆璧山电力实业有限公司批准的设计图纸、数据和文件。
(2)除技术条件书所提供的要求之外,卖方应遵循国家标准及有关行业标准的最新版本。
(3)卖方可以推荐国际上接受的其它更高的标准。
这种情况下,应经买方确认,并应提供相关标准中相关部分的中文副本。
1.4度量单位在设计资料、技术条件和图纸等文件中,应使用SI公制单位,但温度应以摄氏度作单位。
1.5供货商资格认证为评价产品质量,供货商在投标文件中应含有下列所需资料,没有这些资料的投标文件将被拒绝。
(1)供货商应具有ISO9000质量认证资格证书。
(2)供货商应有有效的营业执照和生产经营许可证书(3)供货商必须具备设计、制造钢管(杆)塔的能力,其生产的产品至少有100km在110kV线路成功运行三年以上的经验,并提供相应的生产业绩供货证明。
(4)列出近三年内销售用户(特别是110kV和220kV用户线路)的情况表,其中包括工程名称、销售量、日期、购置者全称和详细地址。

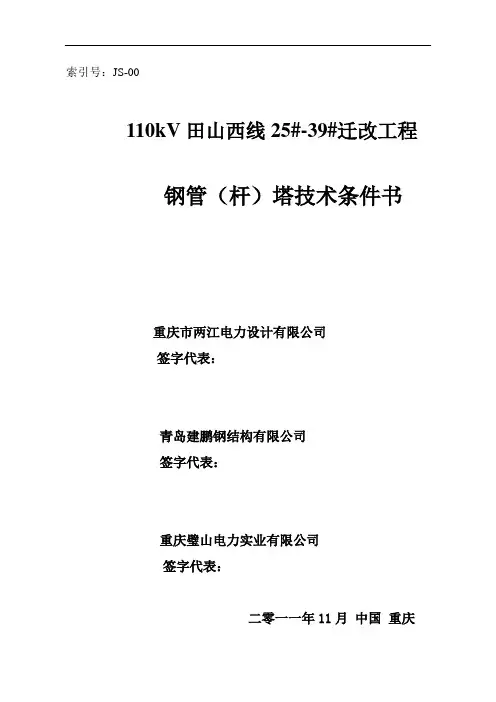

索引号:JS-00110kV田山西线25#-39#迁改工程钢管(杆)塔技术条件书重庆市两江电力设计有限公司签字代表:青岛建鹏钢结构有限公司签字代表:重庆璧山电力实业有限公司签字代表:二零一一年11月中国重庆110kV田山西线25#-39#迁改工程钢管(杆)塔技术条件书批准:审核:校核:编制:1 总则及细则1.1工作范围本技术条件书适用于110kV田山西线25#~39#线路迁改工程。
钢管(杆)塔的采购、设计、制造、试验、包装及供货要求。
钢管(杆)塔需求一览表1.2要求厂家提供的钢管(杆)塔应是全新的、未使用过的杆塔,其原材料采购、杆塔设计、制造和加工工艺,应根据重庆璧山电力实业有限公司(以下简称买方)批准的设计图纸、数据和文件。
不能因本图纸和本技术条件书的遗漏、疏忽和不明细而解脱卖方提供第一流钢管(杆)塔质量及服务的责任和义务。
倘若发现有任何疏漏和不明确之处,卖方应及时通知买方,在问题未澄清之前采取任何措施而造成的后果应由卖方自行负责。
1.3标准(1)经重庆璧山电力实业有限公司批准的设计图纸、数据和文件。
(2)除技术条件书所提供的要求之外,卖方应遵循国家标准及有关行业标准的最新版本。
(3)卖方可以推荐国际上接受的其它更高的标准。
这种情况下,应经买方确认,并应提供相关标准中相关部分的中文副本。
1.4度量单位在设计资料、技术条件和图纸等文件中,应使用SI公制单位,但温度应以摄氏度作单位。
1.5供货商资格认证为评价产品质量,供货商在投标文件中应含有下列所需资料,没有这些资料的投标文件将被拒绝。
(1)供货商应具有ISO9000质量认证资格证书。
(2)供货商应有有效的营业执照和生产经营许可证书(3)供货商必须具备设计、制造钢管(杆)塔的能力,其生产的产品至少有100km在110kV线路成功运行三年以上的经验,并提供相应的生产业绩供货证明。
(4)列出近三年内销售用户(特别是110kV和220kV用户线路)的情况表,其中包括工程名称、销售量、日期、购置者全称和详细地址。
夹江-星和110KV双回路及黄土埂-星和110KV线路改接进夹江变新建工程起重专项措施我单位承建的夹江-星和110KV双回路及黄土埂-星和110KV线路改接进夹江变新建工程中采用五基钢管铁塔,单基钢管塔全重最重的近达36吨,最高达到44米,考虑到钢管塔旁边为土路,要达到整体起重的要求代价太大,决定采用分段起吊组装的方案。
为保证施工安全迅速地架设此五基钢管铁塔,特制定以下措施。
一、工程概况:1、本线路工程全长4*0.723km。
共计新建铁塔7基,其中双回路塔1基,四回路塔6其(5基钢管塔,2基角钢塔)。
角钢铁塔型式由110DSN、110SD二种塔型组成;钢管塔型式由SJ2、SJ3、SD、SZ四种塔型组成。
本线路新建铁塔耗钢材共重174.569吨,其中钢管塔共计重149.64吨。
2、钢管塔周边地形情况:1)、本线路地形为松砂石20%、泥水40%、普通土40%。
2)、N2、N3、N4钢管塔左手边为220KV夹江变电站N2、N3距变电站围墙约为30m;N4距变电站围墙约为15m;N3、N4右手边为变电站进出公路(公路为混凝土路面),N3距公路约为22m,N4距公路约为10m;N5、N6左手边为水田及果林、树林,右手边为机耕道,大约7m外为厂围墙。
3、危险点情况及对应措施:1)、除N4基面周围为混凝土外,其余4基钢管塔周围地质都为坚土及普通土,因此用于起重机平台的作业平场及进出场公路须用连沙石重新铺设,在施工前请专业的起吊师傅到现场检查起重平台的平场情况,。
2)、由于钢管塔施工现场过往行人车辆过多,因此在变电站进出公路以及周边机耕道工作时必须有专人监护并设立安全警示牌如:前方施工车辆慢行等。
3)、在起吊钢管塔前应进行试吊作业,在每一段钢管塔起吊约10cm 时应暂停,检查制动装置,确认完好后方可继续起吊。
4、施工时间及要求:施工队定于2007年8月10日~8月15日进行钢管塔组立工作,进行组立钢管塔前,施工项目经理部应组织施工员及聘用的专业起吊人员一同进行安全技术交底,明确任务、职责。
外拉线内悬浮抱杆分解组立钢管塔中辅助人字抱杆的应用作者:章旭升来源:《城市建设理论研究》2013年第11期【摘要】皖电东送淮南至上海特高压交流输电示范工程5标段,地处安徽合肥市肥西县境内,采用外拉线内悬浮抱杆分解组立钢管塔上横担时因横担整体重量重、长度长,利用主抱杆不能起吊整个上横担。
针对此情况,新设计加工了□350×350×12000mm钢抱杆,组装成辅助人字抱杆,解决钢管塔上横担外侧段的吊装难题,经实际施工证明方案可行。
【关键词】皖电东送;外拉线内悬浮抱杆;钢管塔;辅助人字抱杆中图分类号: TM75 文献标识码: A 文章编号:1 引言皖电东送淮南至上海特高压交流输电示范工程5标段,地处安徽合肥市肥西县境内,针对我标段双回路钢管塔上横担长、重的特点,采用外拉线内悬浮抱杆分解组立时不能整体起吊上横担,需将上横担分段吊装,但主抱杆无法直接吊装上横担的外侧段,为此设计加工了□350×350×12000mm的钢抱杆作为辅助抱杆,解决钢管塔上横担外侧段的吊装问题。
2 铁塔参数我标段所有塔型上横担内侧段、外侧段的长度和重量情况,见表1、表2。
表1直线塔上横担内侧段、外侧段的长度和重量统计表表2耐张塔地线横担内侧段、外侧段的长度和重量统计表3 建立辅助人字抱杆布置及受力模型3.1 辅助人字抱杆布置结合本工程双回路钢管塔结构,对辅助人字抱杆吊装钢管塔上横担外侧段时的布置情况进行设计,如图1所示。
图1辅助人字抱杆吊装上横担外侧段示意图3.2 辅助人字抱杆受力分析3.2.1 辅助人字抱杆受力分析示意,如图2所示。
图2辅助人字抱杆受力示意图起吊滑车组采用用2-1滑轮组(走三路绳),磨绳从定滑轮取出。
图中:G-辅助人字抱杆起吊荷载,kg;N-两根辅助人字抱杆的中心压力,kN;P-磨绳牵引力,kN;T-辅助人字抱杆顶部连接主抱杆顶部拉线拉力,kN;α-两根辅助人字抱杆有效高度方向与铅垂线方向夹角,度;β-磨绳与两根辅助人字抱杆中心夹角,度;γ-辅助人字抱杆顶部连接主抱杆顶部拉线与铅垂线方向夹角,度。
钢管塔技术交底背景随着社会的不断发展,电力通信设施的需求量不断提高。
而钢管塔由于其高强度、稳定性、安全性等优点,作为电力通信设施的主要支撑结构,得到了广泛应用。
在钢管塔施工的过程中,技术交底是一项非常重要的工作,因为它能够保证工程的顺利进行,最大程度地避免工程质量事故的发生。
技术交底的意义在建设钢管塔过程中,技术交底是必不可少的一个环节。
它的作用主要体现在以下几个方面:1.相互沟通:在技术交底中,施工方和监理单位之间可以相互沟通,共同商议施工方案,防范施工过程中可能出现的问题,达成共识。
2.保证质量:技术交底能够确保施工方案全部实施,达到质量标准。
同时,施工单位在技术交底过程中可以了解监理单位的要求和检查标准,从而保证工程建设质量。
3.提高安全性:钢管塔建设是一个复杂的工程,在工程建设过程中,建设单位应考虑人员安全和设施安全,技术交底过程中,相关人员通过交流可保证施工安全。
4.解决问题:在技术交底过程中,相关方能够就施工过程中可能出现的各种问题进行提问,并得到解答。
从而避免建设过程中的质量问题和纠纷。
技术交底的内容在钢管塔建设的技术交底过程中,需涉及以下内容:基础施工基础施工是钢管塔建设过程中非常重要的一个步骤。
在技术交底中,需要对基础施工进行详细说明,包括基础深度、基础尺寸、基础强度等相关问题。
在基础施工过程中,需要注意以下几点:1.基坑应保持干燥和洁净,以避免灰尘和杂质落入基础内部。
2.基础夯实度要求高,应认真检查。
3.基础施工应按照相关标准设置检查孔,对基础承载力做出实际检测,以保证基础强度。
钢管塔施工钢管塔的施工是整个工程的重中之重。
在技术交底中,需要对钢管塔的具体施工过程进行详细讲解,包括塔身组装、吊装等过程。
在施工过程中需要注意以下几点:1.组装过程要按照相关施工标准进行,塔身结构必须与施工设计相符合。
2.施工现场应具备安全缓冲区,及时处理施工中出现的问题。
3.确保铸锚板位置准确,与设计位置相符合,配合检查孔形成稳固的整体结构。
钢管放样软件及其在皖电东送工程中的应用王文构 郑建敏(温州泰昌铁塔制造有限公司 浙江 温州 325013)摘 要: 主要介绍LMA钢管塔放样软件的特点,钢管塔放样流程及该软件在皖电东送工程中的应用。
关键词: 钢管塔;放样;LMA;皖电东送中图分类号:TD31 文献标识码:A 文章编号:1671-7597(2012)1210134-02“皖电东送”淮南至上海特高压输变电工程是国家电网特LMA软件还可以实现构件碰撞自动检测、构件连接设计、高压骨干网架的重要组成部分,是目前世界上最高电压等级、自动对构件进行切角;同时还可实现加工所需的角钢及板材大容量最大,且是首条同塔双回路线路工程。
经4省(市)共计样;根据数控机床的性能导出相应的数据,实现设计制造一体21个县市区。
“皖电东送”工程是国家“十一五”电力发展规化。
划的重要组成部分,是优化华东地区能源资源配置的一项重大 2 钢管塔放样流程战略。
钢管塔放样的具体流程如下:“皖电东送”淮南至上海特高压输变电工程全线采用钢管1)认真阅读加工说明,会议纪要,联系单等;组合塔,也是全国首例。
放样作为钢管塔加工的第一道工序,2)应用软,件输入主要控制口宽(不包括横担),核对其质量跟效率将直接影响整个工程的进度。
目前针对钢管塔放主体各段口宽;样很多公司还是采用AUTOCAD三维建模,再拆图,效率低,错3)对于共用的法兰,插接板等,先统一制作标准件模误率高,且不便于修改。
我们采用LMA钢管塔放样软件是跟块,供统一调用;TMA软件一脉相承的,对于熟悉TMA放样软件的人来说,LMA非4)确定放样段号,并确定相互间的衔接处的负责人;常容易上手,更可实现对钢管塔组合焊接的自动统计和出图,可为车间一次性提供样板图、角钢图和焊接图。
下面我以实际应用为例介绍LMA软件的特点、钢管塔放样流程及软件在皖电东送工程中的应用。
1 LMA软件简介及特点LMA(LatticeTower Manufactory Assistant)软件系统,是国内首家基于自主平台的三维钢管实体放样软件。
单动臂塔机分解组立特高压钢管塔【摘要】文章重点介绍单动臂落地式塔机在1000kV特高压交流同塔双回路钢管塔组立施工中的应用。
【关键词】特高压钢管塔组立单动臂落地式塔机概述1000kV淮南—上海特高压输电线路工程,全线采用同塔双回路钢管塔,塔高平均100米以上,塔重平均200t左右,塔材单件最重达5t。
我公司在1000kV淮南—上海特高压输电线路同塔双回路钢管塔组立施工中主要应用内悬浮外拉线抱杆分解组塔、落地式双平臂抱杆分解组塔、单动臂塔式起重机分解组塔三种方式。
与传统外拉线抱杆组塔方式相比较单动臂塔式起重机分解组塔的主要优势在于:适用性强—抱杆不需安装外拉线,施工临时占地范围小,尤其适用于临近带电运行线路、高山峻岭作业面狭小、城市近郊复杂地形处的塔位组立。
在近电侧起吊塔材时,抱杆可在非近电侧起吊至安装高度后再水平移动至安装位置,非常适合在临近带电线路、城市近郊建筑密集地区等特殊环境下应用。
安全性高—抱杆顶升时由地面加装标准节,且采用液压顶升系统,劳动强度低、施工效率高,抱杆各项功能均可在地面集控室内操作实现,最大限度的减少了高空作业,降低了安全风险。
环保型高—抱杆通过抱杆基座固定在地面,抱杆基座采用箱型组合式钢模块,无需浇筑永久性的混凝土基座,对土壤地耐力要求较低。
无需安装外拉线,施工临时占地范围小。
1SXD160型单动臂塔式起重机介绍1.1 SXD160型单动臂塔机主要参数我公司在1000kV淮南—上海特高压输电线路同塔双回路钢管塔组立施工中应用的单动臂塔式起重机为SXD160型,其主要参数见下表:1.2 主要部件的装配关系示意图2SXD160型单动臂塔式起重机安装、顶升及拆卸2.1安装过程①吊装基础底板:把十六块底块拼装成一个基础底板整体,要求地耐力大于0.06MPa,场地不小于4.2米×4.2米。
各底块之间母扣扣入公扣中,楔子要打紧。
②吊装底架基础:将底架基础吊装至拼好的基础底板上,并紧固好32组M24高强度螺栓。
Q/CSG1101005-2013ICS备案号:Q/CSG中国南方电网有限责任公司企业标准架空线路钢管塔、角钢塔技术规范目次前言 (I)1 范围 (1)2 规范性引用文件 (1)3 使用条件 (2)4 技术要求 (2)5 试验和验收 (13)6 产品监造 (14)7 标识、包装、运输 (14)前言为规范架空线路选用的钢管塔、角钢塔的要求,指导南方电网公司所属架空线路钢管塔、角钢塔的使用条件、技术要求、试验验收、产品监造、标识、包装、运输等方面的工作,依据国家和行业有关标准、规程和规范,特制定本规范。
本规范由中国南方电网有限责任公司生产设备管理部提出、归口管理并负责解释。
本规范主编单位:中国南方电网有限责任公司生产设备管理部。
本规范参编单位:广东电网公司电力科学研究院。
本规范主要起草人:毛先胤,陈鹏,徐晓刚,彭向阳,张峰,许志海,王锐。
本规范主要审查人:佀蜀明,薛武,何朝阳,马辉,黄志伟。
本规范由中国南方电网有限责任公司标准化委员会批准。
本规范自发布之日起实施。
执行中的问题和意见,请及时反馈至中国南方电网有限责任公司生产设备管理部。
架空线路钢管塔、角钢塔技术规范1 范围本技术规范(以下简称规范)适用于南方电网公司10kV及以上架空线路选用的钢管塔、角钢塔。
本规范规定了架空线路钢管塔、角钢塔的使用条件、技术要求、试验验收、产品监造、标识、包装、运输等方面的技术要求。
凡本规范未规定,但在相关设备的国家标准、行业标准中有规定的规范条文,应按上述标准条文中的最高技术要求执行。
接入南方电网的用户设备其配置、选型可参照本规范要求执行。
2 规范性引用文件本规范是依据国家和行业有关标准、规程和规范并结合近年来南方电网公司输变电设备评估报告、生产运行情况分析以及设备现场运行经验制定。
下列文件以及其他相关标准中的条款通过本标准的引用而成为本标准的条款。
以下标准最新版本适用于本规范,使用本规范的各方应探讨使用下列标准最新版本的可能性。
钢管塔钢管相贯线下料、坡口作业指导书1.适用范围:复合管塔无缝管、直缝管定长下料及坡口制作。
钢管适用范围:φ159mm~φ650mm;切割钢管壁厚:4~18mm2.人员要求:切割技工1人3.使用设备:钢管相贯线切割机切割工件长度: 0mm~12000mm切割速度:V=10-2000mm/min要求工件椭圆度:≤1%工件直线度≤L/1500mm且≤5mm4.工艺装备:钢管相贯线切割机、15m钢卷尺、磨光机、直角尺、清渣锤、大号吊带、线盘。
5.下料流程5.1检查压缩空气气体管道气体压力、等离子切割设备地线是否接触良好,和环形导轨的运转情况,保证环形导轨运转正常,并正反各空转一周。
5.2上料:使用吊带将合格的钢管原材料吊入生产准备料架,钢管吊起时试吊数次,调整吊带位置,保证吊起后钢管斜度不大于10°,单手扶钢管一端,将钢管移至设备支架上端,待钢管不左右摆动时缓缓落下,避免对钢管冲击力过大,造成钢管变形。
5.3调水平:根据加工工艺卡将对应型号规格的钢管吊到设备支架上,并调整设备支架高度,使钢管中心线与卡盘中心线重合,用卡盘将钢管卡紧,在卡盘端使用直角尺量取枪嘴到钢管的距离,并依次移至钢管远端,调整支架高度,直到钢管水平。
5.4操控卡盘,使钢管在设备支架上转动,观察卡盘处,保证钢管不能发生左右滑动。
启动切割装置,调整切割电流,准备切割。
5.5定长切割及坡口制作:切割前使切割装置处于停止状态,切割嘴处于钢管垂直于工件的正上位置,操作者将切割嘴靠近钢管,等离子切割嘴应离开工件3~5mm,使卡盘转动360°,保证钢管与切割嘴不接触。
齐头处理:先检测钢管原材料长度,对根据钢管预留量,钢管原材料进行齐头处理,一般切除5~10mm,以保证钢管端面的垂直。
定长切割:起割时,启动切割开关先将管壁击穿然后停机,由钢管内部量取穿透点到对面断头距离是否为要求尺寸,如果出现偏差,重新校正后再进行穿孔。
长度准确后,启动旋转装置进入正常切割状态,切割过程应用防护面罩观察切割情况,避免直接观察,灼伤眼睛或飞溅伤人。
