来安碧桂园·城市花园一期3号车库质量通病防治专项施工方案2013年5月目录一、编制说明:二、编制依据:三、工程概况:四、本工程易出现质量通病问题:五、质量通病及防治技术措施:来安碧桂园·城市花园一期3号车库工程质量通病防治专项施工方案一、编制说明根据国家的有关技术规范、标准及滁州市已实施的质量通病防治导则基础上,结合我公司及本工程的实际情况,编制以下防治方案和技术措施:二、编制依据:1、<<建筑工程施工质量验收统一标准>>GB50300-20012、<<混凝土结构工程施工质量验收规范>>GB50204-20023、<<砌体工程施工质量验收规范>>GB50203-20114、<<建筑地面工程施工质量验收规范>>GB50209-20105、<<屋面工程质量验收规范>>GB50207-20026、<<滁州市住宅工程质量通病防治导则>>三、工程概况:来安碧桂园城市花园一期项目位于来安汊河镇104国道旁,地块位于以104国道为主要骨架的南北向城市发展轴,距离南京30分钟,交通便利,区域位置优越。
本工程使用功能主要是高层住宅、车库等,包括52#、53#、54#、55#、56#、57#、58#、59#、60#、61#、62#、63#、64#、65#、66#楼及周边地下室,总建筑面积约12.69万㎡。
其中52#-66#楼设计地上30层,地下1层,建筑高度90.3m 。
四、本工程易出现质量通病问题,1、钢筋混凝土现浇梁、板面裂缝质量通病2、墙体裂缝质量通病3、外墙及门窗周边渗漏水质量通病4、楼地面空鼓、起砂、渗漏水质量通病5、墙面抹灰空鼓、起皮,裂缝6、屋面渗漏水质量通病五、质量通病及防治技术措施:(一)钢筋混凝土现浇板裂缝及防治措施1、商品混凝土应有出厂合格证及相关的检验报告单,应提供完整的混凝土性能指标和可追的相关性生产技术资料,如商品混凝土配合比、粉煤灰掺量、粗细骨料的级配、初凝和终凝时间、使用的水泥和外加剂的品种及用量、坍落度、出厂时间,以及由有资质检测机构出具的型式检验报告等。

质量通病防治措施专项施工方案质量通病指的是在建设工程过程中,经常出现的、影响工程质量的一系列问题。
为了有效防治质量通病,提高工程质量,需要制定专项施工方案。
以下是一个关于质量通病防治措施的专项施工方案,将详细介绍防治质量通病的措施和方法。
一、实施防治措施前的准备工作1.明确质量通病的种类和发生原因:通过对历史工程质量通病的分析和总结,确定常见的质量通病种类和其发生的原因,为制定防治措施提供依据。
2.评估风险及后果:分析每种质量通病可能带来的风险及后果,确定各种质量通病的危害程度和优先级,以便根据具体情况采取相应的防治措施。
3.制定防治目标和要求:根据工程实际情况和质量要求,制定明确的防治目标和要求,确保施工过程中所采取的防治措施符合质量要求。
二、施工阶段的质量通病防治措施1.合理选择施工材料:选择质量优良、符合标准要求的施工材料,不使用劣质材料,杜绝因材料问题引发的质量通病。
2.严格过程控制:确保施工过程中的每个环节都按照规范执行,严禁盗用、偷工减料等行为,减少施工过程可能引发的质量问题。
3.加强技术交底:确保工人了解并掌握正确的施工方法和操作要点,提高操作质量,减少人为操作引发的质量通病。
4.强化监督检查:设立专门的质量监督部门,加强对施工过程的监督检查,及时发现和处理可能引发质量通病的问题。
5.定期质量验收:按照工程进度安排,对已完成的部分进行质量验收,发现问题及时整改,确保工程的质量达到要求。
三、质量通病的整改措施1.及时整改:发现质量通病问题后,及时采取相应的整改措施,确保及时解决问题,并对问题的成因进行详细分析,防止类似问题再次发生。
2.加强培训教育:对涉及质量通病的工人进行培训,提高他们的专业水平和质量意识,使其能够更好地理解和掌握防治措施。
3.成立应急处理小组:在工程施工过程中,成立专门的应急处理小组,负责处理突发质量问题,以减少质量通病的发生。
4.制定标准化作业流程:制定工程质量管理的标准化作业流程,明确每个环节的责任和要求,确保施工过程的规范进行。

质量通病防治方案和施工措施一、编制说明为了提高整个工程项目的工程质量,实现“四控制一确保”目标,结合本项目的实际特点,特编制《质量通病防治方案和施工措施》;以便在现场施工时质量控制的薄弱得到加强;在施工过程中把一些质量问题解决掉,避免事后返工;编制依据为:《建筑工程质量管理条例》、《建筑工程施工质量验收统一标准》(GB/T__--2022年)、《建筑工程施工质量评价标准》(GB/T__--2022年)、《广东省住宅工程质量通病防治技术措施二十条》、《广州市建筑工程质量通病治理措施》、《工程建设标准强制性条文》等现行国家、省、市有关工程质量的法律法规及规范标准。
二、质量通病防治方案及措施条号通病部位或现象项目技术措施 1.2 当外墙设置通长窗时,窗下应设钢筋混凝土压顶,压顶配筋见图1.2;压顶下应设置抗裂柱,间距不大于3m,抗裂柱内配不小于4ф 12 纵筋及ф 6@200 箍筋;压顶和抗裂柱纵筋搭接、锚固长度不小于500mm。
拉结筋设置应符合抗震要求。
砖墙柱窗A-A Φ6@2001渗漏外墙≥1202Φ12 C20混凝土墙体压顶宽图1.2 1.3 混凝土结构在找平层施工前应凿毛或甩浆,混凝土结构及砌体结构在找平层施工前应充分淋水湿润。
第3 页共20 页条号通病部位或现象项目技术措施 1.4 外墙从基体表面开始至饰面层应留分隔缝,间隔宜为3×3m,可预留或后切,金属网、找平层、防水层、饰面层应在相同位置留缝,缝宽不宜大于10mm,也不宜小于5mm, 切缝后宜采用空气压缩机具吹除缝内粉沫,嵌填高弹性耐侯胶。
1.5 找平层水泥砂浆宜掺防水剂、抗裂剂、减水剂等外1渗漏外墙加剂。
1.6 找平层每层抹灰厚度不大于10mm, 抹灰厚度≥35mm 时应有挂网等防裂防空鼓措施。
1.7 防水层宜用聚合物水泥砂浆。
1.8 当建筑长度超过规范设缝要求(以下简称超长建筑) 时,设计及施工应制订专门的抗裂措施,外墙面宜采用高弹性涂料。

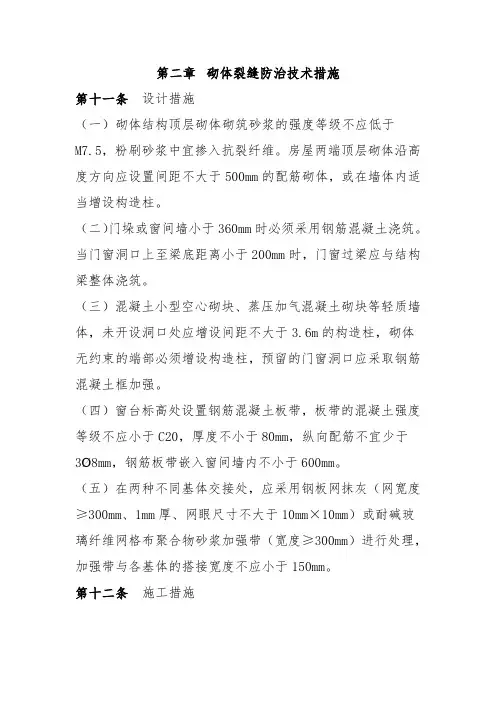

第二章砌体裂缝防治技术措施第十一条设计措施(一)砌体结构顶层砌体砌筑砂浆的强度等级不应低于M7.5,粉刷砂浆中宜掺入抗裂纤维。
房屋两端顶层砌体沿高度方向应设置间距不大于500mm的配筋砌体,或在墙体内适当增设构造柱。
(二)门垛或窗间墙小于360mm时必须采用钢筋混凝土浇筑。
当门窗洞口上至梁底距离小于200mm时,门窗过梁应与结构梁整体浇筑。
(三)混凝土小型空心砌块、蒸压加气混凝土砌块等轻质墙体,未开设洞口处应增设间距不大于3.6m的构造柱,砌体无约束的端部必须增设构造柱,预留的门窗洞口应采取钢筋混凝土框加强。
(四)窗台标高处设置钢筋混凝土板带,板带的混凝土强度等级不应小于C20,厚度不小于80mm,纵向配筋不宜少于3Ø8mm,钢筋板带嵌入窗间墙内不小于600mm。
(五)在两种不同基体交接处,应采用钢板网抹灰(网宽度≥300mm、1mm厚、网眼尺寸不大于10mm×10mm)或耐碱玻璃纤维网格布聚合物砂浆加强带(宽度≥300mm)进行处理,加强带与各基体的搭接宽度不应小于150mm。
第十二条施工措施(一)砌筑砂浆应采用中砂,严禁使用细砂和混合粉。
砌筑砂浆应随拌随用,严禁在砌筑现场加水二次拌制。
(二)砌体应灰缝饱满密实、组砌方法正确、接槎规范、拉结筋敷设符合要求(砌体质量控制等级为B级)。
(三)填充墙砌至接近梁底、板底时,应留有30~80mm的空隙,用细石混凝土加膨胀剂塞实。
上料口、过人洞封堵时,顶端应采用细石混凝土加膨胀剂填实。
(四)蒸压灰砂砖、粉煤灰砖、加气混凝土砌块的出窑停放期宜为45d(不得小于28d),混凝土小型空心砌块的龄期不应小于28d,禁止直接使用包蛤蟆呢雨水或浇水过量的砌块。
灰砂砖、粉煤灰砖、蒸压加气混凝土砌块必须采用专用砌筑砂浆砌筑。
顶层填充墙应采取满铺钢丝网粉刷等措施。
(五)填充墙与框架柱交接处,应用20mm×20mm木条预先留缝,在加贴网片前取出木条浇水湿润,干燥后再用1:3膨胀水泥砂浆嵌实。

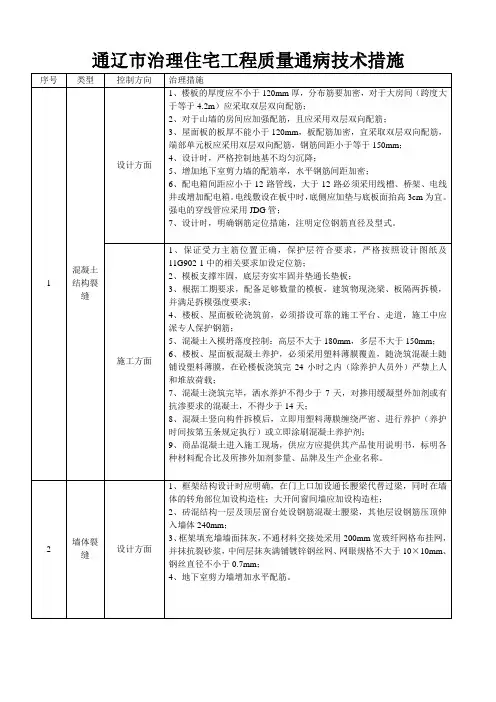

通辽市治理住宅工程质量通病技术措施序号类型控制方向治理措施1 混凝土结构裂缝设计方面1、楼板的厚度应不小于120mm厚,分布筋要加密,对于大房间(跨度大于等于4.2m)应采取双层双向配筋;2、对于山墙的房间应加强配筋,且应采用双层双向配筋;3、屋面板的板厚不能小于120mm,板配筋加密,宜采取双层双向配筋,端部单元板应采用双层双向配筋,钢筋间距小于等于150mm;4、设计时,严格控制地基不均匀沉降;5、增加地下室剪力墙的配筋率,水平钢筋间距加密;6、配电箱间距应小于12路管线,大于12路必须采用线槽、桥架、电线井或增加配电箱。
电线敷设在板中时,底侧应加垫与底板面抬高3cm为宜。
强电的穿线管应采用JDG管;7、设计时,明确钢筋定位措施,注明定位钢筋直径及型式。
施工方面1、保证受力主筋位置正确,保护层符合要求,严格按照设计图纸及11G902-1中的相关要求加设定位筋;2、模板支撑牢固,底层夯实牢固并垫通长垫板;3、根据工期要求,配备足够数量的模板,建筑物现浇梁、板隔两拆模,并满足拆模强度要求;4、楼板、屋面板砼浇筑前,必须搭设可靠的施工平台、走道,施工中应派专人保护钢筋;5、混凝土入模坍落度控制:高层不大于180mm,多层不大于150mm;6、楼板、屋面板混凝土养护,必须采用塑料薄膜覆盖,随浇筑混凝土随铺设塑料薄膜,在砼楼板浇筑完24小时之内(除养护人员外)严禁上人和堆放荷载;7、混凝土浇筑完毕,洒水养护不得少于7天,对掺用缓凝型外加剂或有抗渗要求的混凝土,不得少于14天;8、混凝土竖向构件拆模后,立即用塑料薄膜缠绕严密、进行养护(养护时间按第五条规定执行)或立即涂刷混凝土养护剂;9、商品混凝土进入施工现场,供应方应提供其产品使用说明书,标明各种材料配合比及所掺外加剂参量、品牌及生产企业名称。
2 墙体裂缝设计方面1、框架结构设计时应明确,在门上口加设通长腰梁代替过梁,同时在墙体的转角部位加设构造柱;大开间窗间墙应加设构造柱;2、砖混结构一层及顶层窗台处设钢筋混凝土腰梁,其他层设钢筋压顶伸入墙体240mm;3、框架填充墙墙面抹灰,不通材料交接处采用200mm宽玻纤网格布挂网,并抹抗裂砂浆,中间层抹灰满铺镀锌钢丝网、网眼规格不大于10×10mm、钢丝直径不小于0.7mm;4、地下室剪力墙增加水平配筋。

质量通病防治实施细则第一章总那么第一条为了加强建筑工程质量治理,提高住宅工程质量和品质,操纵住宅工程质量通病的发生,规范住宅工程质量通病防治〔以下简称通病防治〕工作,爱护业主的合法权益,依据有关法律、法规及规范标准等规定,结合本地实际,制定本实施导那么。
第二条本实施细那么适用于沂龙湾小区内洋房、小高层、高层住宅工程第三条本实施细那么结合本地区住宅工程质量实际,对住宅工程存在的裂缝、渗漏等质量通病进行有效的预防和操纵。
第四条在住宅工程的设计、施工和监理等建设过程中,除执行本实施细那么外,还应执行国家现行有关法律、法规、规范和工程技术标准等的规定。
第二章差不多规定第五条工程建设各质量责任主体应按各自职责履行本实施细那么的规定。
第六条施工图审查机构应重视审查通病防治的设计措施,并将其列入审查重点。
第七条工程质量监督机构应按照本实施细那么规定,加大对住宅工程质量的监管力度,对工程建设各方违法违规降低住宅工程质量的行为,要严格按照国家有关法律法规进行处罚。
第三章参建各方责任主体的治理措施第八条建设单位〔一〕应当贯彻执行«山东省住宅工程质量通病专项治理技术措施»,制定保证工程质量的相关措施。
〔二〕定期召开会议,和谐和解决质量通病防治过程中显现的问题。
〔三〕必须保证住宅工程建设的合理工期、造价和住宅设计标准;不得擅自变更已审查批准的施工图设计文件;建设单位如对施工图设计提出工程经济操纵性指标时,必须结合工程实际情形并具有充分依据;不得将门窗、防水等工程肢解发包。
第九条设计单位〔一〕应严格执行国家有关强制性标准规范、规定,强化各专业和谐配合,对容易产生质量通病的部位和环节,进行深入细致的设计;在住宅工程设计中应当按«山东省住宅工程质量通病专项治理技术措施»落实相应的设计措施。
〔二〕将通病防治的设计措施和技术要求向相关单位进行设计交底。
〔三〕住宅结构在规定的设计使用年限内必须有足够的可靠性,住宅地基基础应满足承载力稳固性要求,地基变形应满足规范规定的承诺值。
苏宁·天华硅谷庄园工程通病防治专项方案南通一建集团有限公司苏宁·天华硅谷庄园工程项目部二00八年三月天华硅谷庄园工程(含半地下室)质量通病防治方案和施工措施根据南京市建设委员会、南京市建工局印发的《南京市住宅工程质量通病防治导则》宁建基字[2004]154号、宁建工字[2004]38号的通知精神,制定本质量通病防治方案与施工措施。
●工程概况本工程位于南京市浦口区,由江苏乾阳房地产开发有限公司投资建设,南京华科建筑设计顾问有限公司设计,江苏开源工程咨询监理有限公司监理,南通一建集团有限公司承建。
本工程由5幢十一层小高层、1幢十八层高层住宅及有半地下室车库组成,总建筑面积为m2。
本工程建筑分类和耐火等级为二类二级,地下室为一级,抗渗等级为S6,设计使用年限为50年。
本工程基础混凝土强度为C30S6抗渗混凝土;上部结构混凝土强度为C30,过梁、圈梁、构造柱等零星构件(不与主体结构同时浇筑)C20。
墙体:地面以上外隔墙采用MU10水泥砖,规格为190*190*90,M5混合砂浆砌筑,内隔墙采用MU5加气砼砌体,M5混合砂浆砌筑;顶层以上内、外隔墙均采用M7。
5混合砂浆砌筑.安装工程包括:给排水系统,配电照明,火灾自动报警系统等。
●质量通病防止方案和施工措施《导则》出台后,本工程的设计单位:南京华科建筑设计顾问有限公司设计,根据《导则》的要求,针对一些问题,进行了设计变更。
我施工单位在执行有关规定的同时,并制定出以下质量通病防止方案和施工措施:一.防止墙体开裂的施工措施材料要求:使用的砌块、砂、水泥、及外加剂严格管理,进入现场必须检查产品合格证书及检测报告,并按规定复试合格后方可进行使用.严禁使用不合格材料。
施工措施:按照有关规定,结合《导则》的要求,做好技术交底.1。
检查本工程使用的蒸压加气混凝土块的出釜时间,在填充墙施工前两个月联系生产厂家生产蒸压加气混凝土块,以确保砌块的停放时间≥45天后使用。

成都市住宅工程质量通病防治措施—防渗漏篇1.2材料1.2.1混凝土材料应符合国家标准,保证强度和耐久性,并在施工前进行充分的试验和检测。
1.2.2混凝土施工应注意控制水灰比和搅拌时间,避免出现过水和过度搅拌现象。
1.2.3混凝土浇筑应采用连续浇筑,避免出现断浆现象。
1.2.4钢筋应符合国家标准,采用正规厂家生产的产品,并在施工前进行充分的试验和检测。
1.2.5钢筋的加工和安装应符合国家标准和设计要求,确保钢筋的位置和数量符合要求。
2钢筋混凝土现浇板开裂2.1设计2.1.1现浇板的设计应符合国家标准和相关规范,考虑到荷载、温度、收缩等因素,合理确定板厚、钢筋布置和伸缩缝位置。
2.1.2现浇板的伸缩缝应设置在合适的位置,并采用合适的材料进行填充和密封,以确保伸缩缝的功能和密封性。
2.2材料2.2.1混凝土材料应符合国家标准,保证强度和耐久性,并在施工前进行充分的试验和检测。
2.2.2钢筋应符合国家标准,采用正规厂家生产的产品,并在施工前进行充分的试验和检测。
2.2.3混凝土浇筑应采用连续浇筑,避免出现断浆现象。
3填充墙裂缝3.1设计3.1.1填充墙的设计应符合国家标准和相关规范,考虑到荷载、温度、收缩等因素,合理确定墙体厚度、砖块规格和砂浆配合比。
3.1.2填充墙的墙体应设置伸缩缝,并采用合适的材料进行填充和密封,以确保伸缩缝的功能和密封性。
3.2材料3.2.1砖块应符合国家标准,采用正规厂家生产的产品,并在施工前进行充分的试验和检测。
3.2.2砂浆应符合国家标准,采用正规厂家生产的产品,并在施工前进行充分的试验和检测。
3.3施工3.3.1填充墙的施工应按照设计要求和施工规范进行,注意控制砂浆的配合比和厚度,避免出现砂浆不均匀和过厚现象。
3.3.2填充墙的墙体应设置伸缩缝,并采用合适的材料进行填充和密封,以确保伸缩缝的功能和密封性。
4墙面抹灰裂缝4.1设计4.1.1墙面抹灰的设计应符合国家标准和相关规范,考虑到墙体材料、墙体结构和使用环境等因素,合理确定墙面抹灰层厚度和材料。
防止质量通病的技术措施 当前,市区工程建设的主要质量通病,从质量投诉比较集中的问题,以及现场监督抽查的情况看,主要有屋面、楼板渗漏,混凝土裂缝、墙体裂缝。

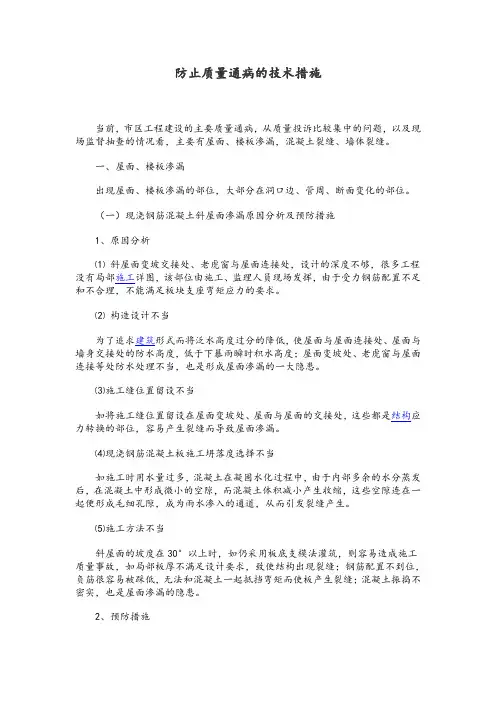

一、屋面、楼板渗漏 出现屋面、楼板渗漏的部位,大部分在洞口边、管周、断面变化的部位。 (一)现浇钢筋混凝土斜屋面渗漏原因分析及预防措施 1、原因分析 ⑴ 斜屋面变坡交接处、老虎窗与屋面连接处,设计的深度不够,很多工程没有局部施工详图,该部位由施工、监理人员现场发挥,由于受力钢筋配置不足和不合理,不能满足板块支座弯矩应力的要求。
⑵ 构造设计不当 为了追求建筑形式而将泛水高度过分的降低,使屋面与屋面连接处、屋面与墙身交接处的防水高度,低于下暴雨瞬时积水高度;屋面变坡处、老虎窗与屋面连接等处防水处理不当,也是形成屋面渗漏的一大隐患。
⑶施工缝位置留设不当 如将施工缝位置留设在屋面变坡处、屋面与屋面的交接处,这些都是结构应力转换的部位,容易产生裂缝而导致屋面渗漏。
⑷现浇钢筋混凝土板施工坍落度选择不当 如施工时用水量过多,混凝土在凝固水化过程中,由于内部多余的水分蒸发后,在混凝土中形成微小的空隙,而混凝土体积减小产生收缩,这些空隙连在一起便形成毛细孔隙,成为雨水渗入的通道,从而引发裂缝产生。
⑸施工方法不当 斜屋面的坡度在30°以上时,如仍采用板底支模法灌筑,则容易造成施工质量事故,如局部板厚不满足设计要求,致使结构出现裂缝;钢筋配置不到位,负筋很容易被踩低,无法和混凝土一起抵挡弯矩而使板产生裂缝;混凝土振捣不密实,也是屋面渗漏的隐患。
2、预防措施 ⑴ 加大设计深度。目前施工图采用的是平面整体标注法标注,设计应加大设计深度,斜板边界部位,如屋面变坡处、老虎窗与屋面交接处,虽然不是工程结构的重要部位,但却关系到重要使用功能,设计应有上述部位的详细施工大样图
⑵ 加强防渗措施。在结构层上,一是严格按构造要求做好预留洞口边的板筋、板负筋、加强筋等钢筋的制作和安装;二是增加一定高度的与主体结构连接的配筋反口,反口的高度为150-200mm,并且与屋面的混凝土同时浇注,提高结构层的放水能力。在防水层施工时,要严格按屋面放水细部构造要求施工,一要处理好基层。泛水以及断面变化部位的锐角都要做成圆弧,减少板的连接应力,便于卷材铺贴。二是做好局部附加层的施工。排风道、管周与屋面交接处迎水面部位应有高出面层30~50mm的分水线,铺贴1.2mm厚合成高分子卷材或3mm厚的高聚物改性沥青防水卷材,上抹聚合物水泥砂浆。
目录一、工程概况 0二、总体要求 01.1编制说明 01。
2质量目标 0三、防控治理保证体系 03.1防控治理管理组织机构 (1)四、防控治理制度 (4)4。
1质量实施体制 (5)4。
2建立防控治理工程预检制度 (5)4.3建立防控治理计划制度 (5)4。
4成立相应QC小组制度 (5)4。
5责权利相结合制度 (5)4。
6严格防控治理检查制度 (5)4.7坚持样板引路制度 (6)4。
8加强成品保护制度 (6)4。
9工程例会制 (6)4.10建立开工前的技术交底制度 (6)4。
11建立“五不施工”、“三不交接”及工序“三检”制度 (6)4。
12建立严格的隐蔽工程检查签证制度 (7)4。
13建立质量巡视检查和旁站制度 (7)4.14建立严格的原材料、成品和半成品进场验收制度 (7)4。
15建立健全原材料、成品、半成品管理制度 (7)4.16建立原材料采购制度 (7)五、防控治理保证措施 (8)5。
1第一要素-—人 (8)5。
2第二要素-—材料 (9)5.3第三要素——方法 (9)5。
4第四要素——机械 (10)5。
5第五要素-—环境 (10)六、防控治理程序 (10)6。
1防控治理保证程序 (10)6.2过程质量执行程序 (11)6.3施工质量检查与评定 (11)6.4质量事故、汇报与验收 (13)七、可能出现的质量通病分析 (13)7.1、桩基工程 (14)7.2、模板工程 (14)7。
3、钢筋工程 (14)7.4、砼结构工程 (14)7.5、砌体工程 (14)7。
6、楼地面工程 (14)7.7、装饰装修工程 (15)7。
8、防水工程 (15)7。
9、内外墙面抹灰及顶棚抹灰工程 (15)7。
10、面砖饰面工程 (15)7。
11、门窗安装工程 (15)7.12、油漆工程 (15)7.13、给排水管道安装工程 (15)7。
14、电气安装工程 (16)八、预防质量通病的主要措施 (16)8。
1、制订消除质量通病的规划 (16)8。
目录一、工程概况 (1)二、编制依据 (1)三、工程质量通病防治和施工措施 (1)(一)、墙体裂缝防治与施工措施 (1)(二)、钢筋砼现浇板裂缝防治措施 (3)(三)、楼地面渗漏防治的技术措施 (4)(四)、外墙渗漏防治措施 (5)(五)、屋面渗漏防治措 (7)(六)、门窗渗漏防治的技术措施 (9)住宅工程质量通病防治措施为了提高工程质量,加大防治住宅工程质量通病的力度,督促工程项目部认真落实质量通病防治的技术措施,加大公司质量管理力度,加强控制工序质量的验收,有效地指导工程施工技术管理人员做好相关的管理工作,特编制此项方案措施。
一、工程概况本工程为高照拆迁安置房,均为5+1多层框架结构,位于秀洲区东至新塍大道,南至新农路,由嘉兴市秀洲新区开发建设有限公司开发、浙江中房建筑设计研究院有限公司、嘉兴市水利水电勘察设计研究院、浙江子城工程管理有限公司、深圳中海建筑有限公司。
二、编制依据1、施工图纸及图纸审核报告;2、《嘉兴市住宅工程质量通病防治要点》的通知;3、建筑工程施工质量验收规范及其它相关规范。
三、工程质量通病防治和施工措施(一)、墙体裂缝防治与施工措施根据以往的施工经验,墙体裂缝主要在两种不同基体交接处和门窗边部。
为了有效地控制墙体裂缝的产生,在施工过程中,应严抓以下几点,可减少裂缝的产生。
1、砌体结构和钢筋混凝土结构各层的外墙在窗台标高处,应设置通长现浇钢筋混凝土板带,高度不小于60mm,配筋不宜少于3根,直径不小于8mm,分布筋直径不小于6mm,间距不大于200mm。
窗台梁和板带的混凝土强度等级不应低于C25,应沿墙全长贯通设置,与柱或混凝土墙连接,宽度宜与墙厚相同。
2、当墙长大于4m时,应增设间距不大于20倍墙厚且不大于4m的构造柱;当墙高超过4m时,应于墙体半高处设置高度为120mm与墙体等宽的钢筋混凝土腰梁;砌体无约束端及直角转弯处应设置构造柱。
3、墙体材料的品种、规格、强度等级等性能应符合设计要求,应有产品合格证明和现场复验报告。

高层住宅质量通病及防治措施工程名称:工程地点:凤凰新城建设单位:编制单位:同城地产工程部目录一、编制依据二、工程概况三、通病防治特点四、主体工程中的通病防治措施1、钢筋混凝土现浇板裂缝防治措施2、填充墙裂缝防治措施3、墙面抹灰裂缝、起壳4、地下工程渗漏防治措施五、装修工程中的通病防治措施1、楼地面渗漏防治2、外墙渗漏防治3、门窗渗漏防治4、屋面渗漏防治一、编制依据1、《江苏省住宅工程质量通病控制标准》2、《建筑工程质量通病防治手册》(第三版);3、《混凝土结构工程施工质量验收规范》(GB50204-2002);4、《混凝土质量控制标准》(GB50164-92);5、《住宅装饰装修工程施工规范》(GB50327-2001)。
二、工程概况本工程由七栋高层住宅和一栋多层商业组成,总建筑面积131122平方米。
结构形式为框架剪力墙结构,基础类型为钻孔灌注桩。
主体共二十五层,地下人防为一层。
三、通病防治工作的内容在主体施工阶段应做好以下几个项目的通病防治工作:1、钢筋混凝土现浇板裂缝防治;2、填充墙裂缝防治;3、地下工程渗漏防治。
在装修施工阶段应做好以下几个项目的通病防治工作:1、楼地面工程空鼓、开裂、起砂及渗漏防治;2、外墙渗漏防治、3、门窗渗漏防治;4、屋面渗漏防治工作。
四、通病产生的原因及防治措施1、钢筋混凝土现浇板裂缝(1)钢筋混凝土现浇板裂缝产生的原因:A、混凝土浇筑后,表面没有及时覆盖,受风吹日晒,表面游离水分蒸发过快,产生急剧的体积收缩,而此时混凝土早期强度低,不能抵抗这种变形应力而导致不规则的龟裂缝;B、混凝土经过度振捣,表面形成水泥含量较多的砂浆层,使收缩量增大开裂;C、混凝土流动度过大,模板、垫层过于干燥,吸水大,引起收缩开裂;D、由于板面负筋被人为踩踏后未复位,降低了受力筋的有效高度,影响板的强度和刚度,导致裂缝产生。
E、由于整个楼板干燥收缩不均匀,板角部位的变形受到相邻柱梁及墙体的约束,以及板面的板角构造筋被人为踩踏变形,偏离设计规定位置。
施工马虎,板角部位的板厚小于设计规定,以致板的刚度不足,发生板角斜向裂缝。
F、由于楼板混凝土浇筑后,在其强度未达到1.2MPa时就在板上进行施工活动,使混凝土结构受到扰动;拆模时间过早,使板尚不能承受载荷;跨中部位遗漏设置混凝土垫块,浇筑混凝土时又随意往上提钢筋网,造成此部位混凝土保护层超厚,板的承载能力降低。
在设计荷载作用下,板底跨中处容易产生裂缝。
G、梁板混凝土尚未达到脱模强度,在其上用手推车运输、堆放材料,使梁板受到振动或超过比设计大的施工荷载作用而造成撞击裂缝;H、模板刚度不足,模板支撑不牢,支撑间距过大或支撑在松软土上;以及过早拆模,常导致不均匀沉陷裂缝的出现。
(2)钢筋混凝土现浇板裂缝防治措施:A、加强商品混凝土供应的质量管理:a、认真实行“预拌混凝土出厂质量保证书、出厂合格证”制度。
预拌混凝土站应按子分部工程分混凝土品种和强度等级,向施工单位提供“预拌混凝土出厂质量保证书、出厂合格证”。
b、在施工前与混凝土厂家做好技术沟通工作,根据本工程的实际情况签定混凝土技术协议,在开盘前一天应将水泥出厂合格证资料送到,报监理核对资料符合要求后方可开盘;c、预拌混凝土进场时按检验批检查入模坍落度,本工程的坍落度控制为:120- 140mm。
B.在施工过程中,应做好如下预防措施:a、应严格控制现浇混凝土板的厚度与标高。
具体控制措施如下:①控制好楼层标高:每栋楼设置两个基准点作为楼层垂直传递与标高复合,并定期对基准点进行复合,标高精度误差控制在4mm以内。
②模板标高控制:首先要控制好墙体模板的上口标高,在墙体模板垂直度与上口标高校正完后再铺设顶板模板,避免墙体标高不到位,出现局部板边不平,影响板面标高的控制,然后板面标高应通过竖向钢筋上提供的水平线来控制,钢管排架上口带通线,板底尽量采用通长木方垫平铺稳,变形木方需经压刨平直后方可使用,严重变形的不得使用。
顶板模板采用12mm厚竹胶合板,铺钉时要确保与木方结合牢固平稳,不得有翘曲、晃动等现象。
将板面标高偏差控制在4mm以内。
③混凝土浇筑厚度控制:混凝土浇筑时预先准备好厚度标识杆,控制放料时的厚度,在刮平前通过标识与钢筋上的水平标志斜向通长带线,用标高标识杆控制混凝土板面标高,再用3m长刮杆将混凝土表面刮平,平整度要求不大于5mm。
b、严格控制现浇混凝土板内钢筋、管线的位置,管线布置好后应用扎丝与钢筋绑扎牢固,且必须保证管线之间有不小于25mm的缝隙,原则上板内管线管径不应大于板厚的1/3,如大于1/3板厚时需在管底沿管线方向垂直铺设ф6@150长度为500mm的加强筋,且对管线密集部位也应设置加强筋,管线保护层厚度不应小于25mm;保护层均采用塑料垫块,板上部筋保护层采用塑料支架固定牢固,支架间距不大于800mm,平台混凝土浇筑前,预先铺设好脚手板,防止踩塌钢筋产生变形移位,造成板面保护过大,降低了板的有效高度,以及出现板面裂缝等现象,混凝土浇筑时派专人值班,保证板内钢筋、管线位置正确。
c、浇筑五层以上平台混凝土时采用地泵送料,布料机出料,必须避免泵管混凝土集中堆放在模板上,造成模板或支架变形,布料机基座部位下部支撑必须加固牢固,不得在泵送时振动模板支架,从而影响模板整体刚度。
墙体混凝土应分层浇筑,分层振捣,在墙体混凝土振捣密实后适当间隔一段时间再浇筑顶板混凝土。
d、现浇板浇筑时,严禁在罐车内加水,混凝土进行拍打振实后,用长刮杆刮平,赶走表面泌水。
在混凝土初凝前应进行二次振捣,在混凝土终凝前进行两次压抹,避免混凝土产生收缩裂缝。
e、在板面最后一次压抹完成后,立即覆盖塑料薄膜一层,在天气炎热和风力较大时还应加盖麻袋一层,避免混凝土暴晒和大风刮开薄膜,影响混凝土养护质量。
根据气温一般在12h后进行浇水养护,养护时间不少于14d。
f、在现浇板养护期间,在混凝土浇筑完后 12h以内不得上人踩踏和堆放任何材料。
在混凝土浇筑完成24h以内,不得在现浇板上吊运、堆放电焊机、钢筋等重物。
24h以后可适当堆放材料,且分散堆放不能集中堆放,同时需垫放木方料,堆放时应尽量避免少堆放大跨度平台,尽量堆放在靠近梁的部位。
塔吊吊运钢筋及其它材料时要慢慢下降,减轻对现浇板的冲击影响。
g、现浇楼板采用支撑,木方、胶合板都必须按模板施工方案实施,采用钢管支撑平台下口水平钢管扣件都必须加双扣件。
各支杆间距不大于1000mm。
模板接缝宽度不大于1.5mm,边支撑立杆与墙间距不得大于300mm,中间不宜大于800mm;并在施工前画出顶板支撑平面布置图,报监理审批。
h、严格按施工规范要求控制拆模时间,留置好拆模试块,实行拆模申请制,经监理工程师审批后方可拆模。
顶板混凝土的拆模强度必须达到75%以上,大跨度板和悬挑构件的强度必须达到100%以上方可拆模。
i、顶板施工缝位置必须按规定留设为避免新老混凝土的结合问题,根据本工程的实际情况,本工程的顶板可不留设施工缝,顶板混凝土一次浇筑完成。
j、雨季施工,浇筑混凝土时,必须收听天气预报,避免雨天浇筑混凝土。
一旦遇到雷雨天气,合理留置施工缝。
浇筑混凝土及时覆盖,防止大雨冲走水泥浆,造成混凝土强度达不到设计强度。
2、填充墙裂缝(1)填充墙裂缝产生的原因:A、与结构混凝土梁、柱未按规定设置拉接筋,拉接筋间距、长度、规格不符合要求,而产生与结构混凝土间的竖向裂缝及阶梯裂缝;B、砌筑填充墙时未将拉接筋调直或未放在灰缝中,影响钢筋的拉接性能,出现墙体竖向和水平以及斜向裂缝;C、填充墙顶部与梁、板间缝隙未按要求结合密实,出现墙顶部的水平裂缝;D、因室内外、屋面与墙体存在温差,砌体因温差变形差异而引起裂缝;E、因砂浆饱满度差、砂浆与砌体粘结不牢固,影响砌体的整体性,容易沿灰缝产生裂缝。
F、由于墙体内预埋管线及洞口未按要求进行开槽、留洞,未对管槽及洞口进行正确处理,在抹灰后出现裂缝。
(2)填充墙裂缝施工防治措施:A、在施工过程中控制好墙体拉接筋的标高模数,使其正确位于灰缝中间,不得弯折入灰缝内,墙体拉接筋每隔500高或根据砌块模数调整,设置2ф6钢筋,与墙柱拉接牢固,已防止填充墙与混凝土墙柱间产生竖向裂缝。
B、填充墙砌筑接近梁底时,预留50mm左右缝隙,待砌筑完15d后用C15干硬性微膨胀混凝土将此缝填塞密实,防止墙顶水平裂缝的出现。
C、填充墙底部采用200高烧结砖进行找平,如底部标高不平,当第一皮灰缝大于2cm时,应用C20细石找平,在厨房与卫生间部位直接浇筑200高素混凝土翻边。
D、安装预埋管线不考虑在墙内开设水平槽,沿墙方向线管均应从现浇板内伸出,如遇特殊情况需开设水平槽时,槽深小于墙厚1/3的,在线管埋设后用C20细石混凝土填补密实,并在此部位外贴钢丝网加强,如槽深大于1/3时,按要求应根据墙体模数高度用C20细石混凝土代替砌体浇筑。
E、为防止应室内外温差引起填充墙与混凝土及其他材料间的温度变形裂缝,本工程填充墙与钢筋混凝土梁、柱交接处加铺500宽钢丝网片补强,当基层为钢筋混凝土时,先刷一道内掺水重3-5%的107胶。
F、为防止窗洞口下八字裂缝,在窗洞口两侧设置构造柱,在窗台处设置60mm钢筋混凝土窗台压顶。
3、墙面抹灰裂缝、起壳(1)现象:室内外抹面随砌体灰缝中裂缝和柱、梁、板、承重墙结合处裂缝而出现相应的裂缝,墙面抹灰出现干缩裂缝和起壳,严重的引起墙面渗漏。
(2)原因分析A、加气砌块块体大,墙面灰缝少,减少了砌体灰缝对抹灰层的嵌固作用,增加了起壳的可能性。
B、加气砌块的吸水率较大,干燥的砌块容易吸收抹灰砂浆中的水分,影响砂浆硬化和强度发展,使砂浆与墙面粘接力减小,结合不牢,施工操作困难。
C、抹灰砂浆材料不符合要求,如水泥安定性不合格、石灰膏消化不透、砂子偏细以及砂浆配合比不准、和易性不好等原因,或砂浆拌制后停放时间过长。
D、由于墙面不平整、凹凸过大,或砌块缺损等原因,造成抹灰层过厚,或抹灰时底层、面层同时进行,影响砂浆与墙面的粘接、砂浆层之间的粘接,并由此引起表、里吸水快慢不同,造成收水裂缝,容易产生起鼓、开裂。
E、与柱、梁、板连接处未嵌密实或未采取加强措施,由于填充墙与钢筋混凝土柱、梁、板、墙的干收缩和温度收缩不一致,容易在连接处产生裂缝。
F、门窗框与填充墙连接不牢,或施工质量不好,使用一段时间后,由于门窗扇碰撞振动,使门窗框周围抹灰出现裂缝或起壳脱落。
G、抹灰使用软底硬面,如水泥砂浆抹在石灰砂浆基层、混合砂浆或珍珠岩砂浆的抹灰层上,使粉刷起壳。
H、装饰、抹灰材料选用不合理。
I、砌块存在缺损,如砌块表面酥松、蜂窝、麻面和裂缝,或砌块收缩值过大,都会影响砌体的防水能力,从而引起墙面渗水。
J、填充墙的水平灰缝和垂直灰缝不密实或有空头缝。
K、墙体洞口下未采取加强措施,容易因温度应力引起洞口下部砌体和抹灰层裂缝。
