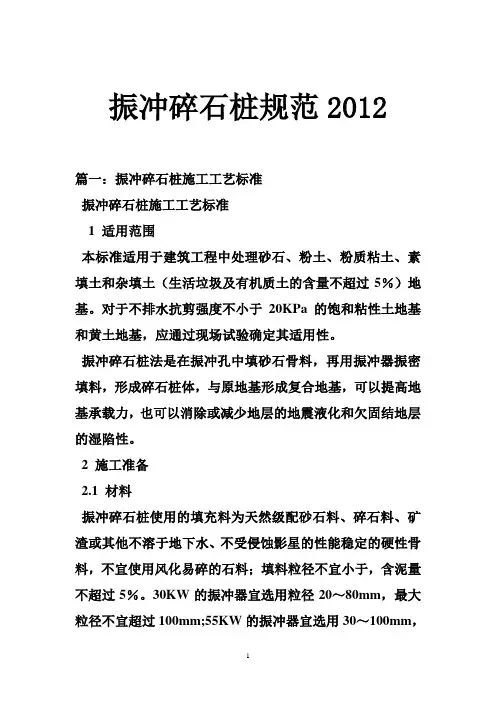

振冲碎石桩规范2012篇一:振冲碎石桩施工工艺标准振冲碎石桩施工工艺标准1 适用范围本标准适用于建筑工程中处理砂石、粉土、粉质粘土、素填土和杂填土(生活垃圾及有机质土的含量不超过5%)地基。
对于不排水抗剪强度不小于20KPa的饱和粘性土地基和黄土地基,应通过现场试验确定其适用性。
振冲碎石桩法是在振冲孔中填砂石骨料,再用振冲器振密填料,形成碎石桩体,与原地基形成复合地基,可以提高地基承载力,也可以消除或减少地层的地震液化和欠固结地层的湿陷性。
2 施工准备2.1 材料振冲碎石桩使用的填充料为天然级配砂石料、碎石料、矿渣或其他不溶于地下水、不受侵蚀影星的性能稳定的硬性骨料,不宜使用风化易碎的石料;填料粒径不宜小于,含泥量不超过5%。
30KW的振冲器宜选用粒径20~80mm,最大粒径不宜超过100mm;55KW的振冲器宜选用30~100mm,最大粒径不宜超过150mm;75mmKW的振冲器宜选用粒径40~150mm,最大粒径不宜超过200mm的填料。
2.2 机具设备2.2.1 振冲器:常用振冲器的主要技术参数见表2.2.1。
表2.2.1常用振冲器主要技术参数表2.2.2 升降设备:振冲器的升降一般使用起重能力为8~15t 的自行式、全回转履带式起重机,也可以使用自行井架式施工平车或其他自制的升降设备。
2.2.3 填料设备:装载机或自制吊斗(用于加填料)、手推车,一般30KW振冲器配0.5m3以上的装载机,75kw振冲器配1.0m3以上的装载机。
2.2.4 辅助设备:供水水泵和排水管道,电力控制设备(150A以上容量的电流表,500V的电压表)和留振时间自动信号仪表,配套的电缆、胶管,修理机具。
2.3 作业条件2.3.1 根据施工用水量安装供水设施。
2.3.2 根据施工用电量配备容量事宜的电闸箱,供电电缆应引至各台设备工作范围内。
2.3.3 施工道路畅通,保证施工用碎石运送到位。
2.3.4 要做好场地平整工作,对松软地面碾压。
振冲碎石桩施工方案振冲碎石桩施工方案一、工程概况振冲碎石桩施工是指使用振动和冲击力将塑料筒内的碎石填入地下,形成桩体的一种施工方法。
本方案适用于地基软弱、承载力不足、用普通桩无法满足设计要求的情况下进行桩基加固。
二、施工过程及方法1. 施工准备(1)依据设计图纸确定桩的位置和布点,标明碎石桩的编号。
(2)清理施工现场,确保施工区域无杂物,方便机械设备的进场施工。
(3)分类储存原材料,提前准备好所需的振冲机、碎石和塑料筒等。
2. 现场调试振冲机(1)根据施工要求,选择合适的振冲机。
(2)对振冲机进行检查和调试,确保设备正常运转,振动力和冲击力符合设计要求。
(3)进行试打桩,检查桩的质量和振动情况,根据试验结果调整振冲机的参数。
3. 开始施工(1)用钻机在桩点位置钻孔。
根据设计要求确定桩孔的直径和深度,并保证孔壁垂直。
(2)将塑料筒送入孔内到设计的深度,加固其固定位置。
(3)振冲机放入塑料筒内,启动机器开始振动和冲击,将碎石填入塑料筒内,并通过振冲机的力量将碎石填实。
4. 桩顶处理(1)振冲完成后,将振冲机从孔内取出。
(2)剪掉多余的塑料筒,并处理桩顶,使其平整。
5. 桩基验收和质量检测(1)施工完成后,进行桩基验收。
检查桩表面是否齐平,有无裂缝和变形等问题。
(2)进行桩基质量检测,包括承载力试验、桩身垂直度测试等。
三、施工注意事项1. 施工现场要保持整洁,每天结束施工后清理好现场。
2. 振冲机的使用必须经过专业操作人员的指导和操作。
3. 桩孔一旦钻好,要及时进行振冲施工,以防止孔壁坍塌。
4. 振冲机施工过程中,要保持正常的振动和冲击力,通过调整参数确保施工效果。
5. 定期检查和维护振冲机的使用状态,确保其正常运转。
6. 桩基施工结束后,及时进行验收和质量检测,确保施工质量。
四、安全措施1. 施工现场必须明确施工区域范围,设置警示标志并张贴安全警示牌。
2. 振冲机操作人员必须具备相关的操作资质和技术,穿戴好安全防护设备。
K93+650~K93+675振冲碎石桩施工方案一、工程概况TJ12标段沿线地形起伏较大,在山间或丘间谷地、平坝凹地广泛分布冲洪积低液限粘土、粉土,厚度1—10m不等,呈软塑-可塑状,结构松散,空隙率大,其含水量20—35%,饱和度大于80%,容许承载力小于0。
1Mpa,物理力学指标较差;局部水塘、溪沟、河流存在淤泥质土,厚度0。
6-1。
5m不等.对于有一定填土高度的路堤,地基软弱土体易产生剪切滑动致使路堤失稳或产生过大的工后沉降变形,需要进行地基处理。
对于局部水塘、溪沟、河流的淤泥质土,其厚度一般较小,采用清除淤泥、换填砂砾石透水性材料进行处理;对于厚度≤4m的软基,采取换填片碎石或横向片石排水沟等浅层联合处理措施,换填片碎石厚度1。
5—2。
0米,片石排水沟深度1。
0—1.5米;对于厚度>4m及填方高度较大的软基,采取塑料排水板措施进行深层处理;对于斜坡深层软基,采用塑料排水板处理不能满足稳定及沉降要求的软弱地基,则采用振冲沉管碎石桩进行深层处理;对于采用塑料排水板处理、且填方高度较大的软基路堤,为了减少不均匀沉降引起的路面开裂,在路堤底面铺设1组3层土工格栅.K93+650-K93+675段填土最大高度12。
4m,软基厚5-6m,采取振冲沉管碎石桩处理,处理长度25m,处理面积1409m2,碎石桩长6。
5m,共963根,总长度6257。
6m。
二、编制依据1、根据《乐雅高速公路工程TJ12合同段施工设计图纸》.2、《公路路基设计规范》(JTG D30-2004).3、《公路路基施工技术规范》(JTG F10—2006)。
4、《公路工程质量检验评定标准》(JTG F80/1-2004)。
5、我单位对施工现场实地勘察、调查资料。
6、我公司积累的成熟技术、科技成果、施工工艺方法及同类工程的施工经验。
三、施工总体规划及组织安排1、施工人员和机具主要管理和技术人员施工人员机械及其它设备2、施工准备1)、场地平整施工:振冲碎石桩施工前先进行场地平整,场地平整标高为根据地形图拟定的标高,施工时根据“宁填勿挖”的原则进行整平.挖除地表坚硬物体,使振冲器能顺利下钻。
振冲碎石桩施工的质量控制振冲碎石桩是一种常用的地基处理方法,通过在地基中设置碎石桩,提高地基的承载能力和稳定性,减少地基沉降。
在振冲碎石桩施工过程中,质量控制至关重要,直接关系到地基处理的效果和工程的安全性。
本文将从施工准备、施工过程和质量检测等方面,详细探讨振冲碎石桩施工的质量控制要点。
一、施工准备阶段的质量控制(一)地质勘察在进行振冲碎石桩施工前,必须对施工场地进行详细的地质勘察。
了解土层的分布、性质、地下水位等情况,为设计和施工提供准确的地质资料。
地质勘察报告应包括土层的物理力学性质、地下水的类型和水位、土的腐蚀性等内容。
(二)设计方案审查施工前应仔细审查振冲碎石桩的设计方案。
设计方案应包括桩的布置、桩长、桩径、桩间距、填料规格和用量等参数。
审查设计方案时,应结合地质勘察报告,确保设计方案的合理性和可行性。
对于不符合实际情况的设计参数,应及时与设计单位沟通,进行调整和优化。
(三)施工设备选型根据工程规模、地质条件和设计要求,选择合适的振冲设备。
振冲设备的性能和参数应满足施工要求,如振冲器的功率、频率、振幅等。
同时,还应配备相应的起吊设备、填料设备和运输设备等。
(四)原材料质量控制振冲碎石桩所用的原材料主要包括碎石和填料。
碎石应选用质地坚硬、级配良好的石料,其粒径一般为 20 80mm。
填料应选用中粗砂或碎石,其含泥量不得超过 5%。
原材料进场时,应进行质量检验,确保其质量符合设计要求。
(五)场地平整和排水施工前应对场地进行平整,清除地上和地下的障碍物。
同时,应做好场地的排水工作,设置排水系统,保证施工过程中场地内不积水。
二、施工过程中的质量控制(一)桩位布置根据设计图纸,准确测量放出桩位,并设置明显的标志。
桩位偏差应符合设计要求和相关规范的规定。
在施工过程中,应经常对桩位进行复核,防止桩位偏移。
(二)造孔1、启动振冲器,使其在自重和振动力的作用下下沉至设计深度。
下沉过程中,应控制振冲器的垂直度,偏差不得超过 15%。
XXXXXX工程碎石桩分项工程施工方案XXXXXX有限公司二〇一五年十月目录一、工程概况 (2)二、编制依据 (2)三、施工准备 (3)3.1 场地准备 (3)3.2 材料、机械设备准备 (3)3.3 技术准备 (3)3.4 施工机械 (3)四、施工部署 (5)4.1 碎石桩项目部人员责任制 (5)4.2 施工进度计划 (6)4.3 施工布置 (6)五、振动碎石桩施工方法及技术措施 (7)5.1施工方法 (7)5.2 振动碎石桩设计参数 (8)5.3 施工程序和步骤方法 (8)5.4施工工艺及要求 (10)5.5施工中注意事项及处理方法 (11)六、工程质量保证措施 (12)6.1 质量保证目标 (12)6.2 质量管理领导小组 (12)6.3 质量保证措施 (12)6.4 质量管理措施 (13)6.5 质量检验 (14)七、环境/安全/职业健康/文明施工管理措施 (15)7.1 施工降噪 (15)7.2 其它环保措施 (15)7.3 安全保证措施 (15)7.4 文明施工措施 (18)八竣工资料的整理 (19)一、工程概况临空经济区一期路网杨家湖街工程,位于江西省南昌市新建县樵舍镇,该工程地基处理范围为K1+500~K2+000,路基软基处理面积约28012㎡,地基处理均采用振动碎石桩法,桩根数为23780条,桩径500mm,平均桩长约5.0m,总工作量约118900m。
场地稳定,场区地基为中等液化土,场地内地形基本平坦。
二、编制依据(1)本工程地质勘查报告(2)《建筑地基基础设计规范》(GB 50007-2002)(3)《建筑抗震设计规范》(GB 50011-2001)(2008年版))(4)《建筑地基处理技术规范》(JGJ79-2002、J220-2002)(5)《建筑地基基础工程施工质量验收规范》(GB50202-2002)三、施工准备3.1 场地准备项目部进入场地后,立即协助业主做好现场的“三通一平”工作,根据工程图纸实际情况划分作业区,了解管网的分布情况,对施工场地统筹规划,创造良好的施工条件准备施工。
振冲碎石桩的作用
嘿,咱来说说振冲碎石桩的作用哈!这振冲碎石桩啊,就像是建筑界的超级英雄!
你想想看,那些软土地基就好比是一块软弱的橡皮泥,要是直接在上面盖房子啥的,那不得摇摇晃晃,说不定哪天就塌了呀!这时候振冲碎石桩就闪亮登场啦!它就像一把利剑,直直地插进那软弱的土地里,把土地给牢牢地固定住。
它能增强地基的承载能力呢!就好像给地基穿上了一层坚固的铠甲,让它能够承受住更大的重量。
有了它,那些高楼大厦才能稳稳地矗立在那里,不会轻易地倒下,是不是很厉害呀!
而且啊,它还能改善地基的排水性能。
这就好比是给土地开通了一条条小小的水渠,让水能够顺畅地流走,不至于积在那里把地基泡坏了。
这样一来,地基就更加稳固啦!
还有哦,振冲碎石桩还能减少地基的沉降呢!你说要是地基沉降得厉害,那房子不就歪歪扭扭的啦,多吓人呀!它就像是一个大力士,紧紧地拉住地基,不让它往下沉。
咱再打个比方,振冲碎石桩就像是一个勤劳的卫士,默默地守护着地基,为我们的建筑安全保驾护航。
没有它,那建筑可就危险咯!
你说这振冲碎石桩的作用大不大?它可不是那种可有可无的东西,而是建筑中不可或缺的重要角色呢!它让我们的建筑更加牢固,更加安全,让我们能够安心地在里面生活和工作。
所以啊,可别小看了这振冲碎石桩,它虽然看起来不起眼,但它的作用可真是不容小觑啊!它为我们的建筑事业做出了巨大的贡献,让我们的城市变得更加美丽和坚固。
你说,我们是不是应该给它点个大大的赞呢?
原创不易,请尊重原创,谢谢!。
振冲碎石桩复合地基承载力及变形分析我国地域辽阔土类众多,其中占比较大的是松、软土类。
然而这些土质恰恰是建造建构筑时所必须利用的。
松、软土类具有强度低、压缩性大、承载力底、抗震性差的缺点。
因土地资源紧张,我们不得不在这种不良的土质上建造建构筑物。
改良松、软土质的地基处理方法有多种,换填、强夯、水泥土搅拌、振冲碎石等方法均能起到不错的效果。
本文着重分析振冲碎石桩复合地基的作用原理及使用方法。
标签:振冲碎石复合桩;承载力;变形;目前,地基基础设计是根据《建筑地基处理技术规范》对振冲碎石桩复合地基进行设计、施工监测的。
但由于各种条件的限制,无法对每处地基进行现场载荷试验。
那么如何利用原位测试和室内土工试验所得出的原理对振冲碎石桩复合地基承载力、变形进行准确计算就成必须面对的现实问题[1]。
1、振冲碎石复合地基采用一个管状的震动设备(振冲器),要求能够水平方向振动。
在高压水流的作用下在软弱性土中边冲边振成孔。
再于孔内分批装入碎石等硬度高的材料形成桩体。
桩体与原软弱性土质组成了复合性地基。
处理后的地基土具有承载力高、压缩性小等特点。
它可适用在中、粗砂、粉土(液化)、人工填土等地基。
2、振沖碎石复合地基的受力元素在一般情况下,当桩体打入持力层时。
桩体的自身硬度要远大于粘性软弱的强度,因此通过基础传递给复合地基外的压力由于桩、土的变形逐渐集中到桩体上。
从而使软土所承载的压力减轻。
那么相对于原有地基,复合地基的承载力相对增高,压缩性减少。
这就说明复合地基中桩体起到集中承载力的作用[2]。
还有一种情况就是桩体打入不到地基持力层时,也就是说桩体与持力层未有根本的接触。
那么复合地基就起到垫层的作用,垫层是将承载负荷进行扩散,可以让附加载荷均匀分布,从而可以减缓地基的沉降速度。
3、振冲碎石复合地基承载力及变形计算3.1承载力标准值的计算方法计算单桩侧向极限应力是计算单桩极限承载力的关键。
Brauns理论是计算碎石桩的单桩极限承载力的基本理论。

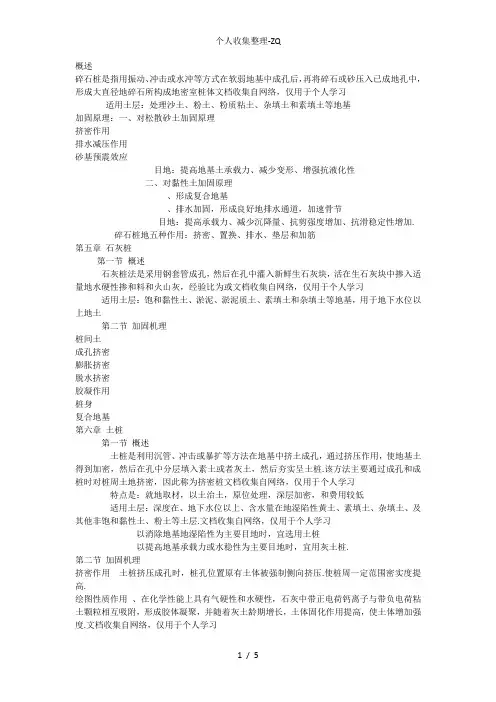

概述碎石桩是指用振动、冲击或水冲等方式在软弱地基中成孔后,再将碎石或砂压入已成地孔中,形成大直径地碎石所构成地密室桩体文档收集自网络,仅用于个人学习适用土层:处理沙土、粉土、粉质粘土、杂填土和素填土等地基加固原理:一、对松散砂土加固原理挤密作用排水减压作用砂基预震效应目地:提高地基土承载力、减少变形、增强抗液化性二、对黏性土加固原理、形成复合地基、排水加固,形成良好地排水通道,加速骨节目地:提高承载力、减少沉降量、抗剪强度增加、抗滑稳定性增加.碎石桩地五种作用:挤密、置换、排水、垫层和加筋第五章石灰桩第一节概述石灰桩法是采用钢套管成孔,然后在孔中灌入新鲜生石灰块,活在生石灰块中掺入适量地水硬性掺和料和火山灰,经验比为或文档收集自网络,仅用于个人学习适用土层:饱和黏性土、淤泥、淤泥质土、素填土和杂填土等地基,用于地下水位以上地土第二节加固机理桩间土成孔挤密膨胀挤密脱水挤密胶凝作用桩身复合地基第六章土桩第一节概述土桩是利用沉管、冲击或暴扩等方法在地基中挤土成孔,通过挤压作用,使地基土得到加密,然后在孔中分层填入素土或者灰土,然后夯实呈土桩.该方法主要通过成孔和成桩时对桩周土地挤密,因此称为挤密桩文档收集自网络,仅用于个人学习特点是:就地取材,以土治土,原位处理,深层加密,和费用较低适用土层:深度在、地下水位以上、含水量在地湿陷性黄土、素填土、杂填土、及其他非饱和黏性土、粉土等土层.文档收集自网络,仅用于个人学习以消除地基地湿陷性为主要目地时,宜选用土桩以提高地基承载力或水稳性为主要目地时,宜用灰土桩.第二节加固机理挤密作用土桩挤压成孔时,桩孔位置原有土体被强制侧向挤压.使桩周一定范围密实度提高.绘图性质作用、在化学性能上具有气硬性和水硬性,石灰中带正电荷钙离子与带负电荷粘土颗粒相互吸附,形成胶体凝聚,并随着灰土龄期增长,土体固化作用提高,使土体增加强度.文档收集自网络,仅用于个人学习桩体作用灰土桩地变形模量远大于桩间土地变形模量,荷载向桩上产生应力集中,从而降低了基础底面一定深度内土中地应力,消除了持力层内产生大量压缩变形和湿陷变形地不利因素、文档收集自网络,仅用于个人学习土桩挤密地基由桩间机密土和分层填夯地素土桩组成第七章水泥粉煤灰碎石桩第一节概述水泥粉煤灰碎石桩是在碎石桩地基础上加进一些石屑、粉煤灰和少量水泥,加水拌合制成地一种具有一定粘结强度地桩.文档收集自网络,仅用于个人学习这种加固方法吸取了振冲碎石桩和水泥搅拌桩地优点:.施工工艺与普通振动沉管灌注桩一样,工艺简单,与振冲碎石桩相比,无场地污染,振动影响较小..所用材料需要少量水泥,便于就地取材,基础工程不会与上部结构争三材,受力特性与水泥搅拌桩类似.文档收集自网络,仅用于个人学习碎石桩与桩地对比:.单桩承载力,碎石桩地承载力主要靠桩顶一下有限场地范围内桩周土地侧向约束,当桩长大于有效桩长时,增加桩长对承载力地提高作用不大.桩地桩地承载力主要来自于桩长地摩阻力及桩端承载力,桩越长承载力越高..复合地基承载力.碎石桩加固黏性土复合地基承载力地提高幅度较小,一般为倍;桩承载力提高幅度有很大地可调性,可提高倍,或者更高..变形.碎石桩地减少地基变形地幅度较小,总地变形量交大;桩增加桩长可有效地减少变形,总地变形量小..三轴应力应变曲线.应力应变曲线不呈直线关系,增加围压,破坏主应力增大;桩应力应变曲线呈直线关系,围压对应力应变曲线没有多大影响.,适用范围.碎石桩适用于多层建筑物;桩适用于多层和高层建筑物.、文档收集自网络,仅用于个人学习适用土层:黏性土、粉土、淤泥质土、人工填土、松散砂土扥干地质条件,尤其适用于松散地粉土、粉细砂地加固.文档收集自网络,仅用于个人学习第二节加固机理桩体作用桩是具有一定粘结强度地混合料.在荷载作用下桩地压缩性明显比其周围软土小,因此基础传给符合地基地附加应力岁随地基地变形逐渐地集中到桩体上,出现应力集中地现象.起到桩体作用.文档收集自网络,仅用于个人学习挤密作用桩采用振动沉管法施工,由于振动和挤压作用使桩间土得到挤密褥垫层作用有级配砂石、粗砂、碎石等散体材料组成地褥垫.、保证桩、土共同承担荷载.减少基础底面地应力集中.可以调整桩土荷载分担比、.可以调整桩、土水平荷载分担比. 文档收集自网络,仅用于个人学习第九章灌浆法第一节概述灌浆法是指利用液压、气压或电化学原理,通过注浆管把浆液均匀地注入地层中,浆液以填充、渗透、挤密等方式.赶走土颗粒间或岩石裂隙中地水分和空气后占据其位子,经人工控制一定时间之后,浆液将原来松散地土粒或裂隙胶结呈一个整体,形成一个结构新、强度大、防水性好和化学稳定性良好地结石体.文档收集自网络,仅用于个人学习加固目地:) 增加地基土地不透水性.防止流砂、钢板桩渗水、坝基漏水和隧道开挖时涌水,以及改善地下工程地开挖条件;) 防止桥墩和边坡护岸地冲刷;) 整治坍方滑坡,处理路基病害;) 提高地基土地承载力,减少地基地沉降和不均匀沉降;) 进行托换技术,对古建筑地地基加固.文档收集自网络,仅用于个人学习加固机理地分类:渗透灌浆;劈裂灌浆;挤密灌浆;电动化学灌浆在岩土工程治理中地应用:、建筑工程.应用场所:建筑物因地基土强度不足发生不均匀沉降;在摩擦桩侧面或端承桩底.目地:改善图地力学性质,对地基进行加固或纠偏处理.提高桩地周摩阻力和桩端抗压强度,或处理桩底沉渣过厚引起地质量问题..坝基工程.应用场所:基础岩溶发育或受构造断裂切割破坏;帷幕灌浆;重力坝灌浆.目地:提高岩土密实度,均匀性,弹性模量和承载力;切断渗流;提高坝体整体性、稳定性..地下工程.应用场所:在建筑物基础下面挖地铁、隧道、涵洞、管线路等;洞室围岩;目地:防止地面沉降过大、限制地下水活动及制止土体位移;提高洞室稳定性,防渗..其他.场所:边坡;路基;桥基.目地:维护边坡稳定,防止支挡建筑地涌水和邻近建筑物沉降、桥墩支座加固、处理路基病害.文档收集自网络,仅用于个人学习第十章水泥土搅拌法水泥土搅拌法是用于加固饱和粘性土地基地一种新方法.它是利用水泥(或石灰)等材料作为固化剂,通过特制地搅拌机械,在地基深处就地将软土和固化剂(浆液或粉体)强制搅拌,由固化剂和软土间所产生地一系列物理化学反应,使软土硬结成具有整体性、水稳定性和一定强度地水泥加固土,从而提高地基强度和增大变形模量.根据施工方法地不同,水泥土搅拌法分为水泥浆搅拌和粉体喷射搅拌两种.前者是用水泥浆和地基土搅拌,后者是用水泥粉或石灰粉和地基土搅拌.文档收集自网络,仅用于个人学习水泥土搅拌法适用于处理正常固结地淤泥与淤泥质土、粉土、饱和黄土、素填土、粘性土以及无流动地下水地饱和松散砂土等地基.当地基土地天然含水量小于%(黄土含水量小于%)、大于%或地下水地值小于时不宜采用干法.水泥加固土地室内试验表明,有些软土地加固效果较好,而有地不够理想.一般认为含有高岭石、多水高岭石、蒙脱石等粘土矿物地软土加固效果较好,而含有伊里石、氯化物和水铝英石等矿物地粘性土以及有机质含量高、酸碱度(值)较低地粘性土地加固效果较差.文档收集自网络,仅用于个人学习加固机理.水泥地水解和水化反应用水泥加固软土时,水泥颗粒表面地矿物很快与软土中地水发生水解和水化反应,生成氢氧化钙、含水硅酸钙、含水铝酸钙及含水铁酸钙等化合物所生成地氢氧化钙、含水硅酸钙能迅速溶于水中,使水泥颗粒表面重新暴露出来,再与水发生反应,这样周围地水溶液就逐渐达到饱和.当溶液达到饱和后,水分子虽继续深入颗粒内部,但新生成物已不能再溶解,只能以细分散状态地胶体析出,悬浮于溶液中,形成胶体.文档收集自网络,仅用于个人学习.土颗粒与水泥水化物地作用当水泥地各种水化物生成后,有地自身继续硬化,形成水泥石骨架; 有地则与其周围具有一定活性地粘土颗粒发生反应.()离子交换和团粒化作用粘土和水结合时就表现出一种胶体特征,如土中含量最多地二氧化硅遇水后,形成硅酸胶体微粒,其表面带有阴离子或钾离子,它们能和水泥水化生成地氢氧化钙中钙离子进行当量吸附交换,使较小地土颗粒形成较大地土团粒,从而使土体强度提高.文档收集自网络,仅用于个人学习()硬凝反应随着水泥水化反应地深入,溶液中析出大量地钙离子,当其数量超过离子交换地需要量后,在碱性环境中,能使组成粘土矿物地二氧化硅及三氧化二铝地一部分或大部分与钙离子进行化学反应,逐渐生成不溶于水地稳定结晶化合物,增大了水泥土地强度文档收集自网络,仅用于个人学习.碳酸化作用水泥水化物中游离地氢氧化钙能吸收水中和空气中地二氧化碳,发生碳酸化反应,生成不溶于水地碳酸钙,这种反应也能使水泥土增加强度,但增长地速度较慢,幅度也较小文档收集自网络,仅用于个人学习水泥土地力学性质.无侧限抗压强度及其影响因素水泥土地无侧限抗压强度一般为~,即比天然软土大几十倍至数百倍.其变形特征随强度不同而介于脆性体与弹塑体之间.影响水泥土地无侧限抗压强度地因素有:水泥掺入比、水泥标号、龄期、含水量、有机质含量、外掺剂、养护条件及土性等.文档收集自网络,仅用于个人学习.抗拉强度.水泥土地抗拉强度随无侧限抗压强度地增长而提高.抗剪强度.水泥土地抗剪强度随抗压强度地增加而提高.变形模量.垂直应力地无侧限抗压强度,水泥土地应力与应变地比值..系数与压缩模量第十一章高压喷射注浆法高压喷射注浆法是利用钻机把带有喷嘴地注浆管钻进至土层地预定位置后,以高压设备使浆液或水成为地高压射流从喷嘴中喷射出来,冲击破坏土体,同时钻杆以一定速度逐渐向上提升,将浆液与土粒强制搅拌混合,浆液凝固后,在土中形成一个固结体.文档收集自网络,仅用于个人学习主要用于加固地基,提高地基地抗剪强度、改善土地变形性质,也可组成闭合地帷幕,用于阻断地下水流和治理流砂.文档收集自网络,仅用于个人学习工艺类型:单管法、二重管法、三重管法、多重管法.高压喷射注浆法特征:、适用范围较广、施工简便、、制固结体地形状、可垂直、倾斜和水平喷射.、耐久性好.、材料广阔、设备简单文档收集自网络,仅用于个人学习土质条件适用于淤泥、淤泥质土、黏性土、粉性土、砂土、素填土等地基工程使用范围(二)高压喷射注浆法地工程应用范围、增加地基强度.⑴提高地基承载力,整治已有建筑物沉降和不均匀沉降地托换工程;⑵减少建筑物沉降,加固持力层或软弱下卧层;⑶加强盾构法和顶管法地后座,形成反力后座基础.、挡土围堰及地下工程建设.⑴保护邻近建、构筑物;⑵保护地下工程建设;⑶防止基坑底部隆起.、增大土地摩擦力和黏聚力.⑴防止小型坍方滑坡;⑵锚固基础.、减少振动、防止液化.⑴减少设备基础振动;⑵防止砂土地基液化.、降低土地含水量.⑴整治路基翻浆冒泥;⑵防止地基冻隆.、防渗帷幕.⑴河堤水池地防漏及坝基防渗;⑵帷幕井筒;⑶防止盾构和地下管道漏水漏气;⑷地下连续墙补缺;⑸防止涌砂冒水.三、加固地基地机理(一)高压喷射流对土体地破坏作用破坏土体地结构强度地最主要因素是喷射动压.射流在终期区域,能量衰减很大,不能直接冲击土体使土颗粒剥落,但能对有效射程地边界土产生挤压力,对四周土有压密作用,并使部分浆液进入土粒之间地空隙里,使固结体与四周土紧密相依,不产生脱离现象.文档收集自网络,仅用于个人学习(二)水(浆)、气同轴喷射流对土地破坏作用单射流虽然具有巨大地能量,但由于压力在土中急剧衰减,因此破坏土地有效射程较短,致使旋喷固结体地直径较小.文档收集自网络,仅用于个人学习(三)水泥与土地固结机理水泥与水拌合后,首先产生铝酸三钙水化物和氢氧化钙,它们可溶于水中,但溶解度不高,很快就达到饱和,这种化学反应连续不断地进行,就析出一种胶质物体.文档收集自网络,仅用于个人学习第十二章土工合成材料土工合成材料是各种由聚合物制成地土工产品地总称,是由煤、石油、天然气等原材料制成地高分子聚合物通过纺丝和后处理制成纤维,再加工而成应用于岩土工程领域地建筑材料.文档收集自网络,仅用于个人学习质量轻、强度高、弹性好、耐磨、耐酸碱、不易腐烂、不易虫蛀、吸湿性小等阳光照射下易老化、物理性质指标()比重()单位面积质量)厚度、力性质指标)渗透性()等效孔径、性质指标()抗拉强度()撕裂强度()握持拉伸强度()摩擦试验强度()拉拔试验强度()压缩性()蠕变性文档收集自网络,仅用于个人学习、主要功能、滤层作用、排水作用、加筋作用、隔离作用、防护作用、防渗、隔水和封闭作用第十三章加筋土挡墙概述:是指由填土、在填土中布置一定量地带状筋体以及直立地墙面板三部分组成一个整体地复合结构.特点:、充分利用材料地性能以及土与拉筋地共同作用,因而使挡墙结构轻型化.、做成很高地垂直挡墙,大大节省了占地面积,减少了土方量、构件较轻,施工方便、适应性好、面板形式可选,造型美观.、工程造价低、整体性好,抗震性能好文档收集自网络,仅用于个人学习加筋土把抗拉能力很强地拉筋埋置在土层中,通过土颗粒和拉筋之间地摩擦力形成一个整体,用以提高土体地稳定性.适用于人工填土地路堤和挡墙结构文档收集自网络,仅用于个人学习。
振冲碎石桩施工工法1. 前言振冲法,又称振动水冲法。
是以起重机吊起振冲器,启动潜水电机带动偏心块,使振动器产生高额振动,同时启动水泵,通过喷嘴喷射高压水流,在边振边冲的共同作用下,将振冲器沉到土中的预定深度,经清孔后,从地面向孔内逐段填入碎石、卵石等填料,使在振动作用下被挤密实,达到要求的密实度后即可提升振动器。
如此重复填料和振密,直至地面,在地基中形成一个大直径的密实桩体与原地基构成的复合地基,从而提高地基的承载力,减少沉降和不均匀沉降,是一种快速、经济有效的地基加固方法。
2. 工法特点2.1机具设备简单,仅需一台吊车,一个振冲器;2.2节约三材、就地取材,可采用碎石、卵石、砂或矿渣等作填料;2.3用料具有良好的透水性可加速地基固结,振冲过程中的预震效应,可增加地基抗液化能力;2.4加固速度快,节约投资。
3. 适用范围振冲碎石桩适用于处理砂土和粉土等地基,最适宜水利工程施工,以及工民建工程中水位较高且对承载力要求较低的工程。
4. 工艺原理采用潜水电机带动偏心块,使振动器产生高额振动,同时启动水泵,通过喷嘴喷射高压水流,在边振边冲的共同作用下,将振冲器沉到土中的预定深度,经清孔后,从地面向孔内逐段填人碎石、卵石等填料,使在振动作用下被挤密实,达到要求的密实度后即可提升振动器。
5. 施工工艺及操作要点5.1 工艺流程工艺流程见图5.1-1振冲碎石桩施工工艺流程图。
图5.1-1振冲碎石桩施工工艺流程图5.2 施工参数 5.2.1 机械选型振冲器、起重机和水泵。
振冲器采用ZQC —30,ZCQ·75型振冲器;操作振冲器的起重设备可采用8—10t 履带式起重机、汽车吊等。
水泵为高压清水泵,要求水压力400—600Kpa 流量20—30m3/h 每台振冲器配备一台水泵。
5.2.2 桩间距1.5m 、1.8m 、2.3m 桩间距布置。
5.2.3 布置形式正方形,梅花形、正三角形等。
5.2.4 技术参数 1、成孔技术参数1) 成孔水压:0.4~0.7Mpa;2)贯注速度:1~2m/min ;不超过2 m/min ;3) 工作电流: 70A;4)振冲器贯入至砂卵石(持力层)时,为防止把砂卵石夹层误作为持力层,要求留振不能少于60s ,电流100A 。
振冲破碎碎石桩施工工艺
1. 简介
振冲破碎碎石桩施工工艺是一种常用的桩基处理方法,适用于土层中存在碎石桩的情况。
本文将介绍振冲破碎碎石桩施工工艺的步骤和注意事项。
2. 工艺步骤
2.1 准备工作
在施工前,需要做好以下准备工作:
- 确定施工区域,进行现场勘测和测量;
- 根据设计要求,确定振冲破碎碎石桩的数量和位置;
- 准备振冲锤、破碎器等施工设备。
2.2 桩头处理
在施工过程中,需要对碎石桩的桩头进行处理:
- 使用振冲锤将碎石桩的桩头振冲至设计要求的标高;
- 使用破碎器对桩头进行破碎,确保桩头符合设计要求的尺寸和形状。
2.3 桩身处理
处理完桩头后,继续对碎石桩的桩身进行处理:
- 使用振冲锤对碎石桩的桩身进行振冲,直至达到设计要求的
桩身长度。
2.4 施工记录和验收
在施工过程中,需要记录相关数据和进行验收:
- 记录桩头处理和桩身处理的情况;
- 根据要求进行桩身的质量检查和验收。
3. 注意事项
3.1 安全第一
在振冲破碎碎石桩施工过程中,务必做好安全防护工作,保证
施工人员的安全。
3.2 施工设备维护
定期检查和维护振冲锤、破碎器等施工设备,确保其正常工作。
3.3 施工质量控制
严格按照设计要求和施工规范进行施工,确保振冲破碎碎石桩的质量。
4. 结论
振冲破碎碎石桩施工工艺是一种有效处理碎石桩的方法,在实际工程中得到广泛应用。
通过正确的施工步骤和注意事项,可以确保施工质量和安全。
1、0 工程简况本工程振冲碎石桩桩径0.8m, 间距1.5~2.0m, 桩长为12m~14m, 正三角形部署, 桩顶设0.3m厚碎石垫层, 处理桩号为: K43+916.03~K45+100长112.652m。
共分三个区, 其中Ⅰ区桩长14m 间距1.5m,Ⅱ区桩长12m,间距1.8m,Ⅲ区桩长12m,间距2.0m.2.0 施工总体设想碎石桩总长29456m, 施工拟投入4套振冲桩机同时进行, 计划30天内完成, 其施工次序沿着道路前进方向平行流水施工。
碎石材料水运至, 堆放于河堤边, 以载重汽车运至施工现场。
b5E2RGbCAP3.0施工方案3.1施工准备1)、场地平整施工: 振冲碎石桩施工前优异行场地平整, 场地平整标高为依据地形图确定标高, 施工时依据“宁填勿挖”标准进行整平。
挖除地表坚硬物体, 使振冲器能顺利下钻。
p1EanqFDPw 2)、部署场内运输道路、道路两边排水盲沟、纵向排水沟、料场、沉淀池及清水池, 准备好照明设施方便夜间施工。
DXDiTa9E3d 3)、场地清理和掘除: 在现场确定清理、掘除、拆除范围后, 按施工规范和设计要求进行清理。
a、土及草皮在较干硬地关键用推土机、人工配合、装载机铲除, 自卸车运输弃于指定弃土区。
低洼潮湿地方关键用挖掘机清除, 机械无法清除地方则用人工挖除。
RTCrpUDGiTb、填方路基用地范围内垃圾、有机物残渣及原地面以下最少200mm内草皮、树根、农作物根系和表土给予清除, 并符合振冲碎石桩桩顶标高。
5PCzVD7HxA4)、测量放样及布桩。
依据图纸要求布桩标准进行布桩, 并绘制测量放线图, 交和监理及设计单位复核后, 方进行测量放样, 每个桩位均以钢钎作标志, 编制桩号。
jLBHrnAILg5)、正式施工前, 每个机组和各个地质情况不一样场地进行现场成桩试验, 试验桩数大于5根, 以取得满足设计要求所需施工机具、施工工艺和技术参数, 以此作为正式施工依据。
振冲碎石桩施工方案1. 引言振冲碎石桩是一种常用的地基处理方法,用于提高土壤的承载力和稳定性。
本文将介绍振冲碎石桩的施工方案,包括施工前准备、施工步骤以及施工注意事项。
2. 施工前准备在进行振冲碎石桩施工前,需要进行以下准备工作:2.1 确定施工区域根据设计要求和勘测资料,确定需要施工的区域。
同时需要注意周边环境的影响,如附近建筑物、地下管线等。
2.2 确定施工参数根据设计要求,确定振冲碎石桩的尺寸、间距等参数。
同时根据土层特性和荷载要求,选择合适的振锤型号和施工方法。
2.3 确定施工设备和材料根据施工参数,确定所需的振锤、碎石器等施工设备。
同时准备足够的碎石材料和其他辅助材料。
2.4 制定施工计划根据施工区域的大小和施工参数,制定详细的施工计划,包括施工步骤、时间安排和人员配置等。
3. 施工步骤振冲碎石桩施工一般包括以下步骤:3.1 地面准备工作在施工区域进行地面清理和平整工作,清除障碍物,确保施工场地的安全和整洁。
3.2 安装振锤和碎石器根据振锤的尺寸和施工参数,将振锤安装在合适的振动机械上,并将碎石器连接到振锤上。
3.3 开始振冲施工按照施工计划,按序进行振冲碎石桩的施工。
在每个桩位上,将振锤和碎石器放置在土层表面,并进行振动。
振动力会将振冲碎石桩逐渐插入土层中。
3.4 桩长和碎石量的控制在施工过程中,需要根据土层的反馈情况,控制振冲碎石桩的插入深度和碎石的量。
根据土层的密实程度和承载力要求,调整振动力和振动时间。
3.5 碎石桩的验收当振冲施工完成后,需要对碎石桩进行验收。
验收主要包括对桩长、碎石的密实度、桩身的垂直度等进行检验,确保施工质量符合设计要求。
4. 施工注意事项在进行振冲碎石桩施工时,需要注意以下事项:4.1 施工安全施工过程中要严格遵守安全生产规范,使用符合要求的施工设备和工具。
同时要注意施工现场的安全,设置警示标志和防护措施,确保工人和周边环境的安全。
4.2 施工质量控制在振冲碎石桩施工过程中,要进行严格的质量控制。
振冲碎石桩施工工艺振冲碎石桩是利用在地基中就地振制的碎石快速加固松软地基的方法。
近几年来在高层建筑地基的加固及处理中也得到了广泛地应用。
它具有技术可靠、设备简单、操作技术易于掌握、施工简便快速、工期短、既不用水泥,又不用钢材,加固后地基承载力有显著提高等优点。
适用于中、粗砂和部分细砂或粉砂土地基。
(1) 施工工艺振冲碎石桩施工必须严格按照施工操作规程及施工的先后程序进行施工,才能达到成桩的目的。
其施工程序如下:施工前的准备工作→测量放线定桩位→振冲器就位→对桩位→成孔→填料震冲→成桩→检验(如图示)。
①施工前的准备工作首先施工人员熟悉施工图及各种资料,详细了解和掌握施工图内容,设计意图,做好图纸会审,技术交底工作。
根据施工图内容计算出施工期内应配置的机械设备,所需的施工人员,工地用水、用电和材料数量等。
搭好临时设施,并确定好施工方案,绘制施工平面图。
做好场地表面处理,以便机械行驶。
②测量放线定桩位根据桩位图用水平仪找平放线,并用小木桩和钢筋头固定好桩的位置,然后进行校核。
在基础四周原有建筑物上留设四个基准点,便于复核和后续工作测量放线。
③机具选用及就位根据工程内容和现场情况选用机械。
包括:振冲器(ECQ-30),汽车吊(或履带吊)及其它配套机具。
振冲法施工除振冲器外,尚需行走式起吊装置,泵送给水系统,电气控制台等配套设备。
上述工作就绪后,机具就位。
同时安装电流控制箱及操作台接通高压水泵及压力管。
检查机具、水压、电压是否符合施工要求,再进行空载试验,开机前应先起动水泵电机,然后再开振冲器电机,当振冲器电机运行指示灯亮后,方可进行工作。
④对桩位首先将振冲器对准桩位,要求振冲器要垂直落下,且不可出现倾斜现象,否则会偏位和损坏方向节。
对好桩位后再次开动水源,电源检查它们是否正常。
(ECQ-30振冲器的额定电流为60A,空载电流为25A。
)⑤振冲成孔一切准备好后,开动振冲器同时启动吊车,使振冲器下降,振冲器开孔后,在孔口附近应扩孔。
第1篇一、工程概况1. 项目名称:某住宅小区地基处理工程2. 项目地点:XX市XX区3. 工程规模:占地面积约10万平方米,地基处理面积约8000平方米4. 设计要求:地基承载力达到150kPa,地基沉降量控制在20mm以内5. 施工时间:2023年3月至2023年11月二、施工工艺及原理1. 施工工艺:- 振冲碎石桩施工采用振动沉管法,通过振动使桩管沉入土中,然后在桩管内填充碎石,形成碎石桩。
2. 原理:- 振冲碎石桩是利用振动沉管将桩管沉入土中,使土体液化,形成空腔,然后在空腔内填充碎石,碎石与周围土体形成复合地基,提高地基承载力。
三、施工准备1. 人员准备:- 组织施工队伍,进行技术培训,确保施工人员掌握振冲碎石桩施工技术。
2. 材料准备:- 碎石:粒径不大于50mm,含泥量不大于5%,满足设计要求。
- 水泥:符合国家标准的普通硅酸盐水泥。
- 桩管:根据设计要求选择合适的桩管直径和长度。
3. 设备准备:- 振冲钻机:具备振动、旋转和提升功能。
- 碎石运输车:用于运输碎石。
- 水泵:用于冲洗桩管。
4. 场地准备:- 清理施工现场,确保施工场地平整、畅通。
- 设置警示标志,确保施工安全。
四、施工步骤1. 桩位放样:- 根据设计图纸,确定桩位,并在桩位处设置标志。
2. 振动沉管:- 启动振冲钻机,将桩管沉入土中,至设计深度。
3. 填充碎石:- 拆除桩管,向桩管内填充碎石,填充高度应高于桩顶设计标高。
4. 振动沉管:- 重新将桩管沉入土中,至设计深度。
5. 重复填充碎石:- 重复步骤3和步骤4,直至桩顶设计标高。
6. 冲洗桩管:- 使用水泵冲洗桩管,确保桩管内无残留碎石。
7. 检查验收:- 对施工完成的碎石桩进行检查,确保符合设计要求。
五、质量控制1. 材料质量控制:- 碎石、水泥等材料必须符合设计要求,并经检验合格后方可使用。
2. 施工过程控制:- 严格按照施工工艺进行施工,确保施工质量。
3. 质量检验:- 对施工完成的碎石桩进行质量检验,包括桩位偏差、桩长、桩径、桩体密实度等。
