沣科花园混凝土垫层技术交底
- 格式:doc
- 大小:28.00 KB
- 文档页数:2


第六章冬季和雨季的施工安排本标段属中温带亚湿润季风区气候,其特点是:四季分明,春季干旱多大风,夏季湿润多降雨,秋季凉爽多早霜,冬季寒冷而漫长。
年平均气温4.4℃~8.4℃,极端最高温度36.1℃~39.8℃,极端最低温度-39.9℃~-32.8℃,年平均降雨量481.8~682.7mm,最大月平均日较差11.6℃~14.3℃,最大积雪厚度17~30cm,最大季节冻土深度137~205cm。
根据总体施工计划安排和该地区的气候特点,冬季和雨季期间施工在所难免,因此,做好冬季、雨季施工的防冻、防雨措施及施工质量、安全保证措施是至关重要的。
6.1冬季施工安排6.1.1路基工程施工安排及措施6.1.1.1路基工程冬季施工安排冬季低温路基施工的重点是处理好土壤的防冻、土壤的挖掘及土方的填筑三个环节。
6.1.1.1.1路堤填筑施工(1)低温的界定:当工地室外日平均气温连续5天稳定低于+5℃或日最低气温在-3℃以下时,按冬季施工的规定进行施工,进入冬季施工前做好冬季施工的准备工作。
(2)低温施工的路堤必须在冻结前处理完毕,处理方法除满足路基一般施工规定外,还要清理干净冰雪、疏干积水、坑洼处用与地基同类型的未冻土填平压实。
处理好的地基随即覆盖不使冻结。
(3)路堤填筑①填料要求:低温填筑路堤用料,一般采用A、B类填料。
②填筑压实A填土厚度:冬期路基施工按横断面全宽分层平铺,分层填筑厚度按正常温度施工的厚度减薄20-25%,并不得铺成斜层,已铺土层未压实前不中断施工;路堤填筑每侧超宽填10-50cm并压实,待冬期过后修整边坡时削去多余部分并夯拍密实。
B施工地段的积雪,施工前进行清除干净。
C施工中遇大雪或其他原因中途停工时,整平填层及边坡并加覆盖;继续施工前,清除干净边面冰雪。
D填筑路堤要随挖、随运、随填、随压实,已铺土层未压实前,不得中断施工。
保证挖、运、填、压的周转时间小于土的冻结时间。
E对取土场宜一次连续挖至设计标高,挖土前清除干净表面积雪,对取土场、路堤边坡外露土层采用草袋进行覆盖。

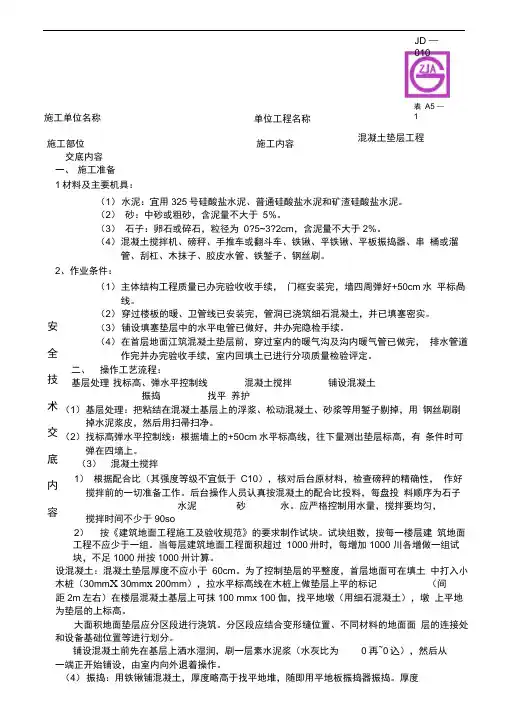

施工单位名称交底内容 一、 施工准备 1材料及主要机具:(1) 水泥:宜用325号硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥。
(2) 砂:中砂或粗砂,含泥量不大于 5%。
(3) 石子:卵石或碎石,粒径为 0?5~3?2cm ,含泥量不大于2%。
(4) 混凝土搅拌机、磅秤、手推车或翻斗车、铁锹、平铁锹、平板振捣器、串 桶或溜管、刮杠、木抹子、胶皮水管、铁錾子、钢丝刷。
2、作业条件:(1) 主体结构工程质量已办完验收收手续, 门框安装完,墙四周弹好+50cm 水 平标咼线。
(2) 穿过楼板的暖、卫管线已安装完,管洞已浇筑细石混凝土,并已填塞密实。
(3) 铺设填塞垫层中的水平电管已做好,并办完隐检手续。
(4) 在首层地面江筑混凝土垫层前,穿过室内的暖气沟及沟内暖气管已做完, 排水管道作完并办完验收手续,室内回填土已进行分项质量检验评定。
二、 操作工艺流程:基层处理 找标高、弹水平控制线 混凝土搅拌 铺设混凝土振捣 找平 养护(1) 基层处理:把粘结在混凝土基层上的浮浆、松动混凝土、砂浆等用錾子剔掉,用 钢丝刷刷掉水泥浆皮,然后用扫帚扫净。
(2) 找标高弹水平控制线:根据墙上的+50cm 水平标高线,往下量测出垫层标高,有 条件时可弹在四墙上。
(3) 混凝土搅拌1) 根据配合比(其强度等级不宜低于 C10),核对后台原材料,检查磅秤的精确性, 作好搅拌前的一切准备工作。
后台操作人员认真按混凝土的配合比投料,每盘投 料顺序为石子 水泥 砂 水。
应严格控制用水量,搅拌要均匀,搅拌时间不少于90so2) 按《建筑地面工程施工及验收规范》的要求制作试块。
试块组数,按每一楼层建 筑地面工程不应少于一组。
当每层建筑地面工程面积超过 1000卅时,每增加1000 川各增做一组试块,不足1000卅按1000卅计算。
设混凝土:混凝土垫层厚度不应小于 60cm 。
为了控制垫层的平整度,首层地面可在填土 中打入小木桩(30mm X 30mm x 200mm ),拉水平标高线在木桩上做垫层上平的标记 (间 距2m 左右)在楼层混凝土基层上可抹100 mmx 100伽,找平地墩(用细石混凝土),墩 上平地为垫层的上标高。
垫层混凝土施工技术交底一、工程概述本工程位于_____,总建筑面积为_____平方米。
本次施工的垫层混凝土主要用于基础底面的找平与保护,为后续的基础施工提供良好的基础条件。
二、施工准备1、材料准备(1)水泥:选用_____品牌的普通硅酸盐水泥,强度等级为_____,应有出厂合格证及复试报告。
(2)砂:采用中砂,含泥量不大于_____%。
(3)石子:选用粒径为_____mm 的碎石,含泥量不大于_____%。
(4)水:使用洁净的自来水。
2、主要机具(1)混凝土搅拌机:_____型号,数量_____台。
(2)运输车辆:_____辆。
(3)平板振动器:_____台。
(4)铁锹、刮杠、抹子等工具若干。
3、作业条件(1)基槽已验收合格,并办理完隐检手续。
(2)水平控制桩已测设完毕,并做好保护。
(3)模板已支设完毕,并经过检查验收。
三、施工工艺流程1、测量放线根据设计图纸,在基槽内放出垫层的边线和标高控制点,并用红油漆做好标记。
2、模板支设在基槽周边支设模板,模板采用_____材料,模板的高度应与垫层的厚度相同,模板应支设牢固,防止在浇筑混凝土时发生变形和位移。
3、混凝土搅拌(1)严格按照配合比进行配料,计量要准确。
(2)搅拌时间应不少于_____分钟,确保混凝土搅拌均匀。
4、混凝土运输混凝土运输采用_____运输方式,运输过程中应防止混凝土离析和漏浆。
5、混凝土浇筑(1)将混凝土倒入基槽内,从一端开始,连续浇筑,不留施工缝。
(2)用平板振动器振捣密实,振捣时间以混凝土表面不再冒气泡、泛出水泥浆为准。
6、表面抹平振捣完成后,用刮杠刮平,再用抹子抹平,保证表面平整度符合要求。
7、养护混凝土浇筑完成后,应在_____小时内进行覆盖和浇水养护,养护时间不少于_____天。
四、质量标准1、主控项目(1)混凝土所用的原材料及配合比应符合设计要求。
(2)混凝土的强度等级应符合设计要求,试件应在浇筑地点随机抽取。
2、一般项目(1)混凝土表面应平整、密实,不得有蜂窝、麻面、裂缝等缺陷。

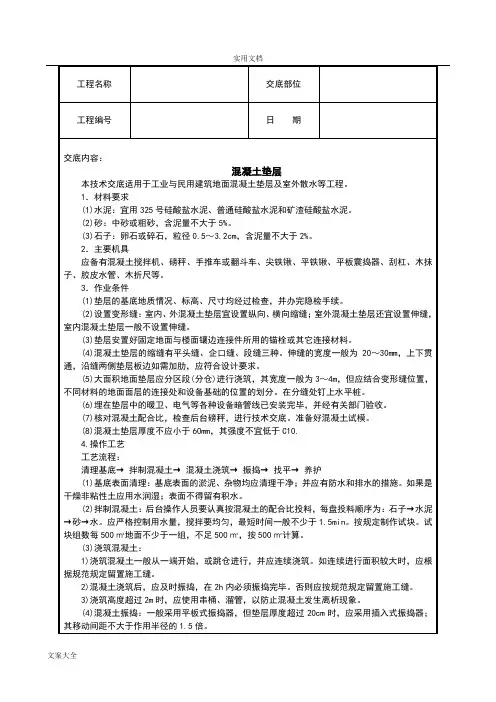

混凝土垫层技术交底基础混凝土垫层技术交底依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地面工程施工质量验收规范》GB50209-20021、施工准备1.1材料及主要机具:1.1.1根据本工程的特点采用商品砼、及砼输送泵车1.2作业条件:1.2.1四周已弹好+10cm水平标高线。
1.2.2模板四周已填塞密实。
1.2.3铺设在垫层中的水平电管已做完,并办完隐检手续。
2、操作工艺2.1工艺流程:基层处理→找标高、弹水平控制线→混凝土搅拌→铺设混凝土→振捣→养护。
2.1.1基层处理:把粘结在基层上浮土、松土、等用扫帚扫净。
2.1.2找标高弹水平控制线:根据四周木楔的+10cm水平标高线,往下量测出垫层标高。
2.1.3混凝土2.1.3.1根据配合比,核对商品砼运输车内的砼是否与设计有误。
2.1.3.2按《建筑地面工程施工质量验收规范》的要求制作试块。
试块组数,按每一楼层建筑地面工程不应少于一组。
当每层建筑地面工程面积超过1000m2时,每增加1000m2各增做一组试块,不足1000m2按1000m2计算。
2.1.4铺设混凝土:混凝土垫层厚度为100mm。
为了控制垫层的平整度,首层地面可在填土中打入小木桩(30mm×30mm×200mm),拉水平标高线在木桩上做垫层上平的标记(间距2m左右)。
在楼层混凝土基层上可抹100mm×100mm,找平墩(用细石混凝土),墩上平为垫层的上标高。
铺设混凝土前先在基层上洒水湿润,然后从一端开始铺设,由室内向外退着操作。
2.1.5振捣:用铁锹铺混凝土,厚度略高于找平堆,随即用平板振捣器振捣。
厚度超过20cm时,应采用插入式振捣器,其移动距离不大于作用半径的1.5倍,做到不漏振,确保混凝土密实。
2.1.6找平:混凝土振捣密实后,以水平标高线及找平堆为准检查平整度,高的铲掉,凹处补平。
用水平木刮杠刮平,表面再用木抹子搓平。
