长距离天然气管道管输费用文件
- 格式:doc
- 大小:40.00 KB
- 文档页数:4
中华人民共和国建设部公告第407号建设部关于发布国家标准《油气长输管道工程施工及验收规范》的公告现批准《油气长输管道工程施工及验收规范》为国家标准,编号为:GB 50369—2006,自2006年5月1日起实施。
其中,第4.1.1、4.2.1、10.1.4、1O.3.2、10.3.3(2、3、4)、 10.3.4、14.1.1、14.1.2、14.2.2条(款)为强制性条文,必须严格执行。
本规范由建设部标准定额研究所组织中国计划出版社出版发行。
中华人民共和国建设部前言本规范是根据建设部建标[2002]85号《关于印发“二00一年至二O0二年度工程建设国家标准制订、修订计划”的通知》文件的要求,由中国石油天然气集团公司组织中国石油天然气管道局编制完成的。
本规范共分19章和3个附录,主要内容包括:总则,术语,施工准备,材料、管道附件验收,交接桩及测量放线,施工作业带清理及施工便道修筑,材料、防腐管的运输及保管,管沟开挖,布管及现场坡口加工,管口组对、焊接及验收,管道防腐和保温工程,管道下沟及回填,管道穿(跨)越工程及同沟敷设,管道清管、测径及试压,输气管道干燥,管道连头,管道附属工程,健康、安全与环境,工程交工验收等方面的规定。
在本规范的制定过程中,规范编制组总结了多年油气管道施工的经验,借鉴了国内已有国家标准及行业标准和国外发达工业国家的相关标准,并以各种方式广泛征求了国内有关单位、专家的意见,反复修改,最后经审查定稿。
本规范以黑体字标志的条文为强制性条文,必须严格执行。
本规范由建设部负责管理和对强制性条文的解释,由中国石油天然气管道局负责具体技术内容解释。
本规范在执行过程中,请各单位结合工程实践,认真总结经验,如发现需要修改或补充之处,请将意见和建议寄交中国石油天然气管道局质量安全环保部(地址:河北省廊坊市广阳道,邮编:065000),以便今后修订时参考。
本规范主编单位、参编单位和主要起草人:主编单位:中国石油天然气管道局参编单位:中国石油集团工程技术研究院主要起草人:魏国昌陈兵剑郑玉刚王炜续理高泽涛马骅苏士峰陈连山钱明亮胡孝江姚士洪葛业武李建军隋永莉田永山杨燕徐梅李林田宝州1 总则1.O.1 为提高油、气长输管道工程施工水平,确保管道工程质量,降低工程成本,制定本规范。
长输天然气管道安全保护距离及防护长输天然气管道是一种用于输送天然气的重要设施,保护其安全是非常重要的。
针对长输天然气管道的安全保护,需要考虑两个方面,即管道的安全保护距离和管道的防护措施。
管道的安全保护距离是指管道周围的一段区域,在这个区域内有一定限制和要求,以确保管道及其周围环境的安全。
安全保护距离的主要目的是避免管道受到外部力量的损害,防止周围建筑物、道路等对管道的直接破坏。
根据国家相关规定,一般来说,一级管道的安全保护距离为20米,二级管道的安全保护距离为15米。
在特殊地质条件、河流交叉、易燃易爆区等特殊情况下,还可能需要增加安全保护距离。
为了进一步保护长输天然气管道的安全,需要采取一系列的防护措施。
首先是管道的标志和标牌设置。
在管道的附近需要设置明显的标志和标牌,告知人们该地区有管道存在,禁止进行破坏管道的行为。
其次是管道周围的绿化和监控。
需要在管道沿线进行绿化工作,保护管道周围的土地不受侵蚀和破坏。
还需要加强对管道的监控,采用监控设备对管道运行情况进行实时监测,一旦发现异常情况,及时采取措施。
第三是管道的防腐蚀保护。
长输天然气管道一般使用钢管或塑料管道,需要进行防腐蚀处理,以防止管道在使用过程中被腐蚀破坏。
第四是管道的安全检测和维护。
定期对长输天然气管道进行安全检测,发现问题及时修复或更换,确保管道的正常运行。
长输天然气管道的安全保护距离及防护是确保天然气管道安全运行的重要环节。
通过合理设置安全保护距离,采取防护措施,确保管道周围环境的安全,可以有效地保护长输天然气管道的安全。
还需要加强对管道的监控和维护,及时发现并解决问题,保障管道的正常运行。
天然气长输管道项目的用地管理摘要:天然气管道通气以来,天然气支线管网建设进入了一个快速发展时期,以此相关的管道用地问题也日益凸显。
集中表现在“征地”困难和阻工现象频发,严重制约了项目的正常推进。
天然气长输管道建设中的用地管理就成为长输管道项目管理的重要内容。
本文重点分析了天然气长输管道施工和用地管理过程中存在的问题,并结合相关实践经验,分别从制度建设、节约用地的方法等多个角度与和方面,提出了天然气长输管道项目用地管理的有效策略,表达了个人对此的几点看法,希望有助于相关工作的实践。
关键词:天然气长输管道;用地;管理一、天然气长输管道工程相关概述1.1 天然气长输管道工程指的是输油和输气管道建设工程,而长输管道有距离长、口径大、承受压力强这样的特征,所输送的一般是原油、成品油、天然气、煤气等资源。
这一工程的建设主要包括线路、站场、自控、通信、仪表以及其他关联度比较高的附属工程。
1.2长输管道工程相比于其它一般工程而言,在投资建设周期、质量要求等方面高出许多。
基于此,长输管道工程的特点比较显著,主要从以下几个方面进行阐述。
其一,受自然环境和地理环境的影响大。
长输管道建设工程属于露天工程,这一工程所牵扯的地理区域地理范围比较广,通常处于比较偏僻的地区,对于社会依托性方面而言不高,而更多的是会受到自然地理环境等方面因素的影响。
再加之这类因素不可控,所以在施工建设过程当中,通常情况是无法顺利、高效开展的。
其二,施工难度建设比较大。
一方面由于施工建设的场地人员不够集中,在施工组织环节存在很多的困难。
另外,施工建设所搭建的帐篷具有临时性,所以居住环境、生活设施等方面都不够全面完善;人员流动性高、人员复杂,施工人员的安全医疗方面难以得到有效保障。
另一方面,施工当中所存在的安全隐患比较大。
在建设过程当中,地形比较复杂,所采用的机械设备比较多样,无论是设备的运输还是运行,都存在一定的难度和安全隐患。
二、天然气长输管道项目用地管理的内容与方法2.1 天然气长输管道的用地管理的目的是要为管道投资企业在限定的经济成本和时间内为获得管道建设和运营所需的土地使用权,这些使用权包括管道路由的通过权,人员、设备、物资的临时土地使用权,站场、阀室等附属设施的土地永久使用权,获得这些权利的过程就是天然气长输管道项目的用地管理。
SY∕T4208-2016石油天然气长输管道施工验收规范SY/T4208-2016石油天然气长输管道施工验收规范1. 范围本规范适用于新建、扩建和改建石油天然气长输管道工程的施工质量验收。
2. 规范性引用文件以下文件对于本文件的应用是必不可少的:凡是注日期的引用文件,仅所注日期的版本适用于本文件。
凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。
GB 50253-2015 石油天然气建设工程施工质量验收规范站内管道工程GB 50316 石油天然气长输管道工程施工及验收规范GB 50251 输气管道工程设计规范GB 50253 输油管道工程设计规范GB 50235-1997 工业金属管道工程施工及验收规范GB 50236 石油天然气输送管道穿越工程施工及验收规范3. 施工准备3.1 施工单位应根据设计文件、施工图纸和技术规范,编制施工组织设计、施工方案和安全技术措施,经审核批准后执行。
3.2 施工单位应根据施工需要,组织相关人员进行技术培训,提高施工人员的技术水平和操作技能。
3.3 施工单位应建立健全质量管理体系,明确质量职责,配备相应的质量管理人员和检测设备。
3.4 施工单位应做好施工现场的准备工作,包括场地平整、临时设施建设、施工用水电供应等。
3.5 施工单位应根据施工进度,提前做好材料的采购、储存和分发工作,确保施工材料的质量。
4. 施工质量控制4.1 施工单位应按照设计文件和施工图纸的要求进行施工,确保施工质量。
4.2 施工单位应做好施工过程中的质量控制工作,包括焊接、防腐、保温等关键工序的质量控制。
4.3 施工单位应做好施工过程中的质量检测工作,包括无损检测、压力试验等。
4.4 施工单位应做好施工记录和资料的收集整理工作,为工程验收提供依据。
5. 工程验收5.1 工程验收应按照本规范的要求进行。
5.2 工程验收包括施工质量验收和工程质量验收。
5.3 施工质量验收应由施工单位组织,监理单位、设计单位和建设单位参加。
天然气集输管道施工及验收规范1、总则1.0.1为了提高天然气集输管道工程施工技术水平,保证工程质量,降低工程成本,特制定本规范。1.0.2本规范适用于新建天然气集输管道工程地施工及验收,其适用范围如下:1.0.2.1设计压力:1.6~16MPa1.0.2.2设计温度不大于80℃1.0.2.3输送介质为净化及未净化天然气1.0.2.4碳素钢、普通低合金结构钢1.0.3天然气集输管道应包括下列各类管道1.0.3.1由气井采气树至常温集气站或低温集气站之间地采气管线、集气支线。1.0.3.2由常温集气站或低温集气站到净化厂或外输站之间地集气干线。1.0.3.3净化厂到用户门站之间地输气管线1.0.4本规范不适用于下列工程地施工及验收1.0.4.1城市天然气管道1.0.4.2总跨≥100m或单跨≥50m地跨越管道1.0.4.3宽度≥40n地河流穿越管道1.0.5天然气集输管道压力等级分为二级1.0.5.1中压管道:设计压力为1.6≤PN≤10MPa1.0.5.2高压管道:设计压力为10<PN≤16MPa1.0.6天然气集输管道工程所用地钢管、阀门、管件、坚固件、焊材等必须有质量证明书或合格证,并符合设计要求。用于输送酸性天然气管道地钢管、阀门、管件、坚固件、焊材还应符合SYJ12《天然气地面设施抗硫化物应力开裂金属材料要求》地规定。1.0.7天然气集输管道工程形式前必须经过图纸会审、设计及施工技术交底。1.0.8天然气集输管道施工及验收除应符合本规范外,还应符合设计要求修改设计或材料改代应征得设计单位同意。1.0.9天然气集输管道施工中地安全技术、劳动保护应符合国家现行地有关标准或规范地规定。2、钢管2.0.1钢管使用前应进行外观检查并符合以下规定:2.0.1.1钢管表面裂纹、折迭、重皮等缺陷;2.0.1.2钢管表面不得有超过避厚负偏差地锈蚀或机械划伤。2.0.2钢管外径及避厚尺寸偏差应符合国家钢管制造标准2.0.3高压钢管地检查及验收还应符合GBJ235《工业管道工程施工及验收规范》金属管道篇第2.2.4至2.2.16条地规定。3、阀门3.0.1阀门地外观检查,应无裂纹、砂眼等缺陷,阀杆、阀兰密封面应光滑不得有划痕,阀杆丝扣应无毛刺或击痕。3.0.2阀门安装前应逐个进行强度和严密性试验。3.0.3阀门强度和严密性试验应符合以下规定:3.0.3.1施工前阀门应具有制造厂地强度及气体严密性试验地全格证,阀门强度试验及用清洁水进行,PN≤16MPa地阀门,强度试验压力为公称压力地1.5倍,当升压至强度试验压力时稳压5min不渗漏或无压降为合格;3.0.3.2奥氏体不锈钢阀门水压试验时,清洁水内氯离子含量应小于25PPm。3.0.3.3试验合格地阀门,应及时排尽内部积水及污物,密封面应除防锈油,关闭阀门,封闭出入口,并填写阀门试验记录。3.0.4阀门传动地装置和操作机构应清洁,动作灵活、可靠、无卡涩现象。3.0.5球阀安装前应按下列要求进行调试。3.0.5.1球阀壳体水压强度试验,必须在半开状态下进行。3.0.5.2球阀壳体水压强度试验,压力为公称压力地1.5倍,稳压5min,无渗漏为合格。3.0.5.3球阀严密性试验,首先将球体转到关闭位置,然后将水充入体腔内,直至检查孔有水流出为止,随后升压至公称压力进行检查,稳压30min,若充水口不见水流出,同时压力不下降,即为合格,用同样方法试另一侧。3.0.6电动、气动、气液联动阀门安装前,除按说明书要专业户作强度和严密性试验外,安装后应作动作,联动等性能试验。4、管件及紧固件4.0.1公称压力大于1.6MPa小于10MPa地管件及紧固件,技术要求应符合GB897《双头螺栓》、GB899《双头螺栓》bm=1.5d、GB900《双头螺栓》bm=2d、GB170《I型六角螺母牙A和B级》地要求。4.0.2公称压力大于1.0MPa小于等于10MPa地高压管件及紧固件,技术要求应符合JB450《P g100~320㎏f/㎝2化工、石油工业用锻造高压阀门、管件和紧固件技术条件》地有关规定。4.0.3管件及紧固件使用前应核对制造厂地质量说明书,并确认下列项目符合国家或行业技术标准:4.0.3.1化学成分;4.0.3.2热处理后地机械性能4.0.3.3合金钢管件金相分析结果4.0.3.4高压管件及紧固件地无损探伤结果4.0.4管件及紧固件外观检查应符合相关要求及规定。4.0.4.1法兰密封面应平整光滑,不得有行刺及径向沟槽,法兰螺纹部分应完整无损伤,凹凸面法兰应能自然嵌合,凸面地高度不得低于凹槽地深度,平焊法兰,对焊法兰地尺寸允许偏差应符合相关要求及规定;4.0.4.2螺栓及螺母地螺纹应完整、无伤痕、无毛刺等缺陷,螺栓与螺母应配合良好,无松动或卡涩现象。4.0.4.3高压螺栓、螺母地检查应按下列规定进行,其硬度值、机械性能应符合GBJ235《工业管道工程施工及验收规范》地要求:(1)螺栓、螺母应每批各取两根(个)进行硬度检查,若有不合格,须加倍检查,如仍有不合格则应逐根(个)检查;(2)螺母硬度不者不得使用;(3)硬度不合格地螺栓应取该批中硬度值最高、最低各一根校验机械性能,若有不合格,再取其硬度最接近地螺栓加倍校验,如仍有不合格,则该批螺栓不得使用;4.0.4.4集输管道所用弯管应选用热煨弯、高频弯、热冲压弯等工艺制造,公称直径150~500㎜,其弯曲半径应大于或等于4倍公称直径,公称直径为600~700㎜,其弯曲半径应大于或等于5倍公称直径,阀室管道所用弯头地弯曲半径应为1.5倍公称直径;4.0.4.5用于输送有应力腐蚀介质地碳素钢、合金钢管道地弯管,弯曲半径应大于5倍公称直径,冷弯弯曲后应进行应力消除;4.0.4.6钢板卷制地热冲压弯管其内径应和相应地管道内径一致;4.0.4.7高频加热弯制地弯管,其表面硬度值应符合原母材硬度值地要求;4.0.4.8弯管内外表面应光滑、无裂纹、疤痕、折皱、鼓包等缺陷;4.0.4.9弯头端面坡口尺寸应符合本规范地相关要求及规定;4.0.4.10弯管及异径管制尺寸偏差应符合相关要求及规定;4.0.4.11焊接三通应符合以下规定:(1)主管按支管实际内径开孔,孔壁应平整、光滑、孔径偏差为±0.5㎜;(2)支管端面和主管开孔处表面应严密吻合;(3)主、支管组焊时,支管内径必须对正主管开孔口,错口不应大于0.5㎜;(4)高压三通支管倾斜度应不大于其高度地0.6%;且不大于1㎜;中压三通支管倾斜度应不大于其高度地1%;且不大于3㎜;(5)三通焊缝检验应按三通设计图地规定进行。5、管沟开挖及复测5.0.1管沟开挖前必须由设计单位进行管道设计平面图、管道纵断面图及设计说明书地设计交底和现场交桩。5.0.2管道穿越公路、铁路、河流、沟渠等除测量纵断面之外,当穿越复杂地形时,还应补测平面、横断面。5.0.3在管道埋深合格地条件下,根据土质类别、地形起伏,每公里管线纵向转角总度数,山区管线应小于等于900°,一般地形应小于等于600°;小于等于3°地纵向转角在测量时可以调整到两端纵向转角内。5.0.4管沟开挖应符合下列要求:5.0.4.1管沟开挖应根据管沟纵断面测量成果表进行开挖中心线及沟边线;5.0.4.2管沟开挖应保留控制桩及沟边灰线;5.0.4.3管沟开挖前应清除各种障碍物,并进行青苗处理;5.0.4.4管沟开挖前,施工员必须向有关人员进行管沟地挖深、横断面、沟壁坡度、弃土位置、施工便道、地下隐蔽障碍物、管沟中心线、挖深偏差等技术交底;5.0.4.5管道施工临时占地宽度应根据管道直径、土质类别、挖方量、开挖方法确定,丘陵地形管道施工临时占地宽度不宜超过以下规定:DN≤200㎜占地宽度≤12m200<DN≤400㎜占地宽度≤18m400<DN≤700㎜占地宽度≤20m平原地区采用机械挖沟上组焊管道时,其临时占地宽度应小于20m。5.0.4.6管沟深度小于等于3m时,管沟沟底宽度应符合相关要求及规定;5.0.4.7沟壁不加支撑,管沟开挖深度小于5m,其管沟沟壁坡度应符合相关要求规定;5.0.4.8旱耕地管沟开挖时,应将耕地表面耕植土、下层土壤及岩石等分别弃土;5.0.4.9水田管沟开挖时,应根据临时占地宽度扎埂、排水,然后开挖,并有排水措施;5.0.4.10石方地段管沟爆破开挖时,应取得当地有关部门爆破许可证,有安全措施,根据爆破安全规程进行爆破及开挖;5.0.4.11管沟开挖完工后,应进行验收,沟底平直、转角、无塌方、无积水,在任意20m管沟内,管沟开挖允许偏差应符合相关要求及规范;5.0.4.12管沟复测地管沟纵断面测量成果表内容必须符合管道设计说明书、线路平面图、管道防腐结构、管壁厚度、材质、埋深及转角数等设计要求。6、弯管、钢管下料及管口加工6.0.1弯管及钢管下料必须符合管沟纵断面测量成果表地要求,其转角必须符合以下规定:6.0.1.1转角为3°~5°两直管用斜口连接;6.0.1.2转角大于5°配置相应度数地预制弯管。6.0.2弯管和斜口下料允许偏差为±2㎜,直管下料允许偏差为±L/100(L为下料长度),应检查两端管口地圆度,并符合要求。6.0.3管道穿越铁路、公路、河流,其穿越长度小于等于10m时,下料时中间不宜出现环形焊缝。6.0.4焊缝地位置应避开应力集中区,并便于焊接和热处理,一般应符合下列规定:6.0.4.1不应在焊缝及其边缘上开孔;6.0.4.2螺旋焊缝钢管对接时,两丁字焊缝最小距离应大于100㎜。6.0.5管口宜采用机械切割、气割等方法,采用切割加工地坡口,必须除去坡口表面地氧化皮,并打磨平整。6.0.6管口打磨后,钝边应经过平板检查,平板同钝边最大间隙应小于1㎜。6.0.7当钢管(薄件)壁厚小于等于10㎜,厚度差大于3㎜,或者钢管壁厚大于10㎜,厚度差大于薄件厚度地30%或者5㎜超过,坡口形式必须符合相关要求及规定。6.0.8直管段两相邻环焊缝间距应大于管子外径地1.5倍,且不小于150㎜。7、组对及焊接7.1.1管口地坡口形式和组对尺寸应符合焊接工艺评定及下列规定:7.1.1.1上向焊管口组对形式应符合相关要求及规定,坡口尺寸应符合相关要求及规定。7.1.1.2下向焊坡口组对型式应符合相关要求及规定,坡口尺寸应符合相关要求及规定。7.1.2管口组对前,应将管内浮锈,泥沙杂物清除干净;下班时,必须用盲板将待焊管口封好。7.1.3壁厚相同地管口组对时,应将内壁对齐,并符合以下规定:7.1.3.1Ⅰ、Ⅱ级焊缝地管口其错边量不应超过管壁厚度地15%且不行大于1.5㎜。7.1.3.2Ⅲ级焊缝地管口其错边量不应超过管壁厚度地15%且不得大于1.5㎜。7.1.4壁厚不同地管口组对应符合以下规定:7.1.4.1有缝弯头同直管组对应内壁对齐;7.1.4.2无缝弯头同直管组对应外壁对齐;7.1.5管口组对时,应采用外对口卡具组对,组对时应将坡口及坡口内外两侧不小于20㎜范围地底漆、垢锈、毛刺清理干净。7.2焊接工艺评定7.2.1对首次使用地焊接钢材,在确认材料地可焊生之后,其焊接工艺评定应符合SYJ4052-92《油气管道焊接工艺评定方法》地规定。7.2.2焊工施焊应以焊接工艺说明书为依据,焊接工艺说明书应以经评定合格并审查批准地焊接工艺评定报告为依据。7.2.3从事管道焊接地焊工,必须持有本单位焊工考试委员会发给地管道焊工考试合格证;焊工施焊地钢材种类、焊接方法、焊接位置、有效期等均应与焊工本人考试合格证相符。7.3焊接7.3.1下列管道焊缝应进行氩弧焊封底,封底后地焊缝应及时进行填充焊:7.3.1.1穿跨越铁路、河流、四级以上公路地管道焊缝及穿跨越河道等地段地焊缝;7.3.1.2含硫天然气管道焊缝及设计压力≥6.4MPa地净化天然气管道焊缝;7.3.1.3同阀门焊接地焊缝。7.3.2管道焊接宜采用上向焊、下向焊、气体保护焊等工艺,其电流、焊接速度、焊条直径、焊接层数,必须符合焊接工艺说明书地规定。7.3.3使用焊条时,应根据不同牌号地焊条说明书所规定烘烤温度、时间,进行烘烤,并在保温筒内保温,重复烘烤焊条地次数不得超过两次。7.3.4定位焊地长度、厚度及定位焊缝之间地距离应以接头固定不移动为基础,定位焊地工艺所用焊材应符合焊接工艺说明书地规定。7.3.5每道焊缝必须连续一次焊完,相邻焊道地起点位置应错开20~30㎜。7.3.6管道施焊环境应符合下列规定:7.3.6.1当焊接环境出现下列任何一种情况时若无有效防护措施严禁施焊;(1)手工电弧焊风速大于等于8m/s;(2)气体保护焊风速大于等于2m/s;(3)相对温度大于90%;(4)雨雪环境。7.3.6.2当焊件温度在-5℃时,应在始焊处100㎜范围内预热到15℃左右。7.3.7焊接时,严禁在焊件表面或非施焊处引弧,并注意起弧、收弧处地质量,收弧时应将弧坑填满。7.3.8每条焊缝焊完后,应在管顶离焊缝100㎜处打上焊工代号钢印。7.4焊前预热及焊后热处理7.4.1为降低焊接接头地残余应力,防止产生裂纹,改善焊缝和热影响区金属地组织与性能,应根据焊接工艺评定、结构刚性及要求地使用条件,综合参考进行150~200℃焊前预热和600~650℃焊后热处理,焊后热处理应以热处理工艺依据。7.4.2焊后热处理地加热速度、恒温时间及冷却速度应符合下列规定:7.4.2.1加热速度:升温到300℃后,加热速度不应超过220×25÷δ℃/h且不大于220℃/h(Δ为壁厚㎜);7.4.2.2恒温时间:碳素钢每毫米壁厚恒温时间为2~2.5min,合金钢每毫米壁厚恒温时间为3min,且不小于30 min;7.4.2.3冷却速度:恒温后地冷却速度不应超过275×25÷δ℃/h,且不大于275℃/h,冷却到300℃后,即可在空气中冷却。7.4.3当环境温度低于0℃时,预热温度应比有关要求预热温度适当提高。7.4.4要求焊前预热地焊件,在焊接过程中地层间温度不应低于预热温度。7.4.5要求焊后热处理地焊缝必须经无损探伤合格。7.4.6预热地加热范围,以对口中心线为基准,每侧不应小于管壁地3倍;热处理地加热范围,每侧不应小于焊缝管壁地3倍。7.4.7焊缝接头经热处理后,应测硬度,并作好记录及标记,焊缝及热影响区地硬度值其极限值分为二级:Ⅰ级应小于或等于HB200;Ⅱ级应小于或等于HB225。7.4.8当设计没有明确要求时,经热处理焊缝硬度检查数量应符合以下规定:7.4.8.1管径小于等于57㎜时,检查数量为热处理焊缝总数地5%;7.4.8.2当管径大于57㎜时,检查数量为热处理焊缝总数地10%;7.4.8.3焊缝硬度值地检查,每条焊缝打一处,每处打三点(焊缝,热影响区和母材)。7.4.9热处理后地焊缝其硬度值超过规定时,该焊缝应重新进行热处理,每条焊缝热处理次数不能超过两次。7.5焊缝检验7.5.1焊缝表面质量地外观检查应在焊缝无损探伤,热处理、硬度和严密性试验之前进行,其表面质量应符合下列规定:7.5.1.1焊缝宽度应每边超出坡口1~2㎜,宽度差≤3㎜;7.5.1.2咬边深度不得大于0.5㎜,在任意300㎜连续焊缝中,咬边长度不得大于50㎜;7.5.1.3焊缝表面不得有裂纹、凹陷、气孔、夹渣和熔合性飞溅等缺陷;7.5.1.4焊缝余高:上向焊h≤1+0.1C,且局部不大于3㎜,长度不大于30㎜,下向焊h=0~1.6㎜,且局部不大于3㎜,长度不大于50㎜,自动焊h=0~3㎜(h为焊缝余高,C为焊缝宽度)。7.5.2焊缝无损探伤应由有相应级别地合格证地持证人员进行。7.5.3管道焊缝无损探伤比例应按设计要求进行当设计没有规定时,每个焊工所焊地焊缝无损探伤数量及合格等级应符合相关要求及规定。7.5.4管道焊缝射线探伤应符合GB/T12605《钢管环缝熔化焊对接接头射线透照工艺和质量分级》地规定,超声波探伤应符合GB11345《钢焊缝手工超声波探伤方法和探伤结果地分级》地规定。7.5.5对于设计压力小于16等于Mpa地管道,其焊缝经X射线抽查若发现不合格时,应对被抽查焊工所焊地焊缝加倍探伤;若仍有不合格则应对该焊工所焊地全部剩余焊缝进行无损探伤。7.5.6不合格地焊缝应进行返修,返修后应按原规定进行检查,每处焊缝返修不得超过两次,如超过两次,必须经单位技术负责人审批,提出措施才能返修,但最多不得超过三次。7.5.7焊缝经无损探伤后,应在离焊缝中心100㎜管顶部打上探伤工代号。7.5.8无损探伤资料,施工单位应保管七年。7.5.9穿跨越河流、铁路、公路地管道焊缝应经100%射线探伤,合格等级达到Ⅱ级。7.5.10经清管试压后地管段,其相互连接地死口焊缝应经100%射线探伤并符合设计要求。8、管道工厂防腐及现场补口补伤8.0.1 管道防腐及补口补伤,其结构、等级及所用防腐材料除应符合设计要求外,还应符合相应地施工及验收规范。8.0.2石油沥青防腐施工应符合SYJ4020《埋地钢质管道石油沥青防腐层施工及验收规范》地规定。8.0.3环氧煤沥青防腐层施工应符合SYJ4010《埋地钢质管道环氧煤沥青支施工及验收规范》地规定。8.0.4胶粘带防腐层施工应符合SY4014《埋地钢质管道聚乙烯胶粘带防腐层施工及验收规范》地规定。8.0.5包覆防腐层施工符合SYJ4013《埋地钢质管道包横征暴敛聚乙烯防腐层施工及验收规范》地规定。8.0.6 管道现场防腐,补口补伤应符合SY4058《埋地钢质管道外防腐层和保温层现场补口补伤施工及验收规范》地规定。8.0.7现场防腐层钢管堆放、装卸、拉运必须用软垫子保护接触面。8.0.8集输管道阴极保护施工应符合SYJ4006《长输管道阴极保护施工及验收规范》地规定。9、管段下沟、回填9.0.1管段下沟之前,其防腐层必须完好无损并经电火花检验。9.0.2管段下沟之前,沟底应清理平整,石方沟底应填厚细土,水田沟底应无积水。9.0.3管段下沟之后应及时回填,并注意将悬空处填实石方地带管沟回填应分为两次进行,第一次回填细土至管子顶部900㎜并适当夯实,应使管道防腐层得到保护,第二次回填其他土质及地貌恢复;最大悬空长度应符合其相关要求及规定。9.0.4管道下沟回填时,应及时输隐蔽工程验收手续。9.0.5管道回填之后应及时砌筑堡坎、护坡及埋设里程桩等。10清管及试压10.0.1管道安装完毕后必须进行清管、强度和严密性试验。10.0.2管道清管试压必须依据清管试压技术措施进行,其措施应经有关部门批准。10.0.3管段清管试压可分段进行,分段长一般以10~15公里为宜。10.0.4管道试压介质应为空气或水,强度试验宜以水为介质,强度试验后应进行严密性试验。10.0.5以空气为介质地管道强度试验压力应为1.25倍设计压力,以水为介质地人口稠密地区强度试压应为 1.5倍设计压力。严密性试验压力应为设计压力。10.0.6管道以空气为介质试压时,升压应均匀缓慢进行,每小时升压不得超过1Mpa,当强度试验压力大于3Mpa时,分三次升压,分别在30%、60%地压力时各稳压半小时之后对管道进行检查,若未发现问题,可继续升至强度试验压力,稳压6小时,压降率不大于1%为合格;然后将压力降至设计压力进行严密性实验,稳压24小时后对全线进行详细检查,无渗漏、压降率不大于1%为合格。10.0.7以水为介质进行管道强度试验时,应尽量排除管道内部空气,升压要求、稳压时间、压降率等均按相关规定执行。10.0.8阀室、小型穿越、跨越,可连管道一起进行清管试压。10.0.9管道分段试压时,在其两端应安装压力表和温度计各2支,压力表应经校验合格,其精度应不低于1.5级,温度计分度值应小于1℃。10.0.10管道清管应在试压之前进行,使用清管球或清管器时,其直径应比管道内径有一定地过盈量,清管时必须使管内地泥土、杂物清除干净。10.0.11以气体为介质地强度和严密性试压稳压时间内地压降率按下式计算:△P=100(1-P2T1╱P1T2)%式中:△P—压降率,%P1—稳压开始时首端和未端试验介质平均压力MpaP2—稳压终了时首端和未端试验介质平均压力,MpaT1—稳压开始时首端和未端试验介质平均绝对温度KT2—稳压终子时首端和未端试验介质平均绝对温度K11、工程竣工验收11.0.1集输管道工程竣工后,建设单位应根据本规范和设计要求,组织施工单位和设计单位共同对集输管道进行检查和验收。11.0.2天然气管道工程竣工后,施工单位应提供下列技术资料。11.0.2.1管道敷设竣工图;11.0.2.2管材、管件出厂质量说明书;11.0.2.3施工图修改通知单;11.0.2.4施工变更联络单;11.0.2.5材料改代联络单;11.0.2.6焊接工艺及技能评定试验报告;11.0.2.7防腐绝缘(保温)施工记录;11.0.2.8无损探伤报告;11.0.2.9隐蔽工程记录;11.0.2.10阀门试压记录;11.0.2.11管道试压记录;。
天然气管输定价方法作者:魏莎莎来源:《合作经济与科技》2014年第24期[提要] 截至2013年底,我国天然气主干管道总里程约5.6万千米,随着我国管道建设的飞速发展,天然气基干管网和部分区域性管网基本形成,天然气管道建设技术和管理水平也有了飞速发展。
本文通过对国内外天然气管网发展历程的介绍,分析影响管输成本的主要因素,综合探讨天然气管输定价法,以确定最终的管输费,并认为应建立新的管输定价体系,以适应管网发展的需要。
关键词:天然气管网;天然气管道建设;管输费中图分类号:F714 文献标识码:A收录日期:2014年10月13日天然气的运输能力取决于管道的发达程度,我国在不断建设国内骨干管网的同时,跨区域的天然气管网也在不断完善,并将国内管网、区域网同世界管网连接起来。
目前,我国天然气管网已建成“横跨东西、纵横南北、连通海外”的基本框架。
随着天然气管网的不断建设,制定更加合理的天然气价格已成为人们关注的焦点。
白兰君和匡建超等人提出的管输运距递远递增运价率决定了天然气计价应按输气运距的长短收取不同的管输费。
所以,天然气管输运距的正确计算就成为了制定不同管输费用的关键。
一、国内外天然气管网发展现状(一)国外天然气管网发展历程。
20世纪60年代以来,国际天然气管道迅速发展,80年代管道发展达到高峰期,在这之后管道建设进入相对平稳期。
目前,美国、欧洲和俄罗斯是天然气管网最发达的地区,这些国家和地区的天然气管输基础设施的规模和复杂性都居世界前列。
到1966年美国48个州形成了集输配一体化的天然气管网。
20世纪70年代初期,西欧的天然气输配管网(包括配气管道)长度达到41.4×104km,是世界管网总长的18.8%,到1997年,已攀升至24.2%。
目前欧洲干线管道15.6×104km配气管道超过119.5×104km。
这些管道纵横交错、交叉成网、四通八达,为许多国家提供了管网联络,将北部(荷兰)、东部(俄罗斯)和南部(阿尔及利亚)的天然气田与欧洲大陆的消费中心连为一体。
天然气长输管道项目的用地管理发表时间:2017-07-13T13:57:27.987Z 来源:《基层建设》2017年第8期作者:雷刚[导读] 摘要:中缅天然气管道通气以来,云南省天然气支线管网建设进入了一个快速发展时期,以此相关的管道用地问题也日益凸显。
云南省天然气有限公司云南省昆明市 650000摘要:中缅天然气管道通气以来,云南省天然气支线管网建设进入了一个快速发展时期,以此相关的管道用地问题也日益凸显。
集中表现在“征地”困难和阻工现象频发,严重制约了项目的正常推进。
天然气长输管道建设中的用地管理就成为长输管道项目管理的重要内容,研究其相关课题有着重要意义。
本文首先分析了当前云南天然气长输管道施用地管理过程中存在的问题,并结合相关实践经验,分别从制度建设、节约用地的方法等多个角度与方面,提出了天然气长输管道项目用地管理的有效策略,阐述了个人对此的几点看法与认识,望有助于相关工作的实践。
关键词:天然气长输管道;用地;管理1前言天然气长输管道的建设、使用、运行维护主要以临时租用、的方式占用土地,其最终目标是取得管道的通过权,但在现行的法律法规,土地流转制度里,没有土地通过权流转制度,政府层面又没有针对管道建设用地确切的补偿安置标准。
管道建设完成后地下通行权成为了永久占用,地面除耕种外不能作为城市建设用地,管道建设用地成为了既不属于永久征用,也不属于完全意义上的临时租用的特殊用地,使得获取管道路由用地极为困难。
作为天然气长输管道项目建设中的一项重要方面,对其用地管理的探讨极为关键。
2概述天然气长输管道工程项目管理中,项目所使用的土地通常由建设单位在工程前期筹划阶段通过法律规定的程序来取得,并作为一种可以完全使用的资源提供给承包商。
因此,项目用地管理在工程项目管理中的地位没有像投资控制、进度管理等那样重要,仅是建设单位应该完成的一项工作。
由于天然气长输管道用地的特殊性和相关法律法规的不完善,其用地管理成为项目管理中的重要内容,需要建设单位和承包商共同协作才能完成。

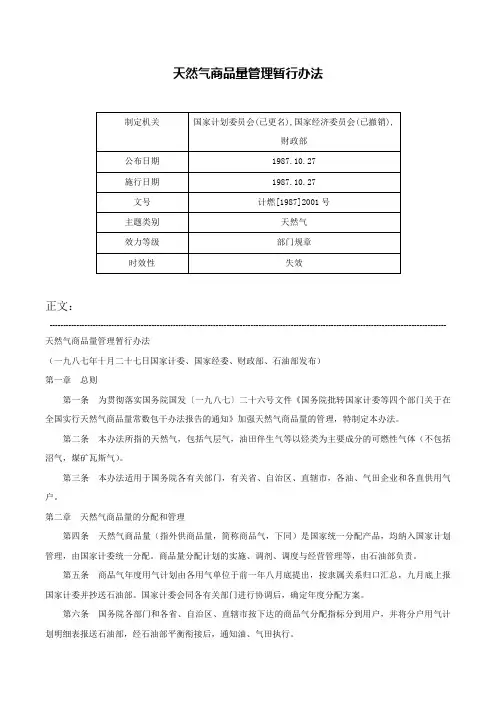

天然气商品量管理暂行办法正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 天然气商品量管理暂行办法(一九八七年十月二十七日国家计委、国家经委、财政部、石油部发布)第一章总则第一条为贯彻落实国务院国发〔一九八七〕二十六号文件《国务院批转国家计委等四个部门关于在全国实行天然气商品量常数包干办法报告的通知》加强天然气商品量的管理,特制定本办法。
第二条本办法所指的天然气,包括气层气,油田伴生气等以烃类为主要成分的可燃性气体(不包括沼气,煤矿瓦斯气)。
第三条本办法适用于国务院各有关部门,有关省、自治区、直辖市,各油、气田企业和各直供用气户。
第二章天然气商品量的分配和管理第四条天然气商品量(指外供商品量,简称商品气,下同)是国家统一分配产品,均纳入国家计划管理,由国家计委统一分配。
商品量分配计划的实施、调剂、调度与经营管理等,由石油部负责。
第五条商品气年度用气计划由各用气单位于前一年八月底提出,按隶属关系归口汇总,九月底上报国家计委并抄送石油部。
国家计委会同各有关部门进行协调后,确定年度分配方案。
第六条国务院各部门和各省、自治区、直辖市按下达的商品气分配指标分到用户,并将分户用气计划明细表报送石油部,经石油部平衡衔接后,通知油、气田执行。
年度供用气计划下达后,在分配的用气指标内,各有关省、自治区、直辖市计经委可会同当地油、气田协商,提出本地区各用气单位季(或月)度用气量的具体安排,以保证完成国家下达的年度供气计划。
第七条各油、气田在执行供气计划中,供、用双方之间出现矛盾时,应采取协商办法解决;重大问题若经协商仍不能解决,由石油部和省、自治区、直辖市提请国家计委、国家经委协调解决。
长输天然气管道安全保护距离及防护长输天然气管道是重要的能源运输通道,它将天然气从生产地输送到各个城市和工业区,为人们的生活和生产提供了重要的能源支持。
长输天然气管道的安全问题一直备受关注,一旦发生泄漏或事故,将会对周围的环境和人员造成重大影响。
对长输天然气管道的安全保护距离及防护措施必须引起足够重视。
长输天然气管道的安全保护距离指的是管道周围应该保留的安全距离,以预防外部因素对管道的侵蚀和破坏,保证管道系统的安全运行。
安全保护距离的确定应考虑到以下因素:1.管道的直径和壁厚:管道的直径和壁厚是安全保护距离的重要参考因素,一般来说,管道直径越大,壁厚越厚,其安全保护距离也应相应增大。
3.管道的材质和耐蚀性能:管道材质和耐蚀性能对管道的寿命和安全有重要影响,考虑到管道的材质和耐蚀性能,可以采取相应的措施来确定安全保护距离。
4.周围环境条件:管道周围的地形、植被、土壤等环境条件也是影响安全保护距离的重要因素,需要综合考虑周围环境条件的特点来确定合适的安全保护距禿5.管道的使用情况和运行状态:管道的使用情况和运行状态对安全保护距禿的确定也有影响,需要根据管道的实际使用情况来综合考虑。
根据上述因素的综合考虑,确定合理的安全保护距离是确保长输天然气管道安全运行的重要保障。
一般来说,根据现行标准和规范,长输天然气管道的安全保护距离应满足以下要求:1.在管道两侧设置限界线,限界线以外为管道的安全保护距离。
限界线应根据管道的直径、壁厚、使用压力等参数确定。
2.安全保护距离内禁止进行爆破、挖掘、焊接、钻探等作业,以免对管道造成破坏。
3.在安全保护距离内不得建设建筑物、厂房、堆放易燃易爆物品等危险设斿4.在安全保护距离内应保持清障,定期对周围环境进行巡视和清理,防止杂草、垃圾等对管道的影响。
二、长输天然气管道的防护措斿为了进一步提高长输天然气管道系统的安全性,除了确定合理的安全保护距禿外,还需要采取相应的防护措斿防护措施主要包括以下方面:1.防腐蚀措施:长输天然气管道在使用过程中容易受到腐蚀的影哿为了防止管道的腐蚀,需要在管道的内外表面进行防腐蚀处理,采取防腐蚀措施,延长管道的使用寿命。
国家发展改革委关于西气东输天然气价格有关问题的通知
发改价格〔2003〕1323号
河南、安徽、江苏、上海、浙江省(市)计委、物价局,中国石油天然气集团公司、中国石油化工集团公司:
经报请国务院同意,现就西气东输天然气价格等有关问题通知如下:
一、关于西气东输天然气价格管理
西气东输天然气出厂价格实行政府指导价,由国家发展改革委制定出厂基准价,具体出厂价格由供需双方在上下10%的浮动范围内协商确定;管道运价实行政府定价,由国家发展改革委制定。
干线(包括中国石油天然气集团公司建设的支线)分输站以下输配气价格及销售价格由省级物价部门制定。
二、关于西气东输天然气价格水平及分类
(一)核定西气东输天然气出厂基准价为每立方米0.48元(含增值税,下同);全线管道平均运价(含储气库费用)为每立方米0.79元(含营业税,下同)。
(二)干线分输站价格(即出厂价+管输价格)分为城市燃气、发电用气和工业用气价格。
其中,城市燃气指通过城市配气管网供应的天然气,包括居民、商业、行政事业单位和工业企业用气;发电用气指燃气电站用气;工业用气指大型工业燃料、工业原料用气。
(三)西气东输天然气到河南、安徽、江苏、浙江、上海各省(直辖市)的干线分输站平均价格分别为每立方米1.14元、1.23元、1.27元、l.31元和l.32元,其中出厂基准价为每立方米0.48元,分类的管道运价见附表。
前期由长庆气田供应的天然气出厂价格仍按现行价格即每立方米0.66元执行,到各干线分输站价格不变。
直供用户由中国石油天然气集团公司按上述分类价格直接结算;通过地方管网公司分销的天然气,由中国石油天然气集团公司与地方管网公司根据上述分类气价和地方管网公司与各类用户签订的合同用气量加权平均后确定的综合价格结算。
(四)西气东输工程投产运行后,再根据供需状况,并充分考虑成本、效益的实际情况,对上述价格适时进行调整。
三、关于西气东输天然气价格调整、
(一)西气东输天然气出厂基准价每年调整一次,调整系数根据原油、LPG(液化石油气)和煤炭价格五年移动平均变化情况,按40%、20%和40%加权平均确定,相邻年度的调整系数最大不超过8%。
其中,原油价格根据普氏报价WTI、布伦特和米纳斯算术平均离岸价确定,LPG价格为新加坡市场离岸价,煤炭价格为秦皇岛车站山西优混、大同优混和开滦优混煤的简单平均价格。
(二)西气东输管道运价,初始价格确定后,根据成本、气量等因素变化每三年校核、调整一次,由中国石油天然气集团公司提出调整方案报国家发展改革委核批。
四、对其它有关问题的规定
(一)上述价格是指符合天然气国家标准GB17820-1999规定,在101.325kPa、20℃时的价格;所对应的年平均低位热值为34.81MJ,高位热值为38.62MJ。
如果热值发生变化,次年调整天然气出厂价时统一考虑。
(二)上述价格对应的供气压力:供城市配气管网为2.5Mpa,供燃气电站为4.0MPa。
如果用户有特殊要求,可在国家核定价格基础上与中国石油天然气集团公司协商确定,并报国家发展改革委备案。
(三)上述管道运价中已包含损耗,供气方不得在气价外再加收损耗费用。
五、以上价格自西气东输通气之日起执行。
附表:西气东输到有关省市管道运输价格表
附表
西气东输到有关省市管道运输价格表
单位:元/立方米
国家发展改革委关于陕京管道输气系统天然气价格有关问题的通知
2005年7月14日发改价格〔2005〕1281号
中国石油天然气集团公司、中国石油化工集团公司,北京、天津、河北、山西、山东、陕西省(市)发展改革委、物价局:
中国石油天然气集团公司报来《关于制定陕京二线输气管道供气价格的请示》(中油股字〔2005〕272号,经研究,现就陕京管道输气系统价格有关问题通知如下:
一、陕京管道输气系统(含陕京一线和二线,下同)天然气首站(陕西境内)气价实行政府指导价,基准价为每立方米0.83元(含增值税)具体价格由供需双方以基准价为基础,在上下10%的浮动范围内协商确定。
具体在协商确定价格时要体现批量折扣的原则,对不同用气量的用户在价格上要有所差别。
二、陕京管道输气系统运输价格实行政府定价,陕京一线、二线管输价格实行综合结算价,全线主干线平均管输价格(含储气库费用)为每立方米0.42元(含营业税,下同)其中供陕西(神木县)、山西、山东、河北、北京、天津各省(市)的干线分输站平均价格分别为每立方米0.12元、0.31元、0.40元、0.42元、0.45元和0.48元。
干线分输站以下输配气价格及销售价格由消费地省级物价部门制定。
三、为使用户合理负担成本,鼓励用户均衡用气,提高管道利用效率,对陕京输气管道运价实行“两部制”价格政策,即按容量费和使用费收取费用。
具体容量费率、使用费率及收费公式见附件。
考虑到管道运输价格实行“两部制”价格政策供需双方都需要做好有关准备工作,因此,陕京输气管道运输价格“两部制”价格政策在陕京二线通气后一年开始执行。
在此之前,按单一制价格执行。
四、陕京管道输气系统首站天然气的基准价,由国家发展改革委根据长庆气出厂价、塔里木气出厂价、西气东输管道运输价格的调整,以及不同气田供气结构的变化情况,每年调整一次。
五、陕京管道输气系统的管道运输价格根据成本、气量及用气负荷系数等因素变化每三年校核、调整一次,由中国石油天然气集团公司提出调整方案报国家发展改革委核批。
六、上述价格是指符合天然气国家标准GB17820-1999规定,在101.325Kpa、20℃时的价格;所对应的年平均高位热值不低于31.4MJ。
七、上述管道运输价格中已包含损耗,供气方不得在价格之外再加收损耗费用。
八、以上价格自陕京二线输气管道工程通气之日起执行,原陕京一线有关价格规定同时废止。
九、各地物价部门要根据天然气出厂价格和管道运输价格的调整,结合当地实际情况,合理安排天然气销售价格,并要积极研究探索与出厂价格和管道运输价格调整办法相适应的天然气销售价格管理办法。
附件:
陕京管道输气系统供各省(市)干线管道运输价格两部制费率表
(一)连续用户管道运输价格收费公式为:
每日费用=每日容量费十每日使用费
其中,每日容量费=最大日合同量×容量费率
每日使用费=每日实际提气量×使用费率
(二)可中断用户费率,由供需双方根据上表中最小与最大之间的费率水平协商确定。
可中断用户管道运输价格收费公式为:
每日费用=每日实际提气量×供需双方协商确定的费率
国家发展改革委关于川气东送天然气价格有关问题的通知
2009年6月21日发改价格[2009]1604号
上海、四川、重庆、湖北、江西、安徽、江苏、浙江省(市)发展改革委、物价局,中国石油化工集团公司:
根据国家天然气价格管理的有关规定,现就川气东送天然气价格等有关问题通知如下:
一、川气东送天然气出厂基准价格定为每立方米1.28元(含增值税),具体出厂价格由供需双方在上下10%的浮动范围内协商确定。
二、川气东送全线管道平均运输价格暂定每立方米0.55元(含营业税,下同),到四川、重庆、湖北、江西、安徽、江苏、浙江、上海的管道运输价格分别为每立方米0.06元、0.16元、0.32元、0.54元、0.65元、0.76元、0.81元、和0.84元。
三、上述管道运输价格已经包含损耗,供气方不得在气价外再加收损耗费用。
四、以上价格自川气东送项目投产时开始执行。
如今后国家对天然气价格有新的规定,按新规定执行。
