江西丰城电厂施工平台发生倒塌事故警示教育图文
- 格式:pptx
- 大小:3.81 MB
- 文档页数:42


江西丰城电厂冷却塔事故分析
2016-11-25

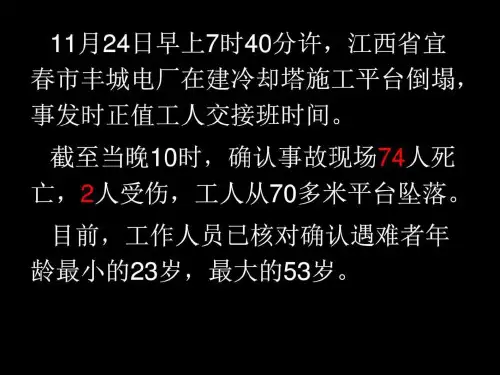

2016年11月24日7时许,江西丰城一电厂的在建冷却塔发生一起特大事故,到目前为止已经造成74人死亡,2人受伤,目前现场搜救已经基本结束,事故原因还在调查之中。究竟是什么导致了如此严重的事故,在调查报告出来之前谁也不知道,不过我们仍然可以根据现有的资料进行一些分析。
由于本文只是根据现有的网络资料进行的汇总、分析,故可能有不准确的地方,一切以将来的事故报告为准。
事发地位于江西丰城,在建的是装机容量为2×1000兆瓦火力发电机组配套的一座冷却塔。根据新闻的信息,该冷却塔设计高度165米,已经建成70余米。设计高度165米是什么概念?根据《工业循环水冷却设计规范(GB/T 50102-2014)》的资料,165米高的冷却塔已是我国冷却塔的最大型号!
165米高的冷却塔底部直径124米,底面面积达1.2万平方米,周长近400米;冷却塔底部的斜支柱进风口高11.6米。这样的大工程中发生了如此事故,实在是遗憾。
事故原因究竟是什么?根据我个人的分析,可能有以下3个原因:
1. 水泥强度不够导致操作平台垮塌;
2. 操作平台自身锚固设施失灵;
3. 塔吊倒塌引起连锁反应。
1. 水泥强度不够导致操作平台垮塌:
我认为这一原因的可能性最大,因此将主要篇幅集中在此。「水泥强度不够」有两种可能性:一是使用了未达标的水泥;二是水泥的养护时间不够,导致未达到设计强度就拆除了模板。
混凝土中浇筑之后,需要「养护」一定的时间,待其凝固达到一定强度才能拆除模板。假如在现场浇筑混凝土时,使用的这批次混凝土品质不达标,而现场技术人员又未对混凝土强度进行检测,只是根据经验使用了以前的养护时间,则拆除模板后的混凝土强度不够,自然会导致垮塌。《工业循环水冷却设计规范》对混凝土强度的要求:
在混凝土品质无问题时,过短的养护时间也会导致事故。由于混凝土的养护时间受温度影响比较大,低温时混凝土需要更多的时间才能达到设计强度。根据许多报道,事发的工程当时正在赶工期,还喊出了口号「协力奋战100天」,因此由赶工期而引发此次事故也是极有可能的。《双曲线冷却塔施工与质量验收规范(GB 50573-2010)》对此也有相关规定:
精心整理
精心整理 深度解析:江西丰城电厂坍塌事故原因
2016年11月24日早晨7时许,江西宜春丰城发电厂三期在建项目冷却塔施工平台发生坍塌,造成74人死亡2人受伤的特别重大事故。
对于此次特大事故,大多数人都有这样的疑问,为什么这次的施工平台会一下子坍塌?上海应恩阀门技术服务有限公司与业内专家高度关注此次事故,在官方调查报告出来之前“应恩”会同赵高工(原上汽厂汽轮机设计研究室“资深汽轮机专家”)进行了坍塌事故原因分析。
在分析原因之前,首先要知道冷却塔是什么?
据赵高工介绍,火电厂双曲线冷却塔是利用从下往上“拔起来”流动的空气,去冷却从冷凝器而来的高温水(从塔顶附近喷出后遇到冷空气自然冷却)落下在集水池中,再通过给水泵送入锅炉,转变为高温高压蒸汽,从而形成朗肯循环。此次事故跟塔身并没有什么关系,坍塌的是在建冷却塔时搭建的一个非常大的施工平台。
因此,分析事故的原因可以从这里入手。那么,施工平台是什么样子的?
施工外部周边全是脚手架,组成一个圆形平台,而冷却塔必须内外同时施工,在施工进度为双曲线拐点附近,拐点以上部分(比如60-70米以上)施工困难。因为外面的工人脸部以及身体需紧贴,脸仰不起来,内部(也全是脚手架)工人要趴着身子很不舒服,但内部工人可以靠着塔壁,因此外部施工危险性较高。由此初步判断,事故发生在施工高度80米左右的位置。施工平台除了站满工人外,各种工具、小型工程车辆以及钢筋混凝土物料都堆放在上面。但是,施工平台为什么会坍塌呢?
先从丰城电厂三期扩建工程说起:丰城电厂三期扩建工程是2015年12月28日开工,其中冷却塔项目(总高度165米)是2016年4月份开工,目前冷却塔已施工完成70多米。赵高工称,总高165米的冷却塔已是我国冷却塔的最大型号,其底部直径124米,周长400米,底面面积可达1.2万平方米,冷却塔底部的斜支柱进风口高达11.6米,基础施工操作很困难。 精心整理
精心整理 混凝土养护期不够?
江西丰城发电厂“11·24”
冷却塔施工平台坍塌特别重大事故
2016年11月24日,江西丰城发电厂三期扩建工程发生冷却塔施工平台坍塌特别重大事故,造成73人死亡、2人受伤,直接经济
损失10197.2万元。
依据《中华人民共和国安全生产法》和《生产安全事故报告和调
查处理条例》(国务院令第493号)等有关法律法规,国务院批准
成立了国务院江西丰城发电厂“11·24”冷却塔施工平台坍塌特别重大
事故调查组,由安全监管总局牵头,公安部、监察部、住房城乡建设
部、国务院国资委、质检总局、全国总工会、国家能源局以及江西省
政府派员参加,全面负责事故调查工作。同时,邀请最高人民检察院
派员参加,并聘请了建筑施工、结构工程、建筑材料、工程机械等方
面专家参与事故调查工作。
事故调查组坚持“科学严谨、依法依规、实事求是、注重实效”的
原则,通过现场勘验、调查取证、检测鉴定、模拟试验、专家论证,
查明了事故发生的经过、原因、人员伤亡和直接经济损失情况,认定了事故性质和责任,提出了对有关责任人员和责任单位的处理意见,
以及加强和改进工作的措施建议。
调查认定,江西丰城发电厂“11·24”冷却塔施工平台坍塌特别重大事
故是一起生产安全责任事故。
三、事故直接原因
经调查认定,事故的直接原因是施工单位在7号冷却塔第50节筒壁
混凝土强度不足的情况下,违规拆除第50节模板,致使第50节筒
壁混凝土失去模板支护,不足以承受上部荷载,从底部最薄弱处开始
坍塌,造成第50节及以上筒壁混凝土和模架体系连续倾塌坠落。坠
落物冲击与筒壁内侧连接的平桥附着拉索,导致平桥也整体倒塌。
五、有关责任单位存在的主要问题
(一)河北亿能公司
1.安全生产管理机制不健全。
2. 对项目部管理不力。
3.现场施工管理混乱。
4.安全技术措施存在严重漏洞。
5.拆模等关键工序管理失控。 七、事故防范措施建议
(一)增强安全生产红线意识,进一步强化建筑施工安全工作。
楚姚高速公路 建设项目
A10-1 安全教育培训记录表(警示教育)
单位名称: 楚姚高速公路第二合同段三工区
培训地点 三工区会议室 培训日期 2018年 3 月 22 日
主讲人 邢振华 培训对象 附签到表
培训主题 关于开展丰城电厂事故警示案例学习培训
培训内容:
首先由工区安全副区长宣读《云南云岭高速公路建设集团有限公司关于转发云南省交通投资建设集团有限公司关于开展丰城电厂事故警示案例学习的通知》。
1、事故发生的时间:2016年11月24日7时30分许。
2、事故发生的单位:中国电力工程顾问集团中南电力设计院总承包、河北亿能烟塔工程有限公司施工的江西省宜春丰城电厂三期扩建工程D标段。
3、伤害类型:冷却塔施工平台坍塌。
4、伤残及损失情况:本次事故属于特别重大事故,造成73人死亡,2人受伤,直接经济损失10197.2万元。
5、事故的性质:属于一起安全生产责任事故。
6、事故的直接原因:50节混凝土强度不满足国家标准拆模强度就进行拆模,使筒壁混凝土失去模板支护,不足以承受上部荷载,从底部最薄弱处开始坍塌,导致第50节及以上筒壁混凝土和模架体系连续倾塌坠落。坠落物冲击与筒壁内侧连接的平桥附着拉索,导致平桥也整体倒塌。
7、相关施工管理情况
施工进度情况:在7号冷却塔施工过程中,施工单位为完成工期目标,施工进度不断加快,导致拆模前混凝土养护时间减少,混凝土强度不足;“大干一百天”使施工压力过大。
8、有关单位存在的主要问题
(1)河北亿能公司:安全生产管理机制不健全、对项目部管理不力、施工现场管理混乱、安全技术措施存在严重漏洞、拆模等关键工序管控失控。
(2)魏县奉县劳务公司:出现违规借资质,以内部承包及授权委托的形式,允许社会自然人以公司名义与河北亿能公司签订承包合同。仅收取管理费,未对社会自然人组织的劳务作业队伍进行实际管理。未按规定与劳务作业人员 签订劳动合同,劳务作业队伍仅配备无资质的兼职安全员,凭经验、按习惯施工,长期违章作业。
