地下一层防水工程施工方案
- 格式:doc
- 大小:137.64 KB
- 文档页数:15
地下室防水工程施工方案地下室防水工程施工方案一、施工前准备工作1.了解地下室结构和设备布置情况,查看有无裂缝和漏水现象。
2.地下室清理,清除所有异物和杂物。
3.修复地下室内已有的裂缝和漏水点。
4.检查地下室的排水系统,排除堵塞和泄漏问题。
二、地下室防水的材料选择1.选择高品质的防水涂料,如聚氨酯、环氧树脂等。
2.选择合适的防水卷材,如SBS、APP等。
三、施工方法1.地面处理:地面用砂浆铺平,保证地面平整,以便更好地固定防水材料。
2.防水涂料施工:将防水涂料均匀涂刷在地下室墙面和地面上,确保覆盖完整,防止水分渗透。
3.灌浆处理:在地下室墙体和地面的接缝处进行灌浆处理,填补缝隙,提高防水效果。
4.防水卷材施工:将防水卷材进行定位施工,用专用焊接机器对接缝进行热焊接处理,确保接缝牢固。
5.加强层施工:在防水涂料和防水卷材之间加铺一层纤维布,增加防水层的稳固性。
6.检查和清理:施工完成后,对地下室进行检查,清理施工垃圾和残留物。
四、施工细节:1.施工过程中对施工现场进行严格管理,防止灰尘和水渍污染防水层。
2.墙面和地面处理切换时要注意缝隙的处理和相互的衔接。
3.边角处的处理要仔细,确保无漏水现象。
4.施工过程中应定期进行质量检验,确保施工质量符合要求。
五、施工后的保养和维护:1.施工完成后,施工单位要对工程进行验收,确保防水工程合格。
2.地下室的保养:禁止在地下室随意堆放物品,定期清理地下室,保持通风和干燥。
3.定期检查地下室的防水状况,发现问题及时修复,防止漏水扩大。
4.对于有排水系统的地下室,定期清理和检查排水管道,防止堵塞和泄漏。
以上是地下室防水工程施工方案的基本内容,通过合理的施工和有效的维护,可以确保地下室的防水效果,维护地下室的正常使用。
地下室底板防水施工方案(一)引言概述:地下室底板防水施工方案是确保地下室底板在长期使用过程中不受水渗透的重要工程。
本文将介绍地下室底板防水的五大施工方案,涵盖了五个关键方面,包括基本材料选择、防水层施工、修补工艺、保温措施以及检测标准等,以期为地下室底板防水工程提供参考,并保证其施工质量和使用寿命。
正文:一、基本材料选择1. 选择优质的基材:确保地下室底板的基材具有良好的强度和抗渗性能,例如选用抗压强度高的水泥基材料。
2. 选择合适的防水涂料:根据地下室底板结构和使用需求选择合适的防水涂料,如聚合物防水涂料、水泥砂浆防水涂料等。
二、防水层施工1. 清理底板表面:确保底板表面没有积水、杂物和油污,以保证防水层施工的牢固性。
2. 防水层涂刷:根据防水涂料的要求,进行涂刷施工,一般要求涂刷基层封闭涂料、增强网格布、中涂防水涂料和面涂防水涂料。
三、修补工艺1. 防水层局部破损修补:对已施工的防水层进行检查,如有破损或渗漏现象,及时采取修补措施,如局部涂刷修补涂料或打补丁等。
2. 全面修补:定期对整个地下室底板进行全面检查和修补,以保证防水层系统的完整性和可靠性。
四、保温措施1. 选择合适的保温材料:根据地下室底板的使用需求,选择适宜的保温材料,例如挤塑聚苯乙烯板等。
2. 施工保温层:根据保温材料的要求,进行保温层的施工,保证地下室底板的保温效果。
五、检测标准1. 浸水检测:对地下室底板进行浸水试验,确保防水层的质量和可靠性。
2. 防水层膜层厚度检测:通过专业仪器对防水层膜层厚度进行测量,以确保施工质量。
总结:地下室底板防水施工方案需要综合考虑基本材料的选择、防水层施工、修补工艺、保温措施以及检测标准等多个因素。
通过合理严谨的施工和细致的质量检查,可确保地下室底板的防水效果和长期使用寿命。
出于施工安全和稳定性的考虑,具体施工方案需根据实际情况进行合理调整。
地下室防水工程施工方案一、前期准备工作1.完成地下室的结构和建筑工程,确保地下室外部墙体、地面、地基等结构完好无损。
2.对地下室内部进行清理,清除所有障碍物,并进行垃圾分装和搬运。
3.对地下室进行细致的检查,检查是否存在漏水、渗水等问题,确保地下室防水施工前的工程质量。
二、主体施工工作1.表面处理:首先对地下室外墙进行清理处理,确保墙面表面平整干净。
然后对墙面进行基层处理,使用专业的材料进行涂刷或抹灰,增强墙面的附着力和防水性能。
2.防水层施工:采用聚合物、注浆、水泥浆等防水材料进行防水层的施工。
根据地下室结构的不同,可采用不同的防水层施工方式,如喷涂、卷材等。
3.排水系统施工:在地下室的地面进行排水系统的施工,以确保地下室内不会积水。
可采用排水沟、排水管等方式进行施工,并与防水层相连,确保排水系统的顺畅和防水性能。
4.接缝处理:地下室内部的墙缝、地缝等接缝部分进行处理。
可采用填缝剂、密封胶等材料进行填充,增强接缝的密封性和防水性能。
5.防水涂料施工:在地下室墙面、地面进行防水涂料的施工。
防水涂料可采用多种类型,如水性、油性等,根据需要选择合适的涂料进行施工。
6.防水层检查:在完成防水层施工后,进行仔细的检查,确保防水层的质量和效果。
若有问题及时进行修复和重施工。
三、施工质量检查和验收1.对防水工程进行质量检查,检查防水层是否有开裂、渗水等问题,并进行记录整理。
2.对防水层进行特别检查,如使用专用检测仪器进行水密性和可靠性测试。
3.进行施工质量评估,评估防水工程的质量和效果,根据评估结果进行优化和改进。
4.进行防水工程的验收,根据工程监理的要求进行验收并出具相关的验收报告。
地下室防水工程施工方案需要根据具体的工程情况和需求进行调整和优化。
在施工过程中,需要严格按照工程监理的要求和相关标准进行施工,并且要定期进行质量检查和评估,确保地下室的防水工程质量和效果,以提高地下室的使用安全性和舒适度。
地下室和屋顶防水施工方案一、工程概况与标准1. 工程概况与等级本防水工程主要涉及地下室和屋顶的防水处理。
考虑到地下室和屋顶的不同使用环境及防水要求,我们将防水等级划分为一级防水,即长期浸水环境,要求防水材料具有优异的耐水性、耐腐蚀性以及耐老化性能。
二、现场准备与要求2. 基层检查与清理在施工前,应对地下室和屋顶的基层进行全面检查,确保其平整、干燥、无油污、无裂缝、无起砂等现象。
如有以上问题,应提前进行修复处理。
同时,基层的湿度应控制在规定范围内,以免影响防水效果。
三、材料选择与准备3. 防水卷材选择与施工根据工程需求,我们选用耐水、耐腐蚀、耐老化性能优异的防水卷材。
在施工前,应对卷材进行质量检查,确保其符合相关标准。
卷材的铺设应顺直、平整,接缝处应严密、无气泡。
四、防水卷材施工要点在防水卷材施工过程中,应注意以下几点:确保基层干燥、平整、无油污,为卷材铺设提供良好基础。
卷材铺设应顺直、平整,避免出现折皱、鼓泡等现象。
卷材的接缝处应严密、无气泡,确保防水效果。
在墙角、管道口等细部节点处,应做特殊处理,加强防水效果。
五、质量检测与验收防水工程完成后,应进行全面的质量检测与验收。
检测内容包括卷材铺设质量、接缝处理、细部节点处理等。
验收合格后方可进行后续装修工程。
六、后期维护与保养为了保持防水效果的持久性,应进行定期的维护与保养。
具体措施如下:定期检查防水层是否有破损、老化等现象,如有应及时修复。
避免在防水层上直接放置重物或尖锐物品,以免破坏防水层。
在进行装修或维修时,应注意保护防水层,避免造成损坏。
通过以上方案的实施,我们可以确保地下室和屋顶的防水效果达到预期目标,为建筑的安全使用提供有力保障。
地下防水工程施工方案一、工程背景及目标1.防止地下水渗透,确保地下建筑物的干燥和安全。
2.提供持久、可靠的防水保护,延长地下建筑物的使用寿命。
3.保证施工过程安全高效,并确保工程完成质量。
二、施工准备工作1.完成工程项目的勘测和设计,确保工程所需材料和设备准备充分。
2.制定详细的施工计划,包括施工顺序、工期和人员资源的安排等。
3.虽然本方案以混凝土结构为例,但需要根据具体情况选择适当的防水材料和技术。
三、施工工艺及流程1.地下防水材料采购和检验:根据设计要求,选择合适的地下防水材料,并对材料进行严格的检验以确保质量。
2.基础处理:对地下建筑的基础进行清理、修补和加固,消除潜在的漏水问题。
3.防水材料施工:根据设计要求和施工图纸进行防水材料的施工,包括底层、侧壁和顶部的防水处理。
4.施工质量控制:施工过程中进行防水层的检查和质量控制,确保施工质量符合设计要求。
5.环境保护措施:施工过程中,采取必要的措施保护周边环境免受施工污染的影响。
四、施工安全和质量控制1.安全保障:施工现场设立专人负责施工安全,制定相应的施工安全措施和应急预案,确保施工安全。
2.质量控制:施工过程中建立质量控制体系,包括严格执行方案、监督施工过程、进行质量检查等,确保施工质量。
3.检测验收:施工完成后,进行防水层的检测,确保防水效果符合设计要求。
4.技术交底:对施工质量进行交底,传达相关技术要求,确保工程的质量和运行安全。
五、施工组织和管理1.严格按照施工计划进行施工,提前做好材料和设备的调度,保证施工进度。
2.对施工人员进行培训,提高他们的专业水平和安全意识。
3.做好施工现场的维护和清洁,确保施工环境良好。
六、施工质量和验收1.在防水层施工完成后,进行质量检验,如压力试验、渗透试验等,确保防水材料的质量和施工质量。
2.防水层通过验收后,开展隐蔽工程验收,并做好工程验收资料的归档工作。
七、后期维护和保养1.定期对防水层进行巡检和维护,及时发现并处理潜在的问题。

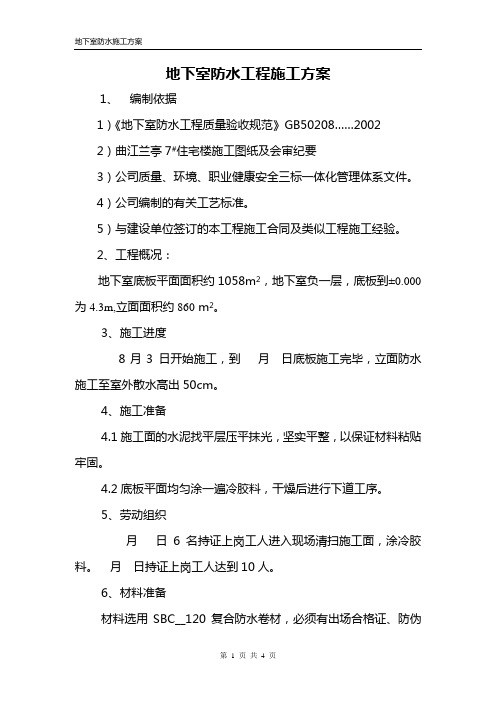

地下室防水工程施工方案1、编制依据1)《地下室防水工程质量验收规范》GB50208 (2002)2)曲江兰亭7#住宅楼施工图纸及会审纪要3)公司质量、环境、职业健康安全三标一体化管理体系文件。
4)公司编制的有关工艺标准。
5)与建设单位签订的本工程施工合同及类似工程施工经验。
2、工程概况:地下室底板平面面积约1058m2,地下室负一层,底板到±0.000为4.3m,立面面积约860 m2。
3、施工进度8月3 日开始施工,到月日底板施工完毕,立面防水施工至室外散水高出50cm。
4、施工准备4.1施工面的水泥找平层压平抹光,坚实平整,以保证材料粘贴牢固。
4.2底板平面均匀涂一遍冷胶料,干燥后进行下道工序。
5、劳动组织月日6名持证上岗工人进入现场清扫施工面,涂冷胶料。
月日持证上岗工人达到10人。
6、材料准备材料选用SBC__120复合防水卷材,必须有出场合格证、防伪标识和随料出厂质检单。
材料月日进现场,不得交叉叠放。
材料进场后由甲方、乙方和监理三方共同抽样,甲方复测,保证材料符合要求。
7、防水施工方法:防水采用内贴法和外贴法两种,底板和底板侧边采用内贴法,外墙采用外贴法施工。
底板钢筋施工前,在砖胎模的内防水层上做水泥砂浆保护层,确保防水不被破坏。
砖胎膜顶面防水采用厚度大于0.08mm的塑料薄膜隔离层,上压单层120砖墙保护临时保护,如图防水施工顺序遵循“先远后进、先细部后大面”的原则。
防水层施工次序先从砖胎模垂直面开始,然后再做平面部分。
垂直面涂膜防水层应自下向上涂刷。
涂膜防水应多遍完成,涂刷应待前遍涂层干燥成膜后进行。
上下两层涂刷方向相互垂直。
1)细部处理:阳角做法:在基层清理之后,先做防水附加层,然后再大面积施工;2)其他注意事项:防水施工需在三级风以下进行,雨天禁止施工。
施工人员必须穿软底鞋,避免破坏防水。
施工过程中应防止电焊机械等损坏防水层,必须实施电焊时应在防水层上铺多层板加以保护。
地下室防水工程施工方案一、施工准备1.1 工程前期准备在进行地下室防水工程前,需做好以下准备工作: - 确定施工单位,并签订施工合同; - 提前购置所需材料和工具,保证施工进度; - 对施工场地进行清理及勘测,确保施工环境安全; - 制定详细的施工计划,合理安排施工流程。
1.2 施工人员配备•施工队伍应具备相关的防水工程施工经验;•配备足够数量的施工人员,确保施工进度;•确保施工人员具备相关的安全防护意识。
二、施工工艺2.1 地下室结构处理在进行地下室防水工程时,首先需对地下室结构进行处理,包括填缝处理、墙面处理等,确保地下室结构的完整性。
2.2 防水材料选择根据地下室的具体情况,选择合适的防水材料,如聚氨酯涂料、沥青防水涂料等,以达到有效的防水效果。
2.3 施工工艺•将选定的防水材料按照施工规范进行涂刷或铺设;•保证施工现场通风良好,确保材料的质量;•对施工现场进行定期检查,及时处理施工过程中的问题。
三、施工质量控制3.1 施工过程监控在地下室防水工程施工过程中,需对施工质量进行持续监控,确保施工符合设计要求。
3.2 施工验收完成地下室防水工程后,需进行施工质量验收,确保施工质量达到标准要求。
四、施工安全措施4.1 安全防护在施工过程中,需严格执行安全操作规程,做好安全防护工作,确保施工人员和施工环境的安全。
4.2 突发事件处理在施工过程中如遇突发事件,需及时组织应急处理,保障施工人员和施工环境的安全。
五、施工总结地下室防水工程施工完成后,需进行总结,对施工工艺、质量控制、安全防护等方面进行评估,为后续施工工作提供参考经验。
地下防水工程施工方案(按新图调整)一、前言地下防水工程是建筑工程中非常重要的一环,其施工方案的合理性直接影响着工程的质量和持久性。
本文将针对地下防水工程的施工方案进行详细讨论和规划。
二、工程概况地下防水工程涉及到地下室、地下车库、地下通道等地下建筑结构,主要任务是保证这些地下空间不受地下水的侵扰,预防水损。
三、施工原理地下防水工程主要通过设置防水层来防止地下水渗透。
一般采用防水材料和防水工艺相结合的方式,以达到防水效果。
四、施工步骤1.地下防水工程施工前的准备工作:–对工程现场进行清理整理,确保施工区域安全无障碍。
–针对地下结构进行详细检查,确认施工范围及工作要求。
2.防水材料准备及处理:–对防水材料进行认真检查,确保质量合格。
–根据施工需要,对防水材料进行预处理,提高施工效率。
3.防水层施工:–采用合适的施工工艺,按照设计图纸要求进行施工。
–对防水层进行质量监控,确保施工质量达标。
4.施工验收及保养:–完成防水工程后,对施工质量进行检验验收。
–制定合理的防水工程保养方案,延长防水层的使用寿命。
五、施工注意事项1.施工过程中要注意人员安全,做好施工现场防护工作。
2.对防水材料的存储和使用要符合规范,避免影响防水效果。
3.施工过程中应及时处理突发情况,确保施工进度正常。
六、结语地下防水工程在建筑工程中起着至关重要的作用,通过本文的施工方案,我们可以更好地保障地下建筑结构的防水效果,确保工程质量和安全。
希望施工人员能够严格按照方案要求进行施工,做好防水工程的质量保障工作。
地下防水工程施工方案一、工程概况二、施工准备1.安全防护措施:施工现场设立明显的安全警示标志,搭建施工围挡,保证工地封闭,杜绝人员和非施工机械进入施工区域。
2.施工设备准备:准备好必要的施工设备,包括挖掘机、打桩机、水泥搅拌机等。
3.施工材料准备:准备好防水材料,包括防水膜、防水涂料、防水胶等。
4.工地清理:清理工地,保证施工区域干净整洁,便于施工操作。
三、施工步骤1.地面准备工作:(1)清理地面:清除地下室地面上的泥土和残留物,保持地面干燥清洁。
(2)地面找平:采用水泥砂浆找平地面,确保地面平整。
2.地下室墙面处理:(1)清理墙面:清除墙面上的杂物和附着物,保持墙面干燥清洁。
(2)防水处理:选用防水涂料或防水胶对墙体进行刷涂,形成防水层。
3.地下室地面防水处理:(1)打钻:使用打钻机在地下室地面以一定间距进行穿孔,用于接水管和排水管的铺设。
(2)铺设防水膜:在地下室地面上铺设防水膜,通过焊接或粘合将防水膜连接起来,确保防水层具有良好的连接性和耐压性。
(3)固定防水膜:采用专用钉子或胶粘剂将防水膜固定在地面上,避免防水膜出现松动或脱落的情况。
4.排水系统建设:(1)排水管道布设:根据设计要求,按照一定的斜度将排水管道布设在地下室内,连接到外部排水系统。
(2)检查井建设:根据需要建设检查井,方便对地下室排水管道进行检查和维护。
5.施工验收:(1)防水膜质量检查:对铺设的防水膜进行质量检查,确保无损坏、无渗漏现象。
(2)排水系统检验:试验排水系统的排水能力,确保排水通畅。
四、施工安全措施1.工地安全:施工过程中要严格按照安全操作规范进行施工,避免施工人员发生意外伤害。
2.通风通气:地下室施工过程中要注意通风通气,防止有害气体积聚,对施工人员造成危害。
3.施工材料安全:施工过程中要妥善保管施工材料,避免引起火灾或其他安全事故。
4.临时设施:建立稳固临时设施,保证施工人员的安全。
五、施工周期根据施工面积和工程复杂程度,预计工程周期为XX天。
一、工程概况本工程位于某市区,地下室面积为500平方米,深度4米,用途为仓库。
由于地下水位较高,地下室防水施工工作至关重要。
为确保地下室工程的质量和安全,特制定以下地下室防水工程施工方案。
二、施工准备1. 施工材料:防水混凝土、防水涂料、卷材、防水布、排水器等。
2. 施工设备:搅拌机、振捣器、切割机、喷枪、刷子等。
3. 施工人员:专业防水施工队伍,具备相关资质。
4. 施工场地:确保地下室地面平坦,平整度误差不超过毫米。
三、施工步骤1. 防水混凝土制备(1)采用硅酸盐水泥、普通水泥,粒形良好、洁净的石子,最大粒径不宜大于40mm。
(2)砂选用坚硬、抗风化性强、洁净的中粗砂,含泥量不应大于3%,泥块含量不宜大于1%。
(3)防水混凝土胶凝材料总用量不宜小于320kg/m,水泥用量不宜小于260kg/m;水胶比不得大于0.5,有侵蚀介质时水胶比不宜大于0.45。
(4)采用预拌商品混凝土,入泵坍落度宜控制在120~160mm。
2. 防水混凝土浇筑与养护(1)防水混凝土应分层连续浇筑,分层厚度不得大于500mm,并采用机械振捣。
(2)墙体水平施工缝应留在高处地板表面不小于300mm的墙体上,墙体上有预留孔洞时,施工缝距孔洞边缘。
3. 防水涂料施工(1)在地下室深处均匀涂抹防水涂料,确保覆盖整个地下室。
(2)在涂抹防水涂料前,应先将防水涂料均匀喷洒在地下室地面上。
4. 地下室与地面封闭施工(1)将地下室地面和墙面清理干净,并涂上砂浆。
(2)确保砂浆干燥无湿,保证封闭效果。
(3)地下室出入口的地面也要做好防水处理。
5. 地下室防水装饰施工(1)确保地下室墙面、地面和排水口等防水工程干燥后,进行装饰施工。
(2)可以使用防水涂料、防水壁纸、防水石材等,以增加防水效果。
(3)施工时要注意保持通风,保证施工质量。
四、施工质量保证1. 严格控制防水材料的质量,确保其性能符合要求。
2. 严格按照施工工艺进行操作,确保施工质量。
地下室防水工程施工方案XX工程公司目录一、工程概况 (1)二、设计图纸要求 (1)三、施工的准备工作及施工条件 (1)四、防水施工工艺 (1)五、热熔法施工注意事项 (5)六、细部处理 (6)七、质量保证措施 (9)八、施工现场安全措施 (10)九、工期进度及安排 (10)十、施工管理及人员安排 (11)十一、施工现场组织安排………………………………………………11十二、防水层验收 (12)地下一层防水工程施工方案一、工程概况二、设计图纸要求人防地下一层底板由防水防水卷材组成;人防地下顶板是防水卷材防水;蓄水池及消防水池是聚合物水泥基复合防水涂料,其面层用4厚聚合物丙烯酸酯乳液砂浆粘结4厚瓷片过水面150高,白水泥桨抹缝。
三、施工的准备工作及施工条件1、公司负责(1) 做好防水施工前施工现场的工作面及临水、临电准备。
(2) 清理施工面上的水泥碴、毛刺、油污、泥土等。
(3) 提供施工脚手架、水、电、临时施工材料和机械存放的仓库,临时职工住宿工棚。
2、防水专业施工队负责(1) 准备好施工材料和施工机具、施工人员。
(2) 对分公司提供的工作面进行验收。
(3) 清理工作面,确保无潮湿和灰尘后方可施工。
四、防水施工工艺基坑开挖——垫层施工——砌筑900 mm高卷材保护墙——基层处理——底板卷材铺贴——20厚1:2.5水泥砂浆保护层——底板混凝土施工——20厚1:2.5防水砂浆外墙基层清理——20厚1:2.5水泥砂浆找平层——外墙卷材附加层铺贴——外墙卷材铺贴——抹砂浆保护层——砌筑外墙卷材120保护墙——土方回填——后浇带混凝土浇筑1、垫层施工底板卷材基础施工基坑验槽后,在地基上浇筑C15素混凝土垫层,随打随抹随压光。
然后,在底板垫层的四周用防水砂浆先砌筑900mm高卷材保护砖墙,砖墙最上3皮砖用石灰砂浆砌筑(便于以后拆除,露出卷材进行搭接),内墙面抹15mm厚1:2.5水泥砂浆并压光。
先砌筑此段保护墙主要目的是将底板防水卷材引出,保证卷材接头质量,另外也兼做底板混凝土外侧。
所有阴阳角均做成R=100m m圆弧,以便于卷材粘结。
2、基层处理(1)基层必须牢固,无松动、起砂等缺陷。
基层表面应平整洁净、均匀一致。
(2)必须将突出基层表面的异物、砂浆疙瘩等铲除,并将尘土杂物清除干净,最好用高压空气进行清理。
阴阳角、管道根部等处更应仔细清理,若有油污、铁锈等,应以砂纸、钢丝刷、溶剂等予以清除干净。
(3)基层若高低不平或凹坑较大时,应用掺加108胶(占水泥重量的15%)的1:3水泥砂浆抹平。
(4)基层与变形缝或管道等相连接的阴角应做成均匀一致、平整光滑的折角或圆弧。
(5)基层应干燥,含水率宜小于9%。
(6)排水口、地漏应低于基层;有套管的管道部位应高于基层表面不少于20mm。
将所留空洞浇水洗净、湿润后,用防水砂浆塞实、抹平、压光。
接缝处的水泥渣用磨光机磨平,以外墙、塑料止水带表面水泥浆等杂物用铲刀和钢丝刷清理干净,最后将混凝土表面灰尘扫净。
3、防水卷材施工1)在基层清理干净后,20厚1:2.5水泥砂浆找平层,以增强卷材与基层的粘结力,2h后方可铺贴卷材。
2)卷材施工的一般要求,卷材粘贴采取热熔粘结,除底板平面卷材采用条粘法(条粘法:每幅卷材两边各与基层粘贴150mm宽)外,(距底板保护墙内侧1m范围内要求满粘),其它部位都采用满粘法。
3)卷材铺贴分两步施工,首先铺贴止水带、后浇带、阴阳角, 900mm 高保护墙以下部位等处附加层(不小于50cm)(包括底板卷材)。
见图一(本工程采用甩搓做法)。
采用上防内贴法。
卷材搭接宽度长边不小于100mm、短边不小于150mm。
相邻两幅卷材的接缝要错开300mm以上。
卷材搭接缝应单独收边,做法是用喷枪烘烤外露边缘,再用专用抹子抹出平滑的45o斜角。
4)然后根据铺贴顺序、搭接宽度、卷材尺寸等弹好卷材铺贴线,再进行大面铺贴。
大面积满粘以“滚铺法”为佳,先铺粘大面、后粘结搭接缝,这种方法可以保证卷材铺贴质量,用于卷材与基层及卷材搭接缝一次熔铺。
待底板卷材(包括900mm高保护墙处卷材)施工完毕,然后抹20mm厚1;2.5水泥砂浆保护层。
同样在900mm高保护墙处卷材上也抹20mm厚1:2水泥砂浆保护层。
5)拆除底板侧面900mm高保护墙上最上面3皮砖,将露出卷材接头清理干净,再从一侧开始自下而上垂直进行大面铺贴。
铺贴过程中,一定要将卷材内空气赶净,以免造成空鼓起泡。
由于有热熔胶的底面背对立墙基面,因此这部分卷材以冷粘法粘铺在立墙上,与这部分卷材衔接继续向上铺贴的热熔卷材仍用热熔法铺贴,且上层卷材盖过下层卷材应不小于150mm。
铺完外后,并经验收合格后,在卷材上抹20mm 厚1:2.5水泥砂浆保护层。
待砂浆保护层具有一定强度时,立即砌120mm厚保护砖墙。
最后收头时,一定要按设计要求固定牢固。
图一卷材防水层甩槎、接槎做法(a)甩槎:1-临时保护墙;2-永久保护墙;3-20厚水泥砂浆保护层;4-卷材防水层;5-20厚1:2.5水泥砂浆找平层;6-混凝土垫层;7-卷材加强层(b)接槎:1-结构墙体;2-卷材防水层;3-卷材保护层;4-卷材加强层;5-结构底板;6-密封材料;7-盖缝条五、热熔法施工注意事项(1)热熔法同材性的关系。
高聚物改性沥青防水卷材各品种的改性基料成分有所不同,因之软化点、熔融度及熔化速度亦不同。
施工人员对所选卷材应进行探索试验,调节火焰距离以及烘烤时间,观察卷材底面热熔胶的熔融状态以及铺贴后卷材的粘贴强度,积累经验后用于大面积施铺。
(2)烘烤温度对卷材的影响。
以液化石油气为热源的火焰喷枪,当喷嘴全部开放时,火焰的端部温度约为1300℃左右,火焰中心的温度约1100℃左右,调节喷枪开关可将温度降至1000~800℃左右。
在这样的高温下实施热熔法施工,要求在对卷材材性了解的基础上熟练掌握持枪烘烤技术。
这里应特别强调一点,即对热熔型卷材高温烘烤的瞬时性,卷材的改性混合基料中的石油沥青已经过高温处理,其沥青胶质对混合基料中的橡胶或树脂可起到保护作用,因此瞬时高温不会影响卷材性能;高温对不同的胎基影响也不同,对无纺聚酯布胎基,温度达130℃时其伸长变形即可超限而失去增强作用,而玻纤胎却不受此限,而对SBS、APP改性基料瞬间接触260℃高温亦不致破坏材性。
因此,可以说在一定条件下,高温不致影响卷材的材性。
(3)常温下,正确施工的热熔型卷材防水层,其粘结强度可大于0.5MPa,可满足质量要求。
但在低温下施工,热熔胶冷却也快,往往影响粘铺质量,这就需要丰富的经验和熟练的操作技术,必要时可同时使用两把火焰喷枪(或喷灯)进行加热操作,以使热熔胶熔融均匀,保证粘铺质量。
(4)采用热熔施工,在点火时以及在烘烤施工中,火焰喷嘴严禁对着人。
特别是立墙卷材热熔施工时,更应注意施工安全,亦应佩戴防护用品。
(5)施工现场应清除易燃物及易燃材料,并备有灭火器等消防器材。
消防道路要畅通。
(6)施工使用的易燃物及易燃材料应贮放在指定处所,并有防护措施及专人看管。
(7)六级以上大风,停止热熔施工。
(8)汽油喷灯、火焰喷枪,以及易燃品等,下班后必须放入有人管理的指定仓库。
六、细部处理1、地下室外墙后浇带处理外墙后浇带位置外侧砌“U”形砖墙将其封闭,砖墙内净空至少保证800×1400,砖墙厚度为240mm,高度砌平外墙顶。
砖墙外侧批20厚1:2.5 水泥砂浆找平,阴角批成弧角,再做防水卷材,面上再做保护层。
(防水做法按回地下室外墙外防水做法)砖墙下浇C15垫层150mm厚,垫层比砖墙两面各凸出100mm。
外墙后浇带两侧止水螺栓头保留,用作日后固定后浇带模板。
图2 地下室外墙后浇带防水处理图2、变形缝处防水处理措施变形缝处应增加卷材附加层,附加层总宽度为600 mm。
变形缝两侧的混凝土应分两次浇筑。
在施工时,把止水带的中部夹于变形缝端模上,同时沥青木丝板钉在端模上,并把止水带的翼边用铅丝固定在底板钢筋上,然后浇筑混凝土,待混凝土强度达到一定强度后拆除端模板,用铅丝将止水带另一翼边固定在底板钢筋上,再浇筑另一侧混凝土。
木丝板端用密封油膏填严。
施工要求:在施工中,要保证止水带与混凝土牢固结合,除混凝土的水灰比和水泥用量要严格控制外,接触止水带的混凝土不应出现粗骨料集中或漏振现象。
在支设模板和浇筑混凝土不得将止水带破坏。
振捣时,止水带处混凝土应振捣密实,赶出气泡。
但振捣棒插入点应离开止水带250 mm以上,严禁振捣棒接触止水带。
(a)墙体变形缝;(b)底板变形缝1-需防水结构;2-浸过沥青的木丝板;3-止水带;4-填缝油膏;5-卷材附加层;6-卷材防水层;7-水泥砂浆面层;8-混凝土垫层;9-水泥砂浆找平层;10-水泥砂浆保护层;11-保护墙图3 地下室施工缝防水处理图4、地下室穿墙套管节点对于热力管道穿过混凝土外墙,可采用防水橡胶止水套管以适应因温度引起的管道涨缩变形。
即先将带法兰的止水套管预埋在结构中,在套管无法兰的一端沿管周剔凿,用素灰嵌填。
安装管道时,把橡胶止水套套入穿墙管并安装在套管法兰上,用螺栓箍紧,再用铁卡将橡胶止水管套箍紧固在穿墙管道外皮,然后从无法兰的一端用沥青麻丝等将套管与穿墙管之间的缝隙填嵌密实,最后用掺加防水剂的水泥砂浆将管根四周分数次封闭严实。
管道处附加层必须认真粘贴,保证施工质量。
方法是先按细部形状将卷材剪好,不要加热,在细部贴一下,视尺寸、形状合适后,再将卷材的底面(有热熔剂的一面) 用手持喷灯烘烤,待底面呈熔融状态即可粘贴在已经涂刷一道密封材料的基层上,并压实铺牢。
1-管道;2-套管;3-夹板;4-卷材防水层;5-填缝材料;6-保护墙;7-附加卷材层衬垫图4 穿墙管道防水处理5、地下室降水井防水在地下室结构后浇带施工完毕后,即可进行地下室内降水井的封闭。
封闭前应将井内垃圾、泥浆等杂物清理干净;降水井钢管外壁的铁锈用钢丝刷清除干净;割除多余部分的钢管,在钢管内灌注C30、S6 微膨胀混凝土,然后用法兰盘、螺栓、橡胶垫片封死钢管。
降水井中的二次浇筑混凝土应是强度等级比所在区域地下室底板提高一级的膨胀混凝土,且新旧混凝土接槎面应凿毛后清洗干净并充分湿润。
七、质量保证措施1、地下室抗浮措施根据工程实践,在建筑物未施工至足够重量时,在地下水压力下,会造成建筑物上浮,导致地下室倾斜,产生结构拉裂,从而破坏结构自防水和卷材防水层,造成地下室渗漏水。
为此,我们在建筑物重小于地下室周围埋设的降水井将地下水位降低到安全水位以下。
降水井的设置见地下室开挖平面布置图。
2、卷材质量保证措施1)铺贴卷材的基层应洁净、平整、坚实、牢固,阴阳角呈圆弧形。
2)卷材防水层严禁在雨天、六级风以上的条件下施工。
3)卷材防水层所用基层处理剂、胶粘剂、密封材料等配套材料,均应与铺贴的卷材材性相容。
