玻镁复合风管施工工艺流程

  • 格式:doc
  • 大小:465.00 KB
  • 文档页数:7

复合风管施工工艺
(一)、大川风管的制作:
1.1、制作原则
1.1.1复合风管制作可以预制或在施工现场制作。

风管制作规格按设计资料及GB50243-2002
确定,风管尺寸以其内边尺寸为准,以保证风管的有效断面积。

1.1.2 施工中必须先按照设计图纸上的风管规格进行合理的切割下料。

由于复合风管板材的
规格尺寸为1250×2450mm(宽度×长度),而设计中风管的规格尺寸各不相同,所以划线过程中应精确、合理,切割下料是降低板材损耗的关键。

1.2 板材切割
1.2.1 切割线须保持平直,对角线长度误差应小于5mm,切割线与板面成直角。


阶板(侧面板)切割线深度为20±1.5mm(图4-1)。

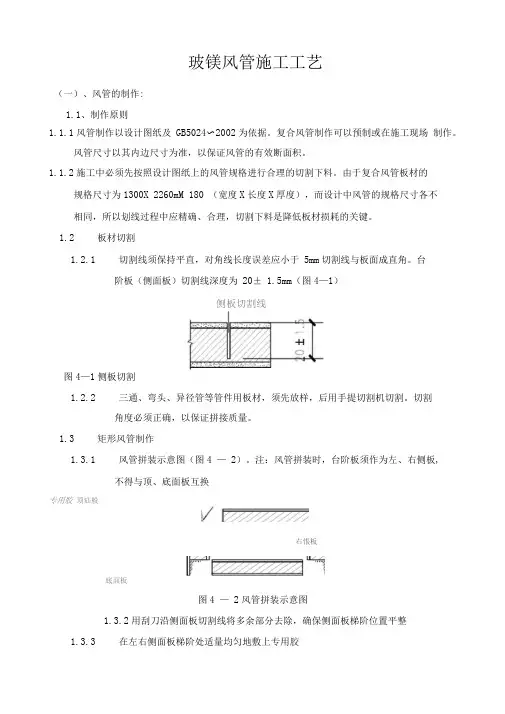

图4-1 侧板切割
1.3 大川矩形风管制作
1.3.1 风管拼装示意图(图4-2)。

注:风管拼装时,台阶板须作为左、右侧板,
不得与顶、底面板互换。

图4-2 风管拼装示意图
1.3.2 用刮刀沿侧面板切割线将多余部分去除,确保侧面板梯阶位置平整
1.3.3 在左右侧面板梯阶处适量均匀地敷上专用胶
1.3.4 首先将底面板放于组装架上,保持水平。

其次将左、右侧面板梯阶处与底面
板粘接,再将顶面板放入侧面板中间。

为实现管段间的无法兰连接,侧面板
与顶、底面板纵向须错位100mm。

最后用捆扎带将拼装好的风管捆紧,捆扎
带间距600mm,其与风管四角连接处设置90º护角(图4-2)。

1.3.5 风管周长小于2000mm时,对角线长度误差不得大于3mm。

风管周长大于2000mm
时,对角线长度误差不得大于5mm。

1.3.6 清除连接处挤压出得余胶,同时填补空隙。

风管内外壁及侧面板与顶、底面板
100mm错位梯阶处均不得留有残胶。

图4-2 风管组合
1.4 异径风管制作
1.4.1弯头制作
按图放样切割板材,将弯头侧壁分解为多块平板拼接而成(图4-3)。

图4-3 弯头
1.5三通、四通制作
参见4.3弯头制作
1.6 大型风管的加固
当风管边长大于1500mm时,必须采取加固措施(图4-4)。

图4-4大型风管的加固
1.6.1 板材进行拼接。

用钢丝刷刮去拼接处保温层1.5mm,形成凹槽。

填满专用胶
拼接。

固化后用砂纸将两面拼接缝两侧各100mm处打毛,两面均用专用胶粘
贴3层宽度为200mm、厚度为0.2mm的玻璃纤维布。

1.6.2 在风管中设置支撑杆。

支撑杆为ф10mm全螺纹镀锌圆钢,两侧内外螺母固
定,风管内外侧采用ф100mm金属垫盘(通风风管使用)或高强度塑料垫盘
(空调风管使用)。

当为空调风管时,圆钢及内螺母需外包橡塑保温套管(厚
度40mm)。

支撑杆选用数量见表 4-1。

表 4-1
1.6.3 在风管四个内角处粘接加强条,加强条尺寸为25×40mm,由板材切割而成。

1.6.4 当风管长边>1500mm,且短边>500mm时,应在风管拼接处内壁用专用胶粘贴
2层宽度为50mm、厚度为0.2mm的玻璃纤维布。

1.6.5 当风管边长>3000mm时,除按上述要求进行加固外,还需在风管外壁每隔
1300mm处设置50×50的角钢加固,并与支撑杆连接。

(二)风管连接
1.1 主风管与主风管连接(图5-1)
图5-1 风管无法兰连接
1.1.1 用钢丝刷将两节风管顶、底面板拼接处保温层刮去 1.5mm,形成凹槽。

然后在凹槽处
填满专用胶,并在左右侧面板梯阶处适量均匀地敷上专用胶。

1.1.2 将两截风管紧密拼接。

清除拼接处挤压出的余胶,同时填补空隙。

、 1.1.3 为确保风管拼接的质量,一节风管不宜两端同时进行拼接。

1.2 主风管与支风管连接
1.2.1 在主风管管壁上开口,开口尺寸为主风管内径尺寸加6mm。

1.2.2 按照设计规格制作支风管,将其与主风管连接处切割成梯阶形。

1.2.3在梯阶处适量均匀地敷上专用胶,紧密拼接。

清除拼接处挤压出的余胶,同
时填补空隙。

1.3 风管与阀件连接
风管采用专用法兰与阀件连接。

将专用法兰套入风管管壁,采用自攻螺丝固定。

然后将法兰的另一面与阀件的法兰连接(图5-2)。

图5-2专用法兰连接示意图
1.4风管与圆形软接头连接
根据圆形软接头与所连接的风管尺寸制作一截异形管,将与软接头连接的一面切割
一个圆口,与软接头法兰连接(图5-3)。

图5-3 风管与圆形软接头连接
1.5 风管与风口连接
1.5.1平面风口的连接
按照设计风口的尺寸在风管管壁上开口,在开口处两边的保温层中插入由0.5mm厚镀锌钢板制作的“[”形构件。

将风口插入管壁开口处,用自攻螺丝将其固定于“[”形构件上(图5-4)。

图5-4 平面风口的连接
1.5.2 喉管风口的连接
当设计要求或风口带风阀(软接头)时,风口前需设置风管喉管。

按照风口尺寸在风管管壁上开口,将喉管与主风管紧密连接(做法参见5.2主风管与支风管连接)。

待粘接处固化后,将风口插入喉管,以自攻螺丝固定(图5-5)。

当风管带软接头时,将软接头套在喉管外侧,四周紧压防锈薄金属板,自攻螺丝固定(图
5-6)
图5-5 喉管风口的连接图5-6 带软接头风口的连接
2伸缩节的制作
2.1 当风管直管长度大于20m小于30m时,管段中间设置1个伸缩节。

当直管长度大于40m
时,则每30m设置1个伸缩节。

在伸缩接两端500mm处应设置防摆支架。

2.2 伸缩节由通用复合风管板材制作。

其内径尺寸为风管外径加6mm,长度为250mm。


先将两节相连的风管间留10mm的缝隙以便伸缩。

将伸缩节粘接在气流下游的风管外壁(粘接面须用粗砂纸打毛),粘接长度为150mm。

在气流上游风管外壁粘贴厚度为3mm
的聚乙烯泡沫带(起密封作用),粘贴长度为100mm,将伸缩节套入,作为伸缩滑动面。

最后用捆扎带将伸缩节捆紧,固化成型(图6-1)。

图6-1 伸缩节的制作
3 风管支吊架的设置
3.1 水平安装
3.1.1 风管长边小于等于400mm时,吊杆间距不大于4000mm;风管长边大于400mm
小于等于1250mm时,吊杆间距不大于3000mm;风管长边大于1250mm小于等
于2500mm时,吊杆间距不大于2000mm;风管长边大于2500mm时,吊杆间距
不大于1500mm。

3.1.2 吊杆用圆钢制作,横担、抱箍可用槽钢、角钢或扁钢制作。

规格见表 7-1
表 7-1
3.2
设置橡胶垫。

单根直管至少应有2个固定点。

3.3支吊架不宜设在风口、阀门、检查门、及自控机构处,离风管或插接管的距离不
宜小于200mm。

3.4未说明的支吊架设置事项参见《通风与空调工程施工质量验收规范》
(GB50243-2002)。

4风管连接处裂缝的修复
4.1 如风管连接处缺胶或胶体过稠、未按规定正确设置伸缩节时,易导致连接缝开裂。


时可用专用胶修复。

4.2 修复方法:a、在裂缝周围50mm用粗砂纸打毛后,除去杂物;b、将专用胶挤入裂缝;
c、在裂缝处贴上厚度为0.2mm的玻璃纤维布,用专用胶修复平整。

5 小板的拼接
5.1 切割后产生的边料(小板)可用专用胶拼接,用于边长小于等于500mm的风管。

5.2 用钢丝刷刷去拼接处泡沫板1.5mm,涂上专用胶。

5.3 将拼接面靠紧,确保拼接平整固化。

6 其余注意事项
6.1 低温送风状态,保温层应按设计要求加厚,可选用本公司特殊型复合风管。

6.2 当使用环境湿度长期大于80%时,风管内壁需进行防水处理。

主风管应设置排
水坡度,并在最低处设排液装置防止积水。

6.3 可在洁净空调系统中使用本风管。

在风管安装后,清除灰尘,在风管内壁涂刷
专用涂料。

6.4 安装在室外的风管应设置防雨措施。
