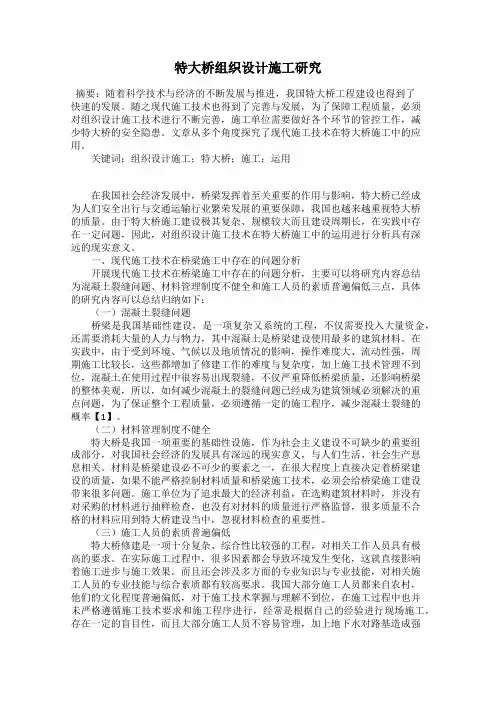

特大桥工程施工组织设计大学论文

  • 格式:doc
  • 大小:18.90 MB
  • 文档页数:91

五、施工组织设计目录五、施工组织设计 (1)1、总体施工组织布置及规划 (6)1.1 编制依据 (6)1.2 工程概述 (6)1.2.1 工程概况 (6)1.2.2 自然地理特征 (6)1.2.3 工程建设条件 (7)1.3 施工管理目标 (7)1.3.1 质量目标 (7)1.3.2 工期目标 (7)1.3.3 安全目标 (7)1.3.4 环保目标 (7)1.3.5 文明施工目标 (8)1.3.6 农民工工资管理目标 (8)1.4 总体施工安排 (8)1.4.1 工作内容 (8)1.4.2 施工进度计划 (8)1.4.3 施工安排 (8)1.5 总体施工组织 (8)1.5.1 施工组织机构 (8)1.5.2 施工区段划分及队伍配置 (9)1.5.3 人员、设备动员周期及材料进场计划 (10)1.5.4 劳动力投入计划 (10)1.5.5 主要机械设备投入计划 (10)1.6 施工总平面图布置 (13)1.6.1 布置原则 (13)1.6.2 经理部驻地建设 (13)1.6.3 施工便道 (13)1.6.4 钢栈桥 (14)1.6.5 钢结构加工场 (15)1.6.6 预制场、砼拌合站布置 (15)1.6.7 水稳站、沥青站布置 (16)1.6.8 钢筋加工场布置 (16)1.6.9 施工用电布置 (17)1.6.10 医疗卫生 (17)1.6.11 消防 (17)1.6.12 施工生活用水 (18)2、主要工程项目施工方案、方法、技术措施 (19)2.1 重点难点工程分析 (19)2.2施工测量 (19)2.2.1 首级施工控制网复测及施工加密控制网建立施测 (19)2.2.2 主要施工测量控制技术、控制方法 (19)2.2.3 路基施工测量 (19)2.2.4 水上钻孔平台施工测量 (19)2.2.5 钢护筒下沉定位测量 (19)2.2.6 承台施工定位测量 (19)2.2.7桥梁上部结构立柱、墩身、帽梁施工测量 (19)2.2.8 桥面系T梁安装测量及砼连续刚构箱梁施工测量 (20)2.2.9 边跨、中跨合龙 (20)2.2.10 竣工测量 (20)2.3路基施工 (20)2.3.1 填方路基施工 (20)2.3.2 地基表层处理 (21)2.3.3 桥头路基处理 (21)2.3.4 特殊路基处理 (21)2.4 路面施工 (23)2.4.1 垫层施工 (23)2.4.2 底基层、基层施工 (24)2.4.3 透层、粘层、封层施工 (27)2.4.4 沥青混凝土施工 (28)2.5排水及防护工程施工(含绿化) (31)2.5.1 排水施工 (31)2.5.2 防护施工 (32)2.6 主桥施工 (32)2.6.1 主桥桩基 (32)2.6.2 主桥承台. (33)2.6.3 主桥墩身施工 (33)2.6.4 主桥上部结构悬浇连续箱梁施工 (33)2.7 引桥施工 (33)2.7.1 桩基施工 (33)2.7.2 承台(系梁)施工 (33)2.7.3 墩身施工 (34)2.7.4 盖梁施工 (34)2.7.5 桥台施工 (35)2.7.6 T梁预制 (35)2.7.7 T梁安装 (39)2.8 引桥锥坡施工 (40)2.9 桥面系施工 (41)2.9.1 桥面铺装 (41)2.9.2 护栏施工 (42)2.9.3 桥台搭板施工 (42)2.9.4 伸缩缝施工 (42)2.9.5 其他附属设施施工 (42)2.9.6 沥青混凝土铺装 (42)2.10 各分项工程的施工顺序 (42)2.10.1 总体施工顺序 (42)2.10.2 各主要分项工程的施工顺序 (43)2.11 重点、难点工程施工方案、方法和保证措施 (43)2.11.1 水中桩基础(难点) (43)2.11.2 水中承台(难点) (47)2.11.3 现浇连续箱梁工程(重点) (51)2.12 桥面铺装与防水控制 (60)2.13 冬季施工措施 (60)3、工期保证体系及保证措施 (61)3.1 工期保证体系 (61)3.2 工期保证措施 (62)3.2.1 施工计划的保证 (62)3.2.2 施工设备和材料的保证 (62)3.2.3 人员的保证 (62)3.2.4 组织保证措施 (62)3.2.5 资金投入保证 (62)4、工程质量管理体系及保证措施 (63)4.1 质量管理体系 (63)4.1.1 质量管理组织机构 (63)4.1.2 质量保证体系 (63)4.2 质量保证措施 (65)4.2.1 思想保证措施 (65)4.2.2 组织保证措施 (65)4.2.3 技术保证措施 (65)4.2.4 施工保证措施 (65)4.2.5 材料保证措施 (66)4.2.6 机械保证措施 (66)4.2.7 雨季施工质量保证措施 (66)4.2.8 冬季施工质量保证措施 (66)5、安全生产管理体系及保证措施 (67)5.1 安全管理体系 (67)5.2 安全保证措施 (67)5.2.1 安全资金投入保证 (67)5.2.2 安全法规、制度和安全操作规程的完善与落实 (68)5.2.3 安全教育与安全防范措施 (68)5.2.4 常见安全问题应对措施 (69)6、环境保护、水土保持保证体系及保证措施 (73)6.1 环境保护、水土保持保证体系 (73)6.2 环境保护保证措施 (73)6.2.1 路基施工环境保护措施 (73)6.2.2 桥梁施工环境保护措施 (74)6.2.3 路面施工环境保护措施 (74)6.2.4 水源保护措施 (74)6.3 水土保持保证措施 (74)6.4 防噪声污染措施 (74)7、文明施工、文物保护保证体系及保证措施 (75)7.1 文明施工、文物保护保证体系 (75)7.2 文明施工保证措施 (76)7.3 文物保护措施 (76)8、项目风险预测与防范、事故应急预案 (78)8.1 项目风险预测与防范 (78)8.2 事故应急预案 (78)8.2.1 项目经理部应急指挥及救援组织机构 (78)8.2.2 应急救援程序 (79)8.2.3 大型机械事故应急救援预案 (80)8.2.4 其它事故应急救援 (81)9、其他应说明的事项 (82)9.1 施工项目信息化管理 (82)9.2 保证民工工资支付措施 (82)9.3 廉政建设的保证措施 (82)附表一施工总体计划表 (83)附表二分项工程进度率计划(斜率图) (84)附表三工程管理曲线 (85)附表四分项工程生产率和施工周期表 (86)附表五施工总平面布置 (87)附表六劳动力计划表 (89)附表七临时占地计划表 (90)附表八外供电力需求计划表 (91)1、总体施工组织布置及规划1.1 编制依据⑴国道绥化至沈阳公路(G203)肇源至松原段建设项目特大桥工程施工招标文件、招标文件参考资料及相关技术规范。

⑵现行公路桥涵设计规范、施工技术规范及规程、公路桥涵工程质量评定标准等相关建筑规范及手册。

⑶本企业技术能力、设备状况、类似项目管理水平及施工经验。

1.2 工程概述1.2.1 工程概况国道绥化至沈阳公路(G203)肇源至松原段建设项目起点位于黑龙江省肇源县肇源港西,肇源松花江特大桥桥头北40m处,起点桩号为K0+040,终点与国道G503平交,位于吉林省松原市善友乡田家村西,终点桩号为K38+248.823,路线全长38.209公里。

本项目ZS01标段工程范围为K0+040~K3+800,主要施工内容为桥梁工程、路基工程、沥青混凝土路面工程、其他附属工程。

肇源松花江特大桥全长2678m,由北向南跨径组合为6×40m +75m +5×120m +75m +42×40m。

主桥上部结构采用预应力混凝土半刚构-连续箱梁,引桥上部结构采用预应力混凝土简支转连续箱T梁,下部采用薄壁墩、柱式墩,基础采用钻孔桩基础。

本项目采用二级公路设计标准,设计时速80公里,路基宽12米,桥涵设计荷载等级为公路一级。

1.2.2 自然地理特征1.2.2.1 地质、地形、地貌本项目处于两弯顶之间的直线段,两岸地势平坦,局部发育为一系列残丘及沙包。

桥位区域河床坡降小,河床土质为中细砂,桥位河段属平原区宽滩蜿蜒型次稳定河流。

1.2.2.2 地震根据《中国地震动峰值加速度区划图》,项目所在地地震动峰值加速度为0.10g,地震基本烈度为7度。

根据研究区内中强地震发震构造条件对比分析,桥位区不具备发生V级以上破坏性中强地震的构造条件,桥位区主要地震危险性来自近场区附近中强地震活动的影响。

1.2.2.3 气象、水文本项目处属于中湿带大陆性季风气候,月平均最高气温为26.2℃,月平均最低气温为-22.6℃,历年极端最高气温为36.2℃,最低气温为-37.8℃,最大风速22m/s,最大积雪深度15cm,初冻时间一般在11月初,解冻时间一般在翌年4月中下旬,最大冻深为2.03m。

1.2.3 工程建设条件项目北岸连接的既有道路为松花江大街、位于黑龙江省肇源县地界,其方便的交通环境,保证了各种材料进入施工现场的便利;项目南岸与村路相连接,钢材、水泥、生石灰、木材可从松原市直接采购;项目施工用水采用地面打井的方式获得,临时用电已接入施工场地。

1.3 施工管理目标1.3.1 质量目标标段工程交工验收的质量评定:合格;竣工验收的质量评定:合格。

1.3.2 工期目标计划工期669日历天,计划开工日期2017年1月1日,计划交工日期2018年10月31日。

2017年完成路基土方、部分防护排水工程以及引桥桩基、承台系梁、T梁预制及安装,主桥桩基、承台、部分现浇箱梁,2018年完成路面工程、防护排水工程、以及主桥现浇箱梁和桥面系及附属工程。

1.3.3 安全目标⑴项目职工生产安全责任事故死亡率:0。

⑵项目职工生产安全责任事故重伤率:低于0.5‰。

⑶杜绝较大(含)以上生产安全责任事故。

⑷杜绝重大(含)以上水上交通责任事故。

1.3.4 环保目标满足国家和吉林省标准化工地的相应要求,不发生环境污染事故、事件。

弃渣按照指定要求进行堆放。

生产、生活废水集中处理,不污染河流。

不发生红线外破坏环境的施工行为,控制高能耗设备的使用,达到“低碳节能、循环利用、生态环保”要求。

1.3.5 文明施工目标满足国家和吉林省标准化工地的相应要求,工地所有管理人员挂牌上岗,现场标识齐全、标志醒目,施工便道砂石化,建设驻地庭院化,混凝土拌合工厂化、钢筋加工工厂化,现场管理规范化,争创吉林省文明工地。

1.3.6 农民工工资管理目标保证农民工工资每月足额发放,做到无投诉、无上访、无阻工事件发生。

1.4 总体施工安排1.4.1 工作内容本工程主要施工内容包括1046.5米道路工程以及(75m+5×120m+75m)预应力混凝土半刚构-连续箱梁的主桥工程和48孔×40m预应力混凝土简支转连续T梁的引桥工程。
