双重管高压旋喷桩施工方案
- 格式:doc
- 大小:108.00 KB
- 文档页数:27
望湖宾馆改扩建工程…高压旋喷桩专项,施工方案浙江八达建设集团有限公司二零一二年十月双重管高压旋喷桩施工方案第一章工程概况第一节工程建设概况建设单位:杭州望湖宾馆有限责任公司设计单位:浙江省建筑设计研究院监督单位:杭州市工程质量、安全监督站勘察单位:杭州市勘测设计研究院监理单位:浙江工程建设监理公司.施工单位:浙江八达建设集团有限公司第二节工程概况本工程为望湖宾馆改扩建工程建安工程,本项目位于杭州下城区环城西路,地块东侧为武林路,南侧邻近庆春路,西侧紧邻保留的望湖宾馆A楼和B楼,北侧为教场路。
本工程±相当于黄海高程米。
由二幢主楼及地下室组成。
地下室二层(地下二幢楼连通),建筑面积分别为12820平米(望湖宾馆改建项目)、6200平米(杭政储出2009[25]号地块);地上建筑面积分别为6852平米(望湖宾馆改建项目,地上三层)、6404平米(杭政储出2009[25]号地块,地上三层),主体结构为现浇钢筋混凝土框架结构。
本基坑围护方式:地下连续墙“二墙合一”+二道钢筋砼内支撑;局部被动区土体及坑内深浅坑高差较大处三轴搅拌桩加固,其余高差采用放坡开挖。
第三节周围环境情况基坑东北角为多幢2层的砖木结构历史保护建筑,围护体内边线距离该侧用地红线~,距离保护建筑物边约3~9m(以下未做说明的,均自围护体内边线算起)。
基坑东侧距离用地红线约3~5m,红线外即为武林路,武林路下有众多市政管线,根据管线距离基坑的远近分析如下:电缆沟埋深约,距离基坑约;自来水管埋深约,距离基坑约;污水管埋深约,距离基坑约;雨水管埋深约,距离基坑约12m。
基坑距离南侧用地红线约15m,红线外即为庆春路,庆春路下有众多市政管线,根据管线距离基坑的远近分述如下:煤气管埋深约,距离基坑约;电缆沟埋深约,距离基坑约:自来水管埋深约,距离基坑约;污水管埋深约,距离基坑约。
&基坑西侧距离用地红线约68m,红线外为环城西路,红线内为保留的望湖宾馆A楼和B楼。
其中A楼采用450*450预制方柱基础,桩长约35m,承台底标高约,A楼外墙最外边距离基坑约~(基础挑出外墙约);B楼为浅基础建筑,外墙最外边距离基坑约~。
基坑北侧距离用地红线约4~9m,红线外即为教场路,教场路下有众多市政管线,根据管线距离基坑的远近分述如下:电缆沟埋深约,距离基坑约;自来水管埋深约,距离基坑约;污水管埋深约,距离基坑约;雨水管埋深约,距离基坑约;弱点管,埋深约,距离基坑约。
教场路以北为原中大宾馆和武林小剧院建筑,原中大宾馆建筑边距离基坑最近处约33m,武林小剧院建筑距离基坑边最近约24m。
第二章、编制说明:编制依据:1)、望湖宾馆改扩建工程施工图纸及设计联系单2)、《建筑地基基础设计规范》GB50007-20023)、《建筑桩基技术规范》JGJ94-20084)、《建筑地基基础工程施工质量验收规范》(GB50202-2002)—5)、《建筑地基处理技术规范》JGJ79-2002J220-20026)、《工程测量规范》GB50026-20077)、《建筑工程施工质量验收统一标准》GB50300-2001适用范围本施工方案适用于地连墙内外侧槽壁加固和被动区加固旋喷桩的施工。
第三章、场地土质、水文地质条件第一节工程地质条件根据岩土工程勘察报告,本工程自上而下的地层分布为:|1-1层:杂填土杂色,松散,稍湿。
主要成分为碎块石。
混凝土块、碎砖等建筑垃圾,含量一般约30-45%,径大小不均一,一般3-7cm为主,大者达15cm以上。
以粘性土充填。
表部大多有一层15-20cm厚混凝土地坪,其中BZ1孔处厚达90cm。
钻孔揭示厚度~。
全场分布。
1-2层:素填土灰,松软,湿,主要成分为粉土、粉质粘土(粉质粘土为灰色,软-流塑状)混少量碎口乐石、碎砖等,含量一般15%左右,径小于3cm。
含少量有机质及腐殖质。
屋顶标高为~,厚度~。
全场分布。
2-1层:粉质粘土(al-mQ4³)褐灰色,灰黄色,软~可塑,饱和,含氧化斑,含云母及腐殖质。
无摇振反应,切面稍有光泽,干强度中等,韧性中等。
层顶标高为~,厚度~。
大部分地段分布。
2-2层:粉土夹淤泥质粘土(al-mQ4³)浅灰色,少量为黄灰色,稍密,饱和。
含云母碎屑,含有机质及腐殖质,夹薄层状淤泥质粘土,层厚1-5cm不等,厚处可达30cm以上。
局部摇振反应迅速,无光泽反应,干强度低,韧性低。
层顶标高为~厚度~。
大部分地段分布,仅Z7和Z11孔处缺失。
、3-1层:淤泥(mQ4²)灰色,流塑,饱和。
含有机质,少量腐殖质,局部偶含粉土团块。
摇振反应迅速,无光泽反应,干强度低,韧性低。
层顶标高为~,厚度~。
全场分布。
3-2层:淤泥质粘土(mQ4²)灰色,软-流塑,饱和。
无摇振反应,稍有光泽,干强度中等,韧性中等。
层顶标高为~,厚度~。
全场分布。
5层:淤泥质粉质粘土(mQ41)灰色,软-流塑,饱和,含少量有机质和腐植物。
夹粉土薄层,局部粉土富集,含少量贝壳碎屑,局部偶夹粉砂。
无摇振反应,稍有光泽,干强度中等,韧性中等。
顶层标高为~,厚度~。
全场分布。
7层:淤泥质粘土(mQ41)灰色,流塑,饱和,含少量有机质和腐植物。
夹少量粉土薄层,含少量贝壳碎屑。
无摇振反应,稍有光泽,干强度中等,韧性中等。
屋顶标高为~,厚度~。
大部分地段分布,仅Z1和Z3孔处缺失。
…8-1层:粘土(al-iQ3²)黄灰色,褐黄色,可塑,饱和,含铁锰质氧化斑,含云母及少量腐殖质,局部夹粉砂薄层。
无摇振反应,光泽强,干强度高,韧性强。
层顶标高为~,厚度~。
局部分布。
8-2层:含粘性土粉砂(alQ3²)黄褐色,浅灰褐色,稍~中密,可塑,饱和,以粉砂为主,含粘性土约15-20%左右,含少量中粗砂、砾。
层顶标高为~,厚度~。
局部分布。
8-3层:粘土(al-lQ3²)褐黄色,硬可塑,饱和,含铁锰质氧化斑。
无摇振反应,光泽强,干强度高,韧性强。
层顶标高为~,厚度~。
大部分地段分布,仅BZ5孔处缺失。
9-1层:粘土(al-mQ3²)浅褐灰色,绿灰色,软塑,饱和,含云母、腐殖质。
无摇振反应,光泽强,干强度高,韧性高。
层顶标高为~,厚度~。
场地部分孔分布。
:9-2层:含砾粉砂(al-mQ3²)绿灰色,灰色,中密,饱和,含砾石约5-40%左右,不均一,局部粉砂为主。
无摇振反应,光泽强,干强度高,韧性强。
屋顶标高为~,厚度~。
场地部分孔分布。
10-1层:粉质粘土夹粉砂(al-IQ31)黄灰色,灰绿色,硬可塑,饱和,以粉质粘土为主,夹粉砂,含量约占15~20%,偶含砾。
无摇振反应,光泽反应强,干强度高,韧性强。
层顶标高为~厚度~。
大部分地段分布,仅Z11孔缺失。
10-2层:含砾中细砂(alQ31)浅灰绿色夹黄灰色,中密,饱和,以中细砂为主,含砾约占20-30%,局部为砾砂或圆砂,砾石直径,呈棱角状,少量粘性土充填。
层顶标高为~,厚度~。
大部分地段分布,仅Z11孔缺失。
12-1层:全风化英安岩(J)灰黄色、黄绿色,硬塑,岩石结构已基本被破坏,风化成土桩,岩芯取出呈柱状,手可掰断,钻进平稳,干钻可以钻进。
仅Z7、Z11、BZ5和BZ12孔揭示,屋顶标高为~,厚度~。
^12-2A层:强风化英安岩(J)浅棕色,岩石结构大部分破坏,岩芯呈碎块状,手可掰断。
部分孔揭示,层顶埋深为~,屋顶标高为~,厚度~。
12-2B层:强偏中风化英安岩(J)浅棕色,岩石结构大部分破坏,岩芯呈碎块,少量短柱状,机械破碎严重,风化裂隙发育,裂隙面见铁质渲染。
仅Z11孔和BZ10孔揭示,层顶埋深为和,屋顶标高为和,厚度和。
表1 各层土的物理力学性质参数表第二节、场内地下水情况本工程场地浅部地层的地下水性质属松散孔隙型潜水,主要赋存于1层填土、2-2层粉土夹淤泥质粘土中,水源补给一般,连通性稍好。
勘察期间地下水位埋深在地表下~,相当于85国家高层~。
主要受大气降水及地下同层侧向径流补给,以竖向蒸发及侧向径流方式排泄,其水位随季节性变化明显。
年均变化幅度值约~第四章、设计概况及参数》1、设计概况:本工程基坑围护方式:地下连续墙“二墙合一”+二道钢筋砼内支撑;局部被动区土体及坑内深浅坑高差较大处三轴搅拌桩加固,但由于本工程拆建、新建地块离老望湖宾馆主楼较近,转角处大型机械没有施工空间,且拆建工程地块下存在较多老桩,靠武林路侧基坑边与高压线较近,三轴桩无法施工,所以经设计、业主同意将部分三轴搅拌桩改为高压旋喷桩。

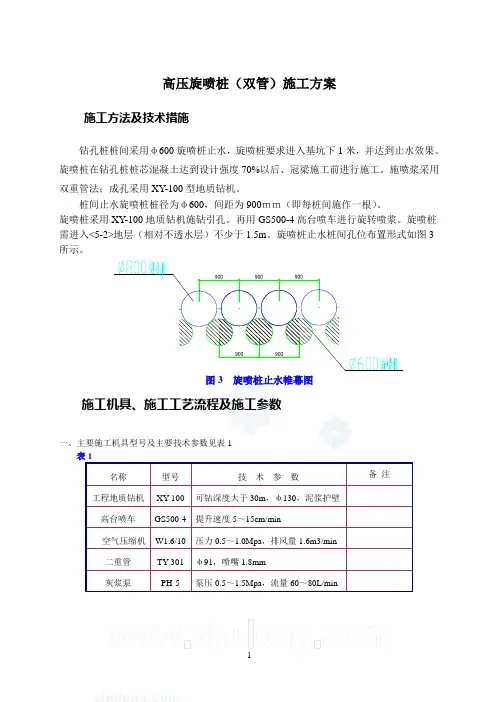

2、设计参数:本工程采用双重管高压旋喷桩,桩径Φ800,搭接300,浆液压力20Mpa,空气压力,提升速度13cm/min,旋转速度10r./min,浆液流量100L/min。
水灰比为1:1,水泥标号为,掺量为35%。
本工程旋喷桩共759根,桩长为,桩顶标高为,桩底标高为。
第五章施工总体安排1 总体施工方法施工方法{本工程旋喷桩施工采用二管法旋喷,为防止旋喷桩施工时由于相邻两桩施工距离太近或间隔时间太短,造成相邻高喷孔施工时串浆,采取分批跳孔施作,钻孔桩施工时按每间隔两孔施作,围护桩内部按次序依次施工,具体施工顺序依据现场实际情况确定。
施工安排根据工期要求及实际情况,采用3台旋喷桩机进行旋喷桩的施工。
2 施工进度计划根据工期要求、现场施工安排计划及实际情况,旋喷桩计划于10月11日开始施工,11月25日完成。
3 资源配置劳动力计划因本工程位于杭州市区,附近有较多居民区,所以安排的施工时间为6:00-22:00,采用一班制,每班为4个,三台旋喷桩机,共12人,在施工中应各司其职,认真负责,相互协作,互相监督。
施工人员必须控制好各个设计参数,记录和整理好当天的施工记录,并及时上报。
司泵人员应随时注意注浆泵压力变化,值班技术员及时记录并根据地质情况调整注浆压力及施工工艺参数。
【主要施工机械设备旋喷桩施工采用XP-30B型旋喷机作业。
主要施工机械设备如表所示,本表暂定为一个工作面设备配置,根据施工进度及现场实际情况,及时调整设备。

第六章施工方法—1 施工原理及工艺流程双重法旋喷是一种气喷射、浆液灌注搅拌混合喷射的方法。
即用一层喷射管使空气横向喷射,并切割地基土体,借空气的上升力把被破碎的土由地表排除;于此同时,另一个喷嘴将水泥浆低压力喷射注入到被切割、搅拌的地基中,使水泥浆与土混合达到加固目的,其加固直径可达800~2000mm。
采用双重法旋喷施工时先应达到预定的喷射压力、喷浆量后,再逐渐提升注浆管,注浆管分段提升的搭接长度不得小于100mm;当达到设计桩顶高度或地面出现溢浆现象时,应立即停止当前桩的旋喷工作,并将旋喷管拔出并清洗管路。
双重管法是将水泥浆与压缩空气同时喷射,除可延长喷射距离、增大切削能力外,也可促进废土的排除,减轻加固体单位体积的重量。
