人防技术交底为进一步落实人防工程各参建主体责任,明确施工过程中各阶段质量控制要点,有效提高工程建设质量,根据国家人防办《人民防空工程质量监督管理规定》(国人防2022288号)、浙江省建设厅浙江省人防办《关于结建防空地下室工程人防专业质量监督有关问题的通知》(建建发2001199号)、《浙江省人民防空工程质量监督管理办法》(浙人防办200721号)、《浙江省人民防空工程竣工验收备案管理办法》(浙人防办202261号)、《浙江省人民防空工程建设监理管理规定》(浙人防办202290号),金华市建设局金华市人防办《关于结建防空地下室工程质量监督有关问题的通知》(金人防202232号),浙江省人防工程质量监督站义乌分站制定了人防工程质量监督施工技术交底范本,请各参建单位按要求认真落实到位。
一、建设单位职责1、所选定的监理单位应具备人防专业监理资质。
2、项目招标完成后,在办理地面质量监督的同时,及时办理人防工程质量监督申请手续,并在开工前召开人防工程质量监督施工技术交底会议。
4、及时采购底板、墙板砼浇注预埋所需的人防门、临战封堵、防爆地漏、防爆音响呼叫按钮等防护设备,确保规格型号准确。
采购过程中必须选用国家人防办防护设备定点生产厂家的产品,尽量选择年度量化考核排名靠前的优秀厂家,不得明示或暗示施工单位采用价低质次的产品。
5、督促移动、联通、电信、有线电视等弱电通信部门穿墙预埋管应提前在砼浇筑前预埋到位,必须满足人防防护密闭要求,不得随意凿墙开洞乱穿管线。
6、人防工程质监部门检查过程中,建设单位代表应在场,并督促各参建单位及设备厂家相关项目负责人到现场。
7、若涉及人防设计图纸变更,必须重新报审,不得随意改动。
8、组织中间结构验收和人防专项验收。
未经人防中间结构验收,不得进行粉刷及设备安装。
二、监理单位职责1、派驻现场的项目监理组中应有经培训合格持国家人防办颁发证书的人防监理工程师,该工程师不得在2个以上人防项目中兼职。
人防地下室技术交底一、工程概况本次人防地下室工程位于_____,总建筑面积为_____平方米。
该地下室平时作为地下停车场,战时则转换为人员掩蔽所和物资储备库。
地下室共分为_____个防护单元,防护等级为_____级。
二、施工准备1、技术准备熟悉施工图纸和相关规范标准,进行图纸会审,发现问题及时与设计单位沟通解决。
编制施工方案和技术交底,明确施工工艺和质量要求。
2、材料准备人防门、防护密闭门、密闭门等防护设备应提前订货,确保按时进场。
钢筋、水泥、砂、石等原材料应进行检验,合格后方可使用。
3、施工机具准备配备塔吊、混凝土输送泵、电焊机、钢筋切断机、弯曲机等施工机具。
4、人员准备组织施工人员进行技术培训和安全教育,特殊工种应持证上岗。
三、施工工艺流程1、土方开挖按照设计要求进行土方开挖,遵循“分层分段、对称平衡”的原则,严禁超挖。
做好边坡支护和排水工作,防止坍塌和积水。
2、基础施工浇筑基础垫层,确保垫层平整、密实。
绑扎基础钢筋,安装模板,浇筑基础混凝土。
3、墙体和顶板施工绑扎墙体和顶板钢筋,注意钢筋的规格、间距和连接方式应符合设计要求。
安装模板,采用对拉螺栓固定,确保模板的稳定性和垂直度。
浇筑混凝土,采用分层浇筑、振捣密实的方法,防止出现蜂窝、麻面等质量问题。
4、防护设备安装人防门、防护密闭门、密闭门等防护设备应在主体结构施工完成后进行安装。
安装前应对设备进行检查和调试,确保其性能良好。
安装时应严格按照施工图纸和操作规程进行,保证安装质量。
5、防水施工地下室防水采用_____防水卷材,施工前应清理基层,确保基层平整、干净、干燥。
铺贴防水卷材时,应注意卷材的搭接宽度和粘贴牢固度,阴阳角处应做加强处理。
6、回填土施工防水施工完成并验收合格后,进行回填土施工。
回填土应采用分层夯实的方法,压实系数应符合设计要求。
四、质量控制要点1、钢筋工程钢筋的品种、规格、数量、位置应符合设计要求。
钢筋的连接方式和接头位置应符合规范要求,接头质量应进行检验。
梦蝶花苑8#-11# 楼、 2#地下车库工程技术交底书作业指导书( 地下室人防施工技术交底 )梦蝶花苑项目部技术交底及作业指导书工程名称梦蝶花苑 8#-11# 楼、2#地下车库工程施工单位中天建设企业有限企业交底部位地下室工序名称地下室人防施工交底概要:地下室人防施工技术交底交底内容:一、施工准备1、施工图纸人防已审过;2、应有相应部位的资料查验报告(防水合格证、查验报告、建委准用证、人防办准用证、钢筋查验报告、复试报告);3、完工查收时需要准备两套资料和图纸;二、施工注意事项1、底板施工注意事项:不同意防水空鼓大面积皱纹;人防处上基层设计拉结筋(结构板);钢筋马登不同意到保护层;马登不可以与主筋焊接,不可以代替水平筋;外墙止水板≤ 3mm,10cm打弯,钢筋固定不可以焊接。
2、剪力墙施工注意事项:外墙的竖向筋在外侧;有边柱时,止水钢板连结处要打断后与止水钢板满焊 10d;穿墙对拉螺栓不可以拿出(密闭);人防处钢筋头不可以顶住模版;所有管道要设置密闭套管(参照刚性防水套管);箱体、控制箱、消防箱在密闭墙等处所有明设。
3、顶板施工注意事项:垫块、拉筋、与底板同样;板整浇达成,不同意留洞;人防处埋管一定是镀锌管。
4、人员掩体注意事项:防毒、防爆地漏管道在底板施工时要安装到位;通风短管施工时注意两头出墙 150mm,与通风管对接等经材质 5mm钢板卷板、套管中间有密闭肋,满焊;此地点应特别注意。
通风滤毒通风系统由国家定点的加工厂家,有文件防备门、密闭门预留浇筑要求大能够,但不可以小。
5、人防门施工注意事项: GHSFM4025在开启外侧有预留沟,以便于门框安装,沟长比两边墙垛大于 300mm,深度不小于 250mm,FM2020、M2020、FM1020、M1020、FM820、M820、FM716等有人防门槛,建筑成活 150mm。
6、门柜墙施工注意事项:暗柱的钢筋箍筋张口不可以在门柜侧;铰页门口处大于1500~2000 门,门垛大于 400,对侧大于 200;小于 1500,铰页处大于 350,对侧大于 200;所有门 2000 以下的,在门扇中间,距门口 300 棚顶设吊环,Φ 10 圆钢;防备门处有闭所盒,门洞预留要大 2cm,便于安装;核查通知单调定要提早 2 天上报。

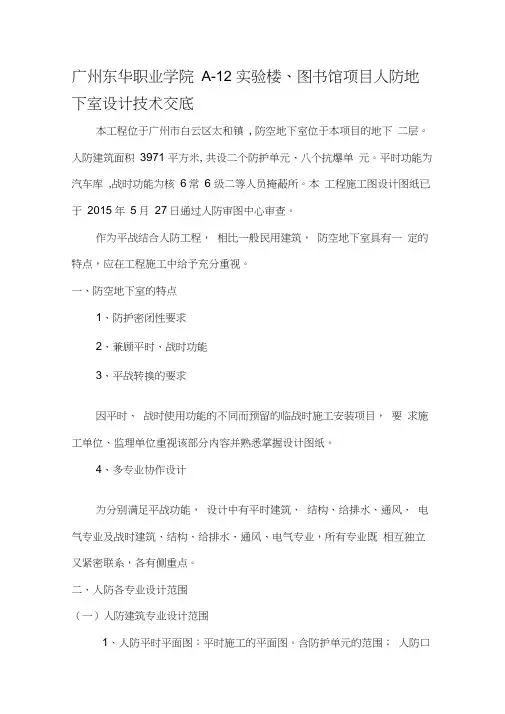

广州东华职业学院A-12 实验楼、图书馆项目人防地下室设计技术交底本工程位于广州市白云区太和镇, 防空地下室位于本项目的地下二层。
人防建筑面积3971 平方米, 共设二个防护单元、八个抗爆单元。
平时功能为汽车库,战时功能为核6常6 级二等人员掩蔽所。
本工程施工图设计图纸已于2015年5月27日通过人防审图中心审查。
作为平战结合人防工程,相比一般民用建筑,防空地下室具有一定的特点,应在工程施工中给予充分重视。
一、防空地下室的特点1、防护密闭性要求2、兼顾平时、战时功能3、平战转换的要求因平时、战时使用功能的不同而预留的临战时施工安装项目,要求施工单位、监理单位重视该部分内容并熟悉掌握设计图纸。
4、多专业协作设计为分别满足平战功能,设计中有平时建筑、结构、给排水、通风、电气专业及战时建筑、结构、给排水、通风、电气专业,所有专业既相互独立又紧密联系,各有侧重点。
二、人防各专业设计范围(一)人防建筑专业设计范围1、人防平时平面图:平时施工的平面图。
含防护单元的范围;人防口部的定位及编号;各临战封堵口、车道口、连通口的位置及编号;人防门的位置及编号等2、人防战时平面图:临战时施工的平面图。
含各战时功能用房的布置;各战时功能用房开设的门窗定位及编号;临战构筑的抗爆隔墙定位等。
3、各人防口部详图4、人防区内各设备孔井的防护密闭钢筋混凝土墙的定位5、人防防护设备平时安装表及平战功能转换内容6、临战时安装门窗表(二)人防结构专业设计1、人防区内各类防护密闭墙体的设计,包括人防临空墙、门框墙、密闭墙和防护单元隔墙等,具体详我公司结构墙体平面布置图及大样。
2、人防区内顶板、底板、主要出入口楼梯的设计(三)人防设备专业设计战时功能通风、给排水和电气专业设计。
三、施工中应注意的一些问题(一)、工程的密闭要求人防工程的钢筋混凝土防护密闭墙和密闭墙(下简称“人防墙体”)均有严格的密闭要求,在施工中应注意密闭的施工工艺1、在人防墙体安装模板时,应采用一次性螺杆,严禁采用PVC 套管穿越墙体、重复使用螺杆的施工方法;为保证人防墙体的厚度,人防墙体内不得埋置各种控制箱、木块等配件2、所有穿人防墙体的设备管道(含平、战时),都必须按设计图纸的密闭要求进行施工,各种预埋套管、密闭肋均应与人防墙整体一次现浇,防爆地漏、普通地漏及其排水管应与结构底板混凝土一次现浇完成,不得事后再凿洞或埋管3、电缆桥架不应直接穿越人防墙,应按人防电气专业图纸预埋套管及钢板密闭肋(二)、建筑专业1、施工中应注意人防建施设计说明中的平时安装防护设备表和平战功能转换表对平时应施工到位的要求,注意浇筑混凝土前须检查防护设备预埋件是否已安装到位。
