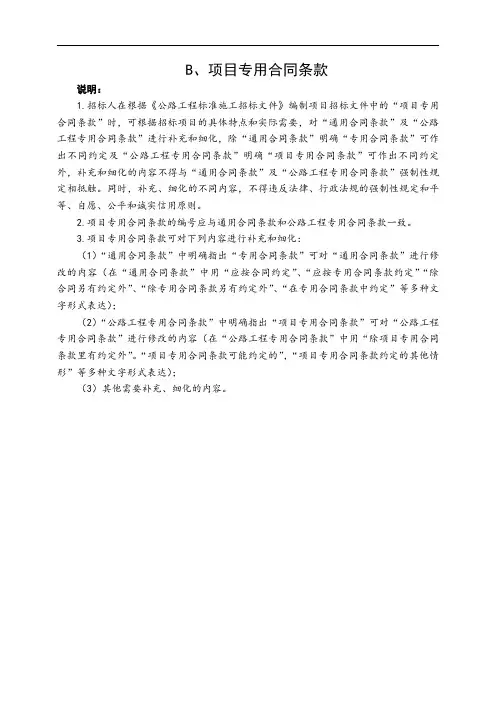

4标专用合同
- 格式:docx
- 大小:18.83 KB
- 文档页数:11
1 专用合同条款 1 —般约定
1.1 词语定义 1.1.2 合同当事人和人员 1.122 发包人:定边县中小河流治理干沟县城段防洪工程建 设项目办公室 1.1.2.3 承包人:陕西鸿泰建设工程有限公司。 1.1.2.6 监理人:陕西灏宇监理有限公司。 1.1.4 合同签订日期:2015年7月24日 。 1.145 缺陷责任期 (工程质量保修期):12个月 。 1.4 合同文件的优先顺序 进入合同文件的各项文件及其优先顺序是: (1) 合同协议书; (2) 中标通知书; (3) 投标函及投标函附录; (4) 专用合同条款; (5) 通用合同条款; (6) 技术标准和要求; (7) 图纸; (8) 已标价工程量清单; (9) 其他合同文件。 1.7联络 1.7.2 来往函件均应按技术标准和要求(合同技术条款)约定 的期限送达:对甲方送达项目现场管理处; 对乙方送达该标段项目经 理部。 2 发包人义务
2.3 提供施工场地 2
232发包人提供的施工场地范围为:见施工招标总平面图或施工 用地图,提供用地的范围和期限为工程建设用地和施工临时道路用 地。 2.3.3 承包人自行勘察的施工场地范围为: 在本标段施工项目部 占地由承包人根据其施工组织设计自行确定。 2.8 其它义务 (1) 工地外道路联系; (2) 发包人负责工地范围内的征迁和移民; (3) 本合同工程施工所需的土地、拆迁费用由发包人支付。
3监理人 3.1 监理人的职责和权力 3.1.1 监理人须根据发包人事先批准的权力范围行使权力, 发包 人批准的权力范围: (1) 按第4.3款约定,批准工程的分包; (2) 按第11.3款约定,确定延长完工期限; (3) 按第15.6款约定,批准暂列金额的使用; (4) 当变更引起的合同价格增加时做出的变更决定; (5) 发布停工令、开工令; (6) 调整控制性进度计划; (7) 施工中发生,但投标人《工程量清单》中未列单价的工程项目, 计量单价的确认。 (8) 工程重大质量事故的处理意见; (9) 工程的重大设计变更; (10) 撤换项目经理或技术负责人员。 4 承包人
4.1 承包人的一般义务 4.1.10 其它义务 3
(1) 承包人应自备电源,负责就近接通临时施工用电。 (2) 承包人应在合同规定的期限内完成工地清理(含弃料场地 整理)、临时设施的占地复耕、并按期撤退人员和剩余材料,该项费 用由承包人自理。 (3) 提交施工组织设计、施工措施计划和部分施工图纸 承包人应按合同规定的内容和时间要求, 编制施工组织设计、施 工措施计划和由承包人负责的施工图纸, 报送监理人审批,并对现场 作业和施工方法的完备和可靠负全部责任。 (4) 办理保险 承包人应按合同规定负责办理由承包人投保的保险。 4.3分包 本项目工程主体工程不允许任何形式的分包。 4.11 不利物质条件 4.11.1 不利物质条件的范围: / ________________ 。
5材料和工程设备
5.2 发包人提供的材料和工程设备 发包人不提供任何形式的材料和工程设备, 承包方采购的材料和 工程设备按《通用合同》5.1执行。
6施工设备和临时设施 6.2 发包人提供的施工设备和临时设施 发包人不提供任何形式的施工设备和临时设施。 7交通运输
7.1 道路通行权和场外设施 道路通行权和场外设施的约定: / 8测量放线 4
8.1 施工控制网 8.1.1 发包人通过监理人提供测量基准点、基准线和水准点及 其书面资料的期限:开工前三天。 承包人测设施工控制网的要求:按规划和设计的要求,满足合格 质量的需要。 承包人将施工控制网资料报送监理人审批的期限: 合同签订后三 个工作日内。
9施工安全、治安保卫和环境保护 9.1 发包人的施工安全责任 9.1.4发包人提供 _/ ________ 资料,其余资料由承包人负责 收集。 9.2 承包人的施工安全责任
9.2.12 下列工程应编制专项施工方案:__/ ____________ 。其中 / _______ 应组织专家论证和审查。 9.7 文明工地 9.7.1 本合同文明工地的约定:_J_ _________ 。
11开工和竣工(完工) 11.4 异常恶劣的气候条件 11.4.3 本合同工程界定异常恶劣气候条件的范围为:
(1)日降雨量大于50 mm的雨日超过1天; ⑵ 日气温超过38 C的高温大于3天;
(3) 日气温低于-20 C的严寒大于3天; (4) 造成工程损坏的冰雹和大雪灾害: ; (5) 其它异常恶劣气候灾害。 5
11.5 承包人工期延误 (1)逾期完工违约金表。 序号 项目及其说明 要求完工日期 违约金(元/天) 1 本项目 2015年 月 日
⑵ 全部逾期完工,违约金的总限额为(1%) 11.6 工期提前 工期提前的奖金约定:提前完工,不设奖励
12暂停施工 12.1 承包人暂停施工的责任 (5) 承包人承担暂停施工责任的其它情形:—/ 12.2 发包人暂停施工的责任 (1)发包人承担暂停施工责任的其它情形:__L 13工程质量
13.7 质量评定 13.7.4 重要隐蔽单元工程和关键部位单元工程质量评定的约 定: 合格 。 13.7.7 工程合格标准为: 符合设计要求及相关规范 优良标准为: ___________ 。达到优良的奖金为: ___________ 。 13.8 质量事故处理 13.8.4 工程竣工验收时, 项目法人 向竣工验收委员
会汇报并提交历次质量缺陷处理的备案资料。
14试验和检验 14.1 材料、工程设备和工程的试验和检验 14.1.5 水工金属结构、启闭机及机电产品进场后的交货检查和 验收中,承包人负责 参加检查验收并负责接收工作 ________ 。 6
14.1.6 本工程实行见证取样的试块、试件及有关材料: / ____ 。
15变更 15.1变更的范围和内容 对预算费用超过10%勺设计变更需经原审批机关批准或核准。 15.5 承包人的合理化建议
15.5.2承包人实现合理化建议的奖为: J—。 15.8 暂估价
15.8.1(1)发包人和承包人组织招标的暂估价项目: J__ ;发包 人组织招标的暂估价项目:J__。 (2)发包人和承包人以招标方式选择暂估价项目供应商或分包人 时,双方的权利义务关系:。
16价格调整 16.1 物价波动引起的价格调整 物价波动引起的价格调整方式:不调^_。 16.1.2 米用造价信息调整价格差额
工程造价信息的来源: _L ______ 。价格调整的项目和系数: / ____ 。
17计量与支付 17.1 计量 17.1.2计量方法 7
工程量计算规则执行国家标准《建设工程工程量清单计价规范》 (GB50500- 2013)或其适用的修订版本。除合同另有约定外,承包人 实际完成的工程量按约定的工程量计算规则和有合同约束力的图纸 进行计量。 17.2 预付款 本工程预付款金额为合同价款的30%施工人员、机械进场,工 程开工且中省资金到位后,承包人方可申请预付款,第一次预付款为 预付款总额的40%第二次预付款为预付款总额的60% 17.4质量保证金 17.4.1每个付 款周期扣留的质量保证金为工程进度付款的 5_ %,扣留的质量保证金总额为签约合同价的_5_ %。 17.5 竣工(完工)结算 中省资金到位后,按工程进度支付工程款,竣工验收前支付签 约合同价80%竣工验收合桥后支付签约合同价的15%工程质量合格, 正常使用一年后退还质量保证金(签约合同价的 _5_ %)。 17.5.1 竣工 (完工)付款申请单 (1)承包人应提交完工付款申请单一式 肆 份。 17.6最终结清 17.6.1 最终结清申请单 (1)承包人应提交最终结清申请单一式 肆 份。 17.7 竣工财务决算 承包人应为竣工财务决算编制提供的资料: 按照发包人要求提 供相关资料 。 18竣工验收(验收)
18.1 验收工作分类 本工程法人验收包括: 单元工程验收、分部工程验收、单位工 程验收、合同完工验收 ;政府验收包括: 县级验收、中省市验收 。 验收条件为: 符合设计要求及相关规范 。 验收程序为:按规定程序进行 。 18.2 分部工程验收 8
1822 本工程由发包人主持的分部工程验收为 _/ ______ ,其余 由监理人主持。 18.3 单位工程验收 18.3.4 提前投入使用的单位工程包括: _/ ____ 、_/ ____ 、 /_。 18.5 阶段验收 18.5.1 本合同工程阶段验收类别包括: _________ 、_1 ____ 、 / ___ 。 18.6 专项验收 18.6.2本合同工程专项验收类别包括: __/ ____ 、_/ ______ 、 / ___ 。 18.7竣工验收 18.7.3 本工程_J _____ (需要/不需要)竣工验收技术鉴定 (蓄水安全鉴定)。 18.8施工期运行 18.8.1需要在施工期运行的单位工程或工程设备为: _/ ____ 、 /_、_/ ______ 。 18.9 试运行 18.9.1 试运行的组织: 承包人;费用承担: 承包人负 19缺陷责任与保修责任 19.1缺陷责任期 (工程质量保修期)的起算时间 本工程缺陷责任期 (工程质量保修期)计算如下:工程竣工之 旦。
20保险
20.1 工程保险 建筑工程一切险和(或)安装工程一切险投保人:发包人统一选 定保险公司承保, 承包人仍要将保险费记入投标报价中, 合同结算由 发包人统一代扣;
