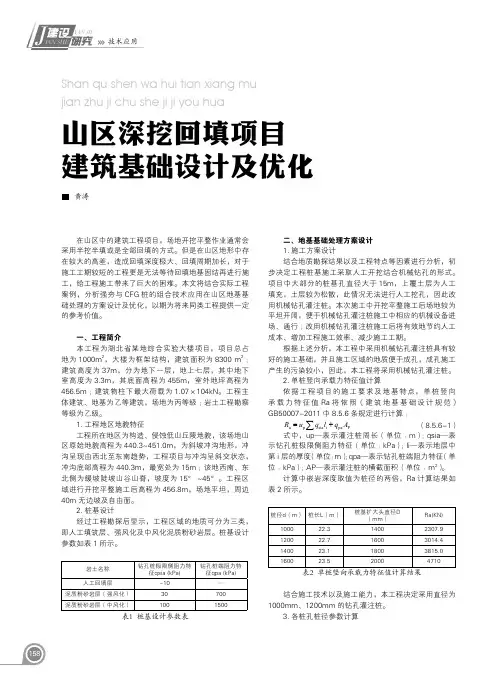

J IAN SHE YAN JIU技术应用158山区深挖回填项目建筑基础设计及优化Shan qu shen wa hui tian xiang mujian zhu ji chu she ji ji you hua黄涛在山区中的建筑工程项目,场地开挖平整作业通常会采用半挖半填或是全部回填的方式。
但是在山区地形中存在较大的高差,造成回填深度极大、回填周期加长,对于施工工期较短的工程更是无法等待回填地基固结再进行施工,给工程施工带来了巨大的困难。
本文将结合实际工程案例,分析强夯与CFG桩的组合技术应用在山区地基基础处理的方案设计及优化,以期为将来同类工程提供一定的参考价值。
一、工程简介本工程为湖北省某地综合实验大楼项目,项目总占地为1000m2,大楼为框架结构,建筑面积为8300 m2;建筑高度为37m,分为地下一层,地上七层,其中地下室高度为3.3m,其底面高程为455m,室外地坪高程为456.5m;建筑物柱下最大荷载为1.07×104kN。
工程主体建筑、地基为乙等建筑,场地为丙等级;岩土工程勘察等级为乙级。
1.工程地区地貌特征工程所在地区为构造、侵蚀低山丘陵地貌,该场地山区原始地貌高程为440.3~451.0m,为斜坡冲沟地形,冲沟呈现由西北至东南趋势,工程项目与冲沟呈斜交状态,冲沟底部高程为440.3m,最宽处为15m;该地西南、东北侧为缓坡陡坡山谷山脊,坡度为15°~45°。
工程区域进行开挖平整施工后高程为456.8m,场地平坦,周边40m无边坡及自由面。
2.桩基设计经过工程勘探后显示,工程区域的地质可分为三类,即人工填筑层、强风化及中风化泥质粉砂岩层。
桩基设计参数如表1所示。
岩土名称钻孔桩极限侧阻力特征qsia (kPa)钻孔桩端阻力特征qpa (kPa)人工回填层-10—泥质粉砂岩层(强风化)30700泥质粉砂岩层(中风化)1001500表1 桩基设计参数表二、地基基础处理方案设计1.施工方案设计结合地质勘探结果以及工程特点等因素进行分析,初步决定工程桩基施工采取人工开挖结合机械钻孔的形式。
基础土方回填方案基础土方回填是指在地面或者开挖后的空腔中,采用土方填筑来填补空隙的工程方案。
在土方工程中,回填方案的设计是非常重要的,不仅可以确保工程的安全可靠,还可以提高土方开挖与回填的效率和经济性。
以下是一个基础土方回填方案的详细描述:1.工程概述:本方案适用于基础工程中的土方回填工作,包括地基处理、基坑回填等环节。
回填材料为经过筛分或者破碎后的天然土或者人工填充料。
2.基础土方回填的目标:通过合理的回填方案,达到以下目标:-提供稳定的基础支撑;-防止沉降或者地基不均匀沉降;-均匀分布荷载,保证地表的平整度;-节约成本和资源。
3.地基处理:在基坑回填前,需要对地基进行必要的处理,包括:-清除现场杂物和污染物;-去除不稳定的土层;-平整地基表面;-加固松散或者不均匀的地层。
4.回填材料选择:回填材料的选择应根据工程需要和现场条件合理选用,包括:-天然土:具有良好的密实性、抗压能力和排水性能,可根据土壤的不同特性进行区分;-人造填充料:包括砾石、砂瓦等,可以通过筛分或者破碎得到合适的颗粒大小。
5.回填作业步骤:-开挖基坑:根据设计要求和回填材料体积计算,开挖合适的基坑,保证基坑边坡的稳定性;-实施地基处理:清除地基表面的杂物、加固松散地层等;-回填土方:将选好的回填材料从底层开始逐层回填,每一层回填应按照设计要求进行均匀压实;-压实处理:使用合适的机械设备进行土方的压实处理,以达到设计要求的密实度;-检测与验收:对回填土方进行密实度、平整度等指标的检测,确保施工质量符合规范要求。
6.安全施工措施:在回填施工过程中,应注意以下安全事项:-使用合适的机械设备和工具,确保人员和机械设备的安全;-对施工现场进行警示和标识,确保通行人员和车辆的安全;-规范作业人员的操作,提高施工效率并减少事故的发生。
7.环保措施:回填施工过程中应注意环保问题,包括:-回填材料的运输和堆放过程中,控制扬尘和露天堆放,减少对环境的污染。

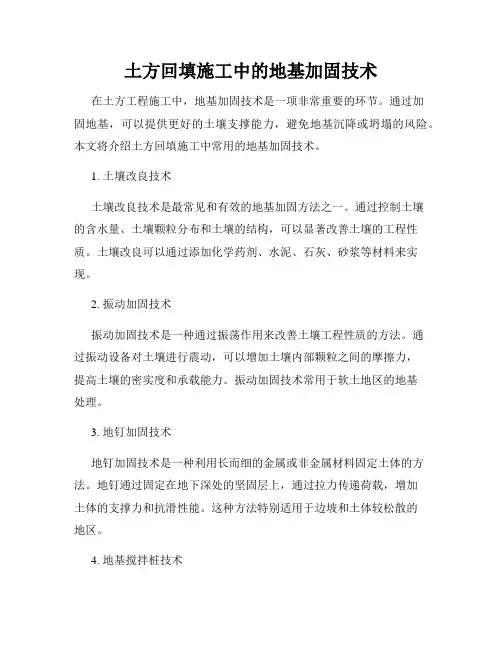

土方回填施工中的地基加固技术在土方工程施工中,地基加固技术是一项非常重要的环节。
通过加固地基,可以提供更好的土壤支撑能力,避免地基沉降或坍塌的风险。
本文将介绍土方回填施工中常用的地基加固技术。
1. 土壤改良技术土壤改良技术是最常见和有效的地基加固方法之一。
通过控制土壤的含水量、土壤颗粒分布和土壤的结构,可以显著改善土壤的工程性质。
土壤改良可以通过添加化学药剂、水泥、石灰、砂浆等材料来实现。
2. 振动加固技术振动加固技术是一种通过振荡作用来改善土壤工程性质的方法。
通过振动设备对土壤进行震动,可以增加土壤内部颗粒之间的摩擦力,提高土壤的密实度和承载能力。
振动加固技术常用于软土地区的地基处理。
3. 地钉加固技术地钉加固技术是一种利用长而细的金属或非金属材料固定土体的方法。
地钉通过固定在地下深处的坚固层上,通过拉力传递荷载,增加土体的支撑力和抗滑性能。
这种方法特别适用于边坡和土体较松散的地区。
4. 地基搅拌桩技术地基搅拌桩技术是一种通过混合土壤和添加外部材料,形成一种固定桩体的方法。
通过搅拌桩的施工,可以加强土壤的质量和工程性能。
这种方法通常用于软土地区的地基处理以及基础承载力要求较高的项目。
5. 地面加固技术在土方回填施工中,地基的加固还可以通过地面加固技术来实现。
常见的地面加固技术包括排水、加设地下槽、地基加固等。
这些方法通过改变地表结构,提高土地排水能力、提供更好的地基承载能力,从而实现地基的加固效果。
综上所述,土方回填施工中的地基加固技术有很多种类,每种技术都有其适用的情况和施工要求。
在实际工程中,需要根据具体情况选择合适的地基加固技术,并按照相关规范和标准进行施工。
通过合理和科学的地基加固技术,可以确保土方工程的稳定性和安全性。

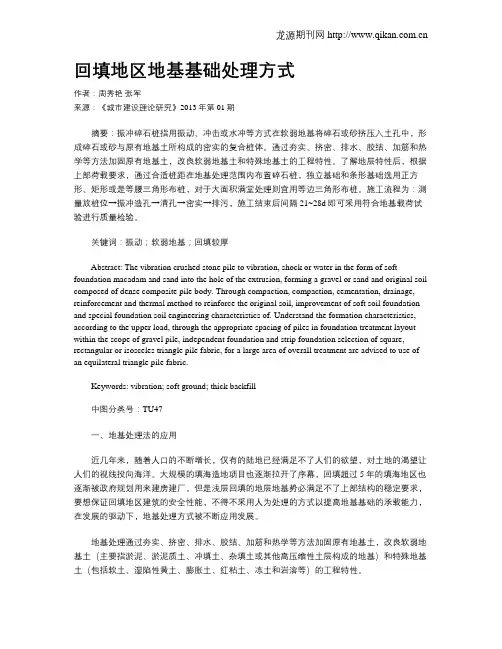

回填地区地基基础处理方式作者:周秀艳张军来源:《城市建设理论研究》2013年第01期摘要:振冲碎石桩指用振动、冲击或水冲等方式在软弱地基将碎石或砂挤压入土孔中,形成碎石或砂与原有地基土所构成的密实的复合桩体。
通过夯实、挤密、排水、胶结、加筋和热学等方法加固原有地基土,改良软弱地基土和特殊地基土的工程特性。
了解地层特性后,根据上部荷载要求,通过合适桩距在地基处理范围内布置碎石桩,独立基础和条形基础选用正方形、矩形或是等腰三角形布桩,对于大面积满堂处理则宜用等边三角形布桩。
施工流程为:测量放桩位→振冲造孔→清孔→密实→排污,施工结束后间隔21~28d即可采用符合地基载荷试验进行质量检验。
关键词:振动;软弱地基;回填较厚Abstract: The vibration crushed stone pile to vibration, shock or water in the form of soft foundation macadam and sand into the hole of the extrusion, forming a gravel or sand and original soil composed of dense composite pile body. Through compaction, compaction, cementation, drainage, reinforcement and thermal method to reinforce the original soil, improvement of soft soil foundation and special foundation soil engineering characteristics of. Understand the formation characteristics, according to the upper load, through the appropriate spacing of piles in foundation treatment layout within the scope of gravel pile, independent foundation and strip foundation selection of square, rectangular or isosceles triangle pile fabric, for a large area of overall treatment are advised to use of an equilateral triangle pile fabric.Keywords: vibration; soft ground; thick backfill中图分类号:TU47一、地基处理法的应用近几年来,随着人口的不断增长,仅有的陆地已经满足不了人们的欲望,对土地的渴望让人们的视线投向海洋。
大面积回填土地基处理的措施分析大面积回填土地基处理是指在工程施工过程中,为了满足工程要求,对大面积回填土地基进行处理的一种工程措施。
大面积回填土地基处理对工程的安全性、稳定性和持久性有着重要的影响,因此需要采取有效的措施进行处理。
本文将分析大面积回填土地基处理的措施,并探讨其影响和应用。
1. 理论基础大面积回填土地基处理的理论基础主要包括土力学和地基处理理论。
土力学是研究土体的力学性质和变形规律的科学,是大面积回填土地基处理的理论基础。
地基处理理论则是研究土地基处理的原理、方法和技术,为大面积回填土地基处理提供了理论依据。
2. 措施分析(1)压实处理大面积回填土地基在施工后需要进行压实处理,以增加土体的密实度和稳定性。
压实处理可以采用振动压实、静压、加筋等方法,以提高土体的承载能力和抗下沉性能。
(5)深基坑处理大面积回填土地基在进行深基坑施工时需要进行处理,以保证基坑的稳定性和安全性。
深基坑处理可以采用支护、加固、排水等方法,以减小基坑的变形和破坏,保障施工的顺利进行。
3. 影响分析大面积回填土地基处理的有效性和成本性对工程的安全性、稳定性和经济性有着重要的影响。
压实、排水、加筋、地基改良和深基坑处理的方式和方法选择将对大面积回填土地基的施工质量和工程成本产生重大影响。
4. 应用实例在实际工程中,大面积回填土地基处理的措施和方法需要根据具体情况进行选择和应用。
在高层建筑施工中,大面积回填土地基处理通常采用压实、加筋和地基改良的综合措施,以满足建筑物的承载和稳定性要求。
在道路和桥梁工程中,大面积回填土地基处理通常采用排水、地基改良和深基坑处理的综合措施,以保证路基和桥墩的稳定和安全。

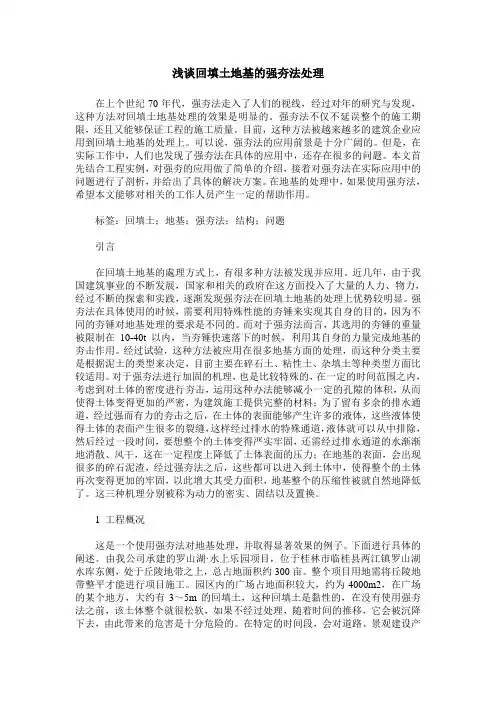

浅谈回填土地基的强夯法处理在上个世纪70年代,强夯法走入了人们的视线,经过对年的研究与发现,这种方法对回填土地基处理的效果是明显的。
强夯法不仅不延误整个的施工期限,还且又能够保证工程的施工质量。
目前,这种方法被越来越多的建筑企业应用到回填土地基的处理上。
可以说,强夯法的应用前景是十分广阔的。
但是,在实际工作中,人们也发现了强夯法在具体的应用中,还存在很多的问题。
本文首先结合工程实例,对强夯的应用做了简单的介绍,接着对强夯法在实际应用中的问题进行了剖析,并给出了具体的解决方案。
在地基的处理中,如果使用强夯法,希望本文能够对相关的工作人员产生一定的帮助作用。
标签:回填土;地基;强夯法;结构;问题引言在回填土地基的處理方式上,有很多种方法被发现并应用。
近几年,由于我国建筑事业的不断发展,国家和相关的政府在这方面投入了大量的人力、物力,经过不断的探索和实践,逐渐发现强夯法在回填土地基的处理上优势较明显。
强夯法在具体使用的时候,需要利用特殊性能的夯锤来实现其自身的目的,因为不同的夯锤对地基处理的要求是不同的。
而对于强夯法而言,其选用的夯锤的重量被限制在10-40t以内,当夯锤快速落下的时候,利用其自身的力量完成地基的夯击作用。
经过试验,这种方法被应用在很多地基方面的处理,而这种分类主要是根据泥土的类型来决定,目前主要在碎石土、粘性土、杂填土等种类型方面比较适用。
对于强夯法进行加固的机理,也是比较特殊的,在一定的时间范围之内,考虑到对土体的密度进行夯击,运用这种办法能够减小一定的孔隙的体积,从而使得土体变得更加的严密,为建筑施工提供完整的材料;为了留有多余的排水通道,经过强而有力的夯击之后,在土体的表面能够产生许多的液体,这些液体使得土体的表面产生很多的裂缝,这样经过排水的特殊通道,液体就可以从中排除,然后经过一段时间,要想整个的土体变得严实牢固,还需经过排水通道的水渐渐地消散、风干,这在一定程度上降低了土体表面的压力;在地基的表面,会出现很多的碎石泥渣,经过强夯法之后,这些都可以进入到土体中,使得整个的土体再次变得更加的牢固,以此增大其受力面积,地基整个的压缩性被就自然地降低了。

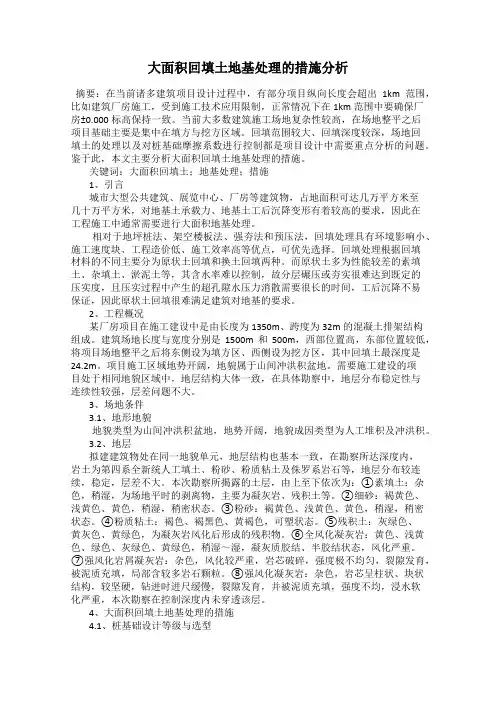

简述在回填土上对房屋基础选型和地基处理的措施分析摘要:建筑房屋基础选型和地基处理方法对结构整体性能起着至关重要的作用,建筑房屋的整体受力都是通过基础传给地基,地基传给大地从而释放出去,地基承载力强弱直接影响着建筑结构的安全性和耐久性,本文通过对回填土地基上的基础选型方法及地基的处理技术做简要阐述,使回填土地基的合理利用提供一定的设计基础。
关键词:回填土,基础选型,地基处理,措施回填土地基是一种常见的地基形式,但是想在回填土地基上设计建筑结构的基础需要做很多的地基技术处理,如果对结构的选型不当或是地基处理不到位都会引起建筑结构的不均匀沉降,使结构产生沉降差影响结构的正常使用功能,基础类型的选择一部分取决于上部结构荷载,另一部分应该考虑基础本身的强度和稳定性。
一、回填土地基房屋基础选型回填土地基的强度取决于对回填土处理程度,如果处理的强度高,地基的承载能力也很高,甚至高于原状土地基的承载力,但是需要投入的成本也很高,所以在回填土地基上选择合理的基础类型很重要,通常可优先选用以下几种基础形式。
1、筏型基础当建筑结构的荷载很大时,通常采用筏型基础,筏型基础形象的比喻成像水中漂浮的木筏,对软弱地基及回填土地基的沉降有很好的抵抗作用,当在回填土密实度不够时,采用筏型基础可以抵抗建筑物不均匀沉降,当建筑结构上部荷载较大时,筏型基础可以有效的分散上部荷载,筏型基础实质是增加基础的有效承载面积,使单位面积上承受的荷载减小,增加建筑结构的整体刚度。
2、柱基础当建筑结构上部荷载较大,回填土的厚度较厚时,宜采用柱基础,通过桩基础减小回填土的因密实度不够对结构的整体沉降影响,由于桩基础本身造价高及施工工艺的复杂,当建筑结构不高时,建议采用其它基础类型,如果是高层及超高层建筑应优先选用桩基础,高层及超高层建筑上部的荷载值很大,当结构承建在回填土地基上时,回填土必然会花费高额的地基处理费用,增加工程的建造成本,所以利用桩基础可不必对回填土地基绝对密实,桩基础是通过桩端或桩侧摩擦承载上部荷载的,在回填土地基上宜优先选择桩基础作为建筑结构的基础形式。

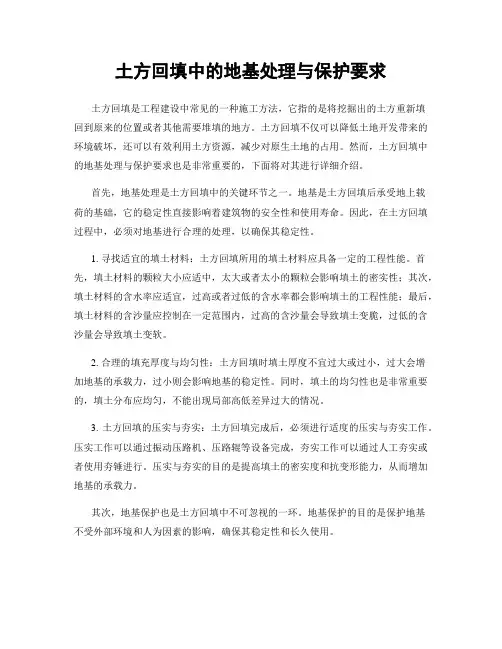

土方回填中的地基处理与保护要求土方回填是工程建设中常见的一种施工方法,它指的是将挖掘出的土方重新填回到原来的位置或者其他需要堆填的地方。
土方回填不仅可以降低土地开发带来的环境破坏,还可以有效利用土方资源,减少对原生土地的占用。
然而,土方回填中的地基处理与保护要求也是非常重要的,下面将对其进行详细介绍。
首先,地基处理是土方回填中的关键环节之一。
地基是土方回填后承受地上载荷的基础,它的稳定性直接影响着建筑物的安全性和使用寿命。
因此,在土方回填过程中,必须对地基进行合理的处理,以确保其稳定性。
1. 寻找适宜的填土材料:土方回填所用的填土材料应具备一定的工程性能。
首先,填土材料的颗粒大小应适中,太大或者太小的颗粒会影响填土的密实性;其次,填土材料的含水率应适宜,过高或者过低的含水率都会影响填土的工程性能;最后,填土材料的含沙量应控制在一定范围内,过高的含沙量会导致填土变脆,过低的含沙量会导致填土变软。
2. 合理的填充厚度与均匀性:土方回填时填土厚度不宜过大或过小,过大会增加地基的承载力,过小则会影响地基的稳定性。
同时,填土的均匀性也是非常重要的,填土分布应均匀,不能出现局部高低差异过大的情况。
3. 土方回填的压实与夯实:土方回填完成后,必须进行适度的压实与夯实工作。
压实工作可以通过振动压路机、压路辊等设备完成,夯实工作可以通过人工夯实或者使用夯锤进行。
压实与夯实的目的是提高填土的密实度和抗变形能力,从而增加地基的承载力。
其次,地基保护也是土方回填中不可忽视的一环。
地基保护的目的是保护地基不受外部环境和人为因素的影响,确保其稳定性和长久使用。
1. 防止地基受到水分侵蚀:地基受到水分侵蚀是导致地基变软、坍塌的主要原因之一。
因此,在土方回填过程中,必须采取措施防止地基受到水分侵蚀,例如设置排水管道,加装防渗膜等。
2. 防止地基受到温度和湿度变化的影响:地基受到温度和湿度变化的影响也会导致地基变形和破坏。
因此,在土方回填后,应采取相应措施防止地基受到温度和湿度变化的影响,例如覆盖保温层或者进行适度的排水工程。

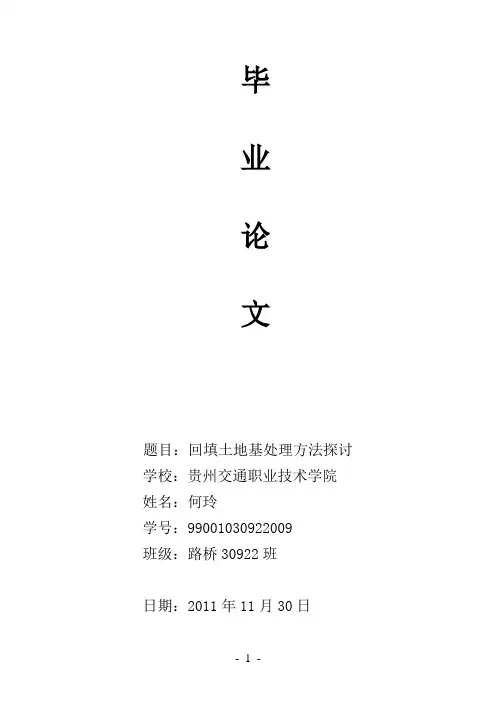

毕业论文题目:回填土地基处理方法探讨学校:贵州交通职业技术学院姓名:何玲学号:99001030922009班级:路桥30922班日期:2011年11月30日目录目录 (2)内容摘要 (3)关键词 (3)一、引言 (3)二、方法探讨 (3)2.1、换填法 (3)2.1.1、换填法的加固机理 (3)2.1.2、换填法加固地基的适用范围 (3)2.2、静力排水固结法 (7)2.3、强夯和强夯置换法 (8)三、选择回填土地基处理方法时应考虑的因素 (10)3.1、地基状况 (10)3.2、性质 (10)3.3、施工条件 (10)3.4、周围环境 (11)四、结束语 (11)参考文献 (11)回填土地基处理方法探讨摘要:本文要求介绍了回填土地基处理的几种方法,对每种方法进行了分析,最后探讨了选择回填土地基处理方法时应考虑的因素,对科学理解回填土地基处理方法有一定的借鉴意义。
关键词:换填法、强夯法、考虑因素一、引言黔东南民族职业技术学院新校区位于凯里经济开发区开元大道南侧,其原始地形为东西为丘陵、南北为洼地,由于场平时南北方向需回填1~10m,材料为碎石、粘土,任意堆填,回填土时间2年,未经分层压实,结构松散。
且在上面布有教学楼,层数6F,回填土由于具有压缩性大、强度低和变形稳定所需时间长等工程特性,一般不能直接作为天然地基使用,需经过加固处理。
地基沉降是导致路基变形、破坏的主要原因,因此对回填土地基处理恰当与否,不仅影响工程的投资.而且将直接影响道路的使用性能和工程质量。
对回填土地基的处理对策很多,但不管采用何种方法,处理后的地基必须满足强度、变形、动力稳定性和透水性要求,从而达到减小建筑物地基在荷载作用下引起沉降过大或不均匀沉降的目的。
应建设单位委托,我公司对回填土地基提出处理方法。
二、方法探讨回填土地基处理方法较多,分类也各有不同,常用的处理方法主要有:2.1换填法2.1.1、换填法的加固机理换填法就是将基础地面以下不太深的一定范围内的回填土层挖去,然后以质地坚硬、强度较高、性能稳定、具有抗侵蚀性的砂、碎石、卵石、素上、灰上、煤渣、矿渣等材料分层充填,并同时以人工或机械方法分层压、夯、振动,使之达到要求的密实度,成为良好的人工地基-当地基回填土层较薄.而且上部荷载不大时,也可直接以人工或机械方法(填料或石填料)进行表层压、夯、振动等密实处理.同样可取得换填加固地基的效果。

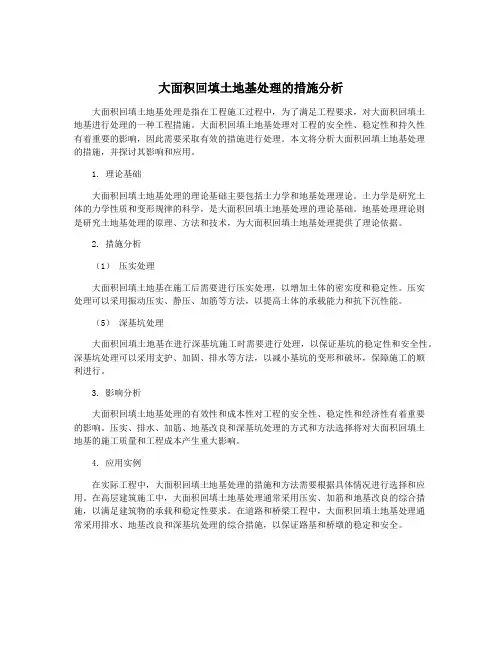

大面积回填土地基处理的措施分析随着城市建设的不断推进,大面积回填土地基处理已经成为常见的土地处理方式。
回填土地基处理的目的是填平低洼地区或者建筑物基础设施的修建。
但是回填土地基处理也带来了一系列的环境问题和建筑安全问题,因此,必须采取适当的措施进行处理。
一、土壤改良回填土地基处理的土壤往往没有达到一定的密实性和稳定性,因此需要进行土壤改良。
处理的方法有物理改良和化学改良两种方法。
物理改良适用于非粘土、砂粒粗的土壤,通过深耕、回填和微整形等手段改善土壤密实性;化学改良适用于粘土性土壤,通过添加石灰、其他草酸盐等化学品来改善土壤的压缩性使其达到一定的密实程度。
二、水密性处理回填土地基处理的局部区域容易发生土壤沉降或者水浸泡,因此需要进行水密性处理。
处理方法有集水排水、人工渗水池、建设排洪沟等方法。
集水排水可以使回填区的水分迅速排出,防止水分渗入;人工渗水池可以通过地下渗水的形式来控制地下水位以达到水密性处理的目的;建设排洪沟可以有效的排除回填区的积水、矿泉水等。
三、加固处理回填土地基易出现地基沉降、结构不稳定等问题,因此,必须采取加固处理措施。
加固处理主要包括浅层加固和深层加固两种方法。
浅层加固采用钢筋混凝土板等加固材料,增加地基承载能力;深层加固采用钢筋混凝土桩等方法来加固。
四、绿色处理回填土地基处理不单单是一个土地工程问题,同时也具有重要的环境问题,因此必须采取绿色处理的方式。
绿色处理主要是指种植植被来控制土壤的侵蚀、稳定性和水分。
处理方法有种植草本植物、树木,通过根系抗拒土壤侵蚀,增加土壤稳定性。
综上所述,大面积回填土地基处理的措施有多种,根据实际情况进行施工。
回填土地基处理不仅仅是一个土地问题,也涉及到环境、建筑的问题,因此采取适当的措施进行处理是十分必要的。
地基基础处理及回填方案本项目地基土主要由人工填土层、碎石混粉质粘土、风化程度不等的凝灰岩层构成,人工填土层组成成分和分布厚度变化大,由于基岩面有一定起伏,且分化程度不等,导致上部土层不均,层厚及层面埋深差异较大,施工前结合现场内原有建筑拆除时收集到的基础标高、基础形式等数据,并根据勘察设计修改意见,针对各单体建筑所处的地质情况进行地基基础处理。
1、地基基础处理1.1基础开挖及边坡土方开挖时,施工测量人员严格控制标高,严禁超挖。
土方工程采用大开挖,自然放坡。
本工程选用明沟与集水井排水,在开挖基杭四周设排水沟,在四角和中间设集水井,用水泵抽水。
排水沟深始终保持比挖土面低0.5m,集水井应比排水沟低0.5—1.0m并随基坑的挖深而加深,保持水流畅通。
基础土方作业尽量避开雨季,若在雨季进行土方作业时要制定专项施工方案指导施工。
1.2基础处理①当基础标高高于持力层标高时,应挖除持力层以上土层,然后换填C15混凝土至设计基底标高处,换填的C15混凝土基础四周均要宽出基础底面30cm。
②如有原地下构筑物在新建建筑物基础范围内的情况,应及时通知监理,获得监理同意后,将原构筑物挖除,挖出后基底标高低于新建建筑物基底设计标高时,必须用C15混凝土填筑。
③基底凝灰岩应凿除,凿除后与设计基底有高差时用C15混凝土填筑。
④当基础为人工填或其他不良材料时,要全部挖除,挖除后持力层与设计基底高差相差较大时采用级配砂石分层换填并压实,并验算承载力,满足要求后方可进行基础施工。
⑤当风化岩分布大于原土,且原土层分布较薄时,将土层挖掉,基底与设计基础高差部分用C15混凝土填筑,且填筑混凝土四周要宽出设计基底30cm.⑥基础开槽后要及时组织相关单位和人员验槽,根据实际情况制定处理方案,处理并验收合格方可进行基础施工。
2、肥槽及房心土回填2.1技术要求技术部门在施工前编好土方回填施工方案,并对现场管理人员做好方案交底,同时绘制土方回填路线图,确定土方回填的路线。
一种回填土层中桩基础的施工方法9篇第1篇示例:一种回填土层中桩基础的施工方法一种回填土层中桩基础的施工方法是指在土方回填完成后对桩基础进行施工的一种方法。
回填土层中桩基础施工时,要根据具体工程情况和土质特点进行科学合理的选择,以确保施工质量和工程安全。
下面将介绍一种基于实际工程经验的回填土层中桩基础施工方法。
在进行回填土层中桩基础施工前,需要对回填土层进行详细的勘察和分析,了解土层的性质、密实度、含水量、承载力等参数。
根据土层性质和工程要求,确定桩基础的类型、数量、尺寸等设计参数。
在确定桩基础设计参数后,进行桩基础施工前需要对桩位进行详细的勘测确定,桩位的控制标高、坐标、间距等参数。
根据桩基础的设计参数和桩位的确定,进行回填土层中桩基础的施工准备工作。
包括准备施工用的材料和设备,如钢筋、混凝土、桩机、打桩锤、桩台等。
同时要进行施工现场的清理和平整工作,确保施工安全和施工效率。
接着,进行桩基础的施工。
根据桩基础的设计要求,确定桩的孔径和孔深,进行钻孔或打桩等施工工序。
如果是钻孔桩,要根据设计要求进行孔壁支护,以确保孔壁的稳定。
如果是灌注桩,要严格控制混凝土的配比和浇筑工艺,以确保桩体的质量。
在进行桩基础施工过程中,要及时进行质量检查和验收,确保桩基础施工质量。
在桩基础施工完成后,进行回填土层的处理工作。
对桩基础周围的回填土层进行加固处理,提高土层的承载能力和稳定性。
在回填土层中桩基础施工完成后,要进行桩基础的试载试验,以验证桩基础的承载性能。
通过上述施工方法,可以在回填土层中对桩基础进行科学合理的施工,确保桩基础在土层中的稳定性和承载性能,提高工程的安全性和可靠性。
也可以根据具体工程情况和土质特点进行相应的施工调整,以满足不同工程的实际需要。
希望此方法对相关领域的专业人士和工程实践者有所帮助。
第2篇示例:一种回填土层中桩基础的施工方法桩基础是一种常见的地基处理方式,用于增加土壤承载能力和提供稳定支撑。
回填土下沉处理方案回填土下沉处理方案是针对土地基础下沉问题的一种解决方案。
土地基础下沉是指土地表面下陷或沉降,常见于填土层过薄、土体缺乏稳定性、地下水位变化引起的土壤湿润或干燥等原因。
下面将详细介绍回填土下沉处理的方案。
一、确定处理方法1.成因分析:了解土地基础下沉的原因,例如填土层过薄、土质松软、地下水位变化等。
2.监测:对下沉情况进行实时监测,包括地面沉降、土壤湿度、水平位移等参数的监测。
3.评估:根据监测数据,评估土地基础下沉的程度和对周围建筑物的影响,确定是否需要进行处理。
二、处理方法1.地面加固修复地基下沉问题的一种方法是通过地面加固来提升地基的稳定性。
这可以通过以下几种方式实现:-加固桩基:在地基下方打入锚杆或钢筋混凝土桩,增加地基的承载能力。
-制作加固层:在原有的土壤层上添加或替换更稳定的材料,如混凝土、石方等。
这种做法有助于提高土壤的密度和稳定性。
-人工地基处理:通过人工方法处理地基下层的土壤,使用压实、填充、换填等方式来加固和稳定地基。
2.水平排水地下水位变化是引起土地基础下沉的常见原因之一、通过水平排水可以有效控制地下水位,从而减少土地基础下沉的发生。
常见的水平排水工程包括:-设置水平排水系统:在地基周围设置水平排水管,以加快地下水的排出。
这些管道可以通过自然或人工方式排水。
-土壤增强:使用多孔材料或渗透性材料填充地基,以提高土壤的排水性能。
3.预处理在进行回填土处理之前,有时需要进行预处理来提高地基的稳定性。
预处理包括:-加固地基:通过加固桩基、制作加固层等手段来提高地基的承载能力和稳定性。
-控制地下水位:通过控制地下水位的变化来减少土地基础下沉的发生。
4.选择合适的回填土材料选择合适的回填土材料对于处理下沉问题至关重要。
合适的回填土材料应具备以下特点:-稳定性好:具备足够的力学强度,能够承受地基及上部结构的荷载。
-水分控制:在湿润或干燥条件下不易发生体积变化。
-填充性能良好:能够填充土壤中的空隙,提高土壤的密度和稳定性。
土方回填施工中的地基处理方法地基处理是土方回填施工中至关重要的环节,它直接关系到建筑物的稳定性和耐久性。
在土方回填施工中,地基处理方法的选择和应用对于确保建筑物的安全和持久至关重要。
本文将介绍几种常用的地基处理方法,包括加固地基、排水处理和地基加固等。
1. 加固地基加固地基是土方回填施工中常用的地基处理方法之一。
地基加固的目的是增强地基的承载能力,减小沉降变形并提高地基的稳定性。
常见的地基加固方法包括灌注桩、钢筋混凝土地基承台和挤密法等。
灌注桩是一种常见的地基加固方法。
它通过将混凝土灌注到预先钻好的孔洞中,形成一根根承载桩来增强地基的承载能力。
该方法适用于土质较软、承载力较低的地基。
钢筋混凝土地基承台是另一种常用的地基加固方法。
它通过在地表铺设钢筋混凝土板,作为建筑物的承重基础,有效分散荷载并提高地基的稳定性。
这种方法适用于土质较为坚实、承载力较高的地基。
挤密法是一种通过应用振动器等设备将土壤挤密的地基加固方法。
它能够提高地基的密实度,增加土壤的承载能力,减小沉降变形。
该方法适用于土质松散、含水量较高的地基。
2. 排水处理排水处理是土方回填施工中另一个重要的地基处理方法。
合理的排水处理能够有效地控制地下水位,避免地基中发生水分变化引起的沉降变形等问题。
常用的排水处理方法包括排水沟、排水管和排水板等。
排水沟是一种常见的排水处理方法。
它通过挖掘沟渠将地下水引入到排水地井或其他排水设施中,以保持地基的干燥和稳定。
排水沟的设计和施工应考虑地基的情况和地下水位的变化。
排水管是另一种常用的排水处理方法。
它通过埋设排水管道将地下水引导到适当的排水井或污水处理设施中。
排水管的材料和规格应根据地基条件和排水需求进行选择。
排水板是一种在地基表面铺设的透水板材,它可以帮助地下水迅速排水,保持地基的干燥和稳定。
排水板的选择和布置应根据地基的土质和地下水位的情况来确定。
3. 地基加固地基加固是土方回填施工中的另一个重要环节。

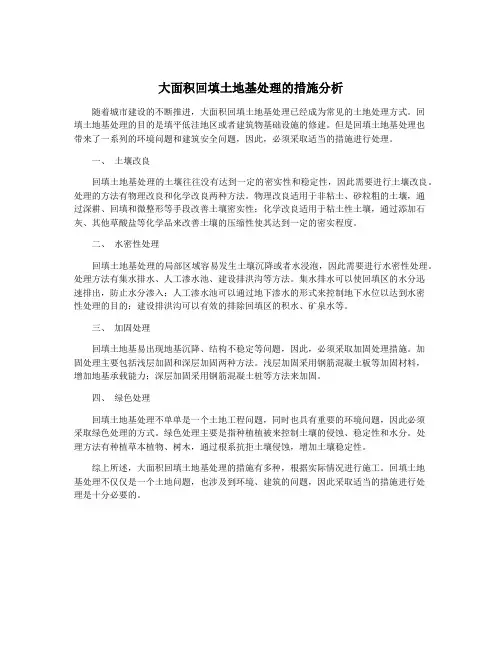

大面积回填土地基处理的措施分析大面积回填土地基处理指的是在土地开发或建设过程中,对原有地表进行大规模填土的处理。
这种处理方式常常用来改变地势、填埋废弃物、修筑基础等。
填土有可能会引起地基沉降、变形和不稳定等问题,因此在进行大面积回填土地基处理时,需要采取一系列的措施来保证工程质量和安全。
接下来,本文将分析大面积回填土地基处理的措施。
针对大面积回填土地基处理,应首先进行地质勘察。
地质勘察是对土壤和地质条件进行详细的调查和分析,以了解土层的性质、结构和稳定性等。
通过地质勘察的结果,可以确定地基处理的方法和方案,为后续的施工提供依据。
选择合适的填土材料也是重要的措施之一。
填土材料应具有良好的地基改良效果和稳定性,以确保填土后地基的质量和稳定性。
一般来说,填土材料应具有较高的密实性、抗压强度和抗剪强度,并且与周围的土壤具有良好的相容性。
然后,根据填土的高度和厚度,合理划分填土的分层和分段。
大面积回填土地基处理时,一次性进行大量填土容易导致地基不均匀沉降和不稳定。
在填土过程中,应将填土分为不同的层和段,逐步进行填筑,且每层填土的厚度应控制在一定范围内,以便进行适当的压实和密实。
在填土过程中,应采用合适的压实方法和技术。
在填土中,保证填土的密实度是确保地基质量和稳定性的关键。
常用的压实方法包括机械压实、振动压实和湿压等。
通过合适的压实措施,可以使填土达到一定的密实度要求,提高地基的承载能力。
应采取有效的排水措施,以避免土壤过度饱和引起的地基沉降和不稳定。
填土地基处理过程中,应设置适当的排水系统,包括排水管、沟渠和排水井等,以便及时将地下水排出,保持地基的干燥状态和稳定性。
定期进行地基沉降观测和监测也是必要的措施之一。
地基沉降观测和监测可以及时发现地基沉降、变形等问题,并采取相应的措施进行调整和处理,以确保地基的稳定性和工程质量。
大面积回填土地基处理后,还需要进行地基加固和加强处理。
在一些特殊情况下,如填土地基的饱水条件较差或填土高度较大时,地基加固和加强措施是必要的。
基础施工处理方法
基础施工处理方法主要包括以下几种:
1. 换填法:地基持力层较弱时,可将基础底面以下一定范围内的软弱土挖去,回填以强度高、压缩性低、无侵蚀性的材料,常见的是用砂和碎石混合的方式进行换填。
适用于浅层软弱地基及不均匀地基的处理。
2. 强夯法:将几十吨的重锤从高处自由落下,重复多次夯击地面,以夯实地基。
适用于处理碎石土、砂土、粘性土、湿陷性填土、杂填土以及人工填土等地基。
3. 砂石桩法:利用振动机的振动效果把套管打到设定的深度,使套管周围的土体更加紧密。
然后,放入砂石,通过振动的力量循环密实成桩,多次循环后成为砂石桩。
4. 振冲法:以起重机吊起振冲器,启动潜水电机带动偏心块,使振动器产生高频振动,同时启动水泵,使其通过喷嘴喷射高压水流,边振边冲,将振动器沉到土中的预定深度。
5. 预压法:在土的自重固结未完成或预测建筑物的沉降过大等情况下,在建筑的荷载施加前对土层施加荷载,使土层固结,增加强度和减少后期变形的处理地基的方法。
6. 人工挖孔桩施工工艺:包括放线、定桩位、第一节土方开挖、绑扎第一节孔护壁钢筋并支模、灌注第一节护壁混凝土、在护壁上二次投测标高及桩位
十字轴线、安装垂直运输架及吊土工具、排水、通风、照明设施等、第二节桩身挖土、校核桩孔垂直度和直径、拆第一节模板等步骤。
这些方法的选择需要根据工程的具体情况和要求来决定。
同时,这些方法都需要专业的施工队伍和设备来完成。
在施工过程中,需要注意安全和质量问题,遵循相关的规范和标准。
浅谈超深回填土地基基础强夯处理方法发表时间:2018-02-01T16:00:40.510Z 来源:《建筑学研究前沿》2017年第26期作者:柳亚军李强胡小江[导读] 强夯法在工程实践中具有显著的加固效果,适用范围广,且设备简单、施工方便、施工工期短、施工费用低。
中建二局第三建筑工程有限公司湖北省武汉市 430000摘要:强夯法适用于处理碎石土、砂土、低饱和度的粉土与粘性土、湿陷性黄土、素填土和杂填土等。
通常应用于大规模软弱地基处理,其加固效果决定了供吃供项目整体质量。
关键词:强夯;回填土;地基处理引言强夯法在工程实践中具有显著的加固效果,适用范围广,且设备简单、施工方便、施工工期短、施工费用低。
现中国物流产业的蓬勃发展,正需建设大量的物流厂房,由于物流厂房占地面积大,园区地面要求较高,强夯方法非常适用于大型厂房基础的基础处理。
本文以实际应用项目为例简述超深回填土地基强夯处理方法。
1、工程概况及场地特点某物流厂房项目占地面积19.64万m2,强夯面积为90983.56m2。
本工程场地等级为三级,场区地层从上到下依次为素填土、粉质粘土、砾砂、粉质粘土、强风化泥质粉砂岩、中风化泥质粉砂岩,持力层均为②层粉质粘土。
强夯区域填土最大厚度达到11m。

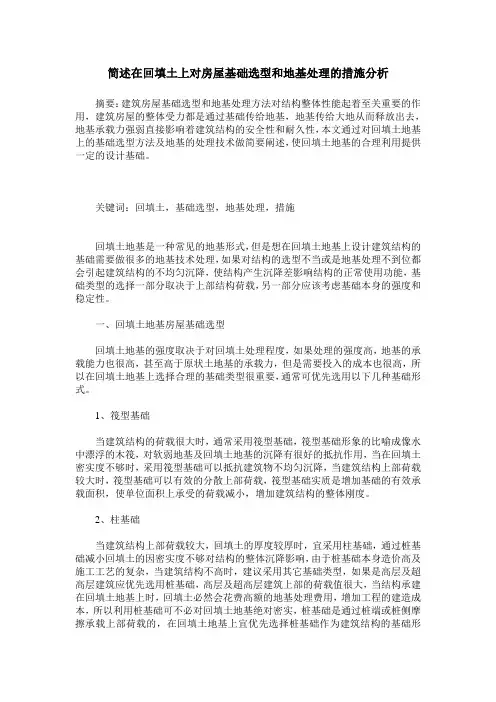

2、强夯试验情况由于可参照的超深回填区强夯处理案例较少,因而结合相关经验及规范要求及工程、设备情况,初步确定了相关参数作为试验依据,决定在项目原水塘清淤填土区域内(超深回填土区),选取一处20x20m区域,作为试夯对象,目的是验证本场地强夯处理表层填土的可行性。
(1)、设备情况:试夯施工机械夯击能500吨米,采用机械提升气动脱钩自由落体式夯击。
(2):设计参数选定:采用点夯、满夯结合,点夯遍数不应少于2遍;夯点布置采用正方形布置,第一遍点夯时夯点间距6m×6m,呈梅花形布置,第二遍点夯时夯其中间。
点夯采用5000KN.M夯击能施工,落距20米,夯击数为10至15击。
土方回填施工中的地质勘测与地基处理土方回填是土木工程中常见的施工技术之一,它指的是利用大量的土石料填充到原土地表面或者其他空间中,以改变地形或者提高地基承载能力。
然而,在进行土方回填工程之前,必须进行地质勘测与地基处理,以确保施工的安全性和可靠性。
一、地质勘测地质勘测是土方回填施工前的重要步骤之一,它主要通过野外勘验和室内分析的方法,对施工区域的地质情况进行全面详细的调查和研究。
地质勘测的主要目的有三个:首先,了解土地的性质和组织结构,以确定土方回填的适宜性和稳定性;其次,评估原土地的承载能力和变形性质,为后续的地基处理工作提供数据支持;最后,预测可能存在的地质灾害,从而制定相应的防治措施。
在进行地质勘测时,需要注意以下几个方面的内容:1. 地貌勘测:对施工区域的地貌特征进行测量和分析,判断地表的高低、平缓度以及可能存在的沟壑等地形特征,为后续的土方回填施工提供基础数据。
2. 岩土勘探:通过钻探、挖掘和采样等方式,获取地下土层的信息。
岩土勘探可以确定土层的类型、强度和厚度等参数,并进一步评估土壤的承载力和固结性能。
3. 地质灾害评估:评估施工区域可能出现的地质灾害,如滑坡、塌陷等,以及确定相应的防治措施,确保土方回填施工的安全性。
二、地基处理地基处理是指在土方回填施工中,对原土地进行强化、改良或加固等工程措施,以提高地基的承载能力和稳定性。
常用的地基处理方法有以下几种:1. 压实加固:通过使用压路机、振动器等工程设备,对地基进行振实和压实处理,以提高地基的密实度和承载能力。
2. 土石方加固:在地基中引入适量的石方,通过填筑和压实的方式,增加地基的稳定性和抗沉降能力。
3. 地基改良:采用物理、化学或生物等方法对地基进行改良,以提高土壤的工程性能。
常见的地基改良方法包括土浆墙、灰浆柱、人工土壤冻结等。
4. 排水处理:对原土中的地下水进行排除和控制,以减少地基的液化风险,并提高地基的承载力和稳定性。
值得一提的是,地基处理的具体方法应根据地质勘测的结果和实际工程要求来确定。
回填地区地基基础处理方式
摘要:振冲碎石桩指用振动、冲击或水冲等方式在软弱地基将碎石或砂挤压入土孔中,形成碎石或砂与原有地基土所构成的密实的复合桩体。
通过夯实、挤密、排水、胶结、加筋和热学等方法加固原有地基土,改良软弱地基土和特殊地基土的工程特性。
了解地层特性后,根据上部荷载要求,通过合适桩距在地基处理范围内布置碎石桩,独立基础和条形基础选用正方形、矩形或是等腰三角形布桩,对于大面积满堂处理则宜用等边三角形布桩。
施工流程为:测量放桩位→振冲造孔→清孔→密实→排污,施工结束后间隔21~28d即可采用符合地基载荷试验进行质量检验。
关键词:振动;软弱地基;回填较厚
Abstract: The vibration crushed stone pile to vibration, shock or water in the form of soft foundation macadam and sand into the hole of the extrusion, forming a gravel or sand and original soil composed of dense composite pile body. Through compaction, compaction, cementation, drainage, reinforcement and thermal method to reinforce the original soil, improvement of soft soil foundation and special foundation soil engineering characteristics of. Understand the formation characteristics, according to the upper load, through the appropriate spacing of piles in foundation treatment layout within the scope of gravel pile, independent foundation and strip foundation selection of square, rectangular or isosceles triangle pile fabric, for a large area of overall treatment are advised to use of an equilateral triangle pile fabric.
Keywords: vibration; soft ground; thick backfill
一、地基处理法的应用
近几年来,随着人口的不断增长,仅有的陆地已经满足不了人们的欲望,对土地的渴望让人们的视线投向海洋。
大规模的填海造地项目也逐渐拉开了序幕,回填超过5年的填海地区也逐渐被政府规划用来建房建厂。
但是浅层回填的地层地基势必满足不了上部结构的稳定要求,要想保证回填地区建筑的安全性能,不得不采用人为处理的方式以提高地基基础的承载能力,在发展的驱动下,地基处理方式被不断应用发展。
地基处理通过夯实、挤密、排水、胶结、加筋和热学等方法加固原有地基土,改良软弱地基土(主要指淤泥、淤泥质土、冲填土、杂填土或其他高压缩性土层构成的地基)和特殊地基土(包括软土、湿陷性黄土、膨胀土、红粘土、冻土和岩溶等)的工程特性。
要想正确的应用地基处理方式解决浅层地层承载力无法满足上部结构荷载的要求,必须正确选择和实施地基处理方式,只有根据工程条件和工程地质条件,综合分析影响地基处理的各种因素,才能取得最佳的效果。
首先要了解工程的地层特性,回填地区的地质情况一般如下:①素填土(Q4ml):黄褐色,稍湿~湿,松散,由碎石混粉土回填而成,硬质物含量60%~70%,粒径2.00~300.00mm,层厚约5.0米左右;②淤泥质粉质粘土(Q4m):灰黑色,很湿,软塑,局部混10%细砂,含少量贝壳,层厚4.0米左右;③粉质粘土(Q4mc):灰黄色,湿,可塑,局部夹砾石。
层厚3.0米左右。
然后是风化岩层。
由此可见,回填地基的地基土上部属于软弱地基土,必须进行地基处理方可利用。
针对地层回填较厚及持力层较深,一般无法挖出承载力较低地层土质,而不得不采用复合地基以满足工程建筑的需要,对地基进行加固。
首先必须了解建筑的上部结构及对地基承载力的要求,地基处理后务必要达到设计的复合地基承载力的要求,满足上部结构的稳定性及减小地基的沉降,避免不均匀沉降。
对于高层建筑一般采取桩基础,将桩基础达到风化岩层,以保证地基的稳定性,低层住宅及沉降要求不大的厂房等建筑,亦可采用桩基础的地基处理方案,但是桩基础造价较高,综合考虑一般采取强夯和强夯置换及振冲碎石桩法,而强夯置换的处理方式由于影响深度有限,只适合处理浅层的地基土,对于回填较厚的地基,我们则采用振冲碎石桩法,经济且合理的处理回填地区的天然基础。
达到上部结构对地基承载力的要求。
二、振冲碎石桩地基处理法的概述
振冲碎石桩地基处理法是指用振动、冲击或水冲等方式在软弱地基中成孔后,再将碎石或砂挤压入土孔中,形成大直径的碎石或砂与原有地基土所构成的密实的复合桩体以加固天然地基基础的地基处理方法。
是地基处理方式砂石桩法和振冲法的完美结合。
应用振冲碎石桩处理地基基础首先要进行试桩,选用合格的回填材料以确定振冲器的功率大小,检验后确定地基复合承载力能否满足上部荷载要求再进行下一步施工准备。
通过试桩确定桩体最大承载力,成桩直径的大小,以及成桩后桩间土承载力的大小判断能否满足地基复合承载力的要求。
在确定以上施工要素之后便可确定桩间距的范围后进行布桩。
对于桩的布置可根据桩体承载力及处理后桩间土的承载力确定最大桩间距并根据振冲器功率确定最小桩间距,根据基础的形式选择合适的布桩形式。
对于独立基础和条形基础选用正方形、矩形或是等腰三角形布置,对于大面积满堂处理则宜用等边三角形布桩。
试桩确定成果后可进行地基处理施工。
三、振冲碎石桩地基处理施工工艺
振冲碎石桩地基处理施工流程为:测量放桩位→振冲造孔→清孔→密实→排污。
具体施工如下:
1.测量桩位:根据建设单位提供的建筑物施工结构图建筑物轴线及地基处理桩位平面图,测量放桩位,每根桩中心用竹竿标记,在施工过程中及时对现场
桩位进行校核,并做好有效保护。
2.振冲造孔:施工机具就位,使用轮胎式起重机吊起振冲器对准桩位;启动供水泵及振冲器,水压0.2~0.6MPa,水量200~400L/min,将振冲器徐徐沉入水中,造孔速度宜在0.5~2.0m/min,直至达到设计深度,记录振冲器经各深度的水压、电流和留振时间。
3.清孔:造孔后,边提振冲器边冲水直至孔口,再放至孔底,重复两三次扩大孔径,并使孔内泥浆变稀,开始填料制桩,状体材料可根据振冲器的功率选择,30KW振冲器选择粒径20~80mm含泥量不大于5%的随时、卵石、矿渣或其他性能稳定的硬质材料,55KW振冲器粒径选择30~100mm,75KW振冲器粒径选择40~150mm。
4.密实:大功率振冲器投料可不提出孔口,每次填料厚度不宜大于50cm,将振冲器沉入填料中进行振密制桩,当电流达到规定的密实电流值和规定的留振时间后,将振冲器提升30~50cm。
5.重复以上步骤,自下而上逐段制作桩体直至孔口,记录各段深度的填料量,最终电流值和留振时间,并均符合设计规定。
6.排污:场地周边事先开设泥水排放系统,然后用排污泵送至场外对环境无污染的地点或者设置沉淀池重复使用上部清水。
7.桩体施工完毕后,将顶部预留的松散体挖除,将松散桩头压实,随后铺设压实垫层,垫层选择300~500mm厚的随时垫层。
在振冲碎石桩地基处理施工结束后间隔21~28d即可采用符合地基载荷试验进行质量检验,选取的数量不少于总桩数的0.5%,且每个单体工程不少于3点,检验合格,建筑物可进行下一步施工。
四、结束语
地基基础处理技术解决了天然地基土不能满足上部荷载要求的问题,随着振冲碎石桩施工经验的不断增多指导理论不断完善,人们越来越深刻认识到振冲碎石桩地基处理方法。
从而能因地制宜,从实际出发选用技术先进、质量保证、经济合理的地基处理方案。
相信随着科学技术的不断发展完善,振冲碎石桩处理技术也会日臻成熟,得到日益广泛的应用与发展。
