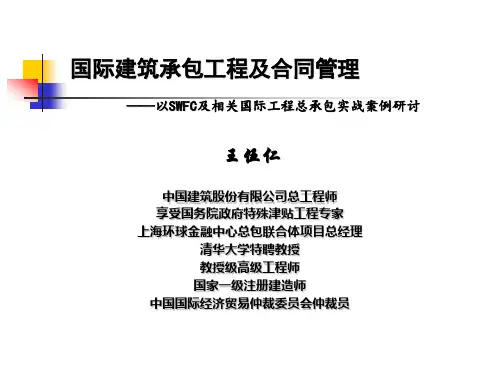

上海环球金融中心合同管理解析
- 格式:ppt
- 大小:4.48 MB
- 文档页数:58


合同管理情况分析合同管理是企业管理的重要组成部分,对企业的经营和发展有着重要的影响。
合同管理情况的好坏直接关系到企业的效益和信誉,因此,对合同管理情况进行分析十分必要。
首先,合同管理情况的分析需要从合同的签订环节入手。
首先要分析企业的合同签订数量和合同金额的情况。
签订数量和金额的增加可以反映企业的业务规模和发展情况,而这些合同的履行和管理将对企业的经营产生重要的影响。
同时,要分析合同签订的流程和程序是否合规,是否存在诸如信息不对称、合同条款不明确等问题,是否需要进行改进和优化。
签订合同的环节中,需要注意与相关部门的协同配合,促使合同的成功签订。
其次,合同履行和管理也是合同管理情况的重要组成部分。
企业应重视合同的执行情况,保证双方的权益得到落实。
要对合同履行的进度和结果进行分析,是否存在逾期、违约等问题,是否需要采取相应措施,保障合同的履行。
此外,还要分析合同管理过程中的问题,如合同档案的整理和保存情况,合同相关文件和数据的管理是否规范等,以便查找和使用。
第三,合同管理情况的分析还需要关注合同管理的效果和影响。
首先要从企业经济效益的角度来分析,即判断合同管理是否能够提高企业的经济效益。
这里可以从合同执行的合格率、合同履行的成本、盈利能力等方面进行分析。
其次,还需要从企业信誉和合作伙伴的角度来分析,即判断合同管理是否能增强企业的合作伙伴对企业的信任度和合作意愿。
最后,为了进一步提升合同管理情况,还需要找到合同管理中存在的问题,并提出切实可行的改进措施。
例如,可以完善合同管理制度,明确合同管理流程和责任分工,加强合同管理人员的培训和教育,提升他们的合同管理能力和水平。
另外,还可以通过引入合同管理软件等新技术手段,提高合同管理的效率和准确性。
综上所述,合同管理情况的分析是企业管理的重要任务,通过分析合同签订环节、合同履行和管理情况、合同管理效果和影响等方面,可以找到合同管理中存在的问题,并提出相应的改进措施,进一步提高合同管理水平,为企业的发展创造更有利的条件。

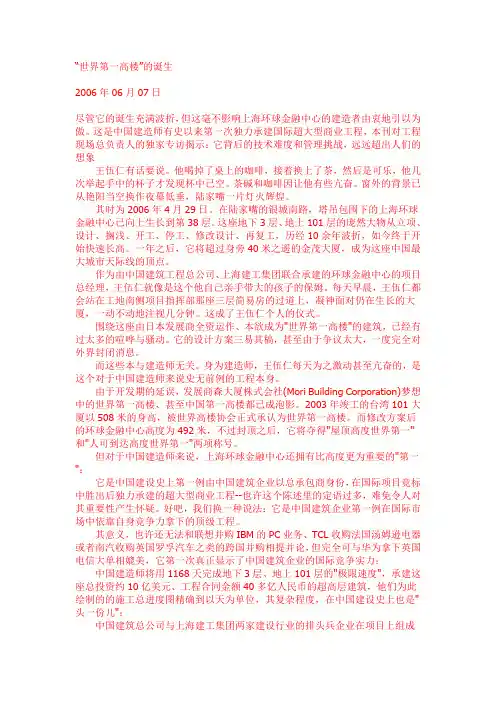

“世界第一高楼”的诞生2006年06月07日尽管它的诞生充满波折,但这毫不影响上海环球金融中心的建造者由衷地引以为傲。
这是中国建造师有史以来第一次独力承建国际超大型商业工程,本刊对工程现场总负责人的独家专访揭示:它背后的技术难度和管理挑战,远远超出人们的想象王伍仁有话要说。
他喝掉了桌上的咖啡,接着换上了茶,然后是可乐,他几次举起手中的杯子才发现杯中已空。
茶碱和咖啡因让他有些亢奋。
窗外的背景已从艳阳当空换作夜幕低垂,陆家嘴一片灯火辉煌。
其时为2006年4月29日。
在陆家嘴的银城南路,塔吊包围下的上海环球金融中心已向上生长到第38层。
这座地下3层、地上101层的庞然大物从立项、设计、搁浅、开工、停工、修改设计、再复工,历经10余年波折,如今终于开始快速长高。
一年之后,它将超过身旁40米之遥的金茂大厦,成为这座中国最大城市天际线的顶点。
作为由中国建筑工程总公司、上海建工集团联合承建的环球金融中心的项目总经理,王伍仁就像是这个他自己亲手带大的孩子的保姆。
每天早晨,王伍仁都会站在工地南侧项目指挥部那座三层简易房的过道上,凝神面对仍在生长的大厦,一动不动地注视几分钟。
这成了王伍仁个人的仪式。
围绕这座由日本发展商全资运作、本欲成为"世界第一高楼"的建筑,已经有过太多的喧哗与骚动。
它的设计方案三易其稿,甚至由于争议太大,一度完全对外界封闭消息。
而这些本与建造师无关。
身为建造师,王伍仁每天为之激动甚至亢奋的,是这个对于中国建造师来说史无前例的工程本身。
由于开发期的延误,发展商森大厦株式会社(Mori Building Corporation)梦想中的世界第一高楼、甚至中国第一高楼都已成泡影。
2003年竣工的台湾101大厦以508米的身高,被世界高楼协会正式承认为世界第一高楼。
而修改方案后的环球金融中心高度为492米,不过封顶之后,它将夺得"屋顶高度世界第一"和"人可到达高度世界第一"两项称号。
