建筑工程外墙淋水试验方案
- 格式:docx
- 大小:16.04 KB
- 文档页数:2
目录1 编制依据 (1)1.1 编制依据 (1)2 工程概况 (1)3 外墙淋水试验的目的 (2)3。
2 外墙淋水试验方法 (2)4 材料及设备 (3)4.1 材料 (3)4.2 设备 (3)4.3水源 (3)5布管和淋水孔的布置 (3)5。
1供水支管及淋水管布管 (4)5。
2 淋水孔的布置 (4)5.3供水支管及淋水管布管平面图 (4)6 淋水试验检查人员组成和职责 (5)6。
1 人员组成和职责 (5)7 淋水试验 (5)7.1 淋水试验 (5)8淋水试验的检查及记录 (6)8。
1淋水试验的检查及记录 (6)9 外墙、门窗渗漏原因分析及处理方法 (7)9。
1渗漏原因分析 (7)9.2渗漏隐患分析 (7)9.2渗漏处理方案 (8)9.2.1外墙渗漏的常用处理方法 (8)9。
2。
2渗漏维修常用方案 (8)10 安全文明施工及成品保护 (9)10。
1成品保护 (9)10.2、安全文明施工 (9)11 附图(淋水管平面布置图) (10)1 编制依据1。
1 编制依据(1) 东莞市住房和城乡建设局【2013】7号文件;(2) 《东莞市住宅工程质量通病防治手册》;(3) 本工程施工图纸及施工组织设计;为了加强施工的质量管理,按照以上相关规定和标准特编制本专项施工方案。
2 工程概况************位于大岭山连平地段,北面为连马路连接107国道,南面为连平河。
本工程参与单位建设单位:xxxxxxx有限公司;设计单位:xxxxxxxxxxx有限公司;监理单位:xxxxxxxxx有限公司;基坑支护设计:xxxxxxxxx察院;勘察单位:xxxxxxxxxx勘察院;施工单位:xxxxxxxxxxxx有限公司;该工程总建筑面积为333887.70㎡、详见下表:本工程外墙淋水试验的栋号是2-8号楼高层住宅楼。
3 外墙淋水试验的目的通过对建筑物的外墙,门窗等部位进行淋水试验,全面检查是否存在渗漏现象,以便于及时发现问题,有针对性的开展整改工作,最终向业主交付合格的建筑产品。

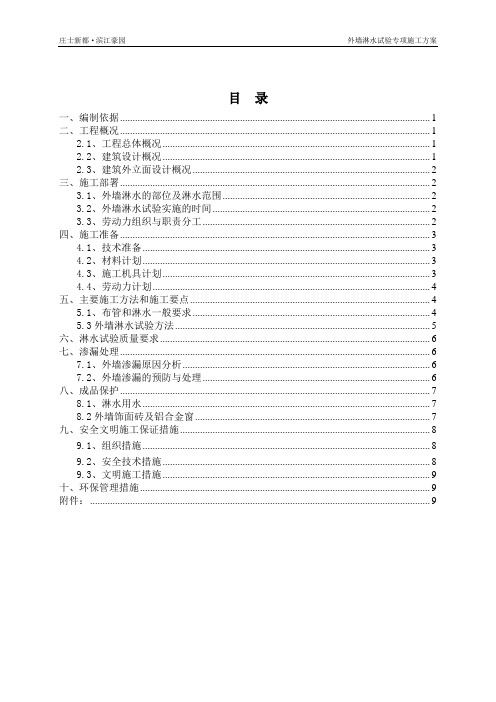

目录一、编制依据 (1)二、工程概况 (1)2.1、工程总体概况 (1)2.2、建筑设计概况 (1)2.3、建筑外立面设计概况 (2)三、施工部署 (2)3.1、外墙淋水的部位及淋水范围 (2)3.2、外墙淋水试验实施的时间 (2)3.3、劳动力组织与职责分工 (2)四、施工准备 (3)4.1、技术准备 (3)4.2、材料计划 (3)4.3、施工机具计划 (3)4.4、劳动力计划 (4)五、主要施工方法和施工要点 (4)5.1、布管和淋水一般要求 (4)5.3外墙淋水试验方法 (5)六、淋水试验质量要求 (6)七、渗漏处理 (6)7.1、外墙渗漏原因分析 (6)7.2、外墙渗漏的预防与处理 (6)八、成品保护 (7)8.1、淋水用水 (7)8.2外墙饰面砖及铝合金窗 (7)九、安全文明施工保证措施 (8)9.1、组织措施 (8)9.2、安全技术措施 (8)9.3、文明施工措施 (9)十、环保管理措施 (9)附件: (9)一、编制依据为了保证庄士新都·滨江豪园工程外墙外立面防水效果,满足业主入住使用功能,不断提高建设工程施工质量、有效解决住宅工程外墙渗水质量通病;贯彻东莞市住房和城乡建设局2013年1月17日下发《关于在我市开展住宅工程装饰装修分部验收前外墙淋水试验的通知》(编号:东建质安[2013]7号)和《关于调整我市住宅工程外墙淋水试验有关要求的通知》(东建质安〔2015〕74号)文件精神。
本工程特按照工程特点,依据设计施工图纸、技术文件,按照现行施工验收规范、技术操作规程、国家质量检验标准、国家法令法规、政府有关文件精神,结合本工程质量标准、采用外墙淋水检查的手段,加强外墙渗水质量缺陷控制,特编制本外墙淋水试验施工方案。
二、工程概况2.1、工程总体概况建筑设计概况,见表式2.1:表式2.1工程总体概况表2.2、建筑设计概况建筑设计概况,见表式2.2:表式2.2 建筑设计概况表2.3、建筑外立面设计概况2.3.1、本工程外墙采用全现浇混凝土,住宅东西面外墙梁、剪力墙的外墙内侧采用挤塑聚苯乙烯泡沫板(除厨房、卫生间墙体),厨房、卫生间外墙内侧采用YT无机活性墙体保温隔热砂浆。
外墙淋水试验规范外墙淋水试验是一种常见的建筑工程试验方法,主要用于评估建筑外墙的抗水渗透性能。
下面是关于外墙淋水试验规范的一份简要说明,共1000字。
一、试验目的和范围外墙淋水试验的主要目的是检测建筑外墙在正常降雨条件下的防水性能,评估其抗水渗透性能,以确保建筑物在正常使用过程中不会受到水渗漏的影响。
本规范适用于建筑外墙材料和构件的淋水试验。
二、试验设备和材料1. 清水箱:容量应根据试验需要而定,箱体内部需光滑平整,以避免对试验材料的损坏。
2. 水泵:应具备保证适当流量和稳定压力的功能,并且能够调节流量和压力。
3. 流量计:用于准确测量水泵输出的水流量。
4. 试验材料:建筑外墙材料和构件。
三、试验方法1. 准备试验样品:根据实际需要选择合适的试验材料和构件,并按照施工图纸或相关要求制作试验样品。
2. 进行试验前的检查和准备工作:检查试验设备和仪器的工作状态,确保正常使用。
清洁试验样品,去除表面污物和杂质。
3. 开始试验:将试验样品安装到试验装置上,并将清水箱与水泵和试验装置连接。
打开水泵,调节流量和压力到设定值,并保持一定的试验时间。
4. 观察和记录:观察试验样品外墙表面的水渗透情况、渗漏点和渗漏量。
记录试验时间、渗漏点和渗漏量等相关数据。
5. 结束试验:根据试验要求和需要,确定试验时间,结束试验。
关闭水泵和试验设备,拆卸试验样品。
6. 试验报告:整理试验结果和记录的数据,撰写试验报告,并根据需要进行分析和评估。
四、试验评定标准试验的评定标准应根据具体的工程要求和相关规范来确定。
通常情况下,外墙淋水试验评定标准包括以下几个方面:表面渗漏情况、渗漏点、渗漏量以及试验时间等。
根据这些评定标准,可以对试验样品的防水性能进行评价和比较。
五、注意事项1. 试验过程中应注意安全,确保试验设备和材料的正常使用。
2. 在试验前要对试验材料和设备进行检查,以确保其良好的工作状态。
3. 在试验过程中应及时观察和记录试验数据,以便进行后续的分析和评估。
广州市增城区建设工程质量安全监督站关于外墙(窗)淋水试验实施细则淋水试验是通过加压水泵将水送至附设于外墙(窗)外侧的PPR 喷淋管,从而对外墙(窗)进行加压喷淋以检验外墙(窗)的渗漏情况的一种现场检验方法。
根据《广东省住房和城乡建设厅关于住宅工程质量分户验收的管理办法》和《广州市住宅工程质量分户验收管理办法》的精神要求,要求我区各住宅工程项目必须进行外墙(包括幕墙、雨棚、天窗、门窗及各结合部位)、屋面淋水试验。
结合相关文件和实施办法,整理记录如下:一、外墙淋水试验实施的时间(一)、淋水试验应安排在预验收前完成;(二)、一般情况下,外墙淋水试验应在外墙饰面完成7-10天、外架拆除后尽快进行;也可以在拆除外脚手架之前进行第一次全面淋水试验,但拆除外脚手架后必须再至少进行一次全面淋水。
(三)、玻璃与墙体未脱开的玻璃天窗、雨棚应对与墙体接缝位置进行24小时闭水或淋水试验检查。
二、外墙淋水试验实施单位为施工单位或第三方检测单位。
三、淋水试验人员要求(一)、淋水单位根据喷淋设备的准备情况,编制好合理的喷淋计划,并安排专人负责跟踪,配备好维修人员。
(二)、门窗安装单位和土建施工单位必须安排人员在喷淋现场进行检查,便于对发现的渗水点共同分析原因,进行妥善处理。
(三)、建设单位应安排专人对淋水试验全过程进行跟踪。
(四)、监理工程师必须对淋水试验的全过程进行旁站监理。
(五)、施工单位应及时通知项目监督员到场对淋水试验情况进行抽查。
四、淋水试验可参照以下方法进行,也可根据工程具体情况对此方法进行适当调整。
(一)、淋水设备准备1、加压水泵型号可根据工程的高度确定,确保扬程及远端压力达到要求,并配备相应的电机。
2、水箱尺寸应根据淋水面大小而定,可单独配置,也可利用工地现有施工水箱。
水箱顶部用钢丝网或塑料网封盖(网孔小于1.5㎜),以过滤回收水,避免杂物进入水箱引起喷淋管孔堵塞。
3、供水管及淋水管:①材料采用PPR管,直径25㎜。
海南省住宅工程外墙(窗)淋水试验技术指引(试行)为有效防治住宅工程外墙(窗)渗漏常见质量问题,确保建筑外墙(窗)防水工程的施工质量,提升我省住宅工程品质,制定淋水试验技术指引如下:一、外墙(窗)淋水试验的范围在我省新建、扩建、改建的住宅工程,适用本指引。
公共建筑可参照本指引执行。
二、外墙(窗)淋水试验的部位建筑外墙(不含剪力墙、阳台外墙)、外墙窗、斜屋面、玻璃天窗、玻璃雨棚及各类幕墙等。
外墙墙板交接处、窗框周边、空调板、外墙脚手架洞口、墙面变形缝、分格缝、伸出外墙管道、女儿墙压顶、外墙预埋件、外挑线脚等为外墙淋水试验的重点部位。
三、外墙(窗)淋水试验实施节点外墙(窗)淋水试验分为两个阶段:(一)第一阶段全面淋水试验为施工过程质量控制性外墙(窗)淋水试验。
应在门窗工程、抹灰工程及外墙防水工程完成后,室内装修工程开始前自上而下分区段进行第一次全面外墙淋水试验。
第一阶段外墙淋水时间不少于24小时,外窗淋水时间不少于6小时。
发现渗漏点的,整改后应进行局部外墙(窗)淋1水,外墙淋水时间不少于24小时,外窗淋水时间不少于6小时,以检验整改效果。
对于施工通道、连墙件、外挑架洞口等部位,按照要求填塞、封堵处理后,应在外墙单独挂管淋水试验,淋水时间不少于24小时。
(二)第二阶段为全面性外墙(窗)淋水试验。
外墙饰面工程完成后或分户验收时对外墙(窗)进行全面淋水试验。
外墙淋水时间不少于12小时,外窗淋水时间不少于6小时。
四、外墙(窗)淋水试验的组织与实施(一)外墙(窗)淋水试验由施工总承包单位负责实施,门窗、幕墙专业分包单位应参与和配合。
(二)外墙(窗)淋水试验前,施工总承包单位应根据建筑物高度、长度、外形等特点及水压、设备、材料、流水施工工况等条件编制淋水试验方案,并按程序进行审批。
(三)淋水试验方案应包括:工程概况、外墙(窗)淋水试验方法、材料和设备的选型、布管图示和淋水孔的布置、淋水管的固定方式、淋水持续时间、淋水试验检查人员组成和职责、淋水试验的检查、淋水试验的记录以及根据渗漏点出现的不同部位、产生渗漏原因制定相对应有效的整改方案和措施等。
建筑物外墙淋水试验
建筑物外墙淋水试验是对建筑物外墙防水性能的一种常见试验方法。
该试验旨在模拟自然环境中的降雨条件,评估建筑物外墙系统的抗渗漏性能和防水效果。
在试验中,首先需要将试验样板或建筑物外墙进行密封处理,保证试验仅在外墙表面进行。
然后,使用专业的水源设备和喷水系统,将一定强度的水流均匀地喷射到外墙表面。
水流的喷射位置和角度可以根据具体要求进行调整。
在试验过程中,可以通过肉眼观察建筑物外墙是否有渗漏现象,以及如何渗漏的情况(如通过墙面或构件间隙渗漏)。
同时,还可以利用染料、压力传感器等辅助工具进行水流和压力的监测和记录。
根据试验结果,可以评估建筑物外墙系统在不同降雨条件下的防水性能和抗渗漏能力。
如果外墙存在渗漏或漏水情况,需要及时找出问题原因,并进行相应的修复和改进措施,以确保建筑物的外墙防水效果达到设计要求。
外窗淋水试验方法
1试验一般每三至四层设置一个横向淋水带,对有挑檐的或外窗内凹于外墙10cm以上等,应增设或每层设置淋水带。
引水管从被淋水层次上一层户内外窗引出,并做有效固定和保证淋水管不变形。
淋水试验时间不少于1小时。
2淋水试验应保证淋水管位置、孔径、孔距、淋水角度。
淋水前应清理外窗及玻璃,淋水管管径15-20 mm,淋水管表面应均匀打孔,喷水孔成直线均匀分布,孔径3-4mm,孔间距在80~120cm范围;淋水管应距窗面表面≤100mm,淋水方向与外窗水平方向角度≤30°。
3试验水量为自来水正常水压下最大量,淋水时应保证水压。
当用临时水供水,水压不符合试验要求时,应采取加压泵等方法保证水压。
41个小时后拆除至下一个淋水层,并观察记录该淋水带范围内外窗及窗周渗漏情况。
5试验过程中应保证每层外窗玻璃中下部2/3表面能形成连续“水幕”并覆盖窗户和墙体连接部位,同时《住宅工程质量分户验收汇总表》“概况”中应注明淋水带设置数量和所在层数。
图附录1-1外窗淋水示意图。
目录1 1外墙淋水试验施工方案一、编制依据为了保证中信富春山居工程外墙外立面防水效果,满足业主入住使用功能,不断提高建设工程施工质量、有效解决住宅工程外墙渗水质量通病;贯彻东莞市住房和城乡建设局2013年1月17日下发《关于在我市开展住宅工程装饰装修分部验收前外墙淋水试验的通知》(编号:东建质安[2013]7号)文件精神。
结合中信富春山居项目工程特点,依据设计施工图纸、技术文件,按照现行施工验收规范、技术操作规程、国家质量检验标准、国家法令法规、政府有关文件精神,结合中信集团工程质量标准、采用外墙淋水检查的手段,加强外墙渗水质量缺陷控制,特编制本外墙淋水试验施工方案。
编制本方案依据的施工图纸、施工组织设计、规范及标准详见表式1.1:表式1.1 编制依据表二、工程概况2.1、工程总体概况工程总体概况,见表式2.1:表式2.1 工程总体概况表2.2、建筑设计概况建筑设计概况,见表式2.2:表式2.2 建筑设计概况表2.3、建筑外立面设计概况饰面砖外墙墙面表式2.3.1 饰面砖墙面涂料外墙面,表式2.3.2 涂料外墙面1、铝合金窗边塞缝采用1:2水泥防水砂浆填实;2、塞缝外侧100mm宽1.5mm厚水泥基防水涂料;三、施工部署(安排)3.1、外墙淋水的部位及淋水范围1、淋水栋号:中信富春山居地下室、1~10号住宅楼主体及配套建设工程。
2、淋水范围:淋水栋号的所有外墙,外墙淋水范围包括建筑外墙、铝合金门窗、雨棚均应进行24小时淋水及蓄水检验。
3.2、各栋号外墙淋水部位(1)1号楼外墙淋水楼号从屋面层、21层、18层、15层、12层、9层、6层、3层各布设一圈环形管道,环形管道从Φ32~Φ25变径。
(见环形喷淋管道平面布置图)(2)2号楼外墙淋水楼层从屋面层(57.30m)、17层(54.30m)、14层(45.30m)、11层(36.30m)、8层(27.30m)、5层(18.30m)、3层(12.30m)各布设一圈环形管道、环形管道从Φ32~Φ25变径(见环形喷淋管道平面布置图)(3)3、4号楼外墙淋水楼层从屋面层(69.30m)、21层(66.30m)、18层(57.30m)、15层(48.30m)、12层(39.30)、9层(30.30m)、6层(21.30m)、3层(12.30m)各布设一圈环形管道,环形管道从Φ32~Φ25变径(见环形喷淋管道平面布置图)(4)5、6、7号楼外墙淋水楼层从屋面层(75.00m)、25层(72.00m)、22(63.00m)、19层(54.00m)、16层(45.00m)、13层(36.00m)、10层(27.00m)、7层(18.00m)、6层(15.00m)、3层(6.00m)各布设一圈环形管道,环形管道从Φ32~Φ25变径(见环形喷淋管道平面布置图)(5)8号楼外墙淋水楼层从屋面层、17层、15层、12层、9层、6层、3层各布设一圈环形管道,环形管道从Φ32~Φ25变径(见环形喷淋管道平面布置图)(6)9号楼外墙淋水楼层从屋面层、12层、10层、6层、3层各布设一圈环形管道,环形管道从Φ32~Φ25变径(见环形喷淋管道平面布置图)(7)10号楼外墙淋水楼层从屋面层、11层、9层、6层、3层各布设一圈环形管道,环形管道从Φ32~Φ25变径(见环形喷淋管道平面布置图)(8)1~10号楼淋水实验管道Φ63PVC主管分别从各栋楼供水加压泵出口处连接。
目录一、.................................................................................... 编制依据2二、.................................................................................... 工程概况 22.1、工程总体概况 (2)22、建筑设计概况 (3)2.3、建筑外立面设计概况 ....................... 错误!未定义书签。
三、............................................................................ 施工部署(安排)33.1、外墙淋水的部位及淋水范围 (3)3.2、外墙淋水试验实施的时间 (3)3.3、劳动力组织与职责分工 (3)四、.................................................................................... 施工准备44.1、技术准备 (4)4.2、材料计戈U (4)4.3、施工机具计划 (4)4.4、劳动力计划 (4)五、...................................................................... 主要施工方法和施工要点55.1、布管和淋水一般要求 (5)5.3外墙淋水试验记录和问题处理 (5)六、............................................................................ 淋水试验质量要求6七、.................................................................................... 成品保护 67.1、淋水用水 (6)7.2外墙饰面砖及铝合金窗 (6)八、........................................................................ 安全文明施工保证措施67.1、组织措施 (6)7.2、安全技术措施 (6)7.3、文明施工措施 (7)九、.................................................................. 环保及职业健康安全管理措施8建筑节能工程专项施工方案一、编制依据为了保证南桂园江临世家B区商住小区工程外墙外立面防水效果,满足业主入住使用功能,不断提高建设工程施工质量、有效解决住宅工程外墙渗水质量通病;贯彻关于开展住宅工程装饰装修分部验收前外墙淋水试验的相关文件通知。
建筑外墙淋水试验规范建筑外墙淋水试验规范在建筑设计和施工过程中,外墙的防水性能是一个非常重要的考虑因素。
建筑外墙淋水试验是评估外墙抗渗透性和抗渗漏性能的一种常用方法。
本文将深入探讨建筑外墙淋水试验规范,包括试验目的、试验方法、试验条件等多个方面。
1. 试验目的建筑外墙淋水试验的主要目的是评估外墙的防水性能,以确保其能够有效地防止水的渗透和漏水。
通过淋水试验,可以验证外墙系统的设计和材料选择是否符合相关标准和规范要求,以及评估外墙的整体性能。
2. 试验方法建筑外墙淋水试验通常采用水压试验法。
具体方法如下:- 选择适当的试验面积,以尽可能代表实际施工过程中的情况。
- 在试验前,对外墙进行必要的准备工作,如清洁表面、密封孔洞等。
- 在试验过程中,使用特制的喷水装置,按照规定的水压和喷水方式进行试验。
- 同时监测试验期间外墙的渗透情况,记录可能出现的渗漏点。
3. 试验条件建筑外墙淋水试验应在适宜的环境条件下进行,以确保试验结果的准确性和可靠性。
以下是一些常见的试验条件:- 温度:试验室温度应在20℃左右,以模拟实际使用条件。
- 水压:根据不同的标准和规范,水压可以在1-6小时内逐渐增加,以达到合适的测试范围。
- 水量:试验过程中的喷水量应保持稳定,并根据需要进行调整。
- 监测:试验期间需要不断监测外墙的渗透情况,记录可能出现的渗漏点。
4. 总结与回顾建筑外墙淋水试验是评估外墙防水性能的重要方法,通过试验可以及时发现和解决可能存在的渗漏问题。
淋水试验也可以验证外墙系统的设计和材料选择是否合理,并为后续施工提供参考和指导。
从简到繁、由浅入深地探讨建筑外墙淋水试验规范,我们可以更全面地理解其重要性和实施要求。
只有确保外墙的防水性能,才能有效地保护建筑物的结构和内部空间不受水的侵害。
个人观点和理解:建筑外墙淋水试验是保证建筑外墙防水性能的重要手段之一。
通过科学合理地进行淋水试验,可以评估外墙系统的整体性能,并及时发现潜在的渗漏问题。
建筑工程外墙淋水试验方案
1. 引言
建筑工程外墙淋水试验是对建筑外墙的防水性能进行评估的一种常用试验方法。
通过模拟自然环境下的降雨情况,检验建筑外墙的抗渗性能,确保建筑在长期使用过程中不发生渗漏问题。
本文将介绍建筑工程外墙淋水试验的具体方案。
2. 试验目的
建筑工程外墙淋水试验的主要目的是评估和验证建筑外墙的防水性能,确保其
满足设计要求和标准规范。
通过试验结果,可以判断外墙的抗渗性能、耐久性以及施工质量是否合格,为后续的装饰和使用提供可靠的保障。
3. 试验内容
外墙淋水试验主要包括以下内容:
•建筑外墙的选择和准备:选择试验用的外墙样品,并进行表面处理,确保试验时外墙的状态符合实际施工条件。
•试验设备和工具准备:准备淋水设备、水泵、水源以及相关测量仪器、计时器等设备和工具。
•试验流程:按照设计要求,通过淋水设备对外墙进行持续的水流冲击。
根据试验要求,可以设置不同的冲击强度和时间。
4. 试验方法
建筑工程外墙淋水试验的方法主要有两种:喷射淋水试验和全面淋水试验。
具
体选择哪种方法应根据建筑的使用要求和施工条件来决定。
4.1 喷射淋水试验
喷射淋水试验适用于外墙较大且平整的建筑,试验方法如下:
1.准备喷射淋水设备和相关工具。
2.将喷射淋水设备安装在固定的位置,确保淋水喷射的角度和冲击力符
合设计要求。
3.将淋水设备调至适当的水流强度,开始对建筑外墙进行喷射冲击。
4.根据试验要求,持续喷射一定时间后停止,检查外墙表面是否有渗漏
情况。
4.2 全面淋水试验
全面淋水试验适用于外墙面积较大、多重结构的建筑,试验方法如下:
1.准备全面淋水设备和相关工具。
2.将全面淋水设备安装在建筑顶部的适当位置,确保水流能够覆盖整个
外墙表面。
3.调整淋水设备的水流强度和角度,开始对建筑外墙进行全面淋水。
4.根据试验要求,持续淋水一定时间后停止,观察外墙表面是否有渗漏
情况。
5. 试验数据记录与分析
在试验过程中,应对试验数据进行记录和分析,以便后续评估建筑外墙的防水性能和施工质量。
试验数据记录包括喷射或淋水开始时间、持续时间、水流强度、外墙表面是否有渗漏等信息。
试验数据分析可以通过比对试验结果和设计要求,评估外墙的防水性能和施工质量是否达到要求。
6. 试验结果与评价
根据试验数据和分析结果,可以得出建筑工程外墙的防水性能评价。
根据评价结果,可以判断建筑外墙是否满足设计要求和标准规范。
如果发现外墙存在渗漏问题,需要及时进行修复和改进。
结论
建筑工程外墙淋水试验是评估建筑外墙防水性能的重要手段。
通过选择合适的试验方法和仔细执行试验方案,可以准确评估建筑外墙的抗渗性能和施工质量。
通过淋水试验可以发现和解决潜在的渗漏问题,为建筑的使用提供可靠的保障。
注:本文档主要参考《建筑施工质量验收标准》和相关行业规范进行编写,具体的试验方案和方法应根据实际情况进行调整和优化。
