小湾水电站引水发电系统土建及金属结构安装工程(XW/C6-B) 投标文件

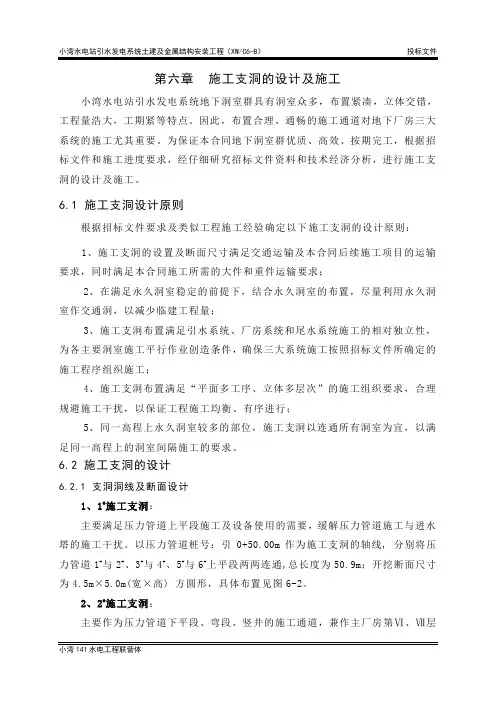

小湾141水电工程联营体 第六章 施工支洞的设计及施工
小湾水电站引水发电系统地下洞室群具有洞室众多,布置紧凑,立体交错,工程量浩大,工期紧等特点。因此,布置合理、通畅的施工通道对地下厂房三大系统的施工尤其重要。为保证本合同地下洞室群优质、高效、按期完工,根据招标文件和施工进度要求,经仔细研究招标文件资料和技术经济分析,进行施工支洞的设计及施工。
6.1 施工支洞设计原则
根据招标文件要求及类似工程施工经验确定以下施工支洞的设计原则:
1、施工支洞的设置及断面尺寸满足交通运输及本合同后续施工项目的运输要求,同时满足本合同施工所需的大件和重件运输要求;
2、在满足永久洞室稳定的前提下,结合永久洞室的布置,尽量利用永久洞室作交通洞,以减少临建工程量;
3、施工支洞布置满足引水系统、厂房系统和尾水系统施工的相对独立性,为各主要洞室施工平行作业创造条件,确保三大系统施工按照招标文件所确定的施工程序组织施工;
4、施工支洞布置满足“平面多工序、立体多层次”的施工组织要求,合理规避施工干扰,以保证工程施工均衡、有序进行;
5、同一高程上永久洞室较多的部位,施工支洞以连通所有洞室为宜,以满足同一高程上的洞室间隔施工的要求。
6.2 施工支洞的设计
6.2.1 支洞洞线及断面设计
1、1#施工支洞:
主要满足压力管道上平段施工及设备使用的需要,缓解压力管道施工与进水塔的施工干扰。以压力管道桩号:引0+50.00m作为施工支洞的轴线, 分别将压力管道1#与2#、3#与4#、5#与6#上平段两两连通,总长度为50.9m;开挖断面尺寸为4.5m×5.0m(宽×高) 方圆形,具体布置见图6-2。
2、2#施工支洞:
主要作为压力管道下平段、弯段、竖井的施工通道,兼作主厂房第Ⅵ、Ⅶ层小湾水电站引水发电系统土建及金属结构安装工程(XW/C6-B) 投标文件
选择题(单选题)
1.水在垂直管内由上向下流动,测压管水头差h,两断面间沿程水头损失,则:(a)
(a)hf=h;(b)hf=h+l;(c)hf=l-h;(d)hf=l。
2.圆管流动过流断面上切应力分布为:(b)
(a)在过流断面上是常数;(b)管轴处是零,且与半径成正比;(c)管壁处是零,向管轴线性增大;(d)按抛物线分布。
3.圆管流的雷诺数(下临界雷诺数):(d)
(a)随管径变化;(b)随流体的密度变化;
(c)随流体的黏度变化;(d)不随以上各量变化。
4.在圆管流中,紊流的断面流速分布符合:(d)
(a)均匀规律;(b)直线变化规律;(c)抛物线规律;(d)对数曲线规律。
5.在圆管流中,层流的断面流速分布符合:(c)
(a)均匀规律;(b)直线变化规律;(c)抛物线规律;(d)对数曲线规律。
6.半圆形明渠半径r0=4m,水力半径为:(c)
(a)4m; (b)3m; (c)2m; (d)1m。
7.变直径管流,细断面直径为d1,粗断面直径d2=2d1,粗细断面雷诺数的关系是:(d)
(a)Re1=0.5 Re2;(b)Re1= Re2;(c)Re1=1.5 Re2;(d)Re1=2 Re2。
8.圆管层流,实测管轴线上流速为4m/s,则断面平均流速为: (c)
(a)4 m/s;(b)3 .2m/s;(c)2 m/s;(d)1 m/s。
9.圆管紊流过渡区的沿程摩阻系数λ:(c)
(a)与雷诺数Re有关;(b)与管壁相对粗糙ks/d有关;
(c)与Re及ks/d有关;(d)与Re和管长L有关。
10.圆管紊流粗糙区的沿程摩阻系数λ:(b)
(a)与雷诺数Re有关;(b)与管壁相对粗糙ks/d有关;
(c)与Re及ks/d有关;(d)与Re和管长L有关。
11.工业管道的沿程摩阻系数λ,在紊流过渡区随雷诺数的增加:(b) (a)增加;(b)减小;(c)不变;(d)不定。
2021年监理工程师《监理案例分析(水利)》 第六章 水利工程建设项目投资控制
【习题十五】
某圆形平洞石方开挖,隧道长度为7290m,平洞设计外径为6.0m,混凝土衬砌厚度为50cm,平均超挖18cm,见下图。
发包人和承包人按照《水利水电工程标准施工招标文件(2009年版)》签订了施工承包合同。合同中隧洞石方开挖单价为129元/m3,隧洞混凝土衬砌单价为429元/m3。衬砌混凝土的配合比见下表。(计算结果保留两位小数)
衬砌混凝土的配合比
混凝土标号 水泥425/kg 卵石/m3 砂/m3 水/kg
C25 291 0.80 0.52 150
【问题】
1.计算洞挖石方设计开挖量和混凝土衬砌量。
【考点解析】
《水利工程工程量清单计价规范》(GB50501—2007)
工程量清单由分类分项工程量清单、措施项目清单、其他项目清单和零星工作项目清单组成。
(一)分类分项工程量清单:分为水利建筑工程工程量清单(14类)和水利安装工程工程清单(3类)。
分类分项工程量清单编码采用十二位阿拉伯数字表示,一至九位为统一编码,一、二位为水利工程顺序码,三、四位为专业工程顺序码,五、六位为分类工程顺序码,七、八、九位为分项工程顺序码,十至十二位为清单项目名称顺序码。
分类分项工程量清单计价采用工程单价计价。对有效工程量以外的超挖、超填工程量,施工附加量,2021年监理工程师《监理案例分析(水利)》 第六章 水利工程建设项目投资控制
加工损耗量等,所消耗的人工、材料和机械费用,均应摊入相应有效工程量的工程单价中。
工程量计量:疏浚工程
(1)疏浚工程按施工图纸所示轮廓尺寸计算的水下有效自然方体积以立方米为单位计量,由发包人按《工程量清单》相应项目有效工程量的每立方米工程单价支付。
(2)疏浚施工过程中疏浚设计断面以外增加的超挖量、施工期自然回淤量、开工展布与收工集合、避险与防干扰措施、排泥管安拆移动以及使用辅助船只等所需费用,包含在《工程量清单》相应项目有效工程量每立方米工程单价中,发包人不另行支付。疏浚工程的辅助措施(如浚前扫床和障碍物的清除、排泥区围堰、隔埂、退水口及排水渠等项目)另行计量支付。
精品文档
实用文档 第六章 恒定管流
1、并联管道中各支管的单位机械能损失相同,因而各支管水流的总机械能也应相等。 ( )
2、图示虹吸管中B点的压强小于大气压强。
( )
3、恒定管流的总水头线沿流程下降,而测压管水头线沿流程可升可降。
( )
4、在等直径圆管中一定发生均匀有压流动。
( )
5、各并联支管的水头损失相同,所以其水力坡度也相同。
( )
6、图示两个容器由两根直管相连,两管的管径、管长及糙率均相同,所以通过的流量相等。 ( ) 精品文档
实用文档
7、设计管道时,若选用的糙率大于实际的糙率,则求得的管道直径偏小,不能通过要求的设计流量。 ( )
8、图示A、B 两点间有两根并联管道 1 和 2 。设管 1 的沿程水头损失为
hf1 ,管 2 的沿程水头损失为 hf2 。则 hf1与hf2 的关系为
( )
(1)hf1 > hf2; (2)hf1 <hf2 ; (3)hf1 = hf2 ;
(4)无法确定。
9、图示为坝身下部的三根泄水管 a、b、c,其管径、管长、上下游水位差均相同,则流量最小的是 ( )。
(1)a管; (2)b管; (3)c管; (4)无法确定。 精品文档
实用文档
10、在管道断面突然扩大处,测压管水头线沿程________________________________________________________;在管道断面突然缩小处,测压管水头线沿程____________________________________。
