最新《2013清单》调整部分解读
- 格式:pdf
- 大小:772.16 KB
- 文档页数:20

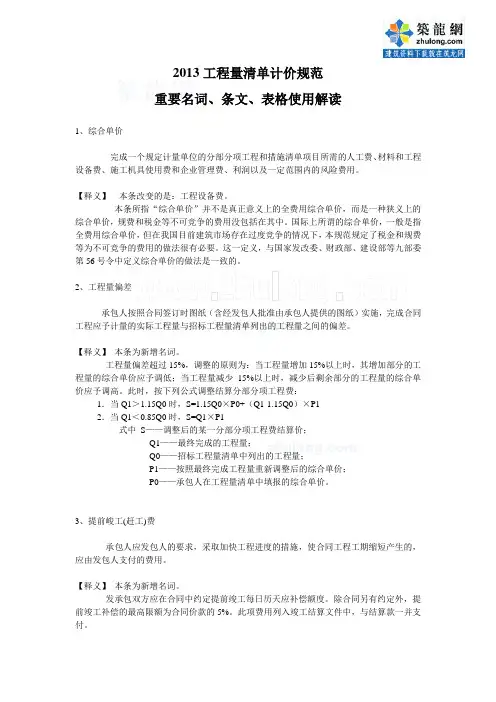

2013工程量清单计价规范
重要名词、条文、表格使用解读
1、综合单价
完成一个规定计量单位的分部分项工程和措施清单项目所需的人工费、材料和工程设备费、施工机具使用费和企业管理费、利润以及一定范围内的风险费用。
【释义】 本条改变的是:工程设备费。
本条所指“综合单价”并不是真正意义上的全费用综合单价,而是一种狭义上的综合单价,规费和税金等不可竞争的费用没包括在其中。国际上所谓的综合单价,一般是指全费用综合单价,但在我国目前建筑市场存在过度竞争的情况下,本规范规定了税金和规费等为不可竞争的费用的做法很有必要。这一定义,与国家发改委、财政部、建设部等九部委第56号令中定义综合单价的做法是一致的。
2、工程量偏差
承包人按照合同签订时图纸(含经发包人批准由承包人提供的图纸)实施,完成合同工程应予计量的实际工程量与招标工程量清单列出的工程量之间的偏差。
【释义】 本条为新增名词。
工程量偏差超过15%,调整的原则为:当工程量增加15%以上时,其增加部分的工程量的综合单价应予调低;当工程量减少15%以上时,减少后剩余部分的工程量的综合单价应予调高。此时,按下列公式调整结算分部分项工程费:
1.当Q1>1.15Q0时,S=1.15Q0×P0+(Q1-1.15Q0)×P1
2.当Q1<0.85Q0时,S=Q1×P1
式中 S——调整后的某一分部分项工程费结算价;
Q1——最终完成的工程量;
Q0——招标工程量清单中列出的工程量;
P1——按照最终完成工程量重新调整后的综合单价;
P0——承包人在工程量清单中填报的综合单价。
3、提前峻工(赶工)费
承包人应发包人的要求,采取加快工程进度的措施,使合同工程工期缩短产生的,应由发包人支付的费用。
201 4年第6期 (总第285期) 中 南囊 搏叠 禽 NO.6.2014 (CumulativetyNO
.285)
2013版《建设工程工程量清单计价规范》解读
温达枝
(肇庆市财政投资评审中心,广东肇庆506000)

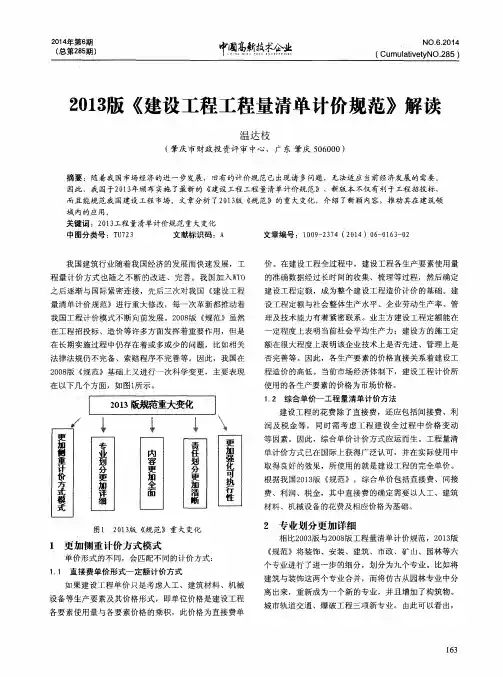

摘要:随着我国市场经济的进一步发展,旧有的计价规范已出现诸多问题,无法适应当前经济发展的需要。 因此,我国于201 34颁布实施了最新的 建设_T-程工程量清单计价规范 ,新版本不仅有利于_T-程招投标, 而且能规范我国建设工程市场。文章分析了201 3版 规范 的重大变化,介绍了新颖内容,推动其在建筑领 域内的应用。 关键词:2 01 3_r-程量清单计价规范重大变化 中图分类号:TU72 3 文献标识码:A 文章编号:1 009—2 374(2014)O6—01 6 3一O2
我国建筑行业随着我国经济的发展而快速发展,工
程量计价方式也随之不断的改进、完善。我国加入WTO
之后逐渐与国际紧密连接,先后三次对我国《建设工程
量清单计价规范》进行重大修改,每一次革新都推动着
我国工程计价模式不断向前发展。2008版《规范》虽然 在工程招投标、造价等许多方面发挥着重要作用,但是 在长期实施过程中仍存在着或多或少的问题,比如相关
法律法规仍不完备、索赔程序不完善等。因此,我国在
2008版《规范》基础上又进行一次科学变更,主要表现

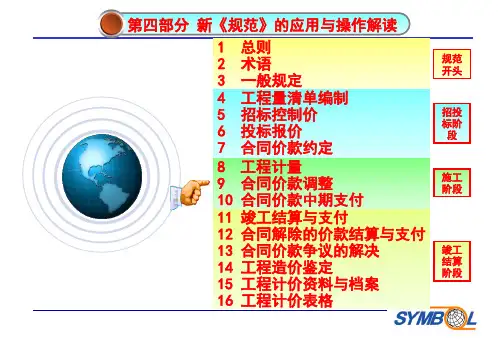

在以下几个方面,如图1所示。
l 2013舨规蒗莹 l
图1 201 3版 规范 重大变化
1更加侧重计价方式模式 单价形式的不同,会匹配不同的计价方式:
1.1 直接费单价形式一定额计价方式 如果建设工程单价只是考虑人工、建筑材料、机械
设备等生产要素及其价格形式,即单位价格是建设工程
各要素使用量与各要素价格的乘积,此价格为直接费单 价。在建设工程全过程中,建设工程各生产要素使用量
的准确数据经过长时间的收集、梳理等过程,然后确定
建设工程定额,成为整个建设工程造价计价的基础。建 设工程定额与社会整体生产水平、企业劳动生产率、管
一、概况
《房屋建筑与装饰工程工程量计算规范》是在《建设工程工程量清单计价规范》GB50500-2008附录A、附录B基础上制订的。内容包括:正文、附录、条文说明三个部分,其中正文包括:总则、术语、工程计量,工程量清单编制,共计29项条款;附录部分包括附录A土石方工程,附录B地基处理与边坡支护工程,附录C桩基工程,附录D砌筑工程,附录E混凝土及钢筋混凝土工程,附录F金属结构工程,附录G木结构工程,附录H门窗工程,附录J屋面及防水工程,附录K保温、隔热、防腐工程,附录L楼地面装饰工程,附录M墙、柱面装饰与隔断、幕墙工程,附录N天棚工程,附录P油漆、涂料、裱糊工程,附录Q其他装饰工程,附录R拆除工程,附录S措施项目等17个附录,其中附录R拆除工程、附录S措施项目为新编。共计557个项目,在原“08规范”附录A、附录B基础上新增188个项目,减少33个项目。具体项目变化详见相关教材
二、修订依据(详见相关教材)
三、本规范与“08规范”相比的主要变化情况
1.结构变化
(1)将原“08规范”附录A、附录B内容融合为本规范,更名为“房屋建筑与装饰工程工程量计算规范”。
(2)将原“08规范”附录A中“A.2 桩与地基基础工程”拆分为“附录B 地基处理与边坡支护工程”与“附录C 桩基工程”。
(3)附录D砌筑工程,将“08规范”“A.3砌筑工程”整个章节的顺序做了调整,分“D.1砖砌体”、“D.2砌块砌体”、“D.3石砌体”、“D.4垫层”4个小节,将砖基础、砖散水、地坪,砖地沟、明沟及砖检查井纳入砖砌体中,将砖石基础垫层纳入垫层小节,将砖烟囱、水塔、砖烟道取消,移入《构筑物工程工程量计算规范》。
(4)附录E混凝土及钢筋混凝土工程中,取消“08规范”“A.4.15混凝土构筑物”小节,移入《构筑物工程工程量计算规范》,新增常用的“化粪池、检查井”项目。
(5)附录F金属结构工程中,单列“F.1钢网架“小节,将钢屋架、钢托架、钢桁架、钢架桥归并为F.2小节,将原“08规范”“A.6.7金属网”更名为“F.7金属制品”小节,将金属网及其他金属制品统一并入金属制品小节。
2013年版电力建设工程量清单计价规范
新增内容
一、 条文部分
1. 工程成本
承包人为实施合同工程并达到质量标准,在确保安全施工的前提下,必须消耗或使用的人工、材料、施工机械台版机器管理等方面发生的费用和按规定缴纳的规费和税金。
2. 单价合同
发承包双方约定以工程量清单及其综合单价进行合同价款计算、调整和确定的建设工程施工合同。
3. 总价合同
发承包双方约定以施工图纸及其预算和有关条件进行合同价款计算、调整和确定的建设工程施工合同。
4. 工程量偏差
承包人按照合同工程的图纸实施,按照本标准规定的工程量计算规则计算得到的完成合同工程项目应予计量的工程量与相应的招标工程量清单列出的工程量之间的量差。
5. 提前竣工(赶工)费
承包人应发包人的要求,采取加快工程进度的措施,使合同工程工期缩短产生的,应由发包人支付的费用。
6. 误期赔偿费
承包人未按照合同工程的计划进度施工,导致实际工期大于合同工期,承包人应向发包人赔偿损失发生的费用。
7. 缺陷责任期
指构成已交付使用的合同工程承担合同约定的缺陷修复责任的期限。
8. 单价项目
工程量清单中以单价计价的项目,即根据合同工程图纸和本标准规定的工程量计算规则进行计算,与招标工程量清单相应综合单价进行价款计算的项目。
9. 总价项目 工程量清单中以总价计价的项目,即此类项目在本标准中无工程量计算规则,以总价(或计算基础乘以费率)计算的项目。
二、 工程量清单计价规定
4.2 发包人采购材料
招标人采购的材料称为甲供材料。投标人投标时,甲供材料价格应计入相应项目的综合单价中,投标人中标签约后,发包人应按照合同约定扣回甲供材料价款,不予以支付(P8)。
三、 合同价款调整 (P17)
变化部分
1. 新增投标人价格浮动率;
1) 招标工程:承包人报价浮动率L=(1-中标价/招标控制价)×100%;
2) 非招标工程:承包人报价浮动率L=(1-报价值/施工图预算)×100%;
