管道工程功能性试验对照表

  • 格式:doc
  • 大小:31.00 KB
  • 文档页数:1

各类管道工程功能性试验对照表

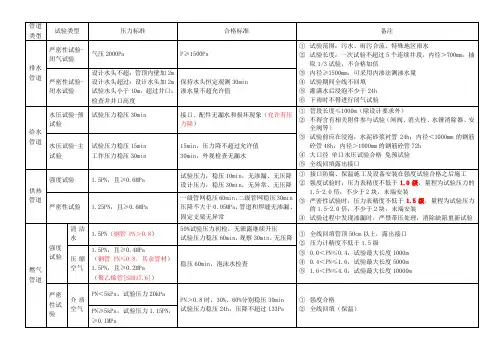

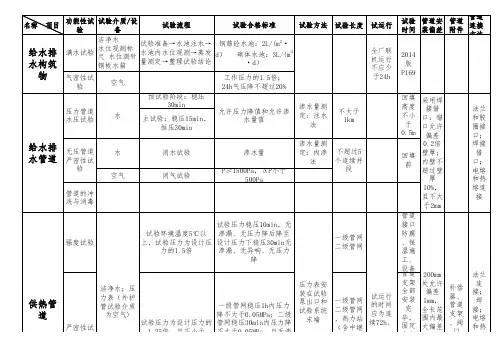

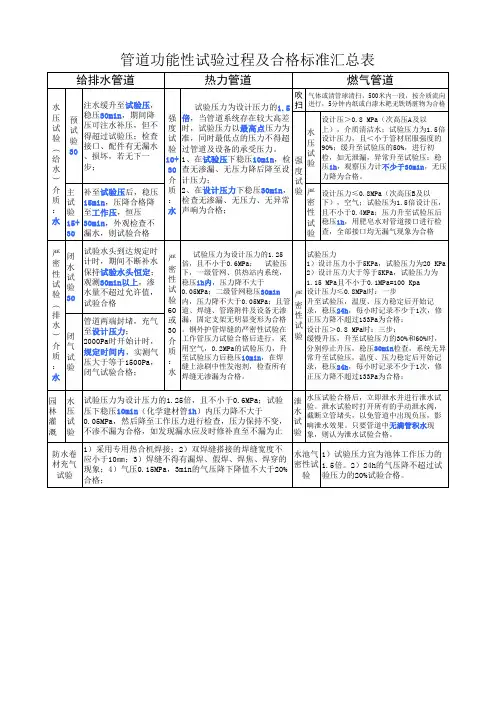

一、强度试验
①给水管道水压试验:试压稳30min→无漏、无损→试压稳15min→压降值≤允许值→工作压稳30min→无漏则合格。

②供热管道:1.5倍设压,且≥0.6mpa稳压10min→无漏无压降→设压稳30min→无漏无压降,则合格;
③燃气管道:当设压≤0.8mpa时,气压试验:1.5倍设压且≥0.4mpa,稳压1h→无漏则合格。

②当设压>0.8mpa时,水压试验:0.75倍设压稳压0.5h →无漏无压降→1.5倍设压稳压1h后→观察0.5h→无压降则合格。

二、严密性试验
①排水管道:闭气试验:一个井段;
闭水试验:不大于5个连续井段,实验前先泡管,化学管材24h, D小于1000mm砼管48h,大于1000mm72小时。

观察30min渗水量小于允许值则合格。

②供热管道:试验压力----1.25倍设压,且≥0.6mpa,
一级管网、供热站稳压1h →压降≤0.05mpa,且无漏无变形则合格;
二级管网稳压0.5h→压降≤0.05mpa,且无漏无变形则合格;
③燃气管道:试验压力----1.15倍设压,且≥0.4mpa,30%试压稳30min →无漏无异常→60%试压稳30min→无漏无异常→试压稳24h→每小时观察一次→压降≤133pa,合格。
